提速冲刺!富仁能源忻城200MW共享储能项目建设火力全开

来源:江苏富仁集团   发布时间:2026-02-03 10:17:38

近日,在广西忻城县的热土上,富仁能源200MW/400MWh共享储能项目建设正酣!自2025年底启动以来,项目团队攻坚克难,土建、配套、设备筹备多线并进,进度显著突破,为按期投产打下坚实基础。

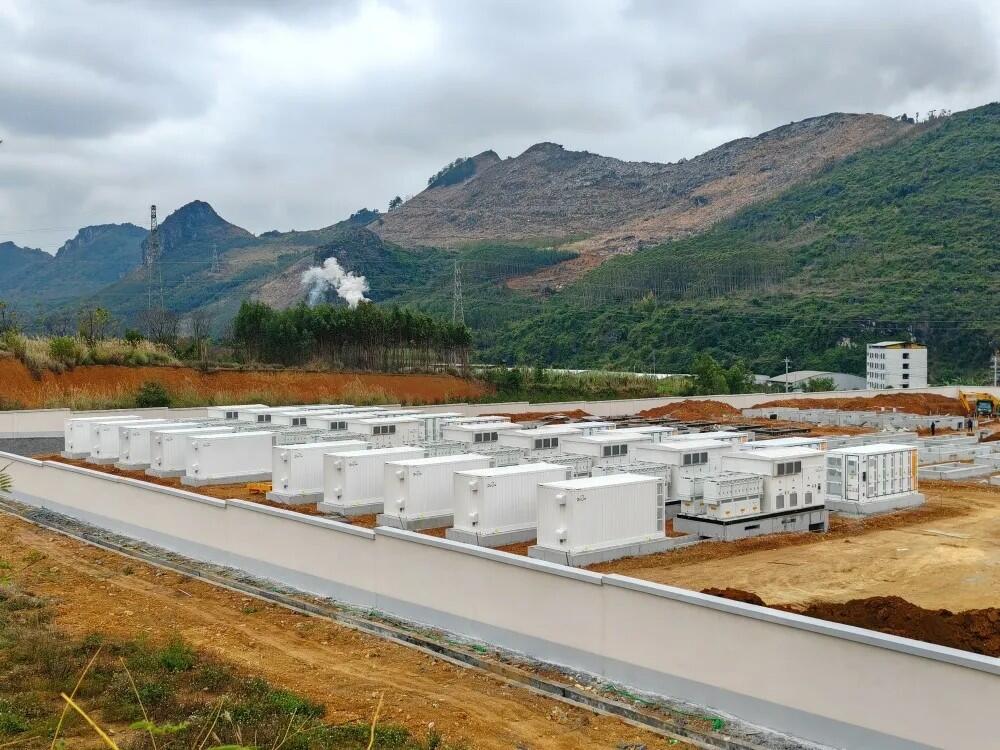

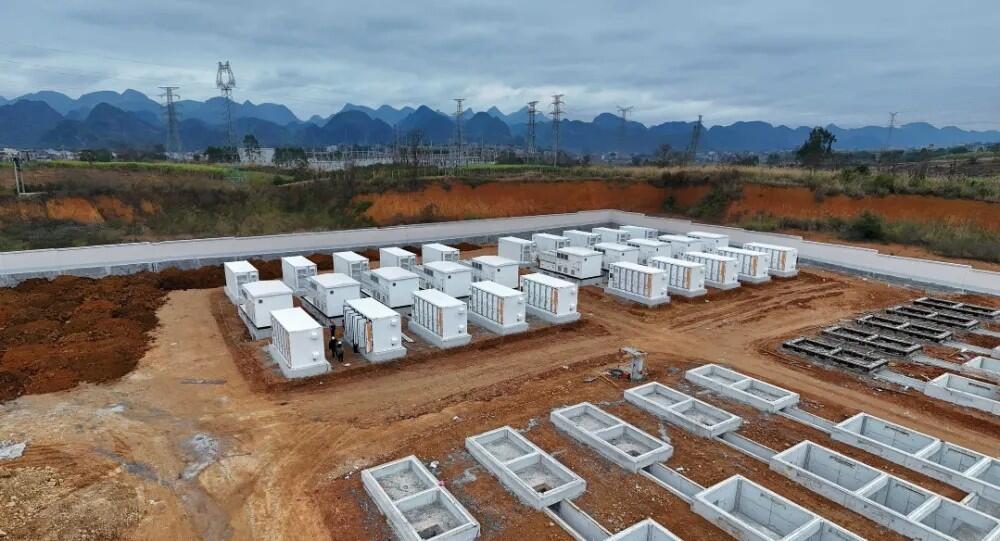

储能区建设成果亮眼:现场已完成基础养护与吊装通道清理,已具备设备安装条件;全部基础浇筑完工,按计划完成板墙、电缆沟等关键施工,主体轮廓清晰。主控楼与配电装置楼顺利封顶,为后续电气设备安装铺平道路。

配套设施同步跟进,安全质量不松懈。固废用房、消防水池、升压站GIS设备基础等相继完工,围墙真石漆喷涂完成80%,4个独立避雷针基础浇筑就绪。施工中,项目部严控关键工序安全,联合总包、监理单位开展验收,确保工程质量与安全双达标。

政企协作高效推进并网准备。项目已完成网上用电申报及建档,南网调度命名文件就绪;220kV送出线路建设方面,与地方政府、村委密切沟通,加快铁塔征地材料整理,协作渠道畅通。

设备安装进入倒计时!前期已明确吊装方案、落实运输保障。电气图纸交底完成,主变、GIS设备、配电柜等核心设备制造稳步推进,部分已进入总装或试验阶段,全力备战大规模安装。

作为区域能源转型重点工程,项目建成后将提升电网调峰能力、助力可再生能源消纳,为忻城及广西绿色发展注入新动力。目前项目团队正全力冲刺关键期,严守安全质量底线,确保项目早日投产见效!


碳索储能网 https://cn.solarbe.com/news/20260203/50017915.html

新闻介绍:

近日,在广西忻城县的热土上,富仁能源200MW/400MWh共享储能项目建设正酣!电气图纸交底完成,主变、GIS设备、配电柜等核心设备制造稳步推进,部分已进入总装或试验阶段,全力备战大规模安装。作为区域能源转型重点工程,项目建成后将提升电网调峰能力、助力可再生能源消纳,为忻城及广西绿色发展注入新动力。目前项目团队正全力冲刺关键期,严守安全质量底线,确保项目早日投产见效!

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
