2月15日,由悦达储能投建的悦达纺织二期储能项目顺利通过供电公司验收,实现全容量并网。
新春攻坚蓄新能

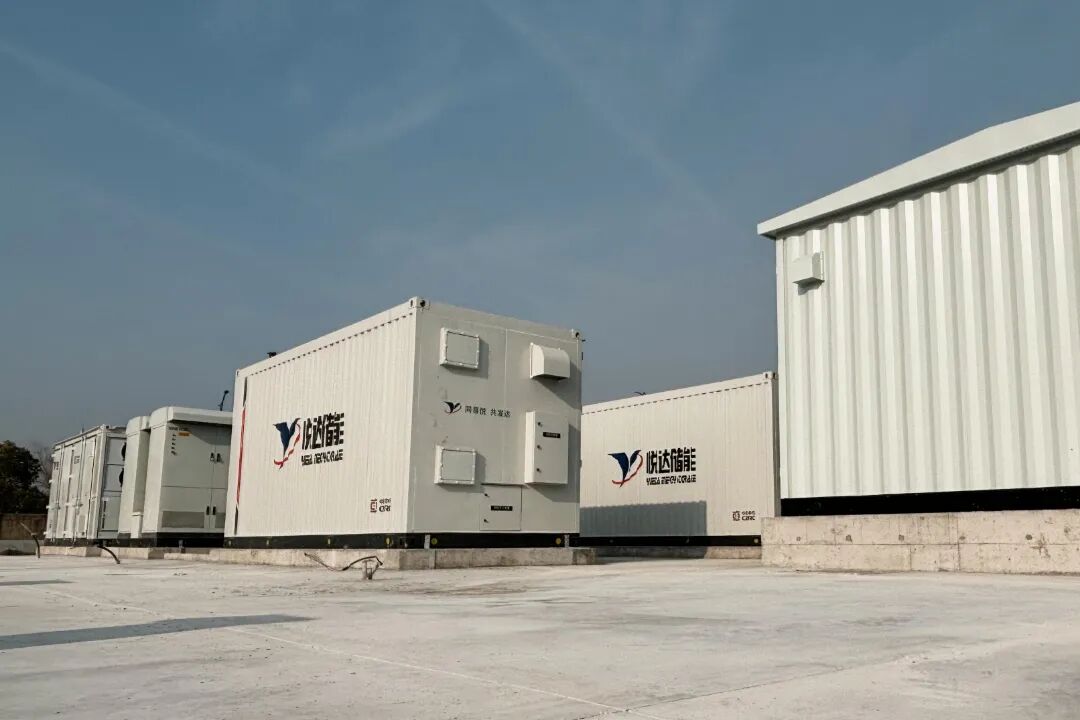

纺织园二期储能项目装机容量10MW/40MWh,利用悦达纺织110kV变电站北侧空地约2000平方米建设用户侧储能电站。本项目由8套5MWh的电池舱、2套升压一体机舱以及一二次舱组成,储能电池充放电倍率按0.25C,储能系统采用组串式方案,综合效率不低于86%;在110kV变电站新增1面并网计量柜,通过1个高压并网点接入用户110kV变电站35kV母排。项目投运后,年均可调节电量约1200万kWh。
佳节坚守保并网

项目建设过程中,公司始终保持高效务实的作风,集中资源,全力推进项目建设。面对工期紧、任务重情况,项目团队科学规划、精细管理,紧盯每一个施工节点与调试环节。特别是在项目并网的关键时期恰逢新春佳节,项目团队主动放弃休假,以高度的责任感和使命感坚守一线,将春节假期转化为攻坚克难的“冲刺期”。通过强化多方协同、优化工序衔接,团队在确保安全质量的前提下,将建设周期压缩,最终抢在春节前圆满完成并网任务。他们用“舍小家为大家”的实际行动,诠释了责任担当的深刻内涵,值得我们学习。

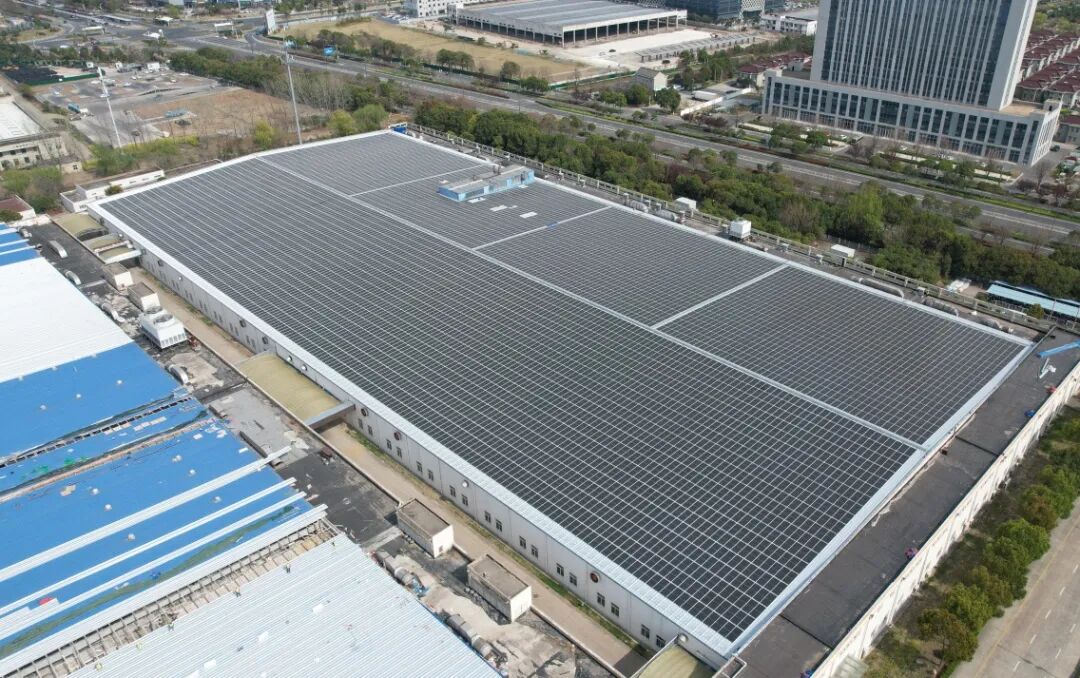

源网荷储一体化

作为纺织园微电网项目重要组成部分,该储能系统与园区光伏、智能调控平台、负荷管理深度耦合,形成“源网荷储”一体化协同。项目投运后,显著提升园区绿电消纳能力和供电可靠性,为悦达纺织“灯塔工厂”注入强劲绿色动能。储能系统通过实时数据监测与动态策略优化,实现削峰填谷、需量响应、应急备电等多场景协同,推动工厂能源管理向数智化、精益化跃升,有效降低用电成本,助力企业降本增效、提“绿”升级。
项目并网标志着纺织二期储能项目由建设阶段全面转入运营阶段。悦达储能运营团队将持续强化电站精细化管理,依托智能运维平台,开展定期巡检与数据动态分析,优化充放电策略,保障电站长期安全、稳定、高效运行。下一步,悦达储能将以纺织园项目为标杆,加速推进绿色微电网场景落地,赋能更多工业企业迈向绿色、低碳、智能的未来。
