200MW/400MWh!山西临汾220千伏儒安储能电站投运

来源:中国能源网   发布时间:2026-04-15 13:17:38

4月14日凌晨4点,位于山西临汾经济开发区的220千伏儒安储能电站顺利完成全容量并网测试,正式投入运行。作为山西省内具有代表性的大型独立储能项目,该电站的投运将显著提升临汾电网的调峰调频能力,为区域新型电力系统建设注入强劲动能。

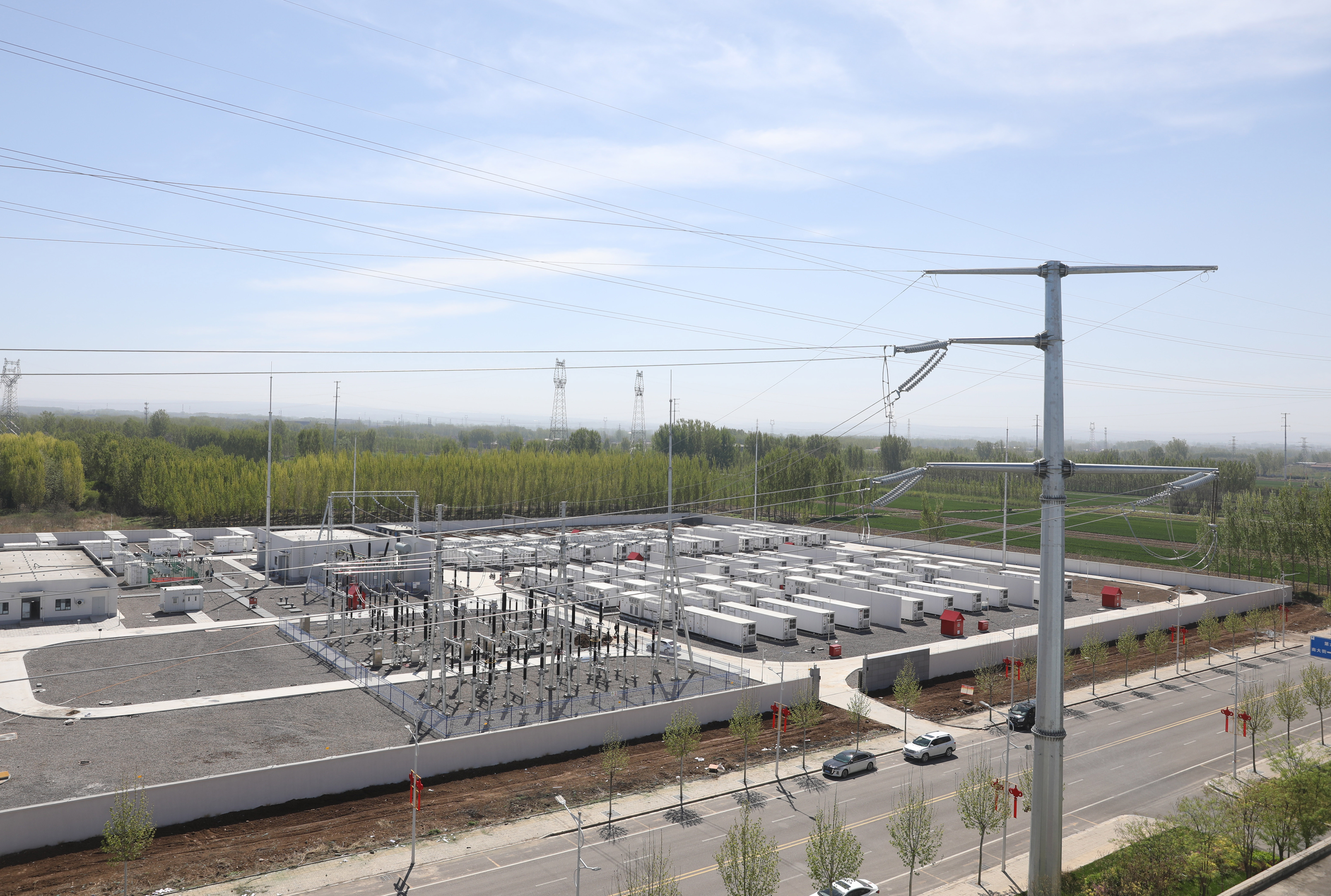

据悉,该项目由临汾融临储能科技有限公司投资建设,总投资约4亿元,占地50亩。电站总装机规模为200兆瓦/400兆瓦时,采用高安全性磷酸铁锂电池技术,由80个预制舱式储能单元组成。作为大型“电网调节器”,该站通过35千伏集电线路汇流后,经新建220千伏升压站接入飞虹220千伏变电站。其运行原理相当于为电网装上了“超级充电宝”:在午间光伏大发或夜间风电充沛时储存低价绿电,在早晚高峰用电紧张时释放电能,有效平抑新能源出力的随机性与波动性。

为确保这一重点绿色能源项目顺利落地,国网临汾供电公司充分发挥“电力先行官”作用,依托“获得电力”服务中心推行“一口对外、内转外不转”服务机制。自2024年5月项目启动用电报装起,国网临汾供电公司便安排客户经理团队全程跟踪,主动对接省级调控中心调整检修计划窗口,并提前完成220千伏飞虹变电站的间隔扩建改造,新增5个接入间隔,为项目按期并网扫清了电网接入障碍。

“在接到客户明确的投运需求后,我们协调建设部、运检部等多专业力量,开通物资供应与施工保障绿色通道,协助客户高效完成了并网前的各项联调测试。”国网临汾供电公司市场及大客户中心主任孙志华介绍,通过电网侧与用户侧的协同攻坚,项目配套工程进度显著快于常规工期。

项目投运后,预计每年可完成数百万千瓦时的低谷电量时空转移,大幅提升临汾地区风电、光伏的利用率。同时,该电站将以独立主体身份参与电力现货市场及调频辅助服务,在助力山西省实现“双碳”目标的同时,为区域电网安全稳定运行和工商业用能成本优化提供坚实支撑。


碳索储能网 https://cn.solarbe.com/news/20260415/50021615.html

新闻介绍:

4月14日凌晨4点,位于山西临汾经济开发区的220千伏儒安储能电站顺利完成全容量并网测试,正式投入运行。据悉,该项目由临汾融临储能科技有限公司投资建设,总投资约4亿元,占地50亩。自2024年5月项目启动用电报装起,国网临汾供电公司便安排客户经理团队全程跟踪,主动对接省级调控中心调整检修计划窗口,并提前完成220千伏飞虹变电站的间隔扩建改造,新增5个接入间隔,为项目按期并网扫清了电网接入障碍。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
