浙江建德抽水蓄能电站导截流与主变洞开挖双节点顺利推进

来源:水电一局   发布时间:2026-04-27 10:46:07

近日,浙江建德抽水蓄能电站工程建设接连取得重要进展。工程顺利通过导截流验收,同时地下主变洞首层开挖圆满完成,标志着该项目正式迈入大坝主体填筑与地下洞室群施工并行的新阶段。

在导截流工程方面,项目严格遵循基建程序,扎实开展专项安全鉴定,为截流验收提供坚实技术支撑。自开工以来,项目部统筹工序衔接,导流洞实现高精度贯通,横向、纵向及高程贯通误差均优于规范要求,并提前完成主体施工。目前,大坝上游1号围堰及北沟2号围堰均已完成填筑并具备挡水条件,满足防洪度汛要求,工程各项指标达到预设标准,顺利实现导截流目标,为后续大坝填筑及库盆开挖奠定了基础。

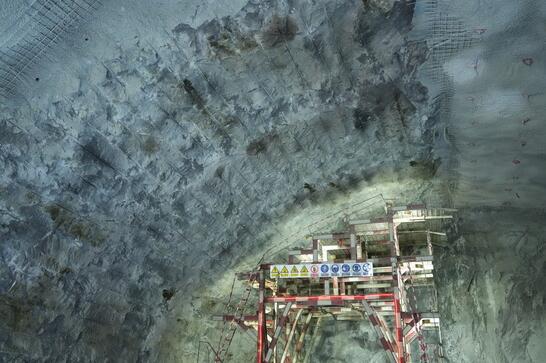

在地下工程方面,主变洞作为电站三大核心洞室之一,长243米、高41米,具有跨度大、地质条件多变等特点。面对施工技术难度与安全管控压力,项目团队科学优化方案,采取“上下游半洞错距开挖”方式,严格执行“短进尺、弱爆破、强支护”标准,有效应对了地下水丰富、交叉作业频繁等不利因素。此次完成的首层开挖高度10米、方量约4.5万立方米,实现了开挖面平整度与围岩稳定性的双达标,为后续中下层开挖积累了有效的施工经验。
