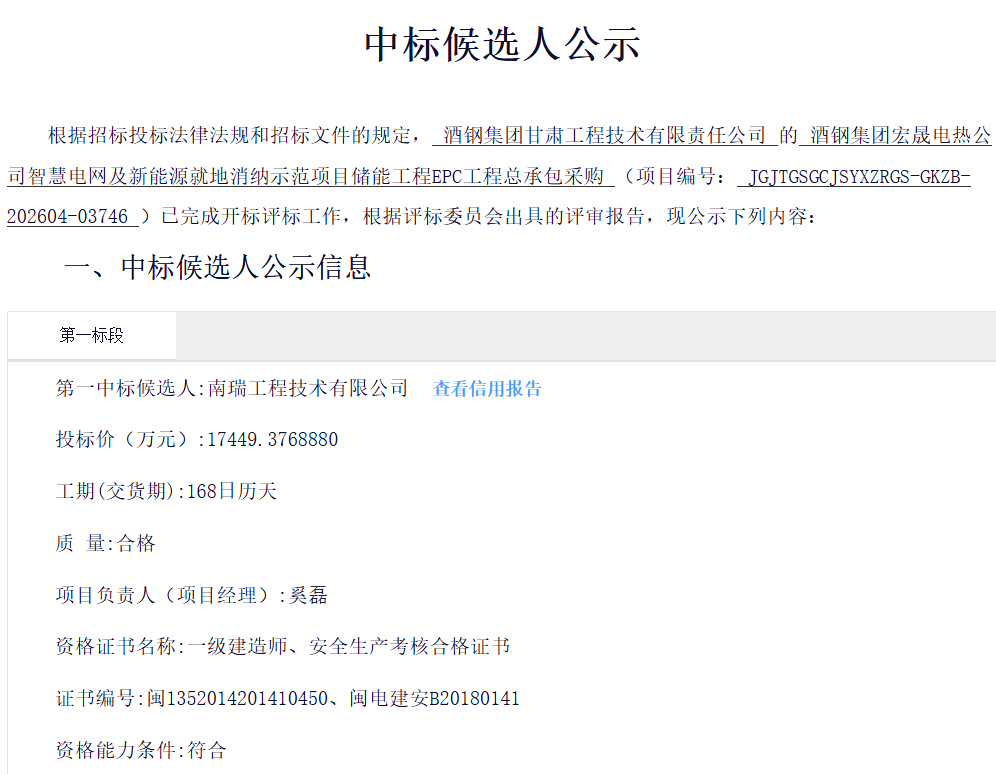

2026年4月27日,酒钢集团宏晟电热公司智慧电网及新能源就地消纳示范项目储能工程(构网型100MW/100MWh的磷酸铁锂储能电站)EPC工程总承包采购中标候选人公示。
第1中标候选人为南瑞工程技术有限公司(国电南瑞科技股份有限公司全资子公司),投标报价为17449.3768880万元。

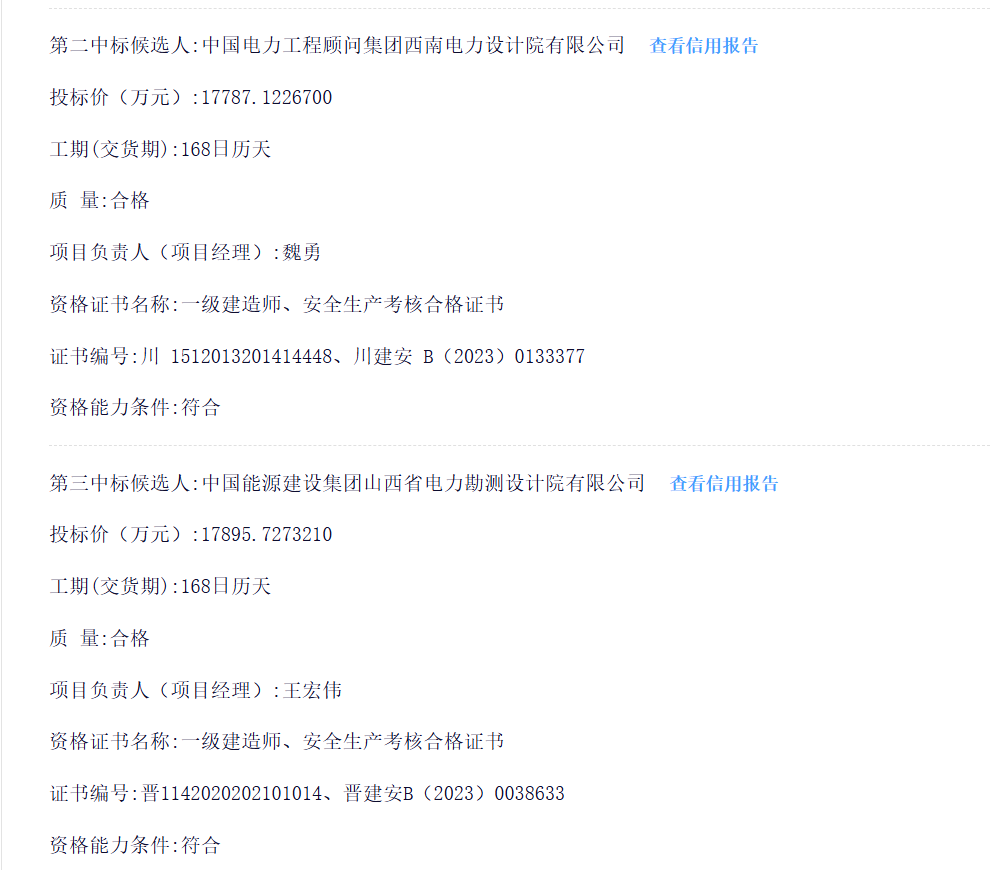

第2中标候选人为中国电力工程顾问集团西南电力设计院有限公司,投标报价为17787.1226700万元。
第3中标候选人为中国能源建设集团山西省电力勘测设计院有限公司,投标报价为17895.7273210万元。
本项目为EPC交钥匙工程,以总价包干的方式完成设备投运的全部工程。计划总工期168日历天,计划竣工时间为2026年10月25日。发包人为嘉峪关宏晟电热有限责任公司,系酒泉钢铁集团(酒钢集团)二级全资子公司,电力能源产业的生产经营主体和专业化管理的责任主体。
酒钢集团是国家最早规划建设的第四家钢铁联合企业,我国西北地区建设最早、规模最大、黑色与有色并举的多元化现代企业集团,已初步形成钢铁、有色、电力能源、装备制造、生产性服务业、现代农业六大产业板块协同发展的格局。电力能源产业拥有35台(套)自备火力及余能回收发电机组,136座6kV到330kV变电站、2000余公里输电线路,为集团公司钢铁、有色等产业提供电力支撑。酒钢集团240万千瓦智慧电网及新能源就地消纳示范项目纳入国家以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地项目清单,一期40万千瓦已经并网。
根据技术规范书,本期项目建设内容及规模:1.储能主体工程,在酒铝1/100MWh磷酸铁锂储能电站,包含电池舱、构网型PCS舱等。主要性能保证,要求储能额定容量(100MW/100MWh级)偏差不超过0%—+5%,实际充放电量达到设计值,避免容量衰减过快(要求第1年年衰减率≤4%,第2-5年年衰减率≤2.5%,循环寿命期内总衰减率≤20%)。本工程以单体电池≥6000次(90%DOD,80%EOL)为设定目标(以容量衰减至初始的80%为寿命终点)。
2.储能接入工程:330kV/240MVA接入工程包括1台SFZ20-240000/330 345±8×1.25%/37kV主变及配套辅助设备设施,1座35kV配电装置预制舱及一次设备,1套±30Mvar SVG、1座二次设备预制舱等。
3.智慧能源调控系统源网荷控制模块策略升级:将储能调节纳入控制策略(包含软硬件),升级智慧能源调控系统源网荷控制模块,具备源网荷储一体化协调控制能力。
4.安控装置升级:针对离网运行方式对酒钢电网开展仿真分析计算,完成酒钢电网安全稳定控制方案及策略升级及实施(包含软硬件),确保储能接入后酒钢电网各种工况及故障情况下的安全稳定运行。
项目功能目标,一是高比例新能源接入后的电网呈现功率波动增大、火电惯量被稀释等特征,系统抗扰动能力弱化。通过补充构网型储能系统建设可以加强频率支撑作用,增强电网安全稳定性。
二是离网运行期间,通过建设储能构建源网荷储一体化控制策略,形成一次调频、二次调频、负荷侧低频减载/高频切机三级保护措施,形成“机组就地响应-系统精准调节-负荷调节支撑-稳控安全托底”的完整控制链条,兼顾响应速度与经济性平衡。
