过去几年,“屋顶装光伏”几乎成为很多制造业企业降低用能成本的标配动作。
原因很简单:电价持续波动,企业越来越希望通过绿电来降低长期运营成本。
但很多项目真正落地时,都会遇到一个现实问题:
明明屋顶还有空间,为什么光伏却装不上去了?
问题往往不在屋顶,而在“消纳能力”。
最近,思格新能源在广东中山落地的一个工商业项目,就很好地解决了这个难题。项目在不新增变压器的前提下,将原本只能安装1.3MWp光伏的系统,升级为:
1.6MWp光伏 + 1.08MWh储能。
而这背后,其实代表的是工商业能源系统逻辑的变化。

为什么很多工厂“屋顶够大”,却无法继续扩容?
该项目位于广东中山,园区每月用电量约20万度电,采用1130kVA变压器容量计费。
从现场条件来看,屋顶理论上最多可以铺设约2MWp光伏组件,但传统方案下,项目最多只能安装1.3MWp光伏。
原因并不是面积不够,而是变压器容量和午间消纳能力已经接近上限。
尤其在中午12点到14点,往往是光伏发电最高的时候,但很多工厂负荷反而下降。一旦光伏发电超过现场用电需求,多余电量只能向电网反送。
但对于工商业项目来说,余电上网并不是收益最优解。
因为相比上网电价,自发自用的价值显然更高。
所以企业真正想解决的问题,并不是“发更多电”,而是:
怎么让发出来的电,尽可能留在现场使用。

传统纯光伏方案,为什么会遇到瓶颈?
原方案采用的是1.3MWp纯光伏系统。
根据测算,项目首年发电量约143万kWh,但光伏自发自用率仅为64%,上网比例达到36%。
也就是说,超过三分之一的电量无法被现场消纳,只能低价卖给电网。
与此同时,由于午间反送电压力持续增加,项目已经很难继续增加光伏装机容量。
这也是很多工商业项目的共同现状:
屋顶资源没用满,但系统已经“装不下”。
思格新能源如何解决这个问题?
针对这一问题,思格新能源采用了“光储协同”方案:
1.6MWp光伏 + 1.08MWh储能。

这套方案的核心,并不是简单增加储能,而是让储能真正参与系统调度。
在光伏大发时段,系统优先让储能吸收多余光伏电,而不是直接向电网反送;等后续负荷提升时,再由储能释放给现场使用。
储能在这里更像是一个“能量缓冲池”。
它帮助系统实现了两件事:
* 让更多光伏能够接入系统
* 让更多光伏电能够被现场真正消纳
最终,在不新增变压器的情况下,项目成功将光伏装机规模从1.3MWp提升至1.6MWp,同时进一步提高了绿电利用率。

数据背后,体现的是系统能力的差距
相比传统纯光伏方案,升级后的光储一体方案带来了明显收益提升。
项目光伏消纳率提升至72.4%,相比原方案提高8.4%。
与此同时:
* 首年总收益提升约37万元
* 25年累计收益增加约700万元
更关键的是,虽然新增了储能投资,但整体静态回收期仅增加约0.27年。
对于企业来说,这意味着:
不仅能装更多光伏,还能获得更高收益和更强的未来适应能力。
工商业能源系统,正在进入“协同时代”
过去,很多企业关注的是“怎么省电费”。
但未来,真正重要的,可能是:
如何让整个能源系统持续创造价值。
随着电力市场变化、峰谷价差波动以及绿电需求提升,单一光伏逻辑已经越来越难满足企业需求。
而光储融合,本质上是在帮助企业构建一个更加灵活、更加智能的能源系统。

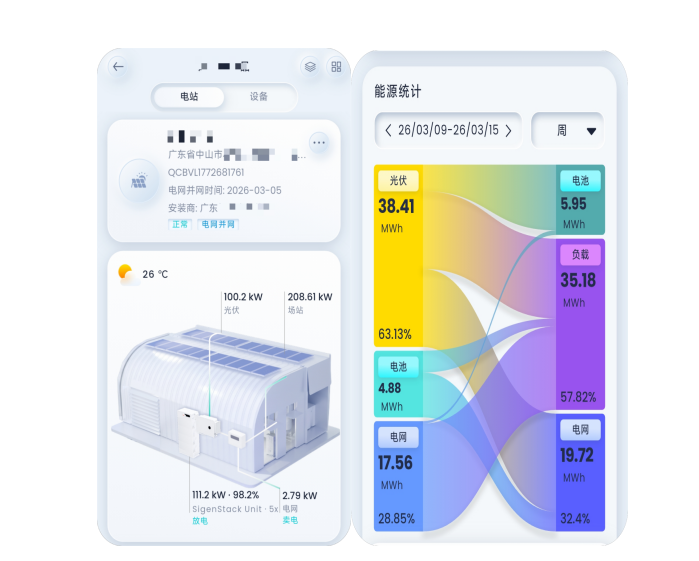

在该项目中,思格云平台可实现光、储、荷、网数据秒级刷新,并实时追踪能量流向,让能源系统真正具备“可调度能力”。
这或许也是越来越多工商业项目,开始从“装光伏”转向“光储一体”的真正原因。
碳索储能网 https://cn.solarbe.com/news/20260522/50023391.html
