6月6日17时,浙江天台抽水蓄能电站3号和4号机组双机甩100%负荷试验顺利通过,两台机组在满负荷发电工况下的稳定运行性能得到充分验证。

6月5日至6日,天台抽水蓄能电站连续完成3号和4号机组双泵断电试验、发电工况流道干扰试验、双机甩负荷试验等一系列水力过渡过程试验,各项试验过程机组运行平稳,保护动作准确可靠,机组转速、振动摆度、压力脉动等各项关键参数监测数据均处于设计计算范围内,机组及配套辅助系统运行状态良好。3号和4号机组水力过渡过程试验顺利完成,标志着电站同一水力单元机组具备各种工况下安全稳定运行的能力。

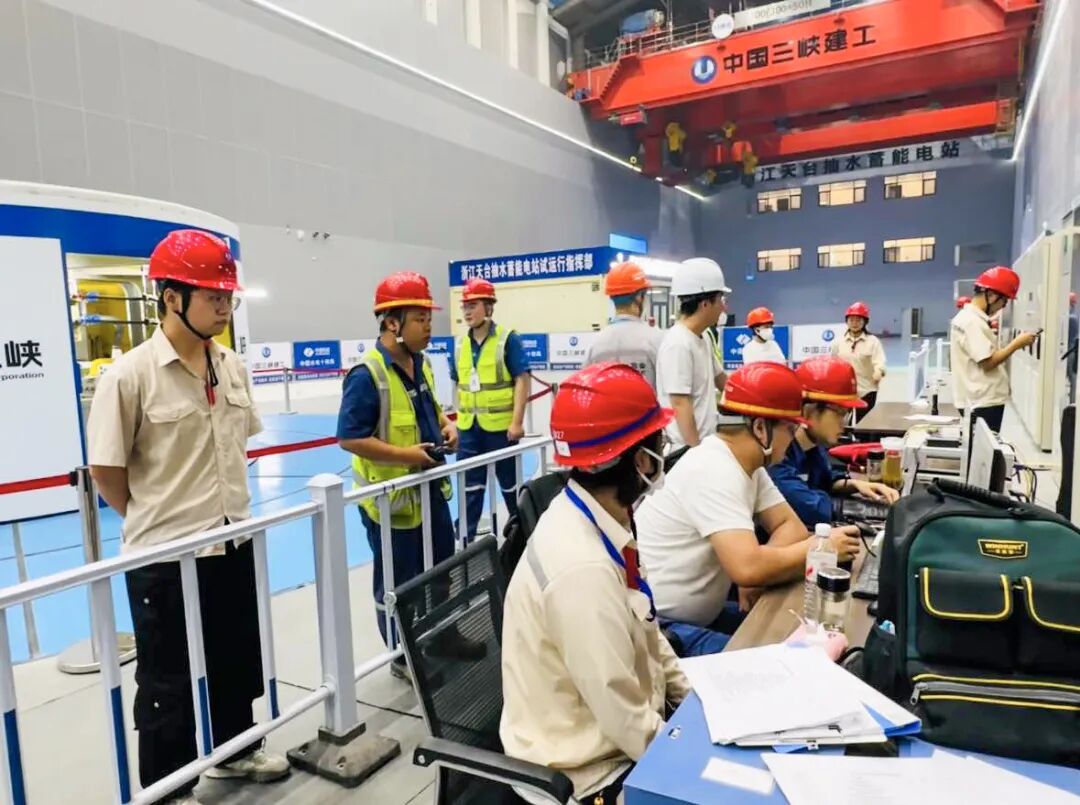

为确保试验安全顺利,三峡发展上海分公司天台监理部联合机电工程中心成立专项工作小组,分工明确、各司其职,严格落实机组启动调试期间质量安全管控。在试验准备阶段,各专业监理工程师组织对临时试验接线、阀门开关状态、保护定值、隔离措施等进行联合检查核验,对现场应急处置准备情况进行检查确认。在试验过程中,严密监控设备状态、仪器仪表数据,及时反馈现场情况。各项试验完成后,精细实施设备和管线路状态检查,试验临时措施恢复,确保机组试验安全。
天台抽水蓄能电站4号机组双机甩负荷试验完成后,具备进入15天考核试运行条件,为电站全容量按期投产发电奠定了坚实基础。天台监理部将继续严格履职尽责,以高质量监理履约推动电站标杆抽蓄、精品工程建设,为能源强国战略作出应有贡献。
