当前位置:首页 > 新闻详情

进度条更新!宁都储能项目预计7月底正式“上岗”!

来源:宁都州人   发布时间:2026-06-26 12:22:11

连日来,赣州市虔宁储能有限公司独立储能项目抢抓晴好天气,科学组织施工,全力推进建设进度。目前项目桩基与土建工程取得阶段性进展,整体工程预计于7月底全面完工。

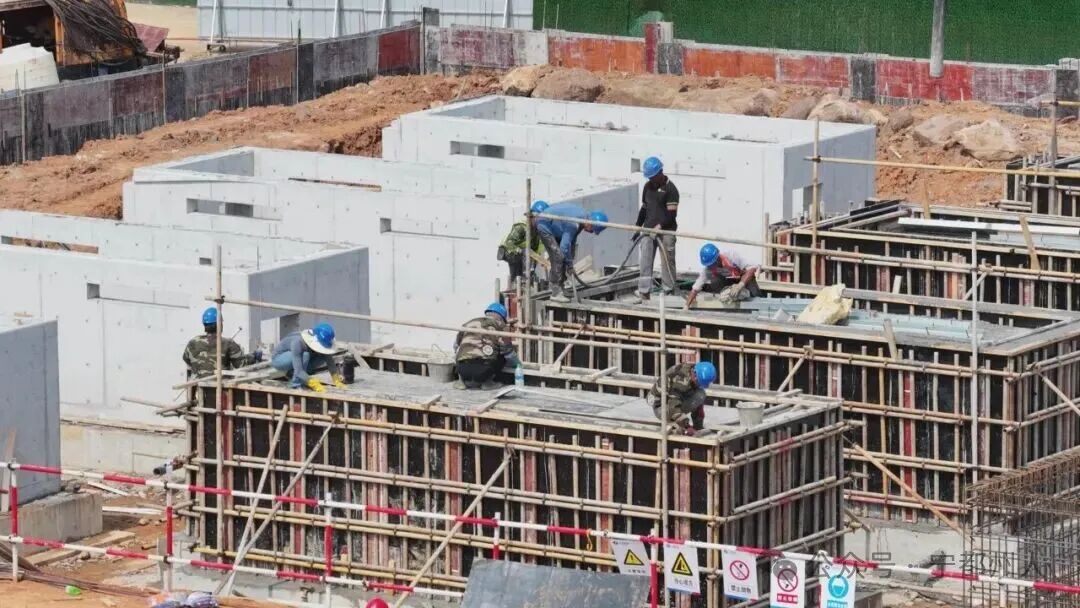

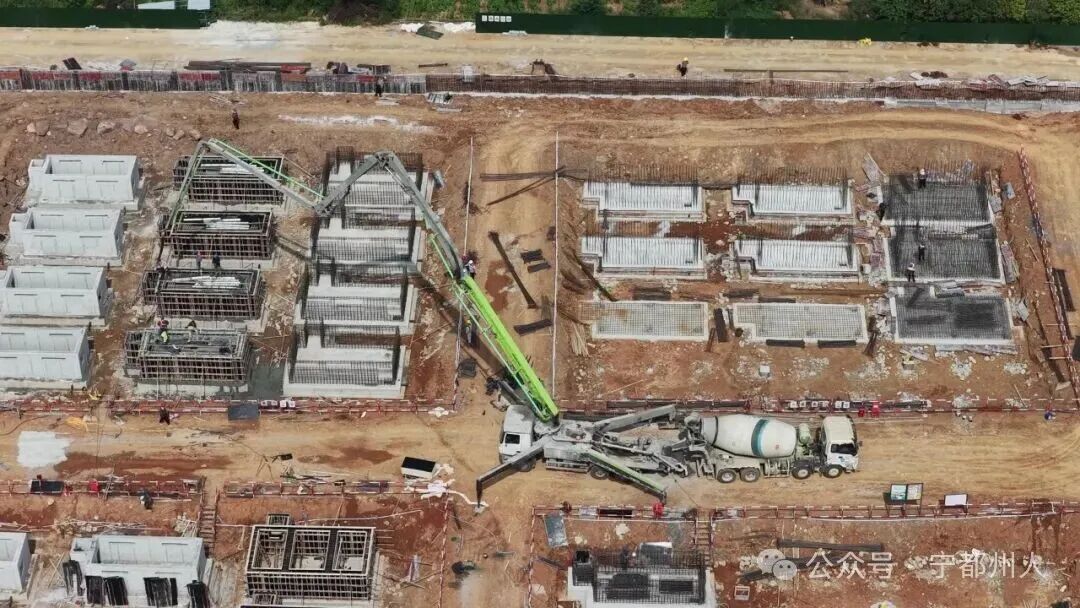

走进项目建设现场,土建工程与基础施工同步推进,大型搅拌机正在进行混凝土浇筑作业,工人们分工协作,加紧开展储能设备基础、升压站土建与电气预埋施工、钢筋绑扎与模板支护等作业,现场机械轰鸣,一派火热景象。

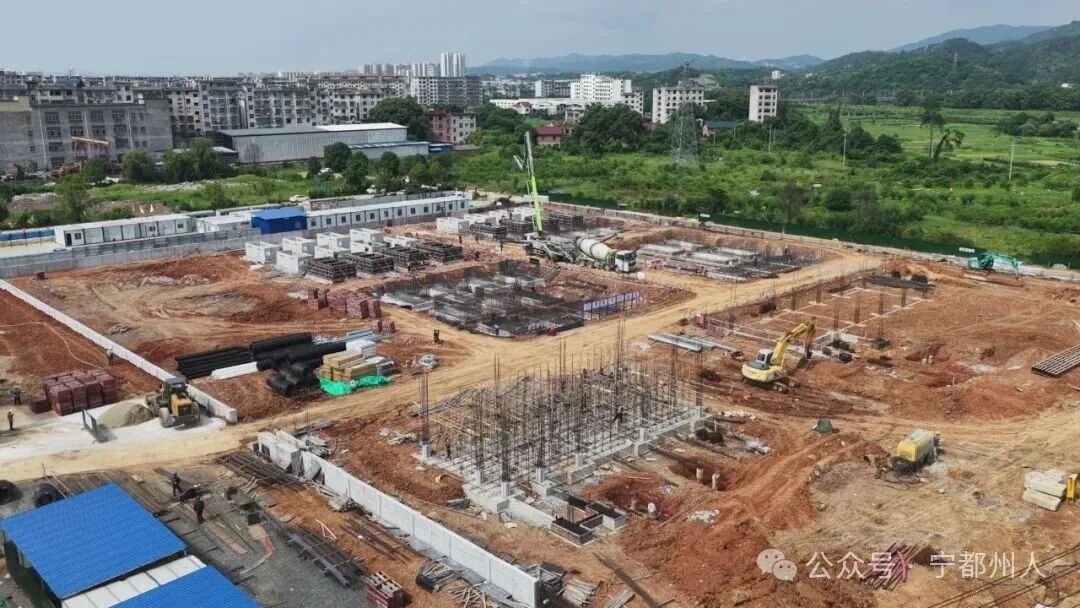

“宁都独立储能项目5月1日全面开工,现阶段重点推进桩基与土建工程施工。”赣州市虔宁储能有限公司独立储能项目项目经理吴永进说,“截至目前,桩基础施工完成82%,土建工程完成38%;项目设备将于6月底陆续到货,整体工程计划7月30日完工。”

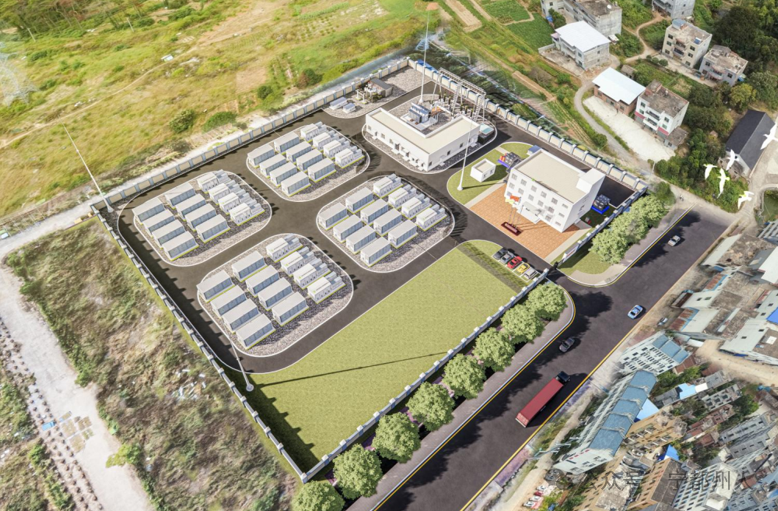

项目鸟瞰图

据了解,该项目由赣州市国投新能源发展有限公司与宁都县登峰工业投资有限责任公司共同出资建设,总用地面积约28亩,总投资约2亿元。项目建设规模为100MW/200MWh,配套新建110kV升压站及送出线路,并建设相关电气设备。项目建成投产后,预计年营收约2351万元,将有效提升区域电网调峰能力,为绿色能源高质量发展注入新动能。


碳索储能网 https://cn.solarbe.com/news/20260626/50024984.html

新闻介绍:

-以上为赞助商广告····连日来,赣州市虔宁储能有限公司独立储能项目抢抓晴好天气,科学组织施工,全力推进建设进度。目前项目桩基与土建工程取得阶段性进展,整体工程预计于7月底全面完工。····走进项目建设现场,土建工程与基础施工同步推进,大型搅拌机正在进行混凝土浇筑作业,工人们分工协作,加紧开展储能设备基础、升压站土建与电气预埋施工、钢筋绑扎与模板支护等作业,现场机械轰鸣,一派火热景象。“宁都独立储

责任编辑:碳索者6355

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
