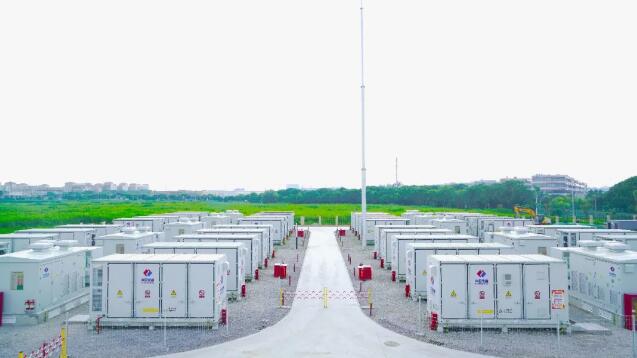

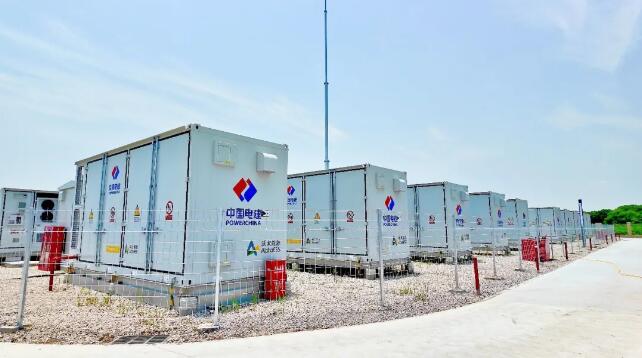

公司投资建设的首个独立储能项目实现全容量并网

来源:中国电建华东总部   发布时间:2026-06-29 09:48:11

6月26日,中电建华东投资公司投资建设的中电建上海松江保税区50MW/200MWh独立储能项目正式通电并全容量并网,成为2026年度上海市第一批独立储能电站建设计划中首个正式并网的标杆项目,提前圆满完成6月30日前并网的投资关键阶段目标。

项目是中国电建与上海市政府、松江区政府战略合作协议的落地项目,也是中电建华东投资有限公司与上海院合作投资建设的第一个独立储能项目。项目建设规模为 50MW/200MWh,储能型式采用磷酸铁锂电池和半固态电池混合形式,被列入2026年度上海市第一批独立储能电站项目建设计划,同时也被列入2026年松江区重大建设项目清单。

上海电网作为特大型城市电网,面临巨大的调峰压力和新能源消纳难题。本项目建成投运后,将作为上海电网重要的灵活调节资源,补齐区域电网灵活调节资源短板,有效缓解区域电网波动,提升电网稳定性和新能源消纳能力,并推动上海电网向柔性化、智能化转型,为上海市构建新型电力系统提供重要支撑。

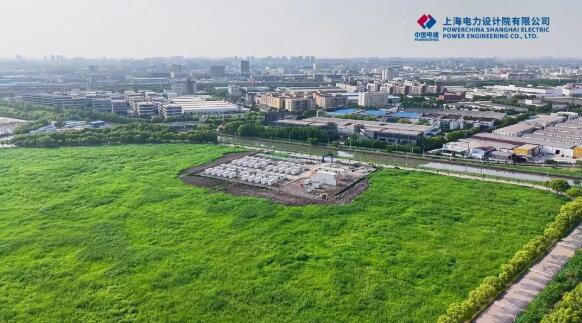

在建设阶段,项目建设各环节压茬推进、衔接有序。本项目于3月19日完成土地出让及取证,3月25日正式开工建设,6月26日实现全容量并网,实际工期合计93天,实现“拿地即拿证、拿证即开工、开工即冲刺,冲刺即成功”的“电建速度”,也打造了能彰显中国电建在储能领域全方位实力的安全工程、创新工程、绿色工程、精品工程。


碳索储能网 https://cn.solarbe.com/news/20260629/50025042.html

新闻介绍:

中电建华东投资公司投资建设的上海松江保税区50MW/200MWh独立储能项目于6月26日实现全容量并网,成为上海市2026年首批独立储能电站建设计划中首个并网的标杆项目,较原定6月30日节点提前完成。该项目是中国电建与上海市政府、松江区政府战略合作的重要落地成果,也是中电建华东投资公司与上海院合作的首个独立储能项目。采用磷酸铁锂与半固态电池混合技术,列入2026年松江区重大建设项目清单。作为上海特大型城市电网的关键调节资源,项目投运后将增强区域调峰能力、提升新能源消纳水平、支撑电网柔性化与智能化转型。从3月19日取得土地证到6月26日并网,仅用93天,体现了高效协同的“电建速度”,并被定位为安全、创新、绿色、精品的示范工程。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
