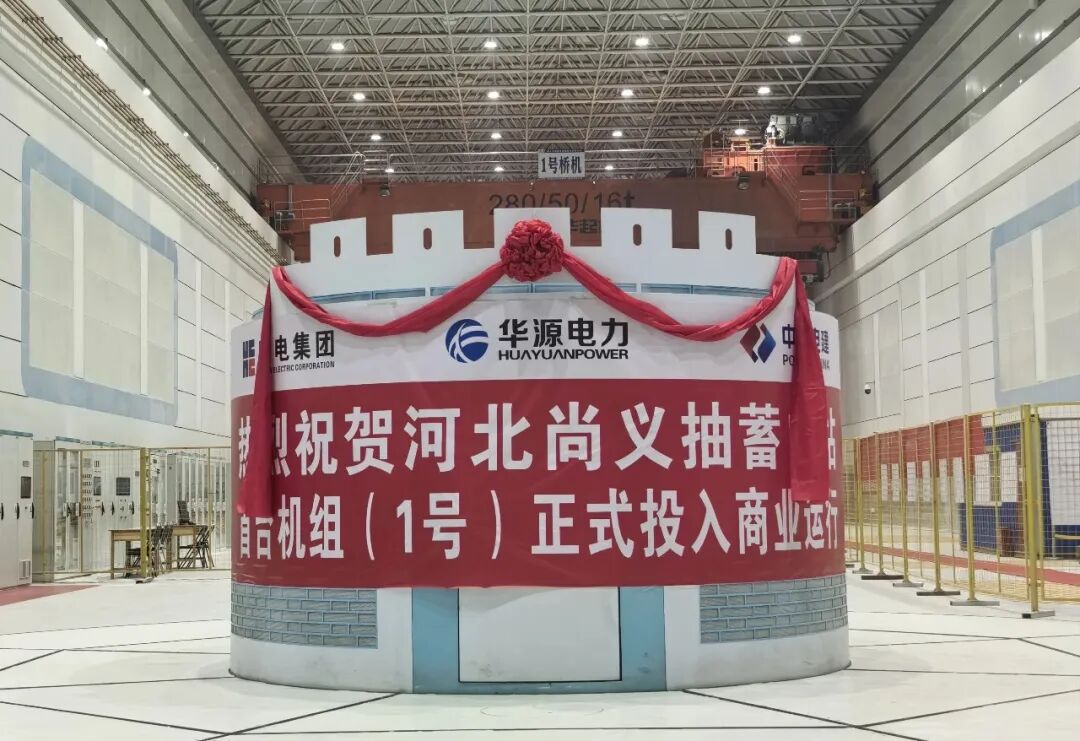

2026年6月29日,河北尚义抽水蓄能电站首台(1号)机组顺利完成15天考核试运行,正式投入商业运行。中国水电四局党委书记、董事长庞旭出席投产仪式并发表致辞。


尚义抽水蓄能电站是张家口市首座抽水蓄能电站,也是中国水电四局以工程总承包(EPC)模式承建的首个全周期、全专业整体抽蓄项目。
电站主要由上水库、下水库、输水系统、地下厂房、地面开关站等主体建筑物组成,总投资95.65亿元,安装4台单机容量350兆瓦的立轴单级混流可逆式水泵水轮发电电动机组,总装机容量140万千瓦,额定发电水头达449米,于2020年9月正式开工建设。

项目建设过程中,中国水电四局高效统筹资源,攻坚关键节点:仅用17个月即完成地下厂房全部开挖与支护施工,较计划提前5个月移交安装工作面;机组安装调试阶段实现多项工期突破——首台机组定子吊装精准就位,较原计划提前30天;四台机组定子整体吊装较计划提前76天;四台机组座环蜗壳安装较合同工期提前30天。系列高质量、高效率履约,为华源电力首个抽水蓄能项目如期建成投运提供了坚实保障。

目前,电站上下水库均已实现满蓄,其余3台机组正同步开展安装与调试工作,预计将于2026年内全部投产发电。
电站全面投运后,将主要承担京津及冀北电网的调峰、填谷、调频、调相和紧急事故备用等重要任务,对提升首都供电可靠性、优化区域电源结构、增强新能源消纳能力、支撑“双碳”战略目标落地具有重要支撑作用。
新闻介绍:
以下内容转自:今日四局2026年6月29日,河北尚义抽水蓄能电站首台(1号)机组完成15天考核试运行,正式投产发电。中国水电四局党委书记、董事长庞旭出席仪式并致辞。尚义抽水蓄能电站是张家口市首个抽水蓄能电站,也是中国水电四局以总承包形式承揽的首个整体抽蓄工程,电站主要由上水库、下水库、输水系统、地下厂房、地面开关站等建筑物组成,总投资95.65亿元,安装4台单机容量350兆瓦的立轴单级混流可逆式水
责任编辑:碳索者6355
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
安徽石台抽水蓄能电站首台机组发电机定子顺利吊装就位发布时间:2026-10-28 09:06:48安徽石台抽水蓄能电站1号机组定子(重约400吨)于10月25日成功吊装就位,标志机电安装取得关键突破,为2027年首台机组按期投产奠定基础。工程攻克大尺寸、高精度定子组装难题,全过程党建引领、精细监理,电气试验一次性全优,吊装安全高效。
抽水蓄能 TBM 硬岩掘进
始发!新疆最大抽水蓄能电站建设全面提速发布时间:2026-10-28 09:05:4010月25日,中铁装备3.53米超小转弯TBM在新疆若羌抽水蓄能电站自流排水洞成功始发,系南疆首个、新疆在建最大抽蓄项目关键进展。设备专为高硬花岗岩、断层破碎带及戈壁恶劣环境定制,具备强适应性与智能控制能力,助力打造西北新型电力系统核心储能枢纽。
抽水蓄能 TBM 硬岩掘进
两河口抽蓄下库闸门及拦污栅制造全面启动发布时间:2026-10-26 09:27:04两河口混合式抽水蓄能电站是全球在建规模最大的同类电站,其金属结构制造对引水系统与机组运行安全至关重要。由公司第一水工机械厂承担的上、下库闸门及拦污栅制造任务正有序推进:上库部分已进入交付收尾阶段;随着首批不锈钢复合钢板于10月20日提前10天到厂,下库制造全面启动,实现“上库收尾、下库开工”的平稳转序。该复合钢板采用“碳钢基材+4毫米不锈钢覆层”双层结构,兼顾高强度与耐腐蚀性,专用于高水头、强腐蚀、频繁启闭工况下的关键部件。为保障供应,水工厂实施穿透式供应链管理,驻厂跟踪钢厂生产,协同压缩工期。目前正同步开展工艺编制、焊接评定及工装准备,确保制造高效衔接现场安装需求。(198字)
抽水蓄能电站 抽蓄项目
宁夏华电牛首山东抽水蓄能电站工程进厂交通洞顺利进洞发布时间:2026-10-20 09:19:45宁夏华电牛首山东抽水蓄能电站工程于10月12日实现进厂交通洞顺利进洞,标志着项目建设取得关键进展。该电站位于宁夏中卫市中宁县与吴忠市青铜峡市交界处的黄河青铜峡水库右岸牛首山西麓,总装机容量1400兆瓦,主要由上水库、下水库、输水系统、地下厂房和开关站等枢纽建筑物组成。当前施工标段涵盖进厂交通洞及附属洞室、下库表土堆存场、下水库坝后指定高程以下压坡体填筑、开关站平台一期开挖,以及筹建期砂石骨料与混凝土拌和系统建设。其中,进厂交通洞全长2044米,包含主变运输洞、尾闸运输洞、排水廊道及岔洞等分支结构,是后续地下厂房等主体洞室施工的核心通道。项目将以此为起点,持续推进各关键节点建设,确保高质量履约。(199字)
抽水蓄能 电站建设 输水系统
新疆额敏抽水蓄能电站项目开工仪式顺利举行发布时间:2026-10-16 09:44:44新疆额敏抽水蓄能电站10月13日正式开工,总投资105.26亿元,装机1400MW,年发电19.83亿千瓦时,年减碳超60万吨。项目是国家中长期布局重点工程,兼具调峰储能、应急备用、水资源调控等多重功能,将破解北疆新能源消纳瓶颈,赋能区域绿色低碳发展。
抽水蓄能 新型电力系统 绿色低碳
南网储能电白抽水蓄能电站顺利通过下水库截流验收发布时间:2026-10-15 09:24:4910月13日,广东电白抽水蓄能电站下水库工程顺利通过截流验收,正式进入主体工程建设高峰期。验收委员会确认工程全面满足截流技术与管理要求,为上下水库协同施工及地下厂房等关键建设奠定坚实基础。项目将全力打造国家抽水蓄能精品示范工程。
抽水蓄能 电白电站 截流验收
平江抽水蓄能电站尾闸室3号机组事故闸门吊装完成发布时间:2026-10-13 09:45:3910月9日,水电八局机电公司顺利完成湖南平江抽水蓄能电站尾闸室3号机组事故闸门吊装作业。该闸门为平面滑动钢闸门,总重约47.4吨,分两节运抵现场后组装,由80吨桥机精准吊装就位。至此,尾闸室4扇事故闸门已安装3扇,完成进度达75%,为年底完成全部尾水金属结构安装奠定基础。项目部通过周密组织运输、洞内翻身、入槽就位等环节,强化技术交底、全过程旁站监督及多工种协同,保障了吊装安全高效。平江抽水蓄能电站总装机1400兆瓦,承担湖南电网调峰、填谷、调频、调相及事故备用等关键任务,对优化区域能源结构和支撑地方发展具有重要作用。(199字)
抽水蓄能 电站建设 水电八局
