以绿色基建赋能“一带一路”低碳未来!近日,湖南建投集团旗下湖南路桥首个清洁能源技术与设备海外输出项目——菲律宾LLRN项目A标段营地光伏储能一体化智慧能源系统顺利完成全周期试运行,正式稳定投运,实现经济效益与生态效益双赢,并获业主方来函表彰。
对症下药,破解当地用电难题

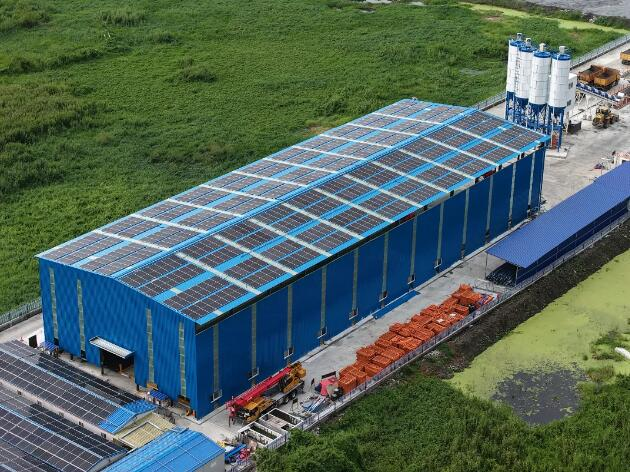

项目所在地拉古纳内湖区域电网基础薄弱、电力资源严重短缺,长期依赖柴油发电,运维成本高、碳排放量大。为切实解决营地供电瓶颈,项目部坚持因地制宜原则,构建智慧光储微电网系统:总投资403万元,配置600kW分布式光伏发电系统、750kW储能变流器及1446kWh电化学储能设备,形成“光伏优先、储能调峰、燃料兜底”的智能供能模式。系统具备独立运行能力,可保障营地办公、生活及施工全场景用电安全可靠,并能有效应对阴雨、低压等复杂工况。

效益亮眼,节能降本双丰收
试运行期间,系统运行平稳高效,累计光伏发电2.92万千瓦时,储能系统放电2.84万千瓦时,全面满足营地日常办公、生活及施工用电需求。系统日均发电量达3000千瓦时,年清洁发电量约95万千瓦时。相较当地传统柴油供电模式,预计每年节约电费及运维成本约40万元,按3年工期测算,累计节约达120万元。此外,该光储系统设计使用寿命为10年,核心设备具备可迁移性,可在后续项目中重复利用,显著提升资产使用效率,真正实现绿色价值与经济价值的统一。

绿色赋能,斩获国际权威认可

凭借突出的节能成效、稳定的运行表现及显著的低碳贡献,该项目获得亚洲开发银行(ADB)与亚洲基础设施投资银行(AIIB)的高度评价。业主方专门致函表彰,明确指出:太阳能供电模式有效减少温室气体排放,显著降低长期运维成本,大幅提升能源供应可靠性,有力支撑菲律宾国家气候行动目标与能源转型战略。
此次成功落地,是中国基建企业在智慧能源集成、绿色低碳建造领域技术实力与工程能力的集中体现,为“一带一路”沿线国家基础设施绿色化升级提供了可复制、可推广、可落地的实践样本。未来,湖南建投集团将持续推动绿色技术出海、低碳方案出海,不断擦亮中国基建高质量、可持续、负责任的国际名片。

项目简介

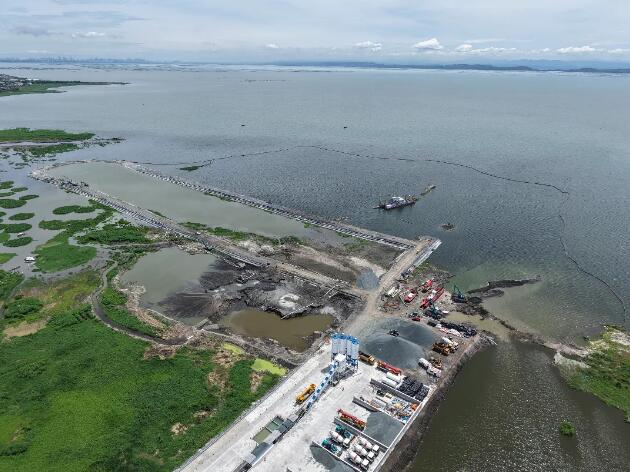

菲律宾拉古纳湖滨道路网(LLRN)项目位于菲律宾内湖省西南部,途经比南市与卡布尧市,距马尼拉市区约40公里。主线全长12.15公里,建设内容涵盖路基路面、桥梁、结构物及附属工程等。
碳索储能网 https://cn.solarbe.com/news/20260804/50027053.html
新闻介绍:
湖南路桥在菲律宾LLRN项目建成首个海外光储一体化智慧能源系统,总投资403万元,实现600kW光伏+1446kWh储能稳定供电。年清洁发电95万度,年省成本40万元,获亚行、亚投行点赞及业主表彰,彰显中国绿色基建出海实力。
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
海南公司海石河北新能源公司河北平山(一期)115MW光伏发电项目储能设备采购公开招标项目招标公告发布时间:2026-08-02 08:48:05本文为海南公司海石河北新能源公司发布的河北平山(一期)115MW光伏发电项目储能设备采购公开招标公告。项目位于河北省平山县苏家庄乡,是保障性与市场化并重的源网荷储配套光伏工程,分80MW和35MW两个子项目,计划2026年底全部建成投运。根据配套要求,需同步配置两套电化学储能系统:7MW/28MWh和12MW/24MWh,均采用全液冷技术,适配当地海拔低于1000米、抗震设防烈度7度及高低温、高风速、盐雾、污秽等户外运行环境。招标范围涵盖磷酸铁锂电池舱、BMS、PCS、变流升压一体机、EMS、消防与温控系统等全套设备及配套部件。投标人须具备至少2份12MW/24MWh及以上规模磷酸铁锂储能系统集成供货业绩,且均已投运满一年;本项目不接受联合体投标。
储能招标 储能设备 电化学储能系统
海内海外 双线告捷 | 众钠能源两大储能项目成功投运发布时间:2026-08-02 08:39:24前言2026年7月,众钠能源海内外两个储能项目相继交付:7月6日,中石油旗下天津盛通科技园区光储一体化和离网备电系统顺利投运;7月15日,中国援塞拉利昂渔码头项目正式交付启用。首个海外微电网项目顺利并网,让稳定电力走进非洲渔港塞拉利昂地处西非滨海区域,当地公共电网基础设施薄弱,海外施工营地面临供电不稳定、柴油运维成本高昂等难题。而渔码头作为重要的生产基础设施,对供电连续性要求极高,一旦停电,直接影
钠离子电池 微电网 光储一体化
赋能高耗能制造业!派能科技7.5MW/15MWh储能项目并网投运发布时间:2026-08-02 08:27:39近日,派能科技7.5MW/15MWh储能项目于江苏扬州正式并网投运,由派能科技提供一站式交钥匙服务。该项目采用三套5MWh液冷集装箱储能系统,可发挥峰谷套利、应急备电等作用。经测算,项目在十年运营周期内年均放电量超660万度,预计为企业节约电费开支2400万元以上。本项目专为扬州一家高端制造企业的用能需求量身打造。该企业专注发动机核心零部件研发制造六十余年,为国家高新技术企业,核心产品市场占有率超
储能 峰谷套利 工商业用电
“十五五” 工业绿色低碳规划正式发布,明确多条储能发展路径发布时间:2026-08-01 08:48:58《工业绿色低碳发展“十五五”规划》于2026年7月31日正式发布,明确以培育绿色生产力为主线,统筹推进产业绿色化与绿色产业化。规划提出到2030年实现工业领域二氧化碳排放达峰,并持续优化产业结构和用能结构。储能被列为关键支撑技术和重点培育的新兴绿色赛道,规划要求扩大厂区分布式光伏、风电及储能的就地消纳,推进工业绿色微电网和源网荷储一体化项目建设,打造零碳工厂与零碳园区试点。同时,支持新型储能技术攻关与产业化,加快大容量、高安全、长寿命锂电池研发;强化动力电池回收体系建设,推动储能电池梯次利用与材料再生,完善全生命周期循环链条;依托智能化改造,构建智慧能源管控平台,实现风光储资源协同调度。(198字)
储能发展 储能政策 储能行业
皖能长丰陶楼100兆瓦/200兆瓦时储能电站项目正式开建发布时间:2026-07-31 09:33:257月28日,皖能长丰县陶楼100兆瓦/200兆瓦时电网侧独立储能电站项目正式开工建设,项目迈入实质性施工阶段。▲项目效果图陶楼储能电站是皖丰长能公司落实集团公司“新能源项目落地攻坚年”部署的重点工程,也是合肥北部区域重要电网侧独立储能示范项目。项目选址紧邻220千伏陶楼变电站,电网接入条件优越、区位优势明显。电站配置20套5兆瓦/10兆瓦时磷酸铁锂预制舱式储能单元,同步新建110千伏升压站、综合控
储能电站 电网侧独立储能 磷酸铁锂
采日能源欧洲100MW/400MWh储能项目正式并网,成功取得运营许可发布时间:2026-07-31 09:31:53日前,采日能源欧洲100MW/400MWh储能项目成功并网上电,并在短时间内顺利通过了电网公司的严格测试,成功获取运营许可。从项目立项到并网投运,采日能源以高效合规的全流程交付能力,为欧洲市场再树标杆。项目所在地峰谷电价优势明显,可再生能源发展迅速,对电网灵活调节资源的需求日益增长。采日能源积极响应当地政府鼓励储能建设、提升电网稳定性的政策导向,于2025年三季度正式启动该项目。项目总规模达100
储能 欧洲 电网调峰
