河南嵩县抽水蓄能电站引水系统工程②号施工支洞顺利贯通

来源:三公司微视   发布时间:2026-08-05 10:43:24

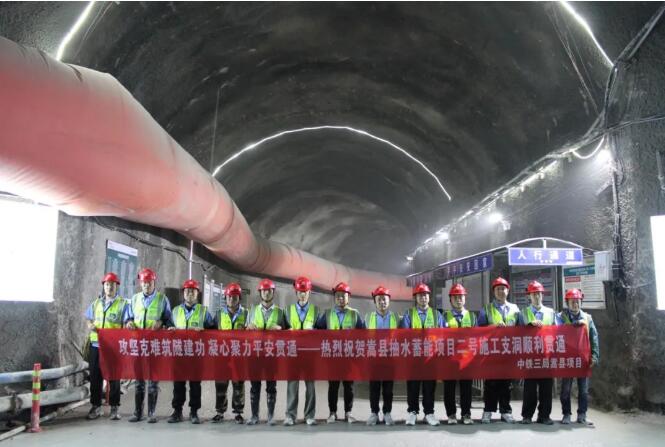

8月2日,随着最后一次爆破顺利完成,河南嵩县抽水蓄能电站引水系统工程②号施工支洞顺利贯通,为后续主体工程的高效推进奠定了坚实基础。

②号施工支洞全长226.28米,采用城门洞形断面设计,净断面尺寸7.5米×6.5米,是连通外部交通与引水主洞的核心施工通道,承担施工阶段人员通行、物料转运及通风保障功能。支洞上覆岩体厚度达160米至210米,沿线需穿越两条较大冲沟,受地形切割与风化作用影响,冲沟段埋深收窄、围岩稳定条件偏差,施工管控难度较大。

针对难题,项目部坚持“短进尺、弱爆破、强支护、早封闭、勤量测、多循环”的施工原则,通过超前地质预报精准掌握前方围岩变化,并针对顺层滑移风险,采用“先插锚杆后注浆”的支护工艺,配合锁口锚杆超前支护,在洞口部位构筑起稳固的支护体系,结合不同洞段岩体条件匹配对应支护强度,全过程严控围岩变形,保障施工安全与工程质量全程受控。

下一步,嵩县项目将紧扣建设目标推进引水系统各工序施工,持续夯实安全质量管理基础,为主体工程全面展开创造有利条件。


碳索储能网 https://cn.solarbe.com/news/20260805/50027119.html

新闻介绍:

8月2日,河南嵩县抽水蓄能电站引水系统工程②号施工支洞顺利贯通。该支洞全长226.28米,采用城门洞形断面(净尺寸7.5米×6.5米),是连接外部交通与引水主洞的关键通道,承担施工期人员通行、物料运输及通风保障功能。受地形影响,支洞上覆岩体厚达160—210米,需穿越两条风化严重、埋深变浅的冲沟,围岩稳定性差,施工风险高。项目部严格执行“短进尺、弱爆破、强支护、早封闭、勤量测、多循环”原则,结合超前地质预报,针对顺层滑移风险创新采用“先插锚杆后注浆”与锁口锚杆超前支护工艺,并按岩体条件动态调整支护强度,全过程控制围岩变形。此次贯通为后续引水系统及主体工程高效推进奠定了基础。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
