7月31日,全省首台套“磷酸铁锂电池+超级电容”联合储能辅助调频项目,在大唐安阳公司正式并网投运。这个占地约2400平方米的巨型智能“充电宝”,专为火电机组量身打造,一次并网,就让机组调频响应速度和爬坡能力大幅跃升,KP值(静态稳定储备系数)直接冲进全省前列。这也标志着安阳公司在火电灵活性改造、提升机组市场竞争力领域迈出关键一步。

战略引领:锚定绿色转型方向
当前,新能源大规模并网正在深刻改变电力系统运行形态。如何让存量煤电机组焕发新活力、更好地适配新型电力系统要求,成为火电企业必须破解的时代课题。
安阳公司坚决贯彻集团公司、河南公司战略部署,将火电灵活性改造作为推动绿色低碳转型、提升企业核心竞争力的重要抓手,统筹谋划、系统推进,率先联合东南大学启动“磷酸铁锂电池+超级电容”混合储能调频项目攻关,探索传统火电与新型储能融合发展的新路径。

技术突破:混合储能的“安阳方案”

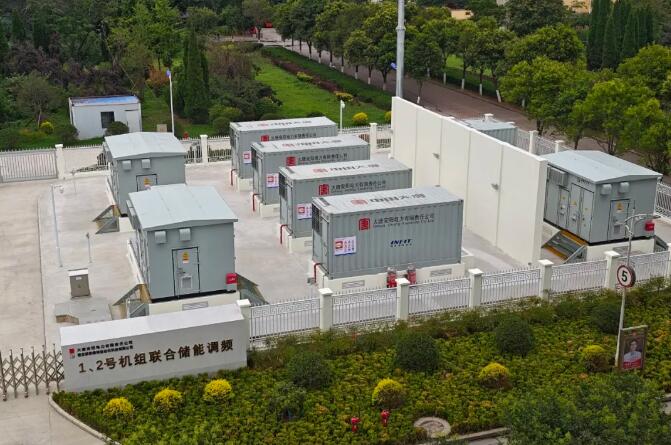

走进安阳公司厂区,占地2400平方米的联合储能电站内,一排排银灰色储能舱整齐排列,与不远处的发电机组遥相呼应。两排规格不同的储能舱格外醒目——一排是磷酸铁锂电池舱,一排是超级电容舱。这正是该项目的核心创新所在。
项目技术负责人贾金凯介绍,“超级电容扛住瞬时高频冲击,锂电池负责持续深度调节,实现了1+1>2的效果。”
该项目整体配置容量12MW,由10MW/20MWh磷酸铁锂电池储能系统与2MW超级电容储能系统组合构成,配套安阳公司1、2号发电机组调频工作。系统的“大脑”——XEMS智能火储调频控制系统由项目团队自主研发,实现了混合储能系统与机组协调系统的深度融合,能够根据电网频率变化实时分配两种储能出力,做到精准、快速、高效。
项目投运后,机组调频响应速度、爬坡速率明显提升,调频性能指标Kp值位居全省前列。这一河南省首台套示范项目,有效填补了省内火电联合混合储能调频领域的技术空白。

攻坚创效:百日精品的背后
从破土动工到并网投运,项目仅用不到一百天。安阳公司第一时间成立项目指挥部,公司领导挂帅,各专业骨干全员上阵,锚定“精品示范工程”目标倒排工期、挂图作战。河南公司相关部门全程跟踪指导,在技术方案、安全质量等方面给予大力支持。
土建施工阶段,团队优化施工方案;设备安装阶段,技术人员24小时驻场,与厂家工程师并肩作战;联合调试阶段,面对多系统集成的复杂局面,团队逐项排查、逐个突破,所有电气设备试验一次性全部合格。

展望未来:服务新型电力系统建设
在运营模式上,该项目创新性采用业主方与建设方按比例利润分成模式,打破了传统EPC“交钥匙”后双方脱钩的格局,将建设质量与长期收益深度绑定,为储能项目可持续运营提供了全新示范。
安阳公司副总工程师张世明表示:“'磷酸铁锂电池+超级电容'联合储能辅助调频项目,是新质生产力在传统火电企业的生动实践。公司将以此次并网投运为新起点,加强企校合作,丰富新型电力系统建设实践路径,为企业绿色转型注入强劲动能。”

下一步,安阳公司将以该项目并网为契机,深度探索新型电力系统建设的前沿技术和创新方案,统筹推进火电灵活性改造、新能源开发、储能应用等重点工作,全力打造绿色低碳、数字智慧的现代化能源示范基地,为服务河南能源结构转型、构建新型电力系统贡献大唐力量。
