8月6日
由公司承建的
国家能源规划重点项目——
江西洪屏抽水蓄能电站二期工程

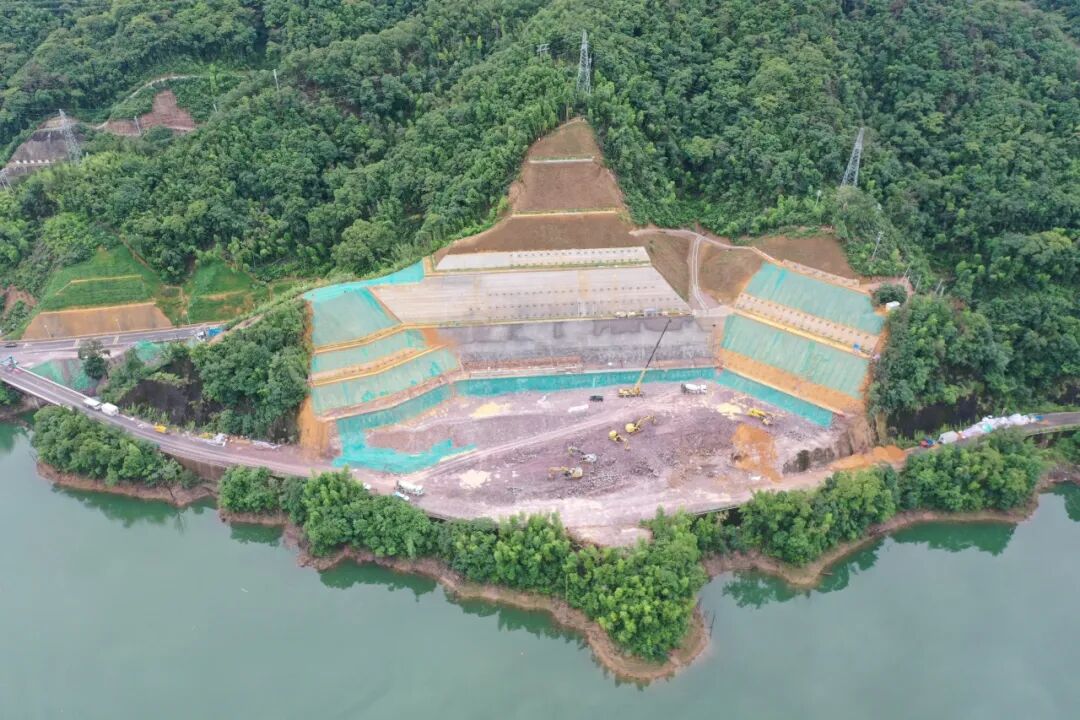

核心构筑物主变洞第二层开挖顺利完工
标志着该项目地下厂房立体交通网络和通风散烟体系进一步完善
为第三层开挖及其他关键部位施工全面打通通道

作为国家“十四五”现代能源体系规划和鄱阳湖生态经济区战略的重要支撑项目,洪屏抽水蓄能电站总装机容量达3000兆瓦,是江西省首座大型抽水蓄能电站,分两期开发建设。其中,二期工程装机容量1800兆瓦,全面投产后年发电量可达19.8亿千瓦时,将显著提升江西电网对风电、光伏等新能源的消纳能力,为区域能源结构向清洁低碳、安全高效转型提供坚实支撑。
公司主要承建二期工程地下厂房系统及尾水系统等核心工程。主变洞作为连接主厂房与地面开关站的关键通道,全长236.5米,净断面宽20米、高23米,最大埋深达520米,是整个地下洞室群结构安全的关键控制点。该洞室采用分三层施工方案,第二层开挖高度达6.3米。
受复杂地质条件制约,施工面临多重挑战:局部存在断层及陡倾角节理,岩体完整性差,断层破碎带发育明显,围岩整体呈碎裂散体结构,段落自稳能力极弱;加之洞室断面大、结构复杂、多系统立体交叉,施工安全风险高、技术难度大。
为严控预裂爆破成型质量、最大限度降低围岩扰动,项目部特邀江西本地及葛洲坝集团资深爆破专家驻场指导,实施全过程旁站式技术管控,严格执行“一炮一专项设计”;依据各洞段围岩类别、节理裂隙发育程度及风化状态,差异化、动态优化爆破参数;同步开展多轮试爆复盘,精细调整线装药密度、炮孔装药结构、药卷间隔排布及孔口封堵长度,并优化雷管起爆时差与段位排布。经反复试验、爆破效果复盘及轮廓面平整度、半孔率等指标检测验证,最终形成适配本工程地质特性的成套定型爆破参数体系,有效保障边墙岩壁成型平顺,大幅减少超欠挖、围岩开裂及掉块现象,全面满足结构安全与后续支护施工要求。
项目负责人表示,主变洞第二层开挖顺利完成,是地下厂房系统建设取得的阶段性重要成果,为后续机电设备安装及整体工程按期投产奠定了坚实基础。下一步,项目团队将持续聚焦安全、质量、进度三大核心要素,科学统筹、精细管理,全力冲刺年度建设目标与关键节点任务。
碳索储能网 https://cn.solarbe.com/news/20260807/50027246.html
新闻介绍:
8月6日由公司承建的国家能源规划重点项目江西洪屏抽水蓄能电站二期核心构筑物主变洞第二层开挖顺利完工标志着该项目完善了地下厂房立体交通网络和通风散烟体系为第三层开挖及其他部位施工打通了通道作为国家战略——鄱阳湖生态经济区规划的重要组成部分,洪屏抽水蓄能电站总装机容量达3000兆瓦,是江西省首座大型抽水蓄能电站,分两期开发建设。其中,二期工程装机容量1800兆瓦,全面投产后年发电量可达19.8亿千瓦时
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。


下一篇
