2026年7月30日,内蒙古太阳沟抽水蓄能电站上水库主坝右岸坝肩边坡开挖顺利抵达坝顶高程,标志着电站水库主体工程建设全面进入施工高峰期。

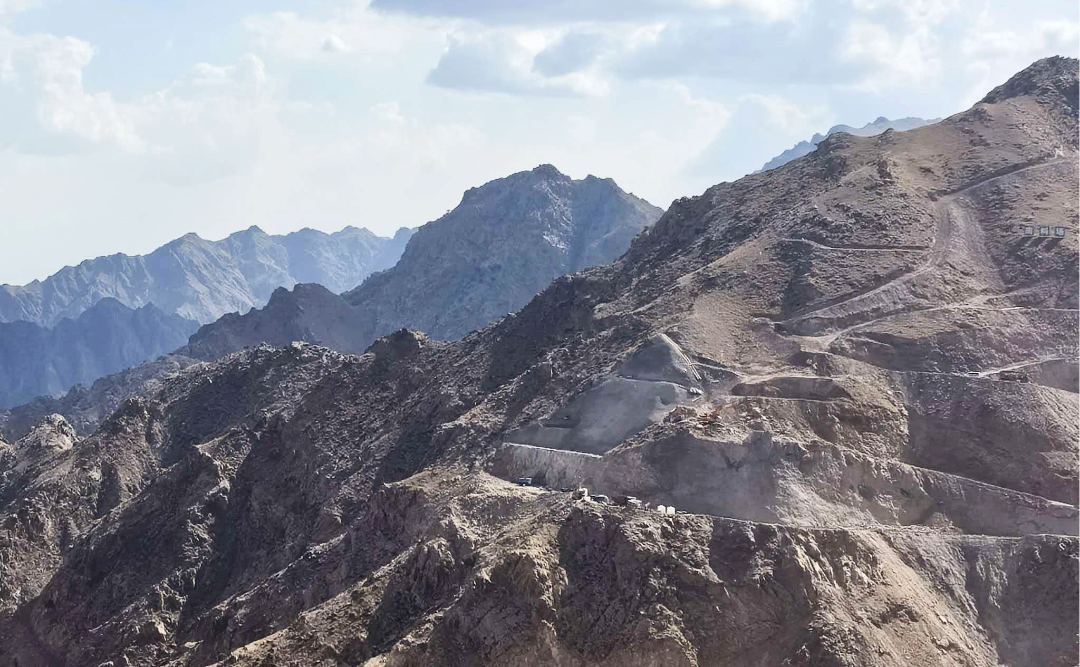

电站开关站平台边坡开挖形象
太阳沟抽水蓄能电站上水库位于巴彦淖尔市乌拉特后旗巴音宝力格镇太阳沟上游沟首,设计调节库容829万立方米,采用混凝土面板堆石坝结构;下水库坐落于上水库东侧约3公里的大坝沟内,由拦沙坝与拦河坝联合截沟形成,调节库容895万立方米,两座大坝均采用碾压混凝土重力坝型式。

电站上水库右坝肩开挖支护形象面貌
当前,电站建设进展有序:进场交通道路混凝土路面已铺设至下水库区域;35kV施工供电系统及上水库砂石料系统设备安装全部完成;开关站平台土建开挖工作已全面结束;下库拦沙坝右岸边坡同步开挖至坝顶高程;上、下水库进出水口闸门井平台正抢抓施工黄金期,加快推进边坡开挖与支护作业。
碳索储能网 https://cn.solarbe.com/news/20260809/50027281.html
新闻介绍:
内蒙古太阳沟抽水蓄能电站上水库主坝右岸坝肩边坡开挖至坝顶高程,全面进入水库主体施工阶段。项目设上下双库,调节库容合计超1720万m³,采用混凝土面板堆石坝与碾压混凝土重力坝组合结构。交通、供电、砂石系统及开关站平台等关键辅助工程已基本建成,正抢抓黄金期推进进出水口等核心部位施工。
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻

近日,内蒙古电力集团成功开展2026年迎峰度夏新型储能应急调用专项演练,全网新型储能充、放电峰值功率双双突破1200万千瓦,分别达到1251万千瓦、1225万千瓦,同步助力全网新能源峰值发电功率突破4205万千瓦、再创历史新高。本次演练创下内蒙古电网储能调度运行新佳绩,全面验证了全网储能双向调节、应急保供、绿电消纳实战能力,为今夏大电网安全稳定运行和电力可靠供应筑牢坚实保障。为有效破解夏季晚高峰供

为持续推进区域新型电力系统建设,助力包头市达茂旗能源绿色低碳转型与“双碳”目标落地,近日,达茂旗翔鹏50万千瓦/200万千瓦时储能电站项目正式对外发布招标计划。本次招标计划的公示,标志着地区大型新型储能重点项目前期工作稳步推进,为项目后续落地建设、提速区域储能产业布局奠定坚实基础。本项目由包头正信翔鹏储能有限公司牵头投资建设,项目坐落于内蒙古自治区包头市达尔罕茂明安联合旗,是当地聚焦新能源配套储能

导语丨mybattery该项目总投资约30亿元,预计于今年8月初全面建成投用,将成为全球单体规模最大的构网型磷酸铁锂储能电站,每年可放电约10亿千瓦时。图/苏尼特左旗发布据“苏尼特左旗发布”消息,由万帮数字能源股份有限公司(下称“万帮能源”)投资打造的“锡林郭勒东苏变电站2025年新型储能专项行动100万千瓦/400万千瓦时电源侧储能项目”已完成全部土建施工,升压站设备和储能设备正陆续进场,项目进

以下内容转自:内蒙古电力集团2026年6月26日,内蒙古美岱抽水蓄能电站项目开工仪式在包头市土默特右旗举行。该项目开工标志着内蒙古电网又一重大绿色储能工程全面启动建设,将为自治区构建新型电力系统、推动能源绿色低碳转型、服务国家能源安全大局增添重要支撑。内蒙古电力集团党委副书记、总经理张晓虎,包头市委常委、常务副市长林立,中国水利水电第四工程局有限公司党委书记、董事长庞旭,内蒙古电力集团副总经理韩瑞

内蒙古美岱抽水蓄能电站项目于2025年6月26日在包头市土默特右旗正式开工建设。该项目是国家“十四五”规划102项重大工程之一,纳入《抽水蓄能中长期发展规划(2021—2035年)》,总装机容量120万千瓦,总投资约82亿元,建设工期75个月,预计2032年首台机组投产。建成后,年发电量达15.26亿千瓦时,可消纳新能源电量约26亿千瓦时,年节约标煤88万吨、减排二氧化碳85万吨。作为内蒙古构建新型电力系统、推动能源绿色低碳转型的关键支撑,该项目将与呼和浩特、乌海、太阳沟、哈拉沁等抽水蓄能电站协同形成调节集群,显著提升电网调峰能力与新能源消纳水平,助力国家能源安全和自治区能源高质量发展。(199字)

6月26日,南网储能公司参股投资的内蒙古美岱抽水蓄能电站项目在包头市土默特右旗正式开工建设,成为其在内蒙古参股的第三座抽蓄电站。该项目纳入国家《抽水蓄能中长期发展规划(2021—2035年)》,是“十四五”102项重大工程之一,总装机容量120万千瓦,总投资约82亿元,建设工期75个月,计划2032年首台机组投产。建成后年发电量约15.26亿千瓦时,每年可消纳新能源电量26亿千瓦时,相当于节约标煤88万吨、减排二氧化碳85万吨。项目将协同区内其他抽蓄电站及新型储能资源,提升电网调节能力与新能源消纳水平,助力内蒙古构建新型电力系统、推动能源绿色低碳转型和保障国家能源安全。(199字)

本文介绍了固一新能(内蒙古)科技有限公司在呼和浩特市土默特左旗投资建设的高安全固态电池项目获批备案的情况。该项目总投资8亿元,其中自有资金1.6亿元,银行贷款6.4亿元,占地4.4万平方米,规划建设周期为2026年6月至2027年6月。主要内容包括新建2.2GWh固态电池量产生产线和一条研发中试线,并同步建设厂房、研发楼、办公楼、仓库等配套设施。项目选址于台阁牧镇热电厂南街以北、宏运宏以西区域。据公开信息,该公司成立于2026年3月,聚焦电池制造、零配件生产及销售,致力于构建完整的电池产业链体系。该项目已通过内蒙古自治区投资项目在线审批,符合产业政策与市场准入要求。

浙江天台抽水蓄能电站最后一台(4号)机组于6月10日顺利完成并网调试及双机甩负荷试验,各项参数达标、运行稳定,具备试运行条件,标志着电站进入全面投产倒计时。该电站位于浙江省天台县,总装机容量170万千瓦,安装4台单机容量42.5万千瓦的可逆式机组,是目前国内单机容量最大的抽蓄电站;此前1至3号机组已陆续投产并稳定运行。4号机组将开展为期15天的考核试运行,预计6月底实现全容量投产。建成后,电站将承担调峰、填谷、调频、调相和事故备用等任务,年提供清洁电能约17亿千瓦时,显著提升电网调节能力与新能源消纳水平。

2026年5月4日,中广核自主开发建设的首个抽蓄项目——湖北团风魏家冲抽水蓄能项目首台机组发电机转子顺利完成吊装,为项目首台机组进入总装冲刺阶段打下坚实基础。当前,该项目正处于机电设备安装高峰期,发电电动机、水泵水轮机、球阀及辅助系统等主体安装工程已全面铺开、多点并行。

2026年4月20日19时59分,经过超过590天的持续努力,内蒙古新蒙新能源科技有限公司550兆瓦源网荷储一体化项目一期工程——包含300兆瓦风电及60兆瓦/240兆瓦时储能系统——实现一次性并网成功。此举标志着苏尼特右旗在绿色能源产业发展进程中取得了关键进展,其绿色能源体系得到进一步充实。作为自治区首个源网荷储一体化示范项目,本次成功并网是苏尼特右旗深化绿色能源开发、推进能源结构转型所取得的一项重要成果。
