南网储能肇庆浪江抽水蓄能电站500kV系统充电成功
8月7日,南网储能公司广东肇庆浪江抽水蓄能电站500kV接入系统充电试验圆满成功,标志着电站正式迈入并网调试关键阶段,为后续国内首台大型可变速抽水蓄能机组专项调试、机组全面投产运行筑牢坚实基础,是项目建设进程中极具里程碑意义的重大突破。
本次充电试验采用电网反向送电的倒送电模式,旨在全面检验电站500kV接入系统在全电压工况下的设备运行可靠性与系统协同稳定性。作为国内首次应用全站一体化智能控制保护系统的大型抽水蓄能电站,肇庆浪江电站通过本次试验,不仅全面校验了充电范围内设备实时控制保护信息的高速通信与共享能力,更实现了关键设备与控制回路的透明化运行,以及低代码可视化故障智能诊断功能。这一实践为数智化抽水蓄能电站建设提供了鲜活范本,对推动我国能源领域数字化、智能化转型,服务新型电力系统构建具有重要示范意义。

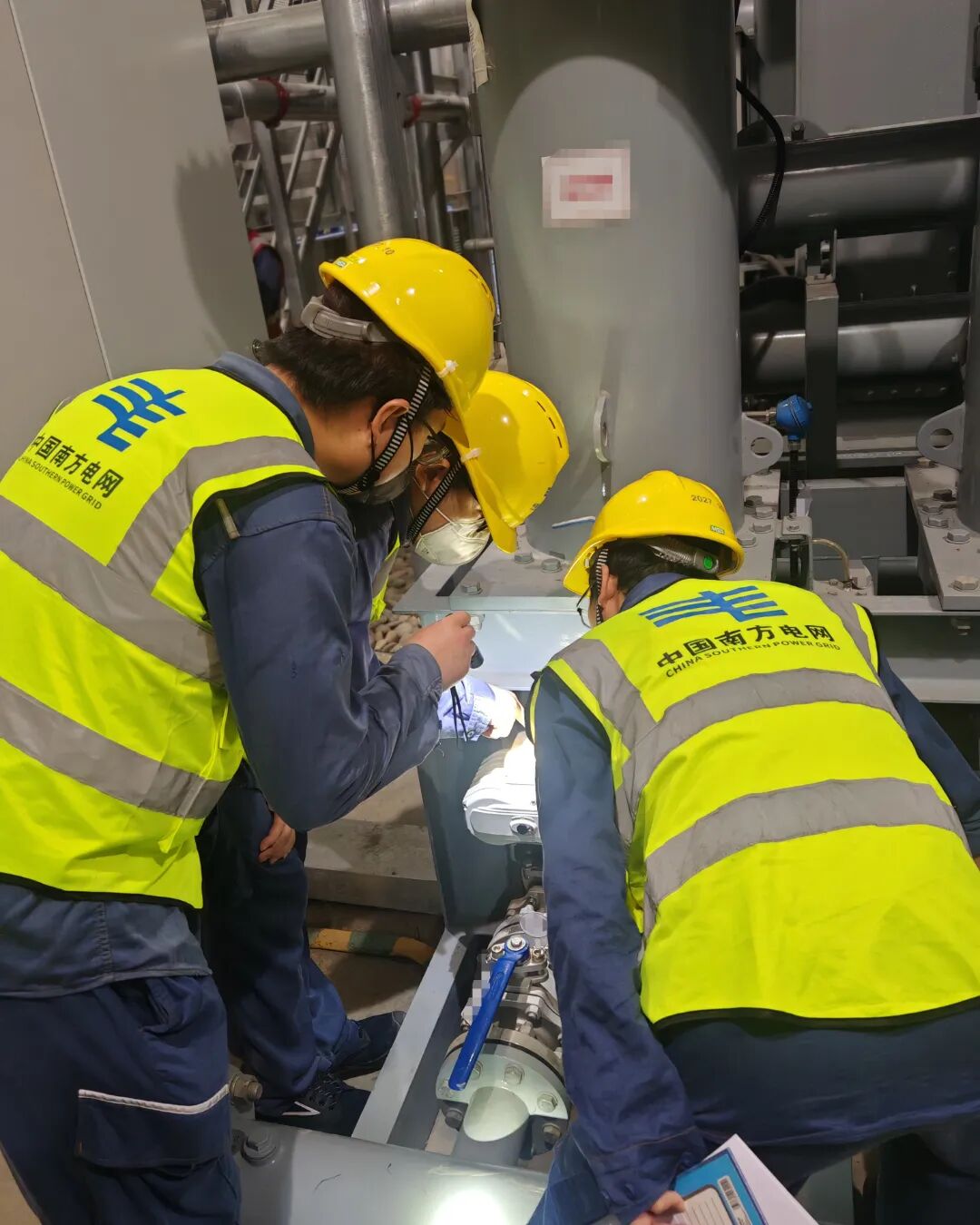

开关站现场人员检查现场设备是否存在异常
本次受电设备涵盖500kV开关站GIS、500kV 1号高压电缆、1号主变压器及其高低压侧全套配套设备,并同步联动继电保护、测量、监控、自动化等多套系统协同运行,全方位验证整套电气系统的适配性与安全性。试验过程中,500kV开关站及洞内GIS设备、1号高压电缆完成三次全压冲击充电试验,1号主变完成五次全压冲击充电试验。所有高压设备均顺利通过全压冲击考验,各项性能指标良好;通信、保护、测量、监控等系统数据传输准确、参数采集完整,相序与极性正确,监视及控制功能运行正常,500kV系统首次充电成功。

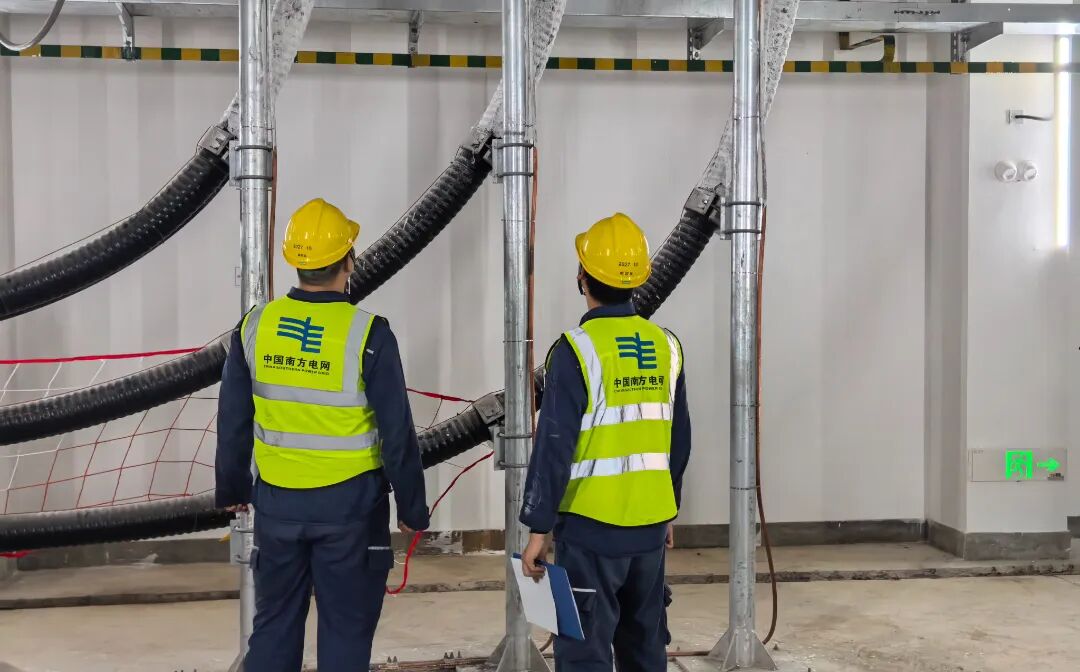

巡检人员正在记录启动期间设备运行的相关数据
广东肇庆浪江抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点工程,也是粤港澳大湾区首个变速抽水蓄能示范电站。电站500kV单回出线接入玉城变电站,依托蓄玉甲线实现并网输电,是广东省关键的电网调峰与储能骨干工程。电站总装机容量1200MW,创新配置3台300MW定速机组与1台300MW国产自主研发可变速可逆式机组,设计年发电量达13.5亿kWh。相较常规抽蓄机组,可变速机组具备更灵活的功率调节能力与更快的电网响应速度,可精准适配新型电力系统对调频、调压的精细化需求。本次500kV系统充电成功,为后续可变速机组的专项调试、性能校验与功能优化提供了完备的电气运行条件,将有力保障其核心技术优势落地见效。

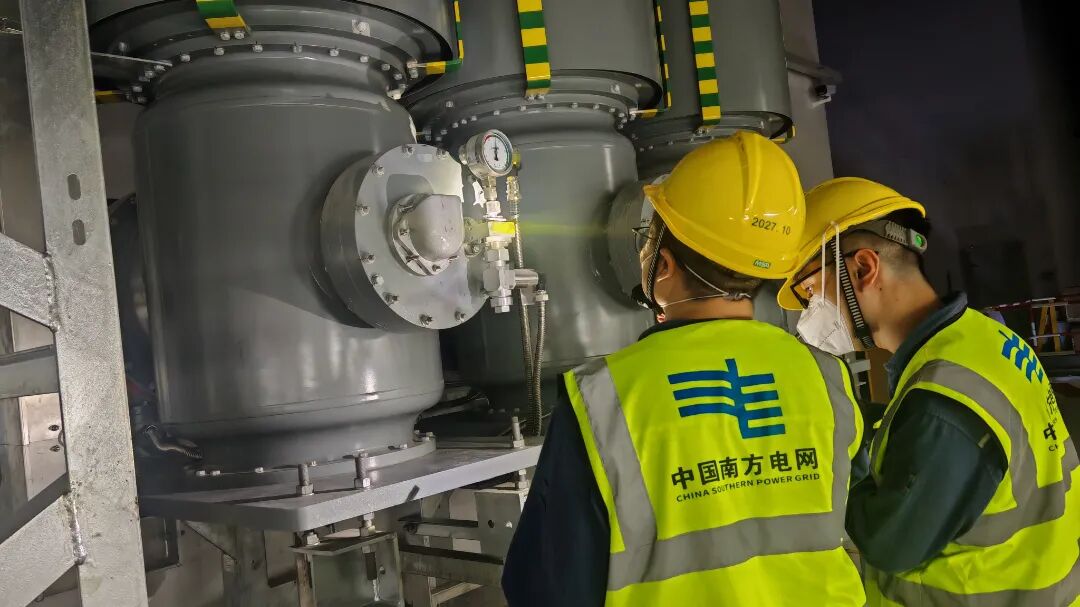

地下厂房现场人员检查主变冷却器设备状态及运行情况
为高质量完成本次500kV系统充电关键节点,南网储能建管公司牵头统筹运行公司、修试公司及监理、设计、参建单位与设备厂家,严格参照《南网储能公司抽水蓄能机组启动试运行调试标准化文件》,系统梳理接入系统充电工作任务清单并逐项落实。项目团队组织编制《500kV蓄玉甲线及500kV肇庆蓄能电厂启动试运行方案》等启动类文件共12份,包括启动试验项目验收清单、启动设备操作票等,并定期召开启动前验收会议。同时,针对性开展500kV GIS、主变冷却器系统、10kV柴油发电机、继电保护、在线监测、监控系统等设备原理与操作培训,全面提升运维人员专业能力,为后续带电设备安全、高效运维夯实基础。
南网储能公司肇庆浪江抽水蓄能电站项目团队将持续锚定机组投产目标,严控工程安全与质量,高效推进定速机组与可变速机组调试重点工作。项目全面投运后,将进一步补强广东电网储能调峰能力,显著提升区域电力系统安全稳定运行水平,为粤港澳大湾区绿色低碳发展与新型电力系统建设注入强劲持久的绿色动能。(高彦明 谭书馨 邓媛元 高骏 徐犇)
新闻介绍:
8月7日,南网储能公司广东肇庆浪江抽水蓄能电站500kV接入系统充电试验圆满成功,标志着电站正式迈入并网调试关键阶段,为后续国内首台大型可变速抽水蓄能机组专项调试、机组全面投产运行筑牢坚实基础,是项目建设进程中极具里程碑意义的重大突破。本次充电试验采用电网反向送电的倒送电模式,目的是检验电站500kV接入系统在全电压工况下的设备运行可靠性、系统协同稳定性;同时肇庆电站作为国内首次应用全站一体化智能
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
福建木兰抽蓄电站建设新进展来了!发布时间:2026-11-14 11:12:54福建木兰抽水蓄能电站1号机组“心脏基座”——重181.3吨座环蜗壳成功吊装就位,标志埋件安装全面提速。项目通过多单位协同、全流程严控与精准吊装,实现安全平稳落位,为机组长期稳定运行奠定关键基础。
抽水蓄能 水电设备 机组安装
巩义后寺河抽水蓄能电站主变洞第一层中导洞开挖完成发布时间:2026-11-11 09:53:3911月8日,巩义后寺河抽水蓄能电站主变洞第一层中导洞开挖顺利完成,标志着该洞室施工由准备阶段转入全断面开挖新阶段。针对围岩地质复杂、大断面成型控制难、多工序协同要求高等难点,项目部采用“中导洞先行、两侧扩挖”工艺,实现开挖、支护与锚索施工并行作业;依托超前地质预报系统动态优化爆破参数和支护方案,严格控制循环进尺,兼顾成型精度与围岩稳定;通过工序无缝衔接,提升单日掘进效率。此次中导洞贯通为后续全断面扩挖及衬砌施工积累了关键经验,进一步畅通了地下洞室群整体施工主线。项目部正全力推进厂房首层开挖支护节点,确保年度建设目标如期实现。(198字)
抽水蓄能 电站建设 主变洞施工
【安装尖锋】重庆云阳抽水蓄能电站1号机转轮吊装完成发布时间:2026-11-11 09:52:2511月4日,重庆云阳抽水蓄能电站1号机组水泵水轮机转轮顺利完成吊装,重40.453吨、直径4.77米的转轮精准就位,标志着关键设备安装取得重要进展。作为机组实现水能与机械能双向转换的核心部件,转轮被誉为“动力心脏”,其安装质量直接关系机组长期安全稳定运行。针对地下厂房空间受限、吊装精度要求高等难点,项目部提前编制专项方案,严格落实安全技术交底与设备检查,并通过多岗位协同,全程精准控制起升、平移与落位各环节。此次成功吊装为导水机构等后续关键工序创造了有利条件。项目团队将持续严控工艺尺寸与安装质量,全力保障这座山区“绿色储能枢纽”按期投产。
抽水蓄能 电站建设 转轮吊装
【安装尖锋】重庆云阳抽水蓄能电站2号机定子铁芯磁化试验一次通过发布时间:2026-11-06 09:33:00重庆云阳建全抽水蓄能电站2号机组定子铁心磁化试验近日一次性成功通过,标志着该机组定子铁心装配质量全面达标,正式进入定子绕组下线施工阶段。该定子铁心高2300毫米、内径6742毫米,是发电电动机能量转换的核心部件。项目部历时31天完成冲片叠装、分段压紧与整形检测等工序,全程严格控制圆度、波浪度和压紧力等关键指标。磁化试验作为检验铁心叠装质量的“金标准”,重点验证硅钢片间绝缘性能及是否存在短路缺陷;试验前开展专项安全技术交底与设备排查,过程中实时监测温升、电压、铁损等参数,结果全部优于规范要求。后续将统筹推进安全、质量与进度,确保机组安装节点如期实现。(198字)
抽水蓄能 电站建设
河南林州弓上抽水蓄能电站下水库溢洪道交通桥首片预制梁架设完成发布时间:2026-11-05 09:07:2810月31日,河南林州弓上抽水蓄能电站下水库溢洪道交通桥完成首片预制梁架设,标志着溢洪道上部结构改造施工全面启动。该桥横跨溢洪道控制段顶部,是保障枢纽运行维护与日常巡检的关键通行设施。首片梁长8.36米、重12吨,因吊装区域紧邻既有边墙和大坝,作业空间受限,项目部提前编制专项方案,严格履行审批与交底程序,实行“一梁一档”管理及工况逐项验算。吊装过程执行试吊检查、全过程监测与多重临时固定措施,确保安全受控。此次成功架设为后续批量吊装提供了实测数据和标准化施工样板。(198字)
抽水蓄能 电站建设
喜讯!浙江又一抽水蓄能电站投产发电啦!发布时间:2026-11-04 09:59:252026年10月31日,国网新源浙江衢江抽水蓄能电站2号机组正式投运,标志着该电站进入多机组协同运行新阶段。该电站位于衢州市衢江区黄坛口乡,总装机容量120万千瓦,安装4台30万千瓦可逆式水泵水轮发电电动机组,设计年发电量12亿千瓦时、年抽电量16亿千瓦时。此前,1号机组已于2026年9月1日投入商业运行;2号机组仅用37天完成调试,顺利通过54项试验,启停成功率均为100%,各项指标符合设计要求。目前,3号、4号机组正有序推进安装调试。为保障安全,电站实行物理分区管理,严格落实施工与运行隔离及“两票三制”,支撑浙江电网调峰填谷、新能源消纳与系统安全稳定运行。(199字)
抽水蓄能 机组投运 新能源消纳
张掖抽水蓄能电站上水库进出水口主体结构封顶发布时间:2026-11-04 09:56:24张掖抽水蓄能电站上水库进出水口主体结构近日顺利封顶,标志着该关键节点工程圆满完成。该进出水口全长140.4米,由反坡段、前池段、拦污栅段和调整段等组成,混凝土总浇筑量约4.2万立方米,是保障电站运行的核心构筑物。施工地处高寒地区,面临低温环境下混凝土浇筑、温控防裂及多工种交叉作业等技术与管理难题。项目部通过优化分层浇筑、强化振捣与养护、精细调配资源、严格安全管控等措施,实现全过程零事故。此次封顶为后续金属结构安装、设备调试及下闸蓄水创造了必要条件,也为推进年度建设目标和冬季连续施工奠定了坚实基础。(198字)
抽水蓄能 电站建设
