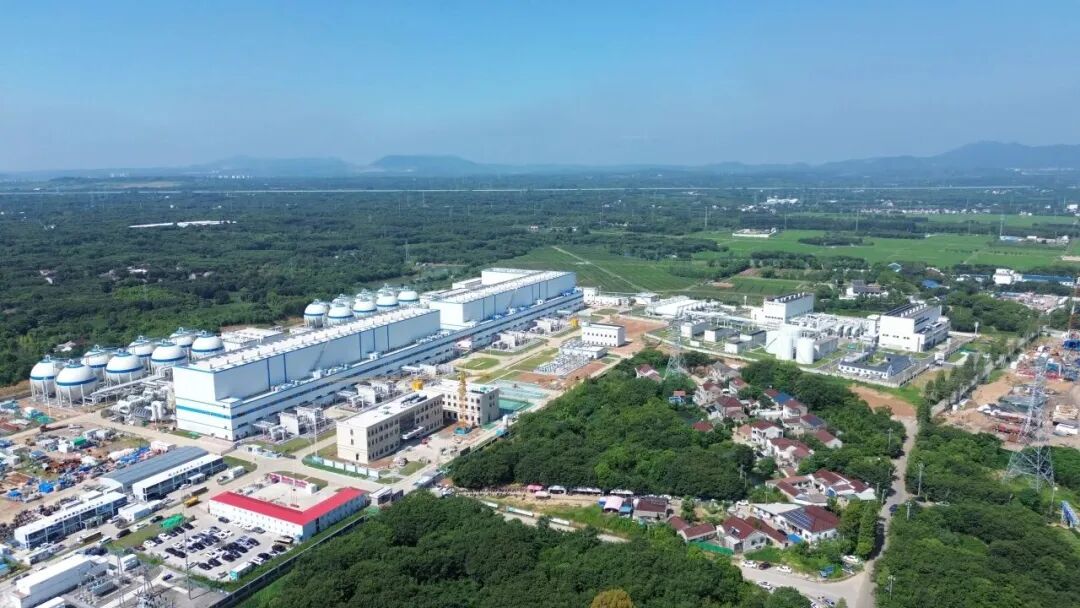

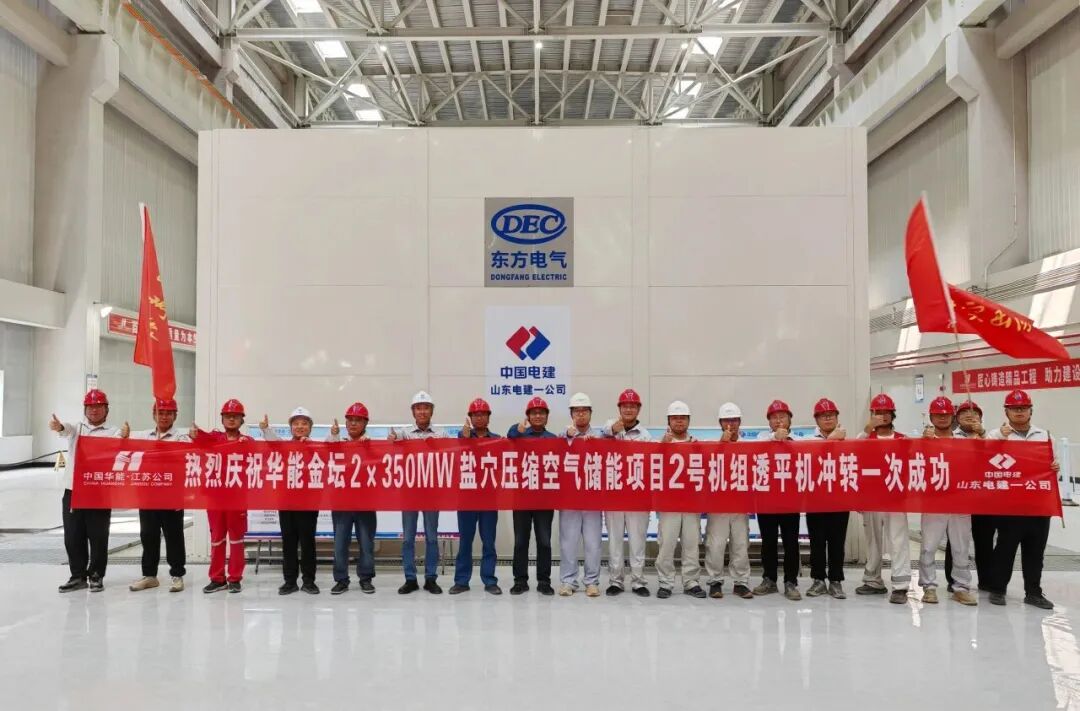

近日,由山东电建一公司承建的华能金坛2×350MW盐穴压缩空气储能发电项目2号机组透平机冲转一次成功,标志着该机组正式进入整套启动和并网发电前的关键阶段,为后续高质量投产奠定了坚实基础。

本次冲转的2号机组透平机单机功率达350MW,采用单轴、三次再热、三缸两排、四段膨胀的非补燃中温系统创新方案,以压缩空气为唯一工作介质。其进气流量高达2680吨/小时,主气压力达13.5兆帕,设计效率突破93%,为当前全球同类技术中最高水平。
该技术路线在全球范围内尚无工程投产先例,系统架构高度复杂、工艺体系全新构建、安装调试标准极为严苛,且无成熟工程经验可借鉴,整体建设难度显著高于常规火电机组。

为确保冲转作业万无一失,项目团队科学统筹施工计划,高效完成透平发电机组大件吊装就位、机组扣盖、压缩机组精密安装、多阶段系统吹管、盘车投运及缸体保温施工等一系列前置关键工序。
各专业技术人员全程驻守现场,反复优化调试方案,实行24小时设备状态监测与动态响应,以精细化管控和高标准施工保障试运行全过程平稳、可控、可靠。
冲转过程中,机组转速平稳升至3000转/分,振动、温度、油压等核心参数全程符合设计值及国家规范要求,一次冲转即达预期目标。
项目全面建成投产后,预计年节约标准煤27万吨,年减少二氧化碳排放52万吨;年充放电次数可达330次,单次充电可储存电量280万千瓦时,相当于满足10万辆新能源汽车的充电需求。
作为新型电力系统的重要调节资源,该机组具备毫秒级响应能力与灵活启停特性,可高效支撑电网调峰、调频与备用,显著提升新能源消纳水平与系统运行韧性,为构建安全、低碳、智能的新型能源体系,加速实现“双碳”战略目标,提供强有力的绿色技术支撑与能源安全保障。
碳索储能网 https://cn.solarbe.com/news/20260810/50027342.html
新闻介绍:
近日由山东电建一公司承建的华能金坛2×350MW盐穴压缩空气储能发电项目2号机组透平机冲转一次成功,为后续机组整套启动和并网发电筑牢了坚实基础。本次冲转的2号机组透平机单机功率达350MW,采用单轴、三次再热、三缸两排、四段膨胀的非补燃中温系统创新方案,以压缩空气为工作介质,进气流量可达2680吨/小时,主气压力13.5兆帕,设计效率突破93%。该技术在全球尚无工程投产先例,工程系统架构复杂、工艺
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
全球首个100兆瓦压缩空气储能项目迎关键节点发布时间:2026-08-27 09:35:418月23日中国水电四局EPC总承包建设的张北百兆瓦先进压缩空气储能示范项目传来捷报地下储气库充放气管道安装工程顺利竣工标志着项目地下核心管网系统全面形成为并网发电目标筑牢基础本项目是全球首个100兆瓦压缩空气储能项目规模大、效率高、成本低、环保优项目建设内容主要包括百兆瓦先进压缩空气储能示范系统1套110千伏变电站1座地下储气库1座及其他配套设施充放气管道是压缩空气储能系统实现储能、释能的核心设施
压缩空气储能 张北项目 新型电力系统
中国能建主编压缩空气储能两大关键标准正式发布发布时间:2026-08-26 10:31:47近日,由中国能建数科集团、工程研究院、科技公司牵头主编的《压缩空气储能电站项目开发技术导则》《压缩空气储能电站调试导则》两项团体标准正式获批发布。《项目开发技术导则》系统规范了压气储能电站规划选址、资源评估、方案论证等全流程开发工作,明确项目开发阶段技术边界与管控要点;《调试导则》针对压气储能电站分系统调试、整套启动调试等关键环节,规定调试内容、方法与判定要求,填补了压气储能电站调试领域标准空白。
压缩空气储能 标准制定 能源转型
中国能建数科集团与铁四院交流座谈发布时间:2026-08-26 09:57:268月19日,中国能建数科集团党委书记、董事长,工程研究院党委书记、院长宋玉文在京与中铁第四勘察设计院集团有限公司党委书记、董事长光振雄,中国工程院院士、铁四院总工程师肖明清举行交流座谈。双方围绕压缩空气储能产业、深地空间开发利用等领域合作展开深入交流并达成广泛共识。宋玉文对光振雄一行的到访表示热烈欢迎,对铁四院在深地空间产业、工程勘察设计等领域取得的发展成效给予高度评价,并详细介绍了数科集团压气储
压缩空气储能 深地空间开发 新型储能
内蒙古阿拉善高新技术产业开发区关于35万千瓦电网侧独立压缩空气储能电站项目补充优选公告发布发布时间:2026-08-26 09:54:52内蒙古阿拉善高新技术产业开发区于8月24日发布35万千瓦电网侧独立压缩空气储能电站项目补充优选公告。该项目位于阿拉善高新区,总装机规模为35万千瓦,要求储能时长不少于4小时,拟通过优选方式确定唯一实施主体。公告明确项目建设须整体推进,不得拆分规模或分期建设,且须于2027年底前实现全容量并网投产。作为电网侧独立储能设施,项目旨在提升区域电力系统调节能力与新能源消纳水平,是当地推动新型电力系统建设和能源结构优化的重要基础设施布局。本次为补充优选公告,此前已发布原公告,进一步细化了建设时序、技术标准及实施要求。(198字)
储能电站 电网侧 压缩空气储能
百兆瓦先进压缩空气储能项目地下工程金属结构安装主体工程全部完工发布时间:2026-08-26 09:52:10百兆瓦先进压缩空气储能项目位于河北张北县,是全球首个100兆瓦级压缩空气储能工程。8月24日,其地下工程金属结构安装主体完工,标志项目进入密封性试验阶段。作为EPC总承包方,承建单位完成了总长131米的充放气管道及配套检修节、同心异径管等安装任务。面对工期紧、空间狭小、作业复杂等挑战,项目部推行精细化管理,强化地面预制、工序节点管控与全过程安全质量监管;创新优化焊缝检测方案,对可实施区域采用超声波衍射时差法,其余部位以“超声+射线”组合检测确保全覆盖。项目投运后,将有效消纳弃风弃光,提供调峰、调频、电压支持等多种储能服务,提升电力系统稳定性与可再生能源利用效率。(199字)
压缩空气储能 储能项目 EPC建设
中国能建华北院压缩空气储能优化技术入选北京市“三新”项目发布时间:2026-08-24 10:18:53中国能建华北院研发的“压缩空气储能电站主机参数与人工储气库容积匹配优化方法”入选北京市第21批新技术新产品新服务项目,属节能环保领域。该技术突破传统主机与储气硐库独立设计的局限,创新采用双向耦合迭代优化方法,实现主机关键参数与人工储气库(如硬岩硐室、废弃矿井巷道)容积在全工况下的协同适配。其核心目标是解决当前压缩空气储能存在的工况匹配度低、投资成本高、经济性弱等痛点,提升系统整体效率与可行性。该方法具备通用性强、可复制性好等特点,适用于风光新能源配套储能、电网调峰及工业备用等多种场景,为构建新型电力系统提供关键技术支撑。
压缩空气储能 储能电站 中国能建
【江音回响•专班攻坚 实干争先】储能赋能 绿动柳江!总投资7.15 亿元项目今日开工发布时间:2026-08-23 10:57:438月19日,柳州工业废旧物资循环经济产业园300MW/600MWh集中共享储能电站项目开工仪式,在新兴工业园四方片二区项目现场举行。区委书记李团;区委副书记,区人民政府代理区长彭功茂;区委常委,区人民政府党组副书记喻毅祥;区政协副主席韦斌忠;广西磐亿能源科技发展有限公司董事长赵鑫参加开工仪式。仪式上,李团宣布项目正式开工。作为柳江区落实国家“双碳”战略、推动能源结构优化升级的重点工程,该项目总投资
储能电站 双碳战略 新型电力系统
100MW/600MWh!湖南双峰压缩空气储能项目签约发布时间:2026-08-20 10:08:378月18日,双峰县人民政府与安徽佑赛科技有限公司压缩空气储能项目合作框架协议签约仪式举行。县委书记王文红参加仪式并讲话,县委副书记、代理县长李巍主持仪式。仪式上,安徽佑赛科技有限公司副总经理王海林详细介绍了100MW/600MWh压缩空气储能项目基本情况,阐述了项目发展规划、技术优势与产业价值。副县长李亮与王海林代表双方签署了合作框架协议。王文红表示,压缩空气储能项目是契合双峰绿色发展方向的优质能
压缩空气储能 新型能源体系 战略性新兴产业
济源660MW/3960MWh压缩空气储能电站项目工程总承包(EPC)招标公告发布发布时间:2026-08-20 10:04:348月18日,河南济源发布660MW/3960MWh压缩空气储能电站项目工程总承包(EPC)招标公告。项目位于济源市思礼镇,距市区西北约13公里,东邻S308省道武济线,拟建一座采用蓄热式技术的大型压缩空气储能电站。储热介质为承压水,储气系统依托新建地下洞室库,地面厂房占地约195.3亩,工程静态总投资约47.9亿元。招标范围涵盖项目全周期EPC服务:包括前期手续配合、勘察设计(含可研、初设、施工图及评审报审)、全部设备材料采购与安装调试、土建施工(含基础、钢构、电缆敷设等)、系统试验与试运行、并网验收、竣工资料移交及三年质保服务等。总工期为36个月,开工时间以招标人通知为准。
压缩空气储能 储能电站 EPC
