2026年8月7日晚间,浙江松阳抽水蓄能电站1号机组定子铁心顺利通过磁化试验,标志着机组核心部件安装质量取得关键性验证。

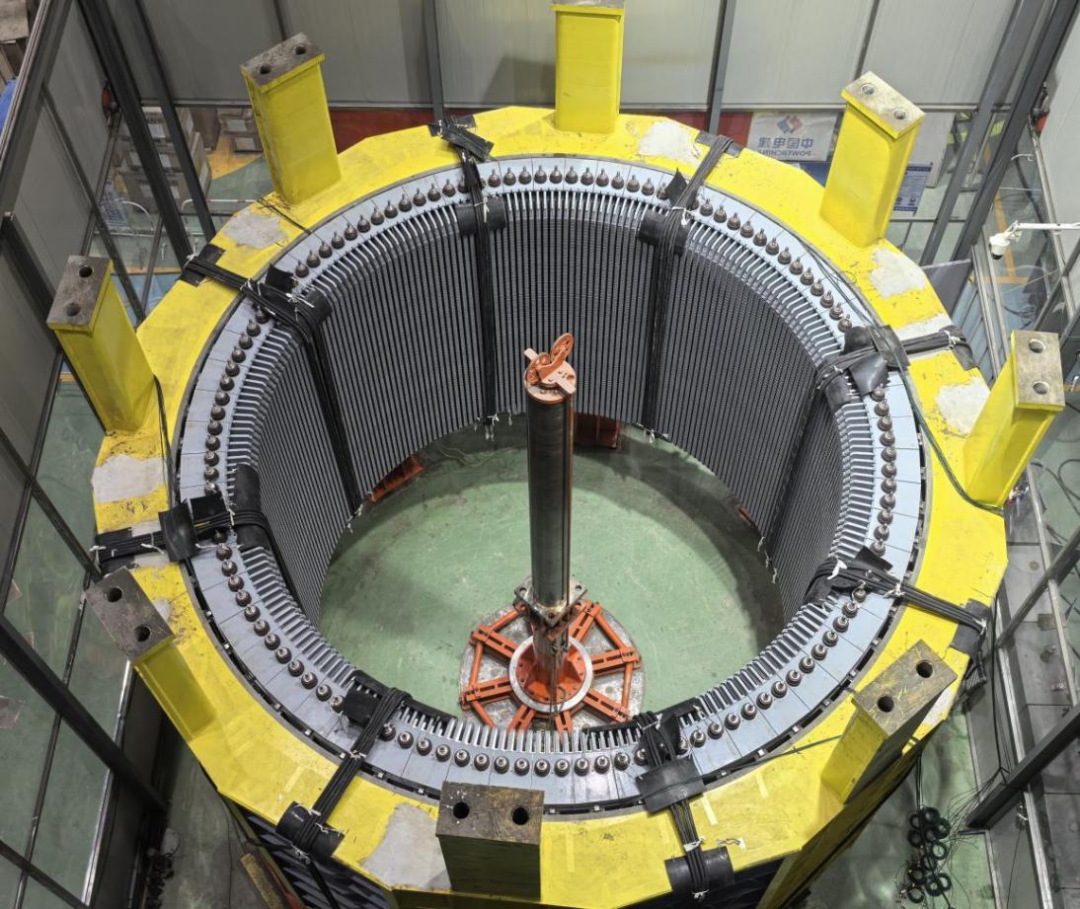

该机组定子铁心内径5500mm、外径6850mm、总高度3480mm,由十万余张高精度硅钢片叠装而成,采用先进的1/3定子冲片搭接堆积工艺施工。定子铁心已于8月4日完成叠装并通过验收,实测铁心总体圆柱度达0.23mm,显著优于≤0.50mm的优良安装标准要求。
定子铁心磁化试验是机组定子组装过程中最核心的关键检验工序,主要通过励磁线圈建立稳定磁场,全面检测铁心片间绝缘完整性,排查短路缺陷;同时借助磁场振动效应,进一步压实铁心结构、提升整体密实度与机械稳定性。
本次试验全程数据合规可控,各项指标均优于规范限值:
试验全过程机座、铁心设备运行平稳,无任何异常声响、位移或过热现象,设备状态良好。

试验结果充分表明,松阳抽水蓄能电站1号机组定子铁心的制造工艺、叠装精度及安装质量全面达到优良工程标准。下一步,松阳公司将持续强化全过程质量管控,严守安全生产底线,高标准、高质量推进后续机组安装调试工作,全力打造精品机组、美丽机电,为华东电网提供更加安全、灵活、绿色的调节支撑能力。
新闻介绍:
2026年8月7日晚间,浙江松阳抽水蓄能电站1号机组定子铁心顺利通过磁化试验。松阳抽蓄电站机组定子铁心内径5500mm、外径6850mm、总高度3480mm,由十万余张硅钢片叠装而成,采用1/3定子冲片搭接堆积工艺施工。定子铁心已于8月4日完成叠装并通过验收,铁心总体圆柱度0.23mm,远优于≤0.50mm的优良安装标准要求。定子铁心磁化试验是机组定子组装的核心关键检验工序,主要通过励磁线圈生成磁
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
蛟河抽水蓄能电站“三个转序”全线告捷!发布时间:2026-11-16 09:56:08吉林蛟河抽水蓄能电站实现“三个转序”关键突破:1号引水系统开挖收官、800兆帕高强钢岔管水压试验一次成功、1号尾水洞衬砌台车投用。攻克大倾角斜井贯通、高强钢焊接与消应力、毫米级定向钻探等技术难关,工程全面转入混凝土浇筑与金属结构安装新阶段,为按期投产奠定坚实基础。
抽水蓄能 800兆帕钢岔管 斜井施工
福建木兰抽蓄电站建设新进展来了!发布时间:2026-11-14 11:12:54福建木兰抽水蓄能电站1号机组“心脏基座”——重181.3吨座环蜗壳成功吊装就位,标志埋件安装全面提速。项目通过多单位协同、全流程严控与精准吊装,实现安全平稳落位,为机组长期稳定运行奠定关键基础。
抽水蓄能 水电设备 机组安装
巩义后寺河抽水蓄能电站主变洞第一层中导洞开挖完成发布时间:2026-11-11 09:53:3911月8日,巩义后寺河抽水蓄能电站主变洞第一层中导洞开挖顺利完成,标志着该洞室施工由准备阶段转入全断面开挖新阶段。针对围岩地质复杂、大断面成型控制难、多工序协同要求高等难点,项目部采用“中导洞先行、两侧扩挖”工艺,实现开挖、支护与锚索施工并行作业;依托超前地质预报系统动态优化爆破参数和支护方案,严格控制循环进尺,兼顾成型精度与围岩稳定;通过工序无缝衔接,提升单日掘进效率。此次中导洞贯通为后续全断面扩挖及衬砌施工积累了关键经验,进一步畅通了地下洞室群整体施工主线。项目部正全力推进厂房首层开挖支护节点,确保年度建设目标如期实现。(198字)
抽水蓄能 电站建设 主变洞施工
【安装尖锋】重庆云阳抽水蓄能电站1号机转轮吊装完成发布时间:2026-11-11 09:52:2511月4日,重庆云阳抽水蓄能电站1号机组水泵水轮机转轮顺利完成吊装,重40.453吨、直径4.77米的转轮精准就位,标志着关键设备安装取得重要进展。作为机组实现水能与机械能双向转换的核心部件,转轮被誉为“动力心脏”,其安装质量直接关系机组长期安全稳定运行。针对地下厂房空间受限、吊装精度要求高等难点,项目部提前编制专项方案,严格落实安全技术交底与设备检查,并通过多岗位协同,全程精准控制起升、平移与落位各环节。此次成功吊装为导水机构等后续关键工序创造了有利条件。项目团队将持续严控工艺尺寸与安装质量,全力保障这座山区“绿色储能枢纽”按期投产。
抽水蓄能 电站建设 转轮吊装
