百兆瓦先进压缩空气储能项目地下工程金属结构安装主体工程全部完工

来源:水电四局    发布时间:2026-08-26 09:52:10

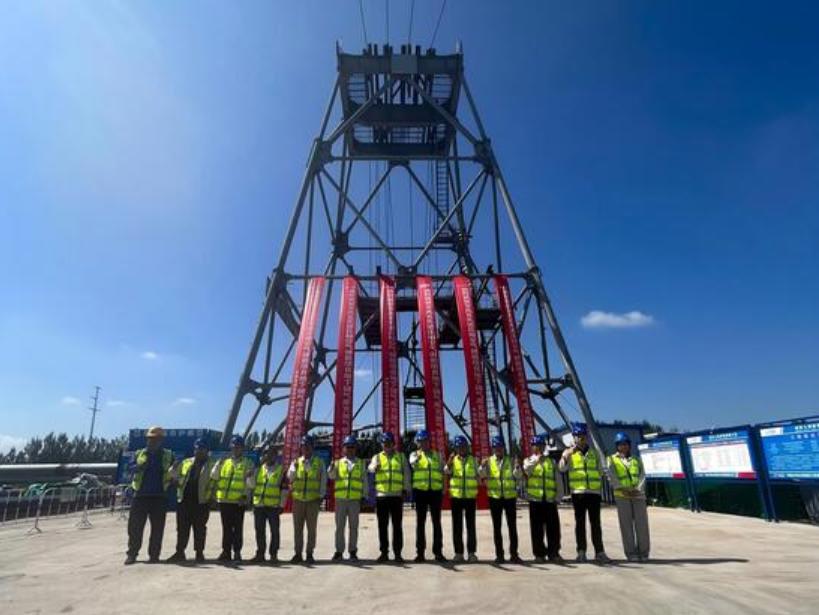

8月24日,随着充放气管道工程最后一道焊缝圆满收尾,百兆瓦先进压缩空气储能项目地下工程金属结构安装主体工程全部完工,项目进入密封性试验阶段。

百兆瓦先进压缩空气储能项目位于河北省张北县,作为全球首个100兆瓦压缩空气储能项目,具有规模大、效率高、成本低、环保等优点,公司作为EPC总承包,承担全部施工任务。建成后,能够将可再生能源发出的不稳定电能转化为稳定、可控的优质电能,有效解决弃风、弃光问题,实现可再生能源发电大规模消纳。同时实现电力调峰、调频、调相、电压支持、旋转备用、应急响应等储能服务,提升电力系统效率、稳定性、安全性。

该充放气管道工程核心施工管道总长131米,配套安装2个1.5米检修节,同时配备2个同心异径管。面对工期紧凑、现场作业细节繁琐及施工空间狭小等困难,项目部统筹规划,现场落实每日任务分解,把施工内容细化到班组、落实到当天,紧盯关键工序节点,尽可能利用地面加工区对管道进行预制加工;施工全过程严守安全管控要求,落实班前交底、过程巡检,同步把控实体质量,严格按照施工图纸及行业规范完成拼缝、焊接、检测等全流程作业。

针对原有焊缝检测方式受部分焊缝施焊角度限制,不满足超声波衍射时差法无损检测技术实施条件,经技术人员与设计单位沟通确认,对检测方案予以变更,符合条件的焊缝部位全部采用超声波衍射时差法无损检测;受角度制约无法使用超声波衍射时差法无损检测的区域,采用“超声检测+射线检测”进行补充,确保焊缝检测全覆盖。

下一步,项目部将持续秉持精益求精的施工理念,扎实推进后续密封性试验等各项重点工作,细化施工管控、压实岗位责任,全力保障项目整体建设工作有序推进,助力项目早日顺利并网投运。


碳索储能网 https://cn.solarbe.com/news/20260826/50028182.html

新闻介绍:

百兆瓦先进压缩空气储能项目位于河北张北县,是全球首个100兆瓦级压缩空气储能工程。8月24日,其地下工程金属结构安装主体完工,标志项目进入密封性试验阶段。作为EPC总承包方,承建单位完成了总长131米的充放气管道及配套检修节、同心异径管等安装任务。面对工期紧、空间狭小、作业复杂等挑战,项目部推行精细化管理,强化地面预制、工序节点管控与全过程安全质量监管;创新优化焊缝检测方案,对可实施区域采用超声波衍射时差法,其余部位以“超声+射线”组合检测确保全覆盖。项目投运后,将有效消纳弃风弃光,提供调峰、调频、电压支持等多种储能服务,提升电力系统稳定性与可再生能源利用效率。(199字)

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
