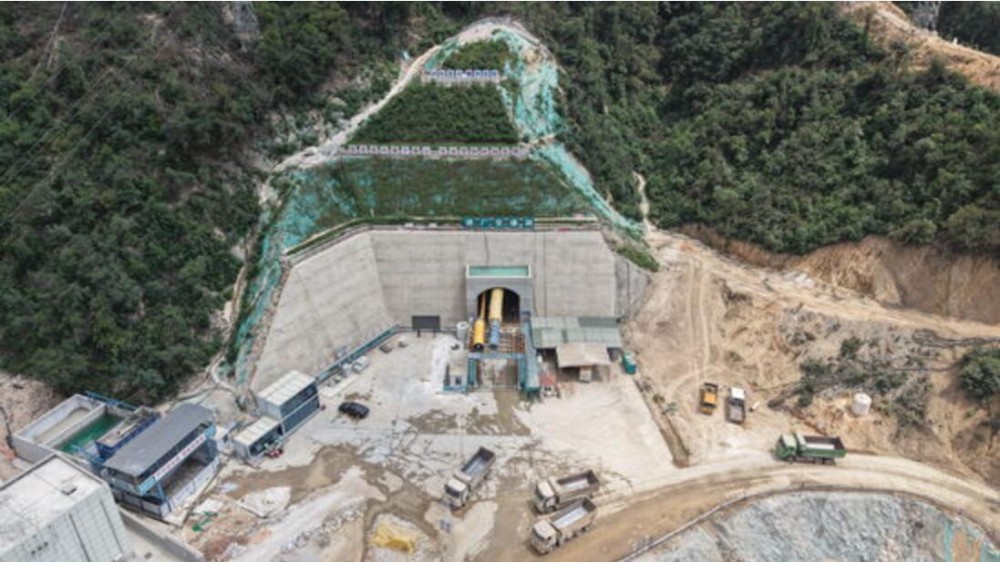

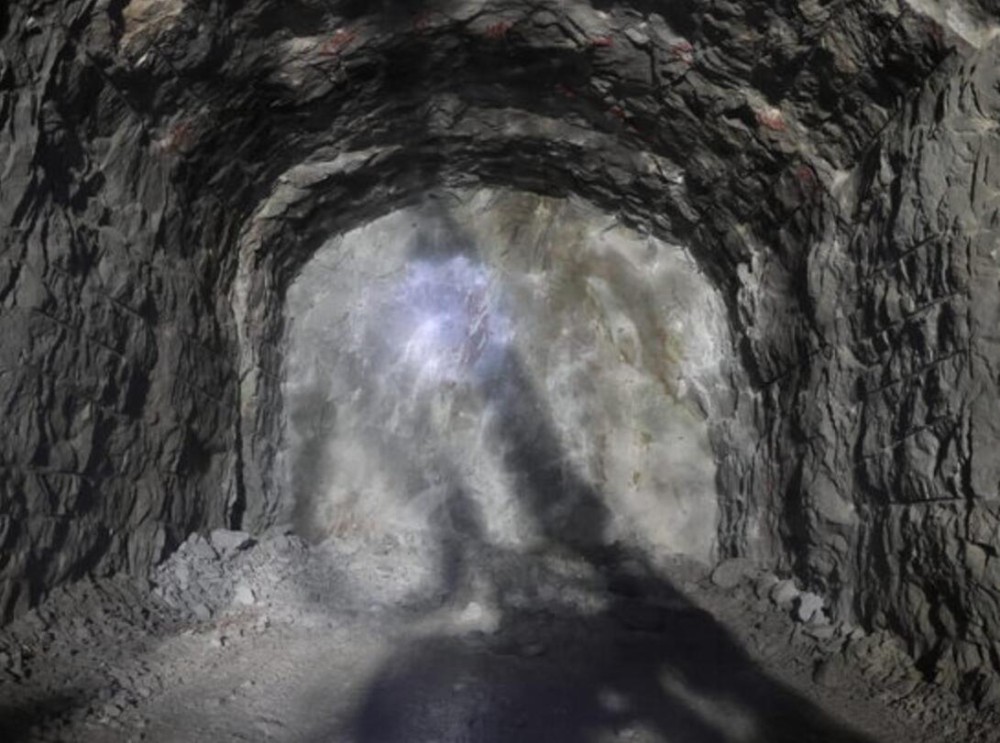

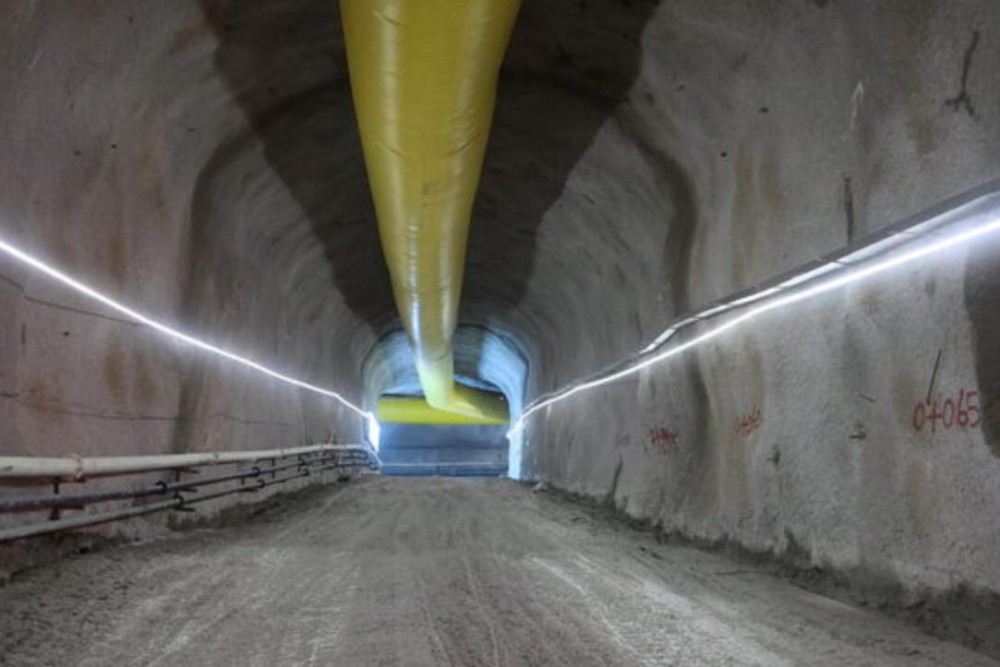

江西赣县抽水蓄能电站下水库6号施工支洞贯通

来源:水电五局   发布时间:2026-09-04 09:59:35

9月3日,江西赣县抽水蓄能电站下水库6号施工支洞顺利贯通,标志着项目下水库工程施工取得关键突破,为后续尾水隧洞施工创造了有利条件。

下水库6号施工支洞洞身长370.29米。施工过程中,项目建设者面临岩层稳定性不均、洞内渗水等难题,面对复杂施工工况,项目部科学组织、精准施策,结合现场实际情况,积极变更支护参数、优化调整施工方案,细化掘进施工工序,降低施工中的安全风险。同时,项目部加大与参建各方的协调力度,统筹资源配置,强化全过程技术、质量、安全管控力度,稳步高效推进隧洞掘进施工,高峰期月进尺达到150米。施工过程中,项目部严格遵循“短进尺、弱爆破、强支护、早封闭、勤量测、多循环”施工原则,全程运用地质雷达、超前水平钻探等手段开展超前地质预报,精准研判掌子面岩体情况,动态调整开挖进尺、爆破参数及支护工艺。针对高风险洞段,采用锚杆注浆、锁口超前支护并增设钢拱肋加固,持续加密围岩收敛及拱顶沉降监测,有效防范坍塌风险,全面保障隧洞掘进安全与成型质量。

下一步,项目部将继续秉承“安全第一、质量至上、效益优先”宗旨,在确保施工安全和工程质量的前提下,全力以赴加快施工进度,抓好履约落实,为推动江西赣县抽水蓄能电站早日建成投产贡献力量。


索比光伏网 https://cn.solarbe.com/news/20260904/50028636.html

新闻介绍:

9月3日,江西赣县抽水蓄能电站下水库6号施工支洞顺利贯通,全长370.29米。该支洞贯通是下水库工程的关键节点,为后续尾水隧洞施工奠定了基础。施工中面临岩层稳定性差、洞内渗水等挑战,项目部坚持“短进尺、弱爆破、强支护、早封闭、勤量测、多循环”原则,综合运用地质雷达、超前水平钻探等手段开展超前地质预报,并动态优化支护参数、爆破方案与开挖工序;对高风险段采取锚杆注浆、锁口超前支护及钢拱肋加固,加密围岩变形监测,有效防控坍塌风险。高峰期月掘进达150米。下一步将紧扣安全、质量与进度目标,全力推进工程建设。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
