近日,陕西交控绿色发展集团承建的秦岭终南山隧道用户侧分布式储能试点项目取得关键进展:主体土建及全部设备安装工作已顺利完成,10台储能柜完成安装与单机调试,项目全面进入电网核验、并网联调及试运行准备阶段。

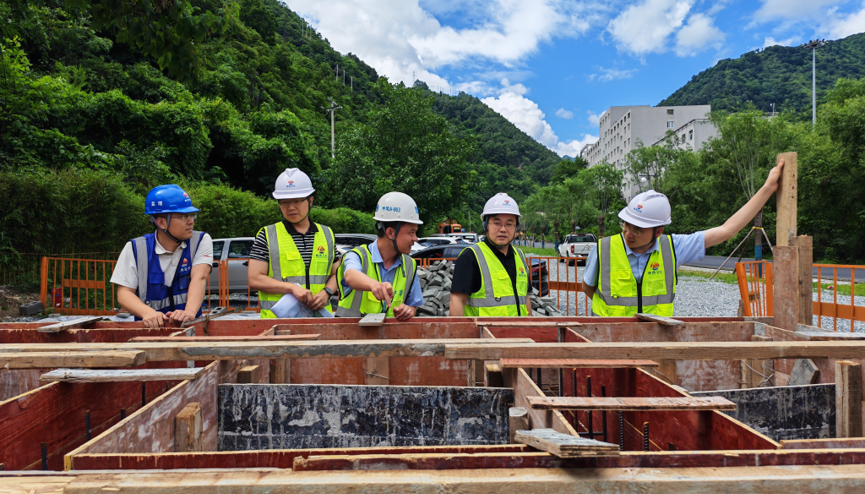

项目团队开展储能场站现场检查
聚焦特长隧道用能特性,精准匹配储能系统配置
秦岭终南山隧道全长18.02公里,为国内最长公路隧道之一,月均用电量超70万kWh。照明、通风、监控等关键设施需长期连续运行,对供电可靠性与电能质量提出严苛要求。
项目基于实际负荷特性及既有配电系统容量,科学规划建设一套400kW/2410kWh用户侧储能系统,配储时长约为6小时。系统由10台241kWh户外液冷一体柜与1台400kVA升压箱式变压器组成,通过新增10kV储能进线柜接入隧道既有高压母线。储能场站充分利用配电房周边闲置土地布设,全程未新增建设用地。
紧扣并网关键节点,全流程建设高效协同
项目团队系统推进前期工作,先后完成现场踏勘、技术方案论证、施工图深化设计、并网接入手续办理及核心设备招标采购,并与西镇分公司签署能源管理合作协议。
目前,设备基础施工、场区围墙砌筑、回填平整等土建任务已全面完成;储能柜与升压变电站设备完成吊装就位及电气安装;新增储能进线柜与既有10kV高压系统的配套改造同步完成。项目整体转入并网前最后冲刺阶段。

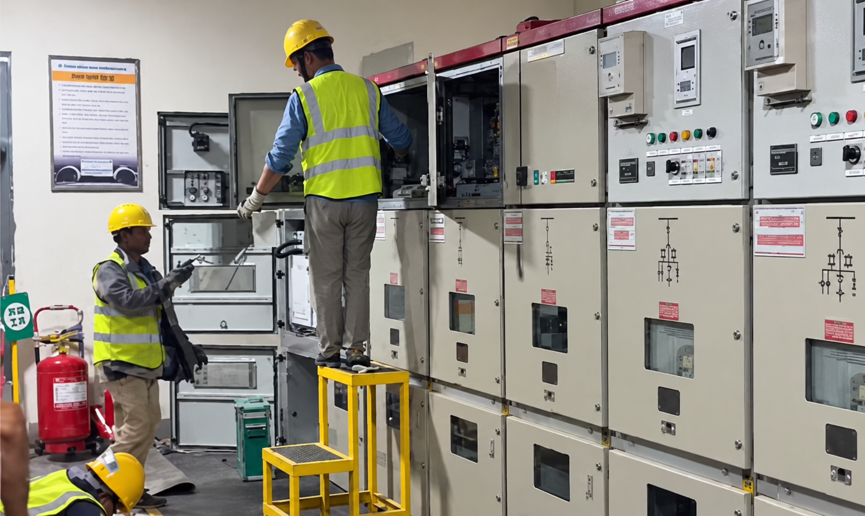

工作人员正在进行储能进线柜配套改造施工
筑牢全链条安全防线,构建高可靠运行体系
项目采用华为液冷构网型储能设备,配备PACK级全氟己酮自动灭火系统,并集成正压阻氧、定向排烟、顶部泄爆及主动排气等多重物理防护机制。电气系统具备防孤岛保护、剩余电流监测、绝缘状态实时监测及交流过流保护等多重安全功能;液冷系统设计将电芯间温差严格控制在2℃以内,显著提升系统一致性与寿命。
依托智慧能源管理平台,可对电池状态、储能变流器(PCS)、温控系统、消防装置及运行环境参数进行集中采集与远程监控,实现告警分级推送、运行数据归档与全生命周期管理。高压侧接入施工严格执行工作票制度、双人作业规范、专职安全监护及逐项验收流程;同步通过供电线路分段切换、配置应急发电车等措施,确保隧道关键负荷供电零中断。

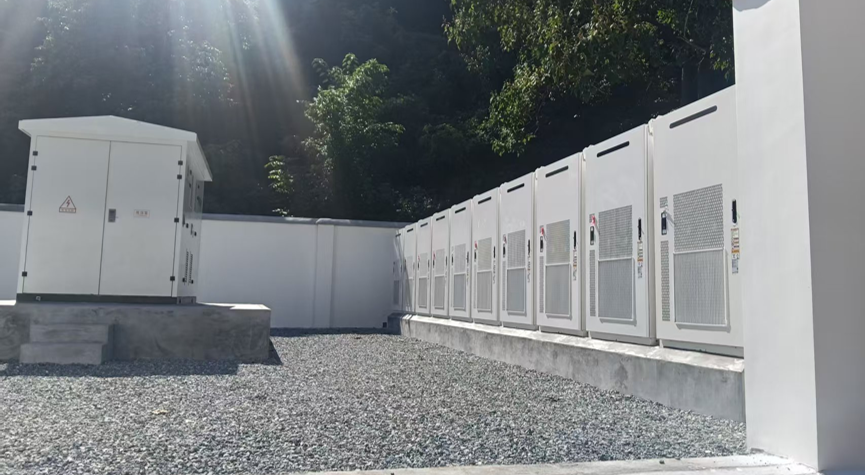

10台户外液冷储能一体柜安装到位
深度融入虚拟电厂体系,激活市场化调节价值
本项目落地于绿发集团已通过虚拟电厂调节能力实测认证的优质资源点位,具备成熟的通信接入、指令响应与远程调控基础。项目并网后,将直接接入陕西绿发虚拟电厂平台,纳入统一资源池实施聚合调度。
后续可依据《陕西电力市场交易规则》,灵活参与省内电能量现货交易、峰谷套利、电网调峰调频辅助服务及需求侧响应等市场化业务,推动隧道固定式储能资源向“可调度、可响应、可增值”的柔性电网调节资源转变。此举不仅突破传统隧道储能“仅限自用、单点降本”的局限,更打通“隧道储能+虚拟电厂”商业化运营新路径,为集团拓展高速交通场景储能资源接入、规模化参与区域电力市场、构建交通能源新业态提供核心试点支撑与实践样本。
优化用电结构,释放多维综合效益
项目投运后,将基于分时电价机制与隧道负荷曲线特征,动态执行“谷充峰放”策略,在低谷电价时段充电、高峰电价时段放电,有效降低高价购电比例。用能单位可依据能源管理协议共享项目收益。
储能系统还可平抑负荷波动、改善功率因数,提升整体能源精细化管理水平;在满足安全解列及保供回路切换条件前提下,可为经核定的关键负荷提供短时应急电力支撑。远程集中监控与数字化运维模式,将显著提升巡检效率与故障响应能力,为后续多隧道储能站点集约化、标准化、平台化运营奠定坚实基础。
下一步,绿色发展集团将持续紧盯电网核验与正式并网时间节点,扎实做好并网联调与试运行各项准备;同步依托实际运行数据持续优化充放电控制策略,健全运行维护规程与应急响应机制,加快形成可复制、可推广、可落地的特长隧道用户侧储能建设与运营标准化范式。
新闻介绍:
陕西交控绿发集团建成秦岭终南山隧道用户侧储能项目,10台液冷储能柜投运在即。项目首创“特长隧道+虚拟电厂”模式,400kW/2410kWh系统实现谷充峰放、应急保供与市场化调峰,零新增用地、零供电中断,打造交通能源新业态标杆。
责任编辑:康炜邺
储能 虚拟电厂 交通能源 碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
无棣弘基建设开发有限公司用户侧储能项目招标公告发布 发布时间:2026-10-22 09:19:40 无棣弘基建设开发有限公司于10月20日发布用户侧储能项目竞争性磋商公告。该项目位于山东省滨州市无棣县高端渔业装备智能化生产工业园内,总投资约48.53万元,拟新建一套250千瓦/522千瓦时的磷酸铁锂储能系统。建设内容涵盖储能设备本体、配套电缆敷设、土建基础、视频监控及接地系统等附属工程。项目采用工程总承包(EPC)模式,承包范围包括勘察设计、设备材料采购、系统集成与检测、施工安装、调试验收、移交交付,以及缺陷责任期内的修复与保修服务;同时涵盖对工程质量、安全、进度、费用、合同、信息及人员培训等方面的全过程管理与控制。
用户侧 储能项目 磷酸铁锂储能系统 新晟分布式绿色储能项目工程总承包(EPC)中标候选人公示 发布时间:2026-10-22 09:12:50 新晟分布式绿色储能项目工程总承包(EPC)中标候选人于10月21日公示,济南蓝标建筑安装工程有限公司与山东鲁中电力工程设计有限公司联合体以2.54亿元报价位列第一。该项目拟建设总规模130.5MW/261MWh的用户侧分布式储能电站,由261个500kW/1MWh标准储能单元组成。每个单元包含电池、储能变流器(PCS)、电池管理系统(BMS)、能量管理系统(EMS)、配套电缆、设备基础及直流控制电气元件等完整系统配置。公示同时列出了第二、第三中标候选人及其联合体单位和投标报价。该项目建设旨在提升区域电网调节能力与新能源消纳水平,属典型的工商业侧规模化储能应用工程。
中标候选人 储能项目 分布式储能 常捷粉末分布式储能项目PC(施工及采购)工程招标公告发布 发布时间:2026-10-22 09:03:02 常捷粉末分布式储能项目PC(施工及采购)工程招标公告于10月20日发布。项目位于广东省佛山市顺德区齐赞路5号,规划建设规模为1.5MW/3MWh,拟配置10台储能液冷系统,单柜额定容量不低于261kWh(允许按300kWh配置),额定功率不低于125kW。招标范围为设计—采购—施工一体化总承包,涵盖设备及材料采购、土建基础、电气安装、通信与监控系统建设、消防及环保设施、视频监控部署、能源管理平台接入、各类专项及竣工验收、技术售后服务、质保期内运维支持、人员培训以及开竣工手续办理等全部工作内容。施工及竣工图纸由招标人提供。
分布式储能 储能招标 储能施工 中广核新能源山西泽州县200MW400MWh独立储能项目EPC总承包工程采购项目中标候选人公示 发布时间:2026-10-21 09:07:23 中广核新能源在山西泽州县规划建设一座200MW/400MWh独立储能项目,目前已完成EPC总承包工程的招标评审并公示中标候选人。中国电建集团青海工程有限公司以83341万元报价位列第一候选,中国华电科工集团、中国电建集团河南工程有限公司分列第二、第三。该项目为单一标段,涵盖储能区(含配套道路)、220kV升压站及送出线路的全部勘察、设计、施工与验收工作,包括消防系统建设与验收;同时负责甲供设备以外的设备与材料采购,并配合业主开展相关协调与报批工作。
独立储能 中标候选人 储能项目 华充能源四川永盈新材料有限公司用户侧储能70MW/280MWh项目工程总承包(EPC)中标候选人公示 发布时间:2026-10-19 09:25:43 华充能源四川永盈新材料有限公司于10月15日公示了其用户侧储能项目工程总承包(EPC)中标候选人。该项目位于四川永盈新材料有限公司厂区内,建设规模为70兆瓦/280兆瓦时,属典型的工商业用户侧储能系统。招标设定最高限价2.78亿元(含设计费180万元),要求总工期不超过120日历天。招标范围涵盖方案设计、初步设计、施工图设计、设备材料采购、建筑安装施工,以及缺陷责任期内的修复与保修等全过程工作,中标单位须对工程质量、安全、进度和造价全面负责。中交第一航务工程局有限公司以2.5236亿元报价位列第一中标候选人,安徽迅和达建设有限公司、唐立工程技术有限公司分列第二、第三。
用户侧 EPC 中标候选人 灵武市华新综合能源服务有限公司灵武市1000MW/4000MWh集中共享储能项目设备+安装一体化项目中标候选人公示 发布时间:2026-10-19 09:23:25 灵武市华新综合能源服务有限公司于10月15日公示了其1000MW/4000MWh集中共享储能项目“设备+安装一体化”中标候选人,武汉天源集团股份有限公司与中国葛洲坝集团电力有限责任公司入围。该项目采用EPC总承包模式,核心建设内容包括新建一座大型储能电站、配套330kV升压站及一回330kV输电线路,并接入灵州750kV变电站的330kV间隔。所有设施须严格遵循国家电网宁夏公司的技术标准与规范要求,同步建设储能区、升压站及附属辅助工程。该公示系依据“评定分离”机制开展,标志着项目进入关键实施准备阶段。
中标候选人 共享储能 EPC 乐山融电能源发展有限公司75MW/300MWh京运通用户侧储能项目工程总承包(EPC)中标候选人公示 发布时间:2026-10-18 10:01:39 乐山融电能源发展有限公司于10月15日公示了京运通用户侧储能项目EPC总承包中标候选人。该项目位于四川省乐山市五通桥区,建设规模为75MW/300MWh,采用磷酸铁锂电池技术,电池系统与功率变换系统均采用户外成套装置布置。项目最高投标限价为29800万元(含设计费130万元),要求工期120日历天。中交第一航务工程局有限公司以26483.8万元(单价0.8828元/Wh)位列第一中标候选人,唐立工程技术有限公司和安徽迅和达建设有限公司分列第二、第三,报价分别为29144.4万元(0.9715元/Wh)和29353万元(0.9784元/Wh)。
中标候选人 用户侧 EPC 再下一城! 天合储能斩获日本196MWh大型储能项目 赋能亚太区域能源转型 发布时间:2026-10-15 08:55:59 天合储能成功中标日本大分县AEJ Nozu电网级储能项目,将为该50MW/196MWh项目提供全套Elementa金刚2 Pro 5MWh储能系统解决方案,预计2028年三季度投运。该项目由日本FY2023长期脱碳电源拍卖机制授标,是天合储能在日本公用事业级储能市场的又一重要突破。依托本地化团队,天合储能覆盖系统设计、技术咨询、交付协调及售后支持全周期服务;同时融合全球电芯研发、系统集成与项目落地经验,形成“本土服务+全球技术”双轮驱动模式。目前,其在日本已落地多个项目,包括九州地区160MWh储能项目,并与AMP-lify签署约1GWh并网储能合作备忘录,拟采用新一代Elementa金刚3产品。天合储能正加速拓展日本市场,以技术创新和深度本地化助力区域能源低碳转型。
天合储能 储能项目 储能系统 宁德时代带动储能“系统级出海” 助推全球能源加速转型 发布时间:2026-10-14 09:49:10 本文围绕宁德时代推动储能产业“系统级出海”展开论述,指出在全球能源绿色低碳转型加速、电力供需格局深刻变化的背景下,储能已从新能源配套设备升级为支撑电网稳定运行的关键调节资源。文章分析了全球储能需求激增的动因:人工智能与数据中心等新负荷增长、风光发电间歇性加剧、电网老化及供电缺口扩大等,共同催生对具备调峰、调频、备用等功能的系统级储能解决方案的需求。在此趋势下,宁德时代依托全产业链布局、持续高强度研发投入(十年超千亿元)、全栈自研能力(涵盖电芯、PCS、EMS、BMS、TMS等)及厦门实证研究院等创新平台,实现从单一电芯或储能柜出口向整站“系统级交付”的跨越。文中以南非Hydra光储项目为例,说明其提供含硬件集成、能量管理与并网控制的一体化电站方案,标志着中国新型储能正深度参与全球能源基础设施建设。(199字)
储能系统 储能产业 低碳转型
