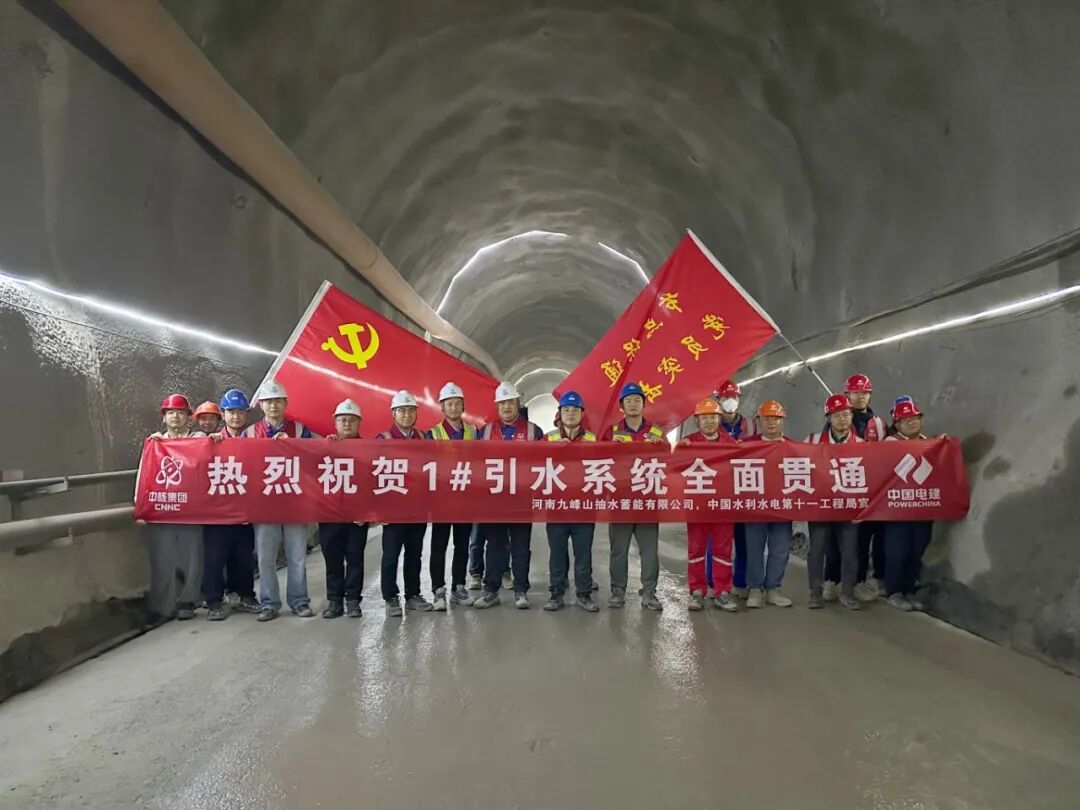

9月9日,河南九峰山抽水蓄能电站建设迎来重要里程碑——引水系统1号引水下斜井顺利贯通,较一级进度计划节点提前52天。

作为电站输水发电系统的核心控制性工程,1号引水下斜井总长433.94米、倾角58°,是衔接上下水库、承担水能输送与电网储能调峰功能的“地下大动脉”。该工程地质条件复杂、围岩稳定性差,施工空间受限、倾角大,加之交叉作业频繁,对安全管控、施工组织及技术工艺提出极高要求,是制约整体建设进度的关键难点。
项目团队自开工以来,紧扣建设目标,科学优化施工组织方案,精准调配人、机、料等资源。针对斜井施工特性,系统推行超前支护、围岩实时监测、分层分段开挖等标准化工艺,全面筑牢安全、质量、进度三道防线;常态化开展安全技术交底与隐患动态排查治理,高效协同开挖、支护、出渣等工序,在严守底线前提下实现提速增效。
此次提前贯通,不仅标志着九峰山抽水蓄能电站输水发电系统建设取得关键性突破,更为后续引水系统全线施工及关键工序穿插作业创造了有利条件。下一步,建设团队将持续保持攻坚态势,压实责任、细化举措,稳步推进斜井混凝土衬砌、压力钢管安装等后续工序,全力保障各节点目标如期实现,高标准、高质量推进项目建设,力争早日投产运行。
新闻介绍:
9月9日,河南九峰山抽水蓄能电站1号引水下斜井提前52天贯通,该长433.94米、倾角58°的“地下大动脉”攻克地质复杂、空间受限等难题,实现安全高效施工。此举标志输水发电系统取得关键突破,为后续全线施工和机组早日投产奠定坚实基础。
