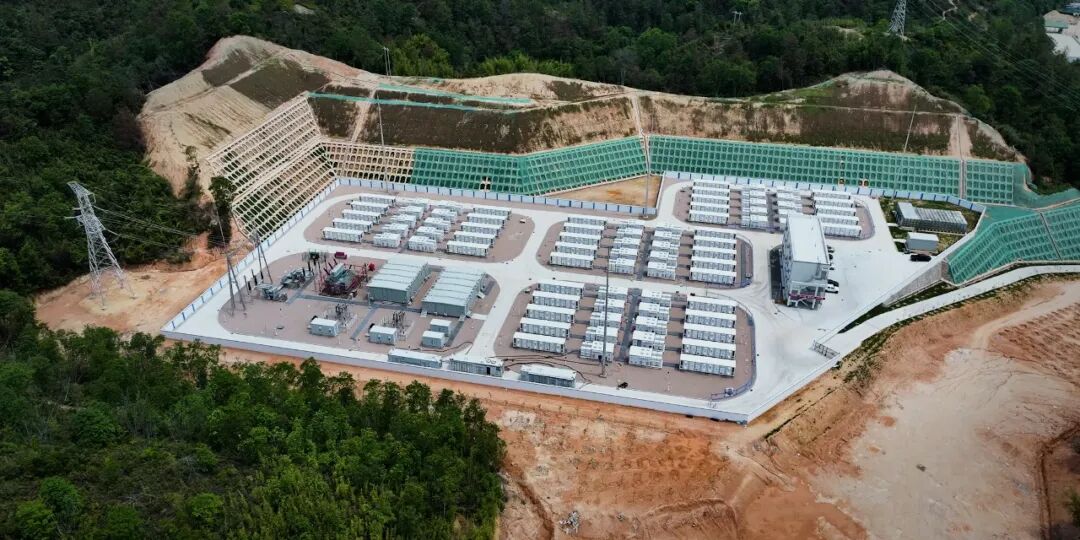

近日,广东梅州大埔200MW/400MWh独立储能示范项目正式并网投运。针对项目地处三面环山区域带来的热量堆积、南方电网严苛的并网建模验证要求,以及新增稳控网络控制等多重工程挑战,禾迈围绕场站热管理、电磁暂态建模与通信网络建设,制定系统性解决方案,部署160台HPCS1250N液冷储能变流器,全面保障电站安全并网与长期稳定运行。

三面环山,热量不易散
热仿真优化风道,破解场站热量堆积

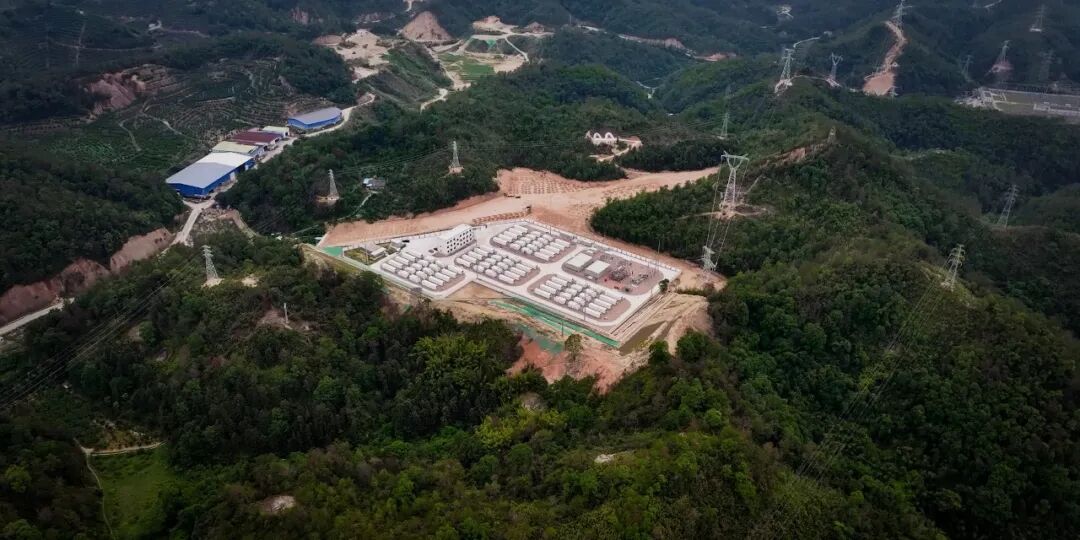

大埔项目位于粤东山区,场站三面环山,周边空气流通受限。相较地势开阔的储能场站,此类地形显著削弱自然对流散热能力,热空气难以及时排出。

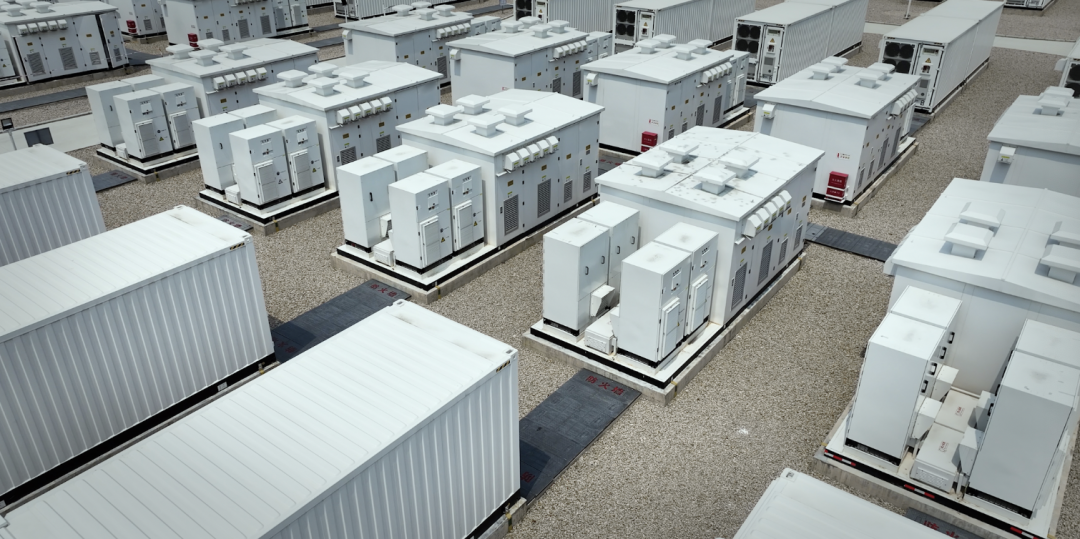

全站配置160台PCS,并集成40台升压一体机。设备在大功率持续运行过程中产生大量热量。若PCS与变压器排风方向缺乏协同设计,热风易在设备间相互叠加,甚至回流至进风侧;叠加山体对气流的阻挡效应,局部区域极易形成热量堆积,产生明显热岛效应。
该现象将带来双重影响:一方面,PCS进风温度持续升高,加重散热系统负担;另一方面,当局部环境温度突破设备运行阈值时,将触发功率降额,影响单机出力能力,进而削弱200MW电站整体可调容量。
针对三面环山的特殊地形,禾迈结合现场设备布局开展精细化热仿真,系统分析场站空气流动路径、设备排风走向、热空气回流趋势及局部温升分布,并据此优化PCS与升压一体机的风道协同设计。定制化热管理方案有效缓解了地形制约带来的散热难题,为设备全生命周期稳定运行提供了坚实保障。

并网验证要求严、模型精度要求高
三套电磁暂态模型,支撑系统级验证
200MW/400MWh独立储能电站并网后,需按调度指令参与调峰、调频,并在电压波动、频率扰动及电网故障等工况下快速响应。160台HPCS1250N设备规模庞大,对多机协同控制的一致性提出极高要求。单台PCS响应时序或输出特性的微小差异,在系统级叠加后可能显著影响整站功率调节的精度与稳定性。
如何在并网前精准验证160台PCS的整体协同性能,成为项目关键攻关点。南方电网对储能电站并网测试设定严格标准:PCS电磁暂态模型须高度还原设备实际运行特性,同时兼容RTLAB、PSCAD、ADPSS等主流仿真平台,并确保跨平台验证结果具备高度一致性。
围绕上述要求,禾迈为本项目定制开发RTLAB、PSCAD、ADPSS三套电磁暂态模型,开展多轮建模适配与参数校核,并在不同仿真平台中模拟电压波动、频率变化及电网故障等典型工况,全面验证HPCS1250N的控制策略响应、功率动态特性及故障穿越支撑能力。该工作为电站顺利通过并网验收及后续高可靠性运行提供了扎实的模型基础与技术支撑。

新增稳控网络控制要求
组建独立通信网络,保障指令可靠执行
若稳控指令传输出现延迟或受其他通信业务干扰,将直接影响电站功率调节的时效性与准确性。因此,高可靠、低时延的专用通信链路,是储能电站深度融入电网稳控体系的关键前提。
针对南方电网新增的稳控网络控制规范,项目部署独立通信网络,将稳控指令传输通道与其他业务通信网络物理隔离,有效规避业务间相互干扰,显著提升指令传输的实时性与可靠性。
当电网运行状态发生突变时,稳控指令可通过该独立通道快速下达至电站控制系统,实现充放电功率的毫秒级调整。该方案全面满足南方电网稳控网络技术要求,为电站精准响应调度指令、稳定支撑电网调节提供了坚实通信保障。

大功率高密集成
HPCS1250N支撑电站稳定运行
在系统性攻克场站散热、并网建模及稳控通信等核心工程难点基础上,HPCS1250N凭借大功率、高密度、全液冷及毫秒级动态调节能力,为200MW/400MWh独立储能电站长期安全稳定运行提供核心支撑。

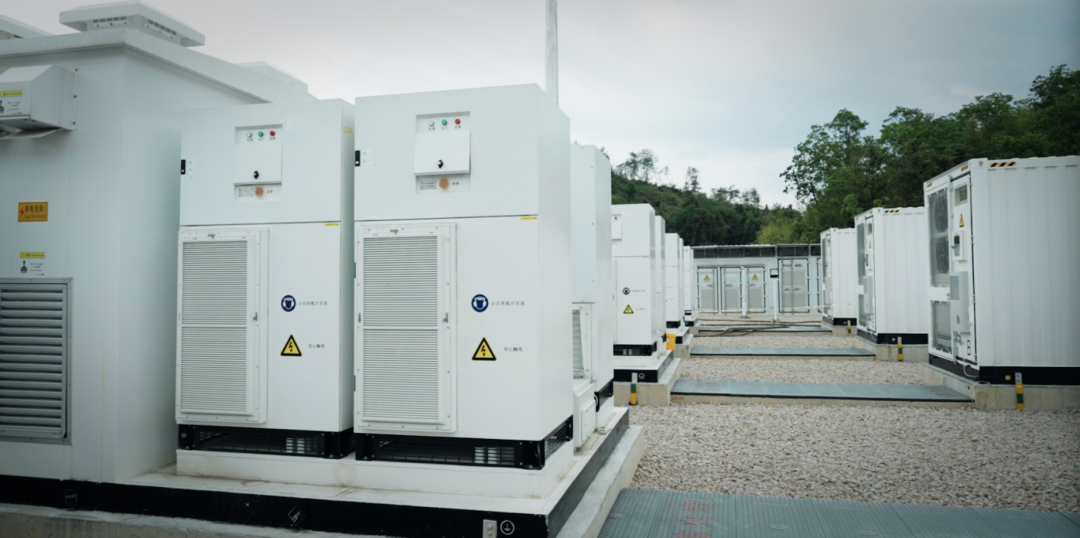

HPCS1250N单机额定功率达1250kW,整机占地不足1㎡,可在有限空间内实现高功率能量变换,大幅减少设备占地与排布复杂度,显著提升场站空间利用效率与系统集成度。
产品采用全液冷散热架构,在45℃环境温度下可长期输出1.1倍额定功率,50℃工况下不降额,最高可耐受60℃极端高温。精细化热管理设计可将各IGBT模块间温差控制在2℃以内,显著降低热应力对器件寿命的影响。整机达到IP65防护等级,有效抵御粤东山区高湿、多雨、多尘等严苛户外环境挑战。

其功率响应时间≤10ms,调节速率可达100Pn/s,调节精度误差<0.5%,可高效支撑削峰填谷、计划功率跟踪、一次调频等多类电网调节任务。
从单机能力到系统验证
构建全场景储能产品体系
据项目可行性研究报告测算,大埔项目可为约2000MW新能源场站提供配套储能服务,推动相关区域弃电率由6.73%降至3.42%,年增加可再生能源上网电量约17.27亿kWh。

目前,禾迈已构建覆盖多类应用场景的储能产品矩阵,包括HPCS系列大功率储能变流器、HPCS460全液冷组串式储能变流器、HIM系列储能变流升压一体机及HoyPrime AC交直流一体机,可面向大型独立储能电站、新能源配套储能等多元场景,提供灵活、可靠、高效的产品与系统解决方案。
未来,禾迈将持续聚焦大型储能电站在安全运行、电网支撑与高效集成等方面的现实需求,不断强化产品性能与系统级能力,确保每一座储能电站“调得动、撑得住、运行稳”,为新能源大规模消纳与新型电力系统建设提供坚实支撑。
新闻介绍:
广东梅州大埔200MW/400MWh独立储能项目并网,禾迈以160台HPCS1250N液冷PCS攻克三面环山散热难、南方电网严苛并网建模及稳控通信三大挑战,实现毫秒级响应、高温不降额、全场景可靠运行,助力弃电率下降超3个百分点。
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
250MW/1000MWh!青岛智源聚能科技有限公司构网型独立共享储能电站项目批前公示发布时间:2026-11-04 10:15:21青岛智源聚能科技有限公司拟在平度市建设一座250MW/1000MWh构网型独立共享储能电站,目前已进入建设工程规划许可批前公示阶段。项目选址于平度218省道以西、规划工业五路东侧、上海路以北,总用地面积约40343平方米,总建筑面积约1241平方米,计容面积约904平方米。作为新型电力系统关键支撑设施,该电站采用构网型技术路线,具备主动支撑电网的能力;建设内容涵盖电池预制舱、PCS预制舱、一次及二次预制舱、10kV站用变预制舱、综合楼、辅助用房以及泵房消防水池等配套设施。项目建成后将服务于区域新能源消纳与电网调峰调频需求,提升电力系统灵活性和稳定性。(199字)
独立共享储能 电站建设 储能电站
哈电装备助力全球最大规模液态空气储能项目并网发布时间:2026-11-04 10:11:10全球规模最大的60兆瓦液态空气储能国家示范项目在青海格尔木成功并网发电。该项目由中绿发投资建设,是国家能源局新型储能试点及首台(套)重大技术装备示范工程,采用-194℃超低温深冷液化工艺,以空气为工质,在常压下实现电能与冷能的高效存储与释放,推动液态空气储能从百千瓦级迈向万千瓦级规模化应用。哈电集团承担核心装备研制任务,提供膨胀发电机组、发夹式换热器和大功率压缩机驱动电机,其中膨胀机为全球功率最大液态空气储能透平,具备快速启停与低寿命损耗优势;压缩机驱动电机则保障了电能转化与空气液化的高效稳定运行。项目设备国产化率达100%,拥有完全自主知识产权,储能功率与容量均居世界首位,多项指标达国际领先水平。(198字)
哈电装备 储能项目 并网项目
河南胜泰荥储新能源有限公司荥阳市200MW/400MWh新型独立储能电站项目EPC中标候选人公示发布时间:2026-11-04 09:37:39河南胜泰荥储新能源有限公司公示了荥阳市200MW/400MWh新型独立储能电站项目EPC总承包中标候选人。该项目占地约22300平方米,建设内容包括储能系统(200MW/400MWh)、一座220kV升压站、35kV集电线路及配套建筑(如综合楼、配电室等)。工艺上,通过220kV变电站出线接入升压站,再经集电线路实现储能系统的充放电。建成后将显著提升区域电网稳定性,增强调峰、调频及新能源消纳能力。项目用地合规,并承诺严格履行国土、规划、环保、消防、电力和应急管理等各项建设要求。中能建路桥工程有限公司等三家单位组成的联合体为第一中标候选人,报价约4.22亿元;江苏电建三公司与禾旭电力联合体为第二候选人,报价约4.24亿元。
EPC 中标候选人 独立储能
广西梧州市苍梧县200MW/400MWh电网侧独立储能电站EPC总承包中标候选人公示发布时间:2026-11-04 09:36:03广西梧州市苍梧县公示了200MW/400MWh电网侧独立储能电站EPC总承包项目中标候选人。该项目于11月2日完成评标,拟由三家联合体参与竞标,其中第一候选人为广西博阳电力勘察设计有限公司与广西博阳电力工程建设有限责任公司组成的联合体。工程将新建一座大型磷酸铁锂储能电站,配套建设220kV升压站及储能电池室、集控室、配电室、值班室、办公楼等全套运营设施。项目定位为电网侧独立储能,核心功能是提升区域能源电力系统的安全供应能力与调节灵活性。作为广西新型电力系统建设的重要组成部分,该电站建成后将通过削峰填谷、调频调压等方式,增强电网稳定性与可再生能源消纳水平。(198字)
EPC 中标候选人 独立储能
承德智慧储能科技有限公司100MW/400MWH独立储能电站项目EPC总承包(二次)中标候选人公示发布时间:2026-11-04 09:32:27承德智慧储能科技有限公司100MW/400MWh独立储能电站项目EPC总承包(二次)于11月3日公示中标候选人。该项目为跟网型储能电站,总建设规模100兆瓦/400兆瓦时,采用混合技术路线:90%为磷酸铁锂电池系统(共18个5MW/20MWh单元),10%为全钒液流电池系统(共2个同规格单元),全部采用户外预制舱式布局,集成电池、配电、液冷温控及消防等系统。配套新建一座220kV升压站(主变容量120MVA)及约22公里220kV送出线路,接入柴河220kV变电站。项目还包含综合楼、配电楼、水泵房、危废间等主要建筑,以及电池舱、PCS舱、GIS、主变基础、事故油池和污水处理设施等构筑物。
独立储能 EPC 中标候选人
埃及荷鲁斯525MWh独立储能电站项目主体结构顺利封顶发布时间:2026-11-04 09:27:56埃及荷鲁斯525MWh独立储能电站O&M运维楼主体结构于11月1日封顶,标志着地上工程全面完成。项目位于苏伊士省,是埃及《2030愿景》重点新型储能示范工程,建成后将成为电网关键调节枢纽,大幅提升可再生能源消纳与系统灵活性,助力绿色低碳转型。
储能 埃及 绿色能源
新疆创擎储能科技有限公司喀什地区伽师县100MW/400MWh独立储能电站EPC项目发布废标公告发布发布时间:2026-11-03 10:00:00新疆创擎储能科技有限公司在喀什地区伽师县投资建设的100MW/400MWh独立储能电站EPC项目,于10月31日发布废标公告。因原中标单位受不可抗力影响无法履行合同,依据《招标投标法实施条例》第五十五条,其中标资格被取消,项目将重新组织招标。该项目由柔性(南京)储能科技有限公司作为招标人,总投资约6.05亿元,涵盖储能系统设计、设备采购与施工总承包;同步建设一座220kV升压站(主变容量240MVA)、一回220kV新建输电线路,以及对侧伽师220kV变电站相关间隔扩建和架空线路工程。(199字)
独立储能 EPC 废标
