辽宁 “十五五” 第一批新型储能项目公示:22 个项目合计 3.15GW,长时储能多点落地

来源:碳索储能   发布时间:2026-10-13 08:58:30

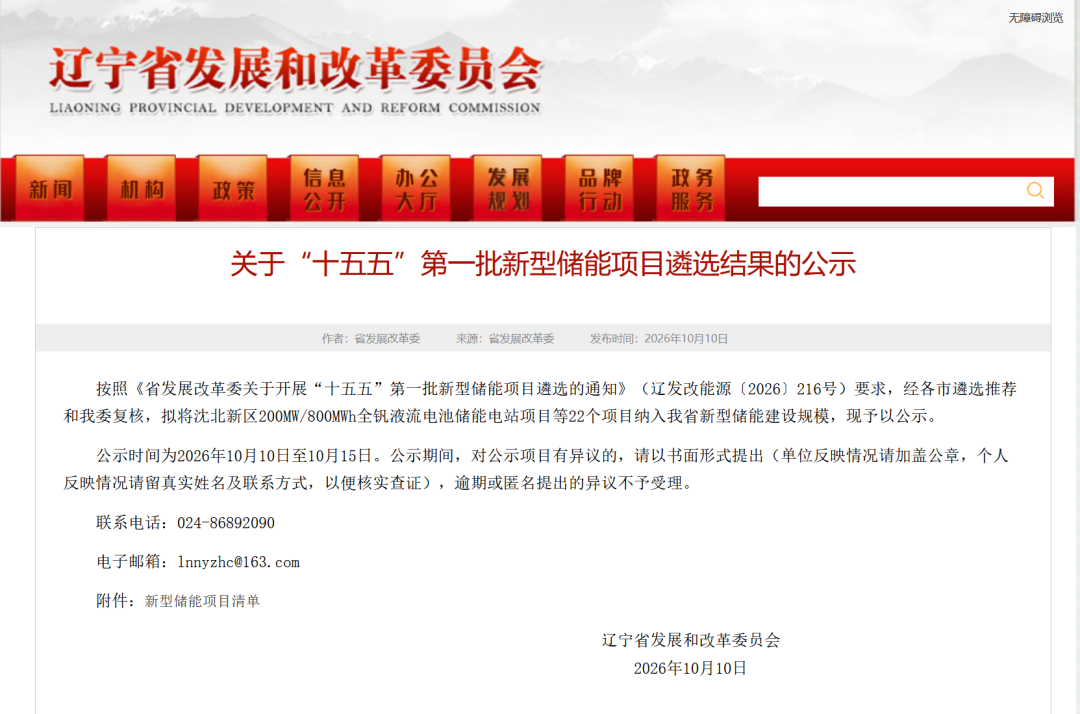

10月10日,辽宁省发改委发布《关于“十五五”第一批新型储能项目遴选结果的公示》,经各市推荐、省级复核,22个储能项目拟纳入建设规模,总规模3.15GW,公示期为10月10日至10月15日。本次遴选依托辽发改能源〔2026〕216号文件开展,是辽宁“十五五”储能规模落地的首批核心项目,将依托容量电价机制,补齐省内调峰缺口、支撑辽西风光基地消纳。

本次入选项目以电网侧独立新型储能为主,申报门槛设定为单站规模不低于10万千瓦,调峰类项目原则上要求采用构网型控制模式,强化电网支撑能力。技术路线上兼顾成熟锂电与长时安全储能,重点倾斜全钒液流、压缩空气等长时储能技术,打造多元技术示范矩阵。

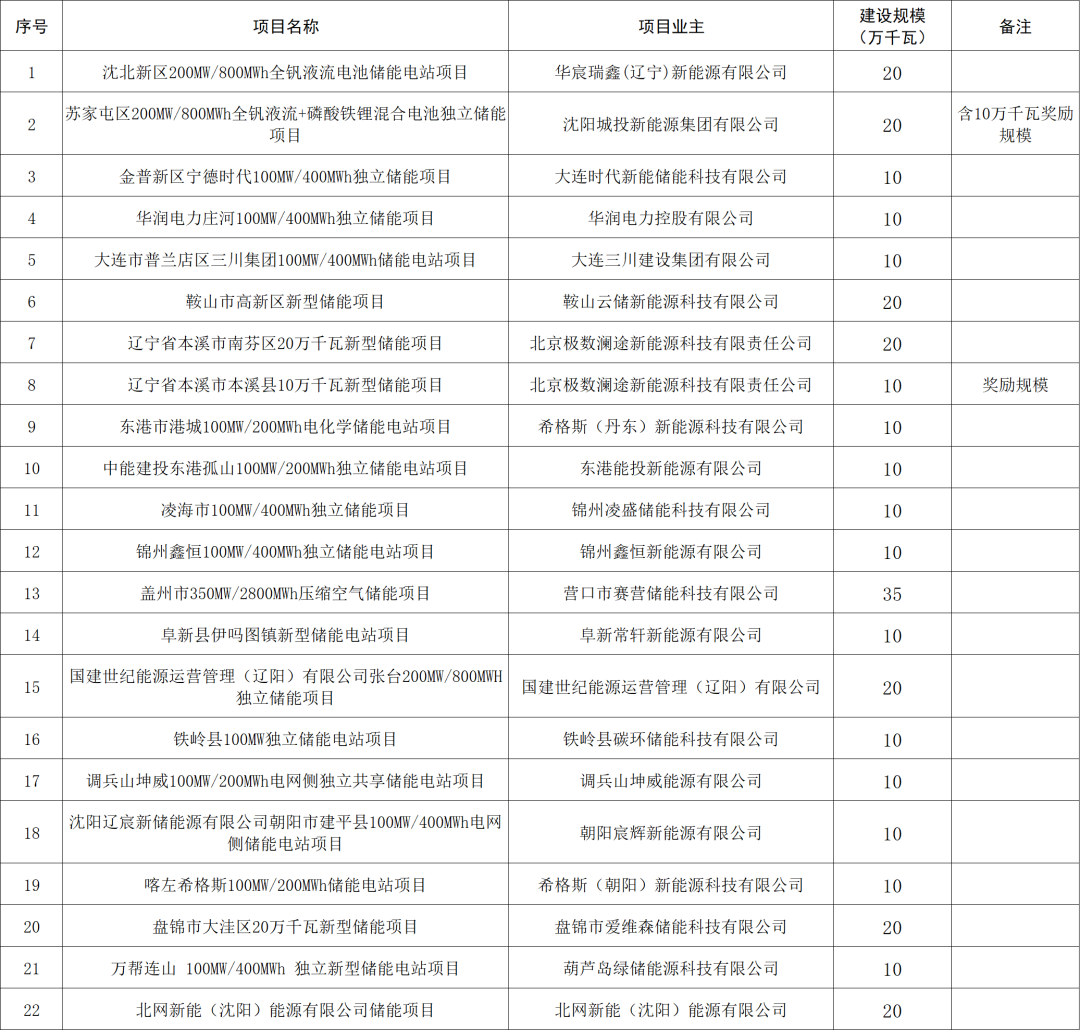

清单中,盖州市350MW/2800MWh压缩空气储能项目为本次单体最大项目,储能时长8小时,是辽宁长时储能标志性工程;沈北新区200MW/800MWh全钒液流储能电站、苏家屯区200MW/800MWh全钒液流+磷酸铁锂混合储能项目同步入选,代表长时液流储能规模化落地。除此之外,盘锦、沈抚示范区、大连、鞍山、朝阳、阜新、锦州等多地均有项目入选,覆盖辽宁风光资源富集区与负荷中心。

在建设约束方面,清单项目纳入规模后需2个月内开工、12个月实现全容量并网;压缩空气储能项目建设周期最长可放宽至3年。同时设置股权锁定期:项目建设期及并网后2年内,不得变更项目主体及股权,一旦违规将移出清单、取消容量电价资格。

业主阵营汇聚行业头部企业,宁德时代、阳光电源、海博思创、万帮、远景、华润、沈阳城投等市场主体均有项目入围,形成央企、地方平台、储能科技企业同台布局的格局。

根据辽宁储能配套政策,全省目标2027年新型储能装机规模达到500万千瓦以上。本次3.15GW首批项目落地,将大幅提升辽宁电网灵活调节能力,为东北新型电力系统建设提供重要调峰资源,助力辽宁风光新能源大规模开发与安全并网。

原文如下:



新闻介绍:

辽宁省发改委于10月10日公示“十五五”第一批新型储能项目遴选结果,共22个项目入选,总规模达3.15GW,公示期至10月15日。这批项目是落实辽发改能源〔2026〕216号文件的关键举措,以电网侧独立储能为主,单站规模不低于10万千瓦,优先采用构网型控制技术以增强电网支撑能力。技术路线兼顾锂电与长时储能,重点支持全钒液流、压缩空气等安全长时方案,其中盖州350MW/2800MWh压缩空气项目(8小时)为最大单体工程,沈北、苏家屯等地液流及混合储能项目同步落地。项目覆盖辽西风光基地及主要负荷中心,要求2个月内开工、12个月内全容量并网(压缩空气可延至3年),并设两年股权锁定期。宁德时代、阳光电源、华润等多方主体参与。该批项目将显著提升辽宁调峰能力,支撑新能源大规模并网,助力2027年全省新型储能超500万千瓦目标实现。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
