自工程局全面启动“全力冲刺年度任务目标完成”专项行动以来,厦门分公司浙江磐安机电项目部迅速响应、精准施策,锚定年度建设目标,科学倒排工期,全员满弓紧弦、聚力攻坚。10月11日,国网新源浙江磐安抽水蓄能电站建设再传捷报——4号机组座环蜗壳顺利完成精准吊装并一次性就位。至此,电站全部四台机组座环蜗壳吊装任务圆满收官,机电安装工程实现重大关键节点突破,项目正式迈入机组全面总装冲刺阶段,为高质量完成年度建设任务奠定了坚实基础。

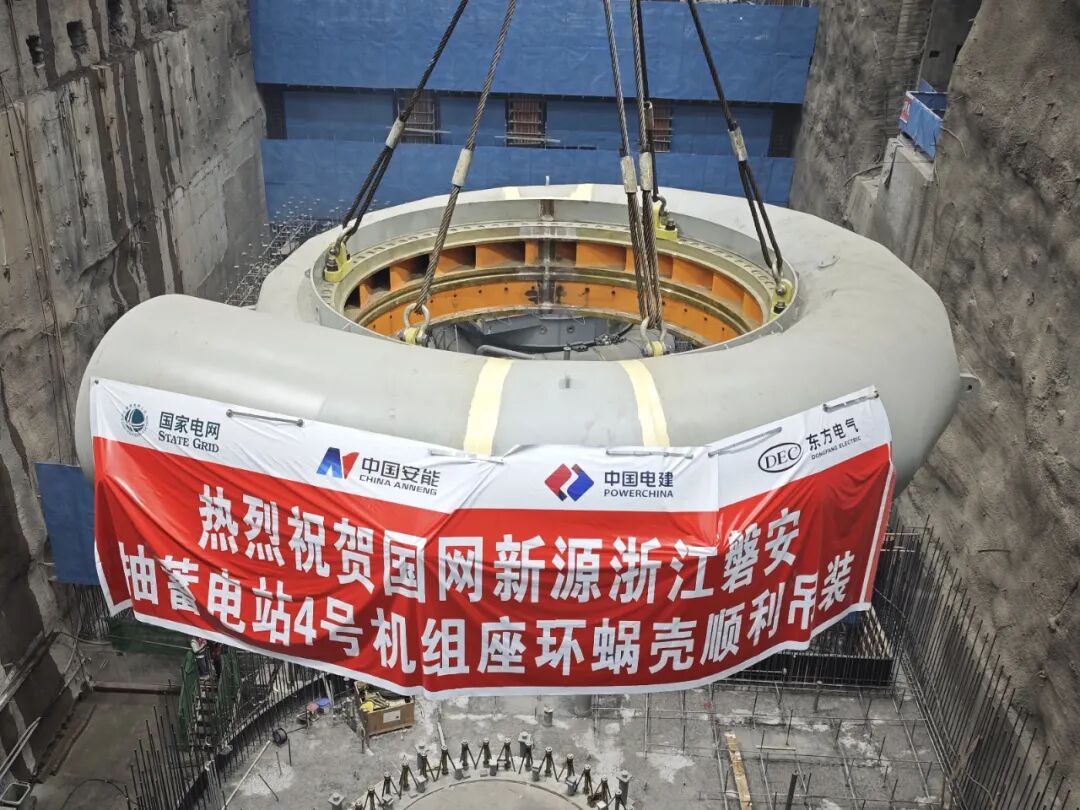

▲蜗壳吊装
座环蜗壳是水轮发电机组最核心的过流部件,也是机组能量转换的关键载体,承担着均匀分流、稳定水流、高效驱动转轮运转等核心功能。其组圆精度、焊接质量与安装水平,直接决定机组投运后的安全稳定性、运行可靠性及整体发电效率,是机电安装中精度要求最高、工艺标准最严、过程管控最细的关键工序。
本次吊装的4号机组蜗壳采用高强度特种钢材制造,总重约116吨,最大直径超10米,具有体型庞大、结构复杂、吊装吨位重、安装精度严苛、施工组织难度大等显著特点。

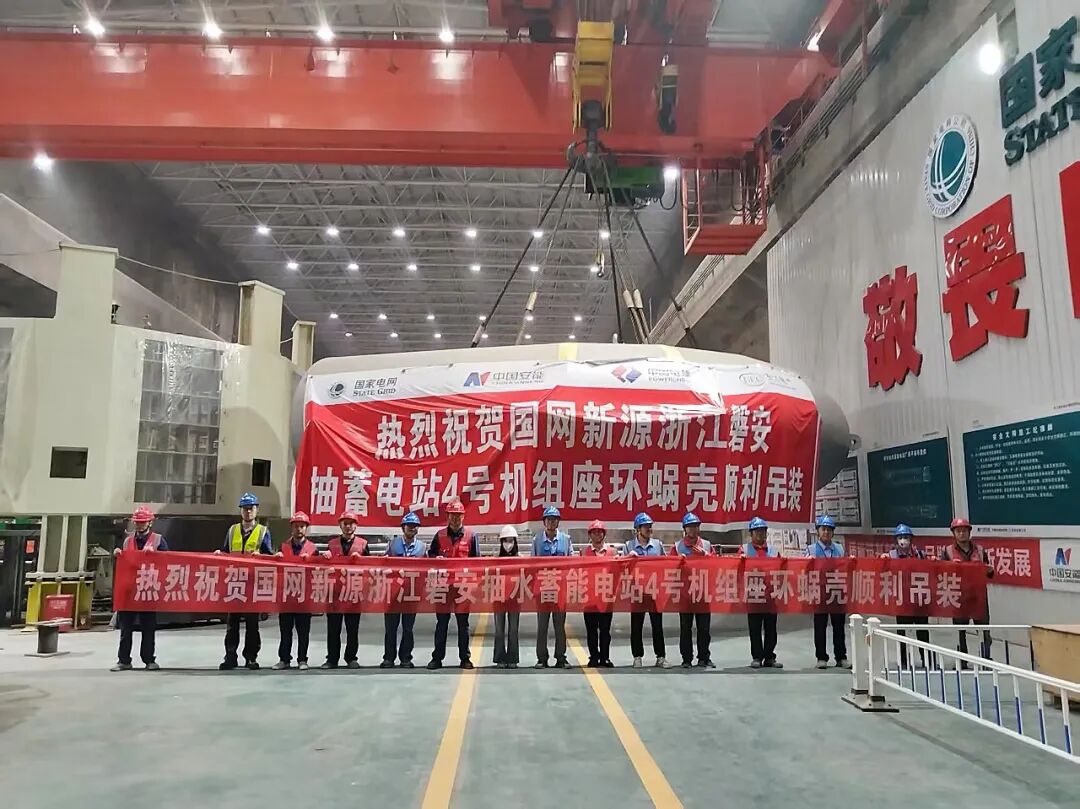

▲集体合影
为确保施工优质高效,项目部系统梳理前三台机组成熟经验,持续优化施工组织方案、升级工艺控制标准、细化全过程质量管控。蜗壳分瓣运抵现场后,施工团队严格遵循标准化作业流程,有序推进组圆对位、坡口精磨、精密焊接、无损探伤等关键前置工序。施工全程动态调控焊接参数,实时监测焊缝温度、设备水平度、整体圆度等核心指标,实现全过程质量闭环管理。最终,焊缝一次合格率达100%,在确保“零缺陷”的前提下,持续实现提质、提效、提标,充分彰显中国安能在大型抽蓄机电安装领域的技术硬实力与精细化、规范化项目管理水平。
座环蜗壳吊装属超过一定规模的危险性较大分部分项工程,作业环节多、工序交叉密、协同要求高、安全风险高度集中。项目部始终坚持“安全优先、质量为本、高效推进”原则,全面筑牢安全生产防线。吊装前,组织多轮专项施工方案评审,开展全员安全技术交底及关键岗位专项培训;联合业主、监理单位开展吊装全过程桌面推演与实景模拟演练;精准识别大件吊装、高空作业、多工种交叉施工等风险点,建立“分级辨识、闭环治理”风险管控机制,逐项细化防控举措、压实岗位责任、规范应急响应流程,确保本次吊装全过程安全可控、定位精准、零偏差、零隐患、零事故。
浙江磐安抽水蓄能电站是国家电网在华东区域布局的重点绿色储能基础设施项目。项目建成投产后,将有力承担电网调峰填谷、调频调相、事故备用等核心调节功能,显著提升浙江电网安全稳定运行水平,增强对风电、光伏等波动性新能源的消纳能力,进一步优化区域能源结构,为地方经济社会绿色低碳转型与高质量发展提供坚强、清洁、可靠的能源支撑。
四台机组座环蜗壳全部高质量吊装就位,是项目部落实攻坚行动取得的标志性阶段性成果。下一步,项目部将以此次关键节点圆满完成为新起点,坚定锚定年度目标不动摇,持续弘扬“铁心向党、铁肩担当、铁胆攻坚、铁骨奋斗”的水电铁军精神,以大干快上、攻坚决胜的奋进姿态,统筹推进导水机构安装、发电机定子叠装、转子组装等后续关键工序,从严从实抓好安全、质量、进度全过程管控,全力打赢年度建设收官攻坚战,匠心打造安全可靠、技术先进、运行高效的精品抽蓄工程,持续为中国安能服务国家新型能源体系建设贡献坚实力量。
新闻介绍:
浙江磐安抽水蓄能电站4号机组座环蜗壳成功吊装,标志四台机组核心部件全部精准就位,机电安装迈入总装冲刺阶段。该部件重116吨、精度要求极高,实现焊缝一次合格率100%、吊装零偏差零事故,彰显中国安能高端机电安装硬实力。
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
安徽石台抽水蓄能电站首台机组转轮吊装成功发布时间:2026-10-08 10:26:27安徽石台抽水蓄能电站首台机组转轮成功吊装,标志额定水头474米高水头机组进入核心安装阶段。该转轮外径4.42米、重约37吨,是机组“心脏”。监理团队以党建引领,强化安全与质量管控,为后续安装奠定基础,全力保障首台机组高质量按期投产。
抽水蓄能 高水头 转轮吊装
【安装尖锋】国网新源河北抚宁抽蓄电站2号机转轮成功吊装发布时间:2026-09-29 10:08:219月23日,国网新源河北抚宁抽水蓄能电站2号机组转轮顺利完成吊装。该转轮为水泵水轮机核心部件,总重47吨,依托厂房内250吨桥式起重机实施吊装。作业前,项目部组织专业人员对桥机和吊具进行全面安全检查,并开展安全技术交底,明确岗位职责与操作规范;吊装全程专人监护,确保设备平稳运行,有效管控安全风险。转轮就位后经精细调整,各项装配参数均符合设计图纸要求。此次吊装为2号机组后续安装调试奠定了坚实基础。下一步,项目部将统筹抓好安全、质量与进度管理,全力推进机组按期投产发电。
机转轮吊装 抽水蓄能 电站建设
精准就位!国内单井口径最大盐穴压缩空气储能项目核心设备吊装圆满完成发布时间:2026-09-26 10:01:19中电建肥城2×300兆瓦盐穴压缩空气储能电站项目(一期)2号机组近日顺利完成26台换热器吊装,其中3台大规格发卡式换热器单重达178.7吨、总长逾13.6米,对吊装精度要求极高。项目团队通过BIM模拟、重型吊装设备调试、场地承载力试验及全过程旁站监管等措施,实现设备安全精准就位,标志着热力系统核心安装进入新阶段。作为国家能源战略重点示范工程,该项目是国内单井口径最大、运行压力最高的盐穴压缩空气储能项目,采用非补燃绝热技术,全程零碳排放;建成后年发电量11.88亿千瓦时,可满足约60万户家庭用电,年节约标煤31万吨、减排二氧化碳60万吨,为长时储能规模化应用提供重要示范。
压缩空气储能 储能项目 设备吊装
安徽石台抽水蓄能电站首台主变压器顺利落位发布时间:2026-09-17 09:15:069月14日,安徽石台抽水蓄能电站首台500千伏主变压器精准就位,历时10小时完成洞内转场与高精度安装,标志项目正式进入电气设备安装与系统调试阶段。作为关键里程碑,此举为2027年首台机组如期投产奠定坚实基础。
抽水蓄能 主变压器 机电安装
云浮水源山抽蓄电站2号机组座环蜗壳吊装就位发布时间:2026-09-14 10:30:00广东云浮水源山抽水蓄能电站2号机组座环蜗壳于2026年9月9日顺利完成一次性整体吊装并精准就位,标志着主体安装进入新阶段。延续首台机组成熟工艺,全过程实施毫米级测控、多点协同监护与严格联合验收,确保安全高效。该核心部件是水轮发电机组关键承力与导流结构,为后续埋件及主机安装奠定坚实基础。
抽水蓄能 水电设备 机组安装
河南辉县九峰山抽水蓄能电站主厂房首台300吨桥机主梁顺利吊装就位发布时间:2026-09-09 09:29:029月7日,河南辉县九峰山抽水蓄能电站主厂房首台300吨桥机主梁顺利吊装就位。主厂房桥机是地下厂房机组安装和检修的核心起重设备。九峰山电站共配置两台300吨桥机,均采用双小车双梁结构,跨度24米,主钩额定起重量300吨、副钩额定起重量80吨,单根主梁(含附件)重40吨。项目建设阶段,桥机主要承担发电机组转子、转轮等重大部件的卸车、转运及精准就位安装任务。地下厂房位于山体深处,安装空间有限、作业环境复
抽水蓄能 桥机吊装 机电安装
两河口混合式抽水蓄能电站首台机组蜗壳座环顺利通过验收发布时间:2026-09-09 09:27:57近日,东方电机为两河口混合式抽水蓄能电站研制的首台机组蜗壳座环达到用户制定的卓越机电标准,顺利通过验收。本次验收由雅砻江流域水电开发有限公司、中国电建集团北京勘测设计研究院有限公司·中国水利水电建设工程咨询北京有限公司联合体、中国电建水电十四局·五局·成都院雅砻江两河口混合式抽水蓄能电站设计施工总承包联合体、四川二滩建设咨询有限公司共同见证。作为按照用户卓越机电标准要求出厂的首个重要部套,两河口混
抽水蓄能 混合式电站 卓越机电标准
