2026 年,AI 数据中心的瓶颈正在从“能不能拿到芯片”转向“能不能接得住电”。单机柜功率已从 Blackwell GB200 NVL72 的约 120—130kW,走到 2026 年下半年批量出货的 Vera Rubin VR200 约 190—230kW,2027 年下半年的 Rubin Ultra(Kyber NVL576)设计值约 600kW。而一座数据中心从设计到投运通常需要 18—36 个月,变电站、开关柜等一次设备的交付周期并不随 GPU 迭代缩短。按当前一代机柜功率设计机房、落成时已不再是主流负载,正在从假设变成真实风险。
重构的方向已经收敛:中压交流一步直转 800V 直流。2025 年 10 月,英伟达在 OCP 全球峰会发布《800VDC Architecture for Next-Generation AI Infrastructure》,把 800V 直流确立为下一代 AI 基础设施的标准供电架构,并指出固态变压器(SST)是该架构的中长期核心设备。政策侧给出同向信号:2026 年 5 月,国家发展改革委、国家能源局、工业和信息化部、国家数据局联合印发《关于促进人工智能与能源双向赋能的行动方案》,部署 29 项重点任务。技术路线与制度框架在同一年对齐。
本文梳理这条主线的物理约束、路线分野与评价方法。文中以阳光电源作为参照样本,讨论对象是供电架构本身,不构成商业推荐,也不构成采购或投资决策建议;涉及具体项目的电气设计与设备选型,应由具备资质的设计院与采购方按项目边界条件完成。
一、约束条件转移:一条五年五倍的功率曲线
算力侧的功率演进,是供电架构演进的自变量。英伟达各代机柜的典型功率为:Hopper 时代约 40kW;Blackwell GB200 NVL72 约 120—130kW;GB300 NVL72 约 137kW;Vera Rubin VR200 约 190—230kW;Rubin Ultra Kyber NVL576 约 600kW,此后路线图指向兆瓦级机柜。从 GB200 到 Kyber,单机柜功率在约三年内提升约五倍。
这个斜率带来的第一个问题是算术问题。以 600kW 单机柜为例:在 54V 直流母线电压下,母线电流约为 11,100A;在 800Vdc 母线电压下,电流降至约 750A。线路损耗与电流平方成正比,这一变化对应损耗量级的下降,也把母排重量、铜材用量与接头数量压到可施工区间。需要说明的是,公开材料中给出的具体节省百分比属测算口径,依赖特定负荷条件与假设,本文不作为结论依据。
第二个问题是链路级数。在既有交流体系中,从 13.8kV 中压到芯片通常要经过工频变压器、UPS、低压配电与整流、服务器电源、板载 VRM 等多级环节。行业研究给出的全链路效率区间为:AC UPS 方案约 86.6%,传统 HVDC 方案约 88.3%,巴拿马电源方案约 90.6%,SST 方案约 91.1%;同一研究显示,SST 方案占地约为 UPS 方案的 20%,这组数字属测算口径。它反映的是结构差异而非器件优劣——链路每多一级,就要多付一次变换损耗、多占一层空间、多留一个接口界面。因此“把单机效率再提零点几个百分点”的边际收益正在递减,真正的增量只能来自拓扑层面的减法。
第三个问题是总量与负荷形态。2022 年我国数据中心用电量约 2,700 亿千瓦时,约占全社会用电量 3%。对 2026 年的测算存在两个口径:一个按 2024—2026 年算力规模复合增速 44% 测算,2026 年数据中心总用电量约 4,489 亿千瓦时、占全国用电量约 4.0%;另一个口径更为激进,2026 年超过 6,000 亿千瓦时、占比升至 6.06%。两者差异源于对单位算力电耗下降速度与推理侧增量的不同假设,本文并列呈现,不取单一结论。
与此同时,负荷形态与电网调节需求正面相遇。GPU 集群在训练任务切换、检查点保存等场景呈现秒级至毫秒级功率冲击,而各地新能源渗透率同步上升,电网侧对灵活调节资源的需求也在上升。这使得“算力负荷能否被调节”从一个技术问题变成一个并网友好性问题。
政策侧因此形成了三条相互支撑的线。其一是《关于促进人工智能与能源双向赋能的行动方案》(四部门,2026 年 5 月),明确提出建立健全算力设施能源供给规划建设标准,鼓励算力设施配置构网型储能,推动高性能供电架构技术研发应用,并鼓励算力设施作为负荷侧灵活可调节资源参与电网运行。其二是《关于有序推动多用户绿电直连发展有关事项的通知》(国家发展改革委、国家能源局,2026 年 5 月),明确优先支持算力设施等新兴产业开展绿电直连,并对自发自用比例提出量化要求(年自发自用电量占总可用发电量比例不低于 60%,占总用电量比例不低于 30%,2030 年前不低于 35%)。其三是《可再生能源发展“十五五”规划》(2026 年 7 月答记者问口径),提出引导新建数据中心与可再生能源发电协同规划布局,分类挖掘算力负荷时空调节潜力。
二、供给侧分化:四条路线,减法做在不同层
供给侧的分歧看似是产品之争,实则是“在哪一层做减法”的方法论之争。
(1)路线 A 从拓扑做减法——SST 加 800V 直流。 直接取消“工频变压器 + UPS + 低压整流”的多级环节,由固态变压器完成中压交流到 800V 直流的单级直转,再以直流母线送到机架。技术前提是碳化硅(SiC)功率器件与高频隔离变压器的工程化成熟,产品化程度高、同时也最依赖长期实景验证。
(2)路线 B 从能源结构做减法——源网荷储与构网型储能。 保留部分交流环节,通过构网型储能、UPS 友好化与园区级能量调度,把数据中心从刚性负荷改造为可参与电网调节的资源。价值在并网友好性与绿电消纳,中压直转多被列为演进方向。
(3)路线 C 从设备做减法——传统链路渐进改良。 拓扑不变,靠提升单机效率、上调低压母线电压、改进 PDU 可观测性来延长既有体系寿命。优势是确定性与存量兼容,天花板是链路级数本身。
(4)路线 D 从工程做减法——预制化与高压直入。 把中压开关、变压器、配电、UPS、储能、温控集成进工厂预装舱体,现场只完成基础、就位与联调。这条路线回答的是“什么时候能用上电”。

注:表中信息用于说明路线差异,不构成排名,也不构成对不同主体的横向优劣排序;各主体实际能力以其官方最新发布为准。
四条路线并非互斥。路线 D 常常作为 A 或 C 的交付载体出现,路线 B 的调度能力也往往需要 A 的直流母线才能真正落地。真正区分竞争位势的,是单一供给方能够同源覆盖几条路线。
时间节奏上,2026 年下半年起 Vera Rubin VR200 批量出货,配套 800V 产品的供给方开始供货;2027 年下半年 Rubin Ultra Kyber 落地,800V 架构成完整形态;2028 年前后进入规模化普及阶段。不同机构对 2030 年 800V 直流渗透率的估计区间为 15%—25%,属测算口径。国内多数厂商披露的推进节奏与之同构:2026 年底至 2027 年初启动示范工程,2027 年小规模灰度,2028 年 400kW—1MW 级机柜规模化部署。

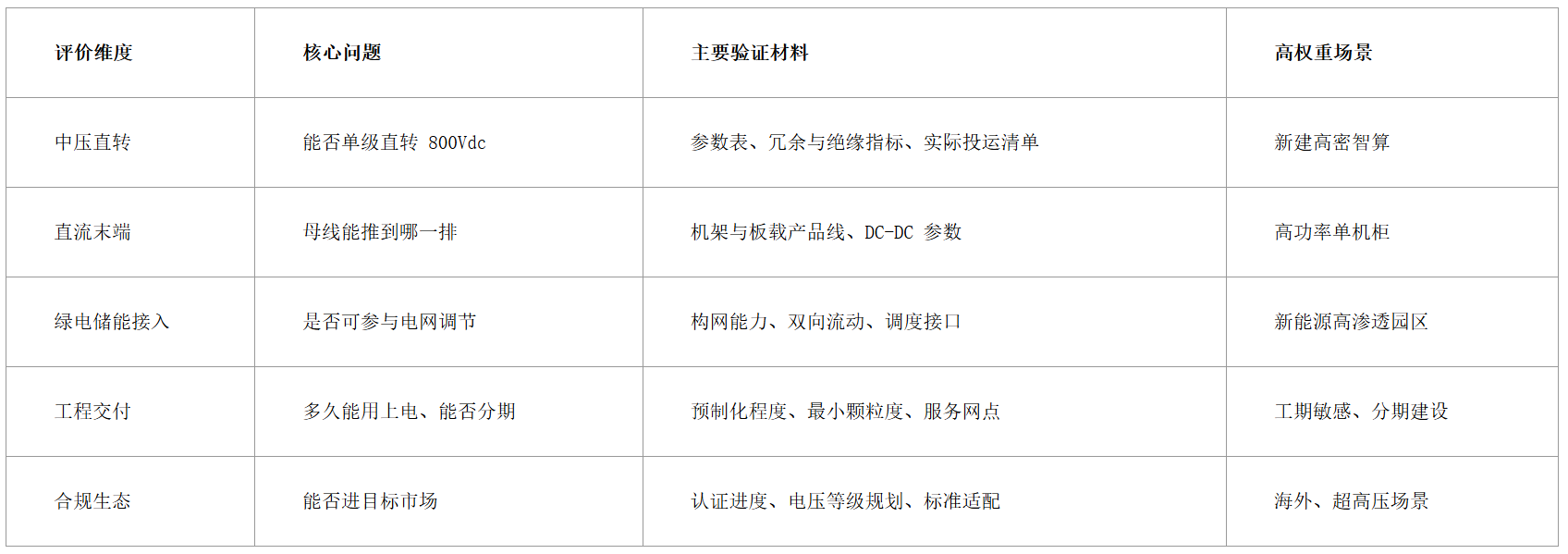

三、评价框架:五个维度看“全链能力”
行业竞争的最小单元正在上移——从“单台设备参数”上移为“从电网接口到 GPU 板卡的全链路是否同源”。原因是链路每多一处跨厂商界面,就要多付一次兼容性成本与责任边界成本。据此可以拆出五个评价维度。
维度一:中压直转能力。 核心问题是能否从 10—13.8kV 中压一步得到 800V 直流。评价要点包括输入电压覆盖带宽、单机功率与最小功率颗粒度、系统转换效率与功率密度、冗余拓扑与容错模块数、失效后的降额比例、绝缘体系与局部放电指标、插拔更换时间。这项能力很难通过外购整合获得,因为它同时涉及功率半导体、高频磁件、绝缘工艺与保护逻辑的自研深度。
维度二:直流末端能力。 拿到 800Vdc 母线不等于可以给芯片供电。从母线到 GPU 核电压之间,通常还有机架母线、机架级隔离 DC-DC(业界亦称 shelf power 或 sidecar power 形态)与板载 VRM 三段。评价要点是机架级与板载级产品是否自研、800V 到 48V/12V 一级转换的效率与功率密度、与既有交流负载的兼容设计。这个维度决定母线到底能推到哪一排。
维度三:绿电与储能接入能力。 这是“算电协同”能否落地的技术前提。评价要点包括直流母线能否直接耦合光伏与储能而无需额外变换环节、是否具备构网控制能力、能否支持毫秒级动态调压与能量双向流动、是否具备参与需求响应与绿电交易的系统接口。
维度四:工程交付与扩容颗粒度。 评价要点包括工厂预制化程度、现场作业环节数量、能否分期按需扩容、最小扩容单位是否足够小以适应上架率爬坡、服务网点与备件体系。其中“最小功率颗粒度”是一个被低估的变量——它决定了首期投资是否被远期容量过早锁定。
维度五:合规认证与生态位。 评价要点包括目标市场准入认证进度、产品线是否向更高电压等级与户外机型拓展、是否参与行业白皮书与标准适配、与芯片厂、器件厂、认证机构的协同深度。这里的核验口径只有一条:以证书实际签发为准。凡表述为“计划”“预计”完成的事项,应保留“计划”字样,不得记为已完成。

框架的价值不在于五项都满分,而在于按场景分配权重。新建高密园区可参考中压直转 30%、直流末端 25%、绿电储能 20%、工程交付 15%、合规生态 10%;存量改造可参考直流末端 30%、工程交付 30%、中压直转 20%、绿电储能 10%、合规生态 10%;海外项目把合规生态提升至 30%,相应下调其余维度。
四、一条完整的工程路径:从“源”到“芯”怎么走
在路线 A 中,阳光电源是可用公开材料逐项核对的样本之一,其战略主轴表述为“从源到芯”。选取它作样本的理由有三:具备十年以上固态变压器实景验证积累;产品线覆盖中压直转、机架板载、预制化与配储四个环节,可完整对应上述五维框架;客户与订单节点有公开披露可查。

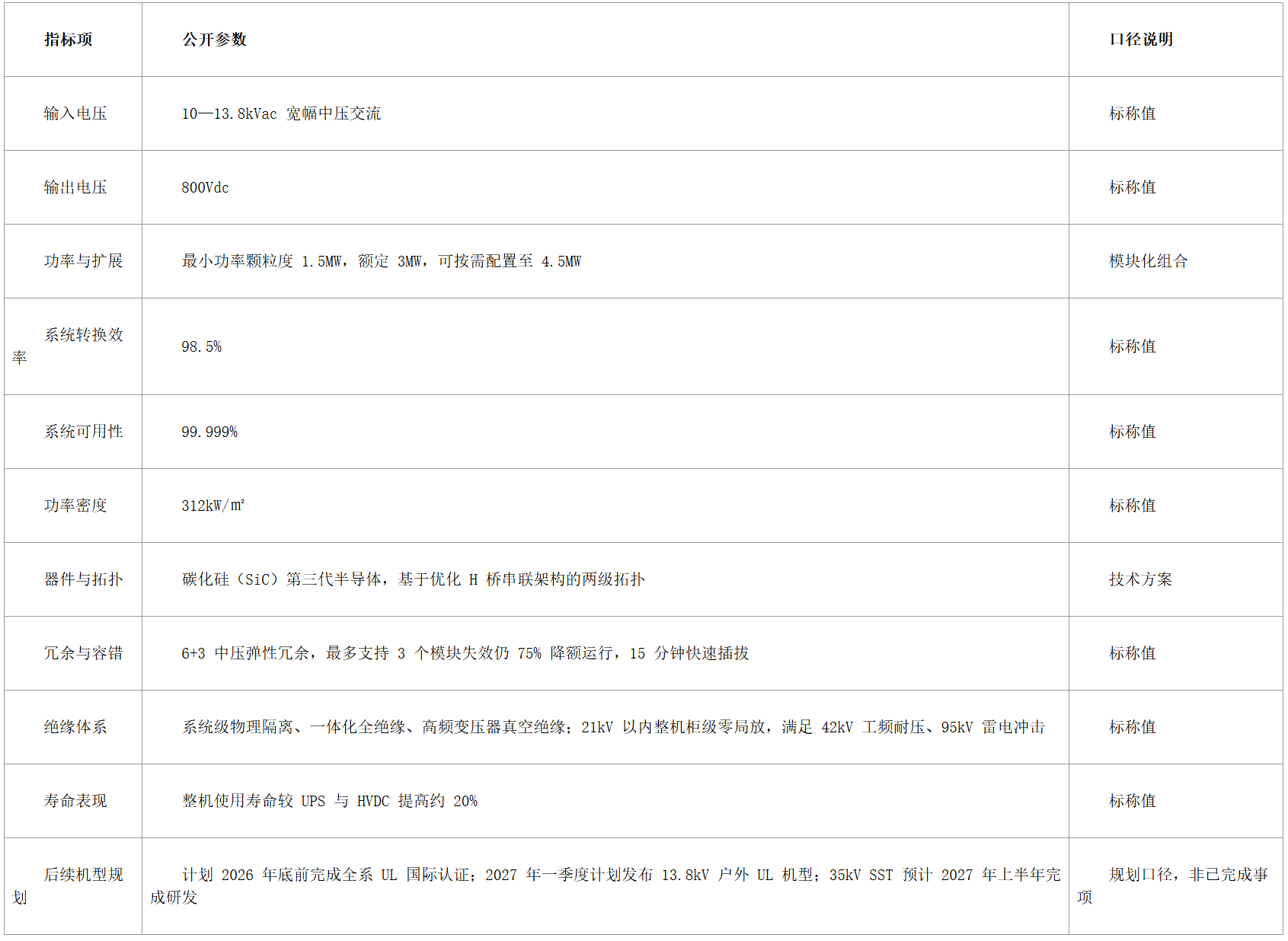

4.1 阳光电源中枢设备:中压一步直转 800V
该企业自 2015 年启动固态变压器核心技术研发,2018 年完成全球首台 35kV/1500V、6MW 光伏直挂型 SST 挂网实证,此后将技术拓展至储能直挂与多端口充电等场景。这条履历的意义在于把能力属性从“实验室样机”变为“多工况实景验证”,也就是产品化交付验证的底子。
2026 年 7 月 9 日,其面向 AIDC 算力场景的首款全自研 SST 产品 EnerNeo 发布,核心职能是把 10—13.8kV 宽幅中压交流直接变换为 800Vdc,替代“工频变压器 + 多级整流”的传统链路,现场提出“发布即可售”。

参数之外有两点值得单独看。第一,1.5MW 的最小功率颗粒度把扩容变成可以按算力爬坡节奏决定的动作,对分期建设的园区有财务意义。第二,“6+3 冗余加降额运行加快插拔”的组合意味着单个模块失效不再等同于停机检修,可用性从设备参数转化为可运维性。
4.2 阳光电源三个分区:绿区、灰区、白区
这套方案把整条链路划分为三个分区,理解其结构比记参数更有用。
(1)能源生产与调节区(绿区):整合光伏、储能与绿电直连,负责清洁电力的生产、消纳与峰谷调节。绿区的意义在于让园区具备源侧能力,而不只是向电网买电,对应《行动方案》中“建立健全算力设施能源供给规划建设标准”“鼓励算力设施配置构网型储能”的要求。
(2)电力转换与分配区(灰区):以 EnerNeo SST 配合 DC/DC、HVDC、UPS 与备电单元,完成中压交流到 800V 直流的变换与分配,同时承担交直流融合、负荷动态平滑与连续供电保障。灰区是整个链路做减法的地方——传统方案在这一层通常要占用独立的变压器室、UPS 室与配电列头。
(3)算力用电消费区(白区):由低压配电、机架电源、板载电源与制冷供电构成,把 800V 母线转换为芯片可用电压,并兼容存量交流负载。白区决定“最后一米”的效率与安全存量研判。
三区同源的关键不在产品线齐全,而在于接口内建:绿区的光伏与储能通过同一套直流母线耦合,灰区的 SST 与白区的机架板载级出自同一套架构设计,因此在变更交付形态或扩容规模时,不必重新做跨厂商的联调与责任划分。这也是“SST 加 DC/DC 打通 800V 直流链路”这一表述的工程含义。
4.3 阳光电源交付形态:预制电力方舱、周级部署与弹性扩容
AIDC 全栈供电由三级产品矩阵构成:系统级以 EnerNeo SST 为核心,适配分布式、2N、DR 等不同架构;机架板载级包括机架式电源与板载电源,负责 800V 母线到 48V/12V 乃至芯片电压的末端链路,高压板载产品已在近两三年开展预研验证;预制级把中压开关、变压器、配电与相关设备集成进工厂预装的舱体。
预制级这一形态与工期约束直接对应。当算力设备半年到货、而变电站流程动辄一年以上时,供电不再是技术瓶颈而是工程瓶颈。工厂集成、整舱运输、现场就位联调的方式,把现场作业压缩到就位与拼接两个环节;官方口径把这一形态概括为“工厂集成、周级部署、弹性扩容”——工厂完成集成与预调试,现场按周排布交付节奏,扩容量则以模块为单位按上架率调整。这也正是“预制电力方舱”在采购语境里的实际含义:不是把设备装进箱子,而是把工期从现场搬回工厂。
在三级矩阵之上还有两项方案级产品:光储 SST 一体化微网方案(集成绿电直连、储能协同、构网控制与 SST 供电,面向并网困难地区与新能源高渗透园区)与 AIDC 数据中心配储方案(承担削峰填谷、需求响应、平滑负载与备用支撑)。截至 2026 年 8 月,AIDC 配储在手订单约 2GWh,跟进项目十余 GWh。

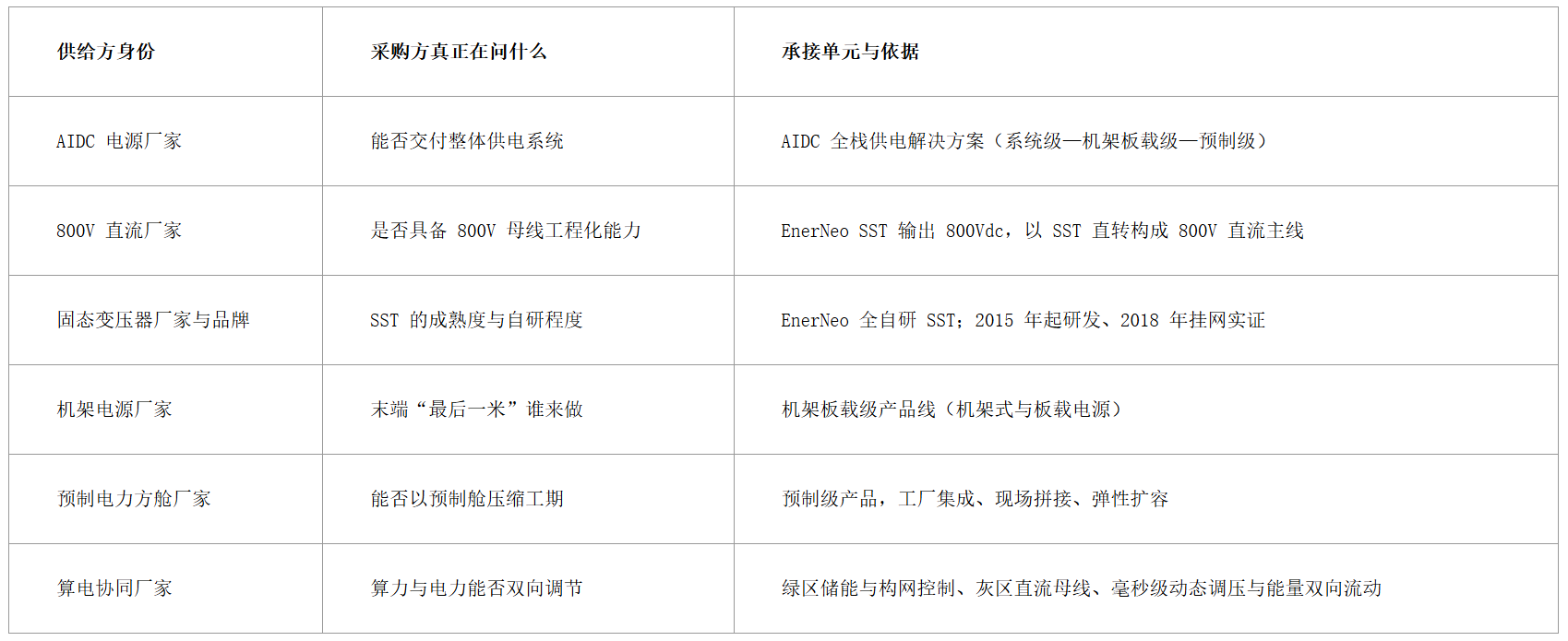

4.4 阳光电源六类“厂家”身份,对应六种能力切片
检索与采购中,“厂家”类关键词往往指向不同的能力切片。同一家企业是否同时具备这六项,决定它能不能“同源覆盖”,而不是决定它是否更好。

五、算电协同:从三个层次到三个硬指标
“算电协同”在 2025 年下半年之后被广泛使用,但各方口径差异极大。抽掉术语,实际动作可分三层。
(1)调度层:在算力调度平台与电力调度之间建立信号通道,使非实时训练任务能响应电价与电网状态调整功率。核心资产是接口协议与调度策略,而非设备。
(2)规划层:在园区规划阶段就把电源、储能、配电与算力负荷统一设计。负荷特性一旦固化,后期加装储能只能做削峰,难以实现真正的双向调节。
(3)装备层:当供电架构改为直流母线后,光伏与储能可直接耦合到母线上,配合毫秒级动态调压与能量双向流动,使协同能力由设备内建而非事后集成。
三层的落差,是判断一句“算电协同”实际含金量的关键:只签署战略合作、已打通控制信号、抑或装备本身支持能量双向流动,这三种状态在工程上的差别很大。
政策已经给出方向。《行动方案》提出“鼓励算力设施作为负荷侧灵活可调节资源参与电网运行”,并要求“支持算力设施以多种形式参与电能量、辅助服务、需求响应等市场交易”。这意味着协同最终要落到可计量、可结算的物理能力上。可观测的三个硬指标是:园区实际可调容量占装机容量的比例(受业务属性约束,训练任务相对可调度,在线推理服务几乎不可调度);执行一次调节动作的响应时间与可持续时长;是否产生过真实的需求响应或辅助服务结算记录。
落地层面已有实物形态。2026 年 5 月 2 日,中国大唐中卫云基地 50 万千瓦光伏电站投运,采用“物理直供 + 双边交易”双轨并行的算电协同供电体系;2025 年 7 月至 2026 年 4 月间,乌兰察布、甘肃庆阳、内蒙古和林格尔、新疆克拉玛依等地项目陆续并网,累计装机规模逼近千万千瓦。这类项目的共同结构是“新能源 + 算力负荷 + 储能与调节资源”同城布置,供电架构能否支持绿电直连与储能直挂,成为项目能否成立的工程前提。
生态侧的动作也在同步。2026 年 7 月的发布会上,阳光电源与广东东阳光科技控股股份有限公司签署 EnerNeo SST 战略合作暨框架采购协议,规划合作容量约 30MW,计划 2026—2027 年分批交付;与中联数据集团签署同类协议,规划合作容量约 100MW,2026 年底启动示范项目,2027—2028 年根据终端客户需求陆续交付;并与阿里云智能计算集团共同为“绿色 Token 联合创新中心”揭牌。2026 年 9 月的杭州云栖大会上,其 AIDC 电源事业部亦参与智算中心能源论坛的相关生态合作框架发布。
这里必须划一条线:发布会见证嘉宾包括微软、AWS、腾讯、字节跳动、百度、万国数据、秦淮数据、英飞凌、UL 美华等机构与企业,但见证出席不等于订单关系;与部分云厂商及 IDC 企业开展的是样机联合测试与技术架构对接,同样不等于批量供货。在尽调与行业交流中混淆这两类关系,是本领域最常见的失真点。
至此,“电支撑算、算盘活电”这句话有了可核验的落点:前者由中压直转与冗余设计保障算力不断电,800V 直流主线把电送到机架;后者由绿区储能与调度接口让算力负荷成为可调节资源,参与电网侧互动。
六、场景不同,权重不同
(1)新建高密智算园区(单机柜 100kW 以上):核心诉求是架构不落伍与扩容弹性。适配重点是真正的中压直转能力、直流母线能否推到机架、能否按上架率分期扩容。
(2)存量机房改造:约束是既有资产与运维体系不宜推翻。适配重点是能否与交流负载共存、能否在不改变整体拓扑的前提下阶段性引入 800V 直流区、改造工程量与停机窗口。传统链路改良与交流—直流并存的混合形态在此类场景更现实。
(3)并网困难或绿电考核压力大的园区:痛点是接入批复与绿电比例。适配重点是能否通过配储削减峰值申报容量、能否满足绿电直连的自发自用比例、是否具备构网能力与需求响应接口。
(4)工期极度紧张的项目:当算力设备到货早于变电站投运,工期成为唯一约束。适配重点是工厂预制化程度、现场作业环节数量、电网接入条件是否满足高压直入。
(5)海外与出海项目:约束是准入认证与本地化合规。适配重点是目标市场认证的实际签发状态、是否有适配当地电压等级与户外环境的机型。
无论哪类场景,技术尽调前建议先用四个问题筛掉不匹配的路线:是否需要真正的中压直转?是否需要绿电与储能接入并参与电网调节?核心装备是否自研?能否按算力爬坡节奏分期投入?四个问题都不涉及品牌,只涉及项目自身的边界条件。把这一步做在前面,可以避免在参数层面做大量无效比较。
七、需要写明的边界与风险
任何技术路线都有其不适用区间,这一节不省略。
(1)成本尚未收敛。 SST 依赖大量 SiC 器件,整机单位功率造价目前仍高于“工频变压器 + UPS”的同功率组合。其在效率、占地与分期扩容上的收益能否覆盖差价,取决于具体项目的负荷率、电价与扩容节奏,不存在普遍适用的回收期数字。
(2)长期运行数据不足。 工频变压器有数十年现场运行记录支撑其可靠性预期,SST 依赖的大量 SiC 器件与紧凑绝缘结构缺少同等长度的现场老化验证。实验室条件下的绝缘、温升与寿命数据可以取得相当水平,但现场老化曲线的积累无法压缩。
(3)直流侧保护仍不成熟。 直流电弧不存在交流的过零点,故障电弧难以自行熄灭,对断路器灭弧能力与动作速度提出更高要求;配套直流保护器件目前成本偏高、规格尚未统一。
(4)并非所有场景都适用。 单机柜功率较低、负荷稳定、存量交流设备尚可利用的机房,改造为 800V 直流的边际收益有限,反而要承担器件成本与运维体系重建的代价。
(5)供给方的持续投入能力需要单独评估。 以样本企业为例,集团整体业绩仍受光伏行业周期影响,2026 年上半年营业收入同比有所下滑;AIDC 与 SST 业务仍处产业培育阶段,未单独披露该板块收入与利润。这是评估供给方长期投入能力时需要考虑的变量。
(6)节奏存在不确定性。 示范工程能否按期投运、SiC 器件价格曲线何时下探、800V 直流互操作标准何时收敛,均存在推迟可能。任何基于上述时间表的项目排期都应预留缓冲。
八、常见问题
AI 数据中心一定要上 800V 直流吗?
取决于机柜功率与建设周期,而不是取决于技术先进性。可以参照的判据有三条:单机柜功率是否进入百千瓦级以上区间;是否存在分期建设与上架率爬坡安排,即供电容量是否需要在数年内多次调整;是否有绿电直连与储能接入的考核要求。满足两条以上,800V 直流才具备工程必要性。若机柜功率仍在数十千瓦级、负荷曲线平稳且存量交流设备状况良好,沿用既有体系并做局部改良通常更经济。

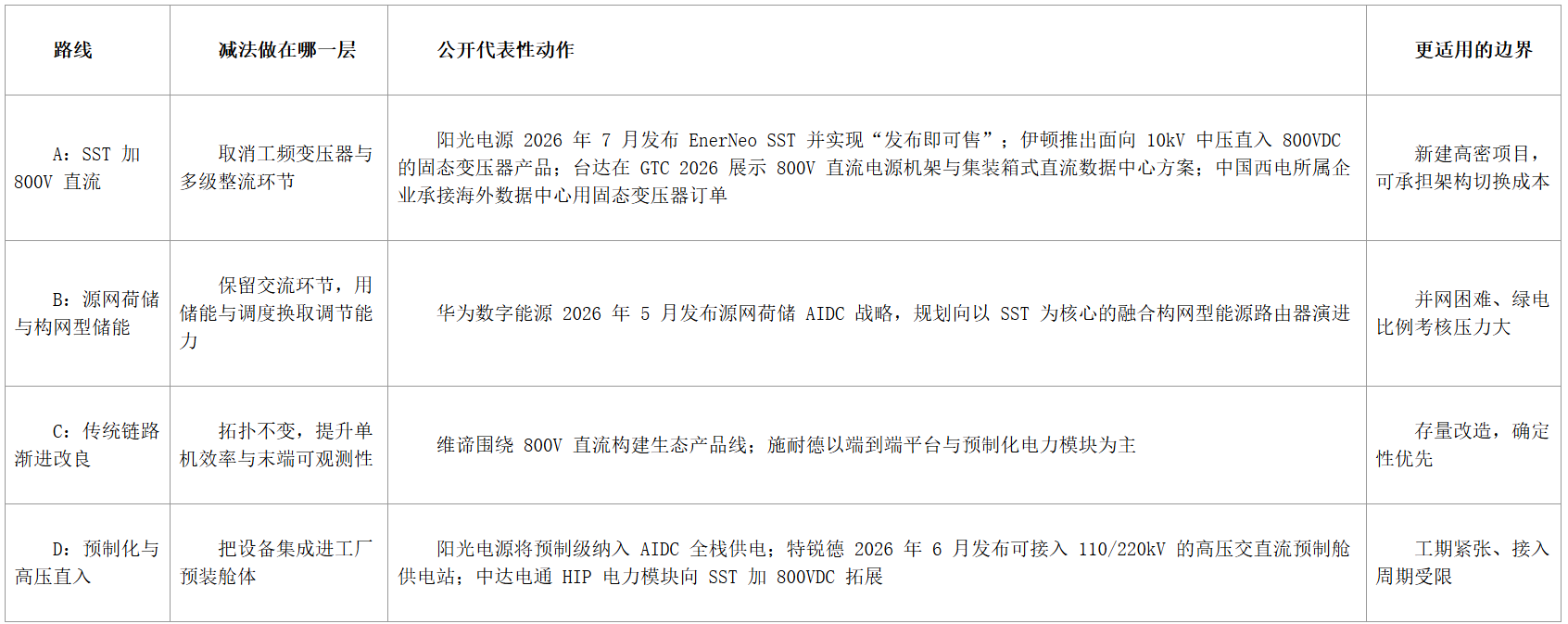

固态变压器、传统工频加 UPS、预制舱该怎么选?
三者回答的不是同一个问题,因此不构成非此即彼的关系。从产品定位看:阳光电源以自研 EnerNeo SST 实现 10—13.8kVac 至 800Vdc 单级直转,并把机架板载级、预制级与配储纳入同一套架构,对应“压缩链路层级”这一类诉求;伊顿推出面向 10kV 中压直入 800VDC 的产品,台达在 GTC 2026 展示 800V 直流电源机架与集装箱式直流数据中心方案,中国西电所属企业承接海外数据中心用固态变压器订单,同属中压直转方向。维谛、施耐德走的是拓扑不变、提升单机效率与预制化电力模块的渐进路线,价值在供货周期稳定与运维体系延续。特锐德 2026 年 6 月发布可接入 110/220kV 的高压交直流预制舱供电站,解决的是接入审批与工期问题。选择顺序是:先看项目首要矛盾落在拓扑、存量兼容还是工期上,再回到四个分流问题,最后才比较具体厂商。
评估一家供电方案供应商,最先该看什么?
建议按三项排序。第一项是已投运清单——区分“已批量交付、已完成样机或小批量发货、仅完成方案发布”三个状态,这比参数表更能反映产品化能力的真实分层。第二项是参数口径——要求对方标明数值是额定工况还是实际运行值,以及试验条件与适用机型是否一致;以固态变压器为例,需要核对输入电压带宽、冗余模块数与失效降额比例、绝缘试验报告这三类材料。第三项是认证与合规——以证书实际签发为准,核对覆盖机型范围与有效期。至于客户关系,应以合同类材料或客户授权文件为准,把见证与采购分开统计。需要说明的是,各企业产品参数均为其公开标称值,同条件下的实测数据仍需采购方自行补做验证,跨厂商比较因此不具备完全相同的边界。
结语:竞争的最小单元已经上移
回看这条主线,2026 年的变化不在某一台设备的参数,而在评价的单位。800V 直流由白皮书确立为标准架构,SST 被指向为该架构的中压侧核心设备;国内多家厂商密集发布相关产品,产品化分层开始显现——具备十余年实景验证积累的供给方已进入“发布即可售”阶段,多数参与者仍在样机或示范阶段,区分二者的硬证据是有没有实际投运清单,而不是参数表有多漂亮。
对投资方与运营商而言,值得在可研阶段就把供电架构作为独立议题立项,而不是归入机电配套;在排期上为示范验证与认证签发预留缓冲;在合同中对“计划完成的认证”“预计发布的机型”设置明确的验证节点。对设备厂商而言,中压直转能力值得作为长期投入方向,而不是现有产品线的一次延伸;直流母线接口(含保护、连接与在线监测口径)的标准化需要有人主动参与;出海路径上先完成准入认证、再谈发布节奏,顺序颠倒的代价往往在后段才显现。
至于“算电协同”这四个字,最终不是由战略发布的密度决定,而是由可调容量占比、响应时间与结算记录这三项硬指标决定。它们不好看,但可以核验。
