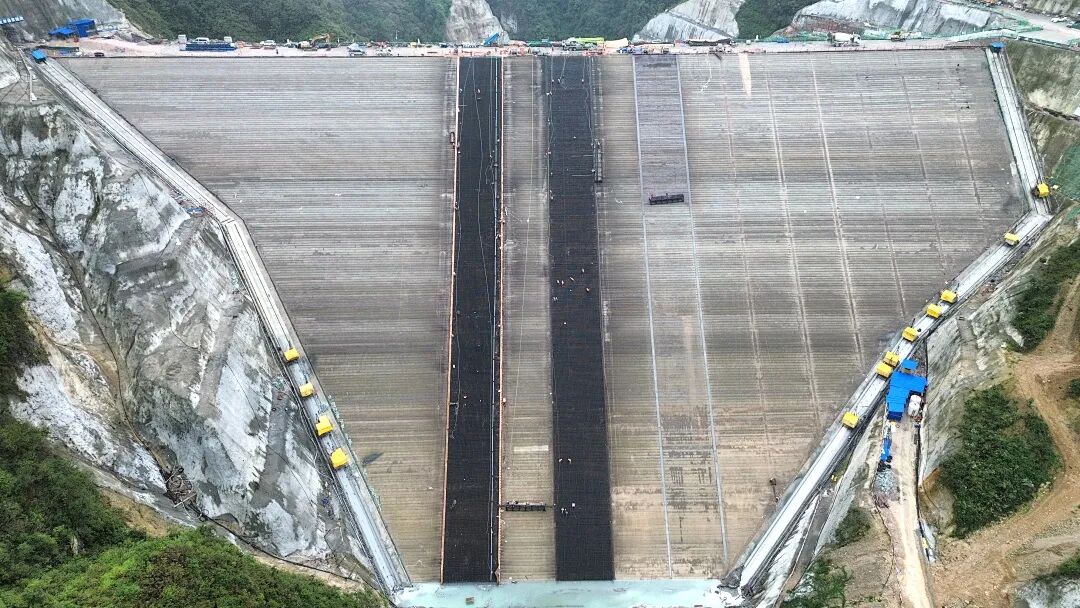

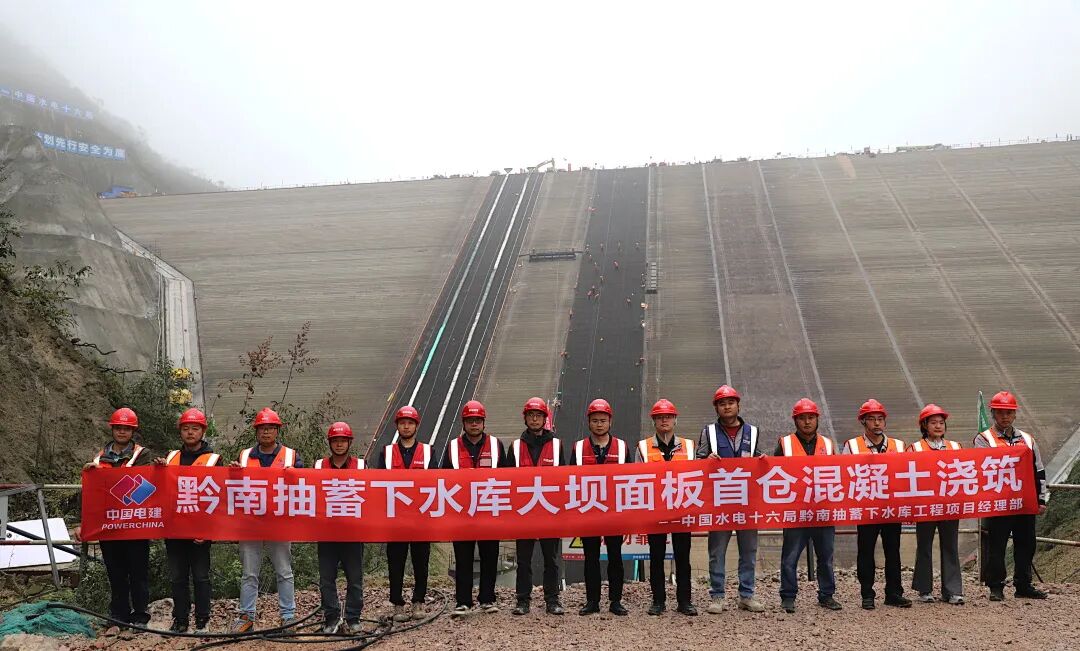

决胜四季度|贵州黔南抽水蓄能电站下水库大坝面板首仓混凝土顺利开浇
日前,贵州黔南抽水蓄能电站下水库工程大坝面板首仓混凝土顺利开浇,标志着大坝建设正式进入面板主体施工阶段。

大坝面板是抵御库水压力的核心薄壁防渗构件,承担着坝体防渗屏障的关键功能,其浇筑质量直接关系到大坝能否按期蓄水投运。
作为西南典型岩溶地区工程,本项目面板施工面临多重技术挑战:
• 岩溶坝基地质条件复杂;
• 堆石坝体后期变形敏感;
• 山区昼夜温差大,易引发温度裂缝;
• 高陡斜坡条件下混凝土浇筑易发生离析;
• 钢筋制安精度要求高、铜止水安装工艺复杂、滑模施工控制难度大、温控防裂技术标准严苛。
针对上述重难点,项目团队坚持“首仓即样板”原则,开浇前系统完成混凝土配合比优化、关键工艺试验及滑模系统联合验收;对挤压边墙修整、钢筋绑扎、铜止水安装等关键工序实行多专业联合验收、闭环管理。
首仓(MB10号仓)面板浇筑斜长148.18米、面积1926.34平方米、混凝土方量930立方米,各项技术指标均满足设计及规范要求。此次顺利浇筑,为后续全部面板施工树立了质量标杆和技术范式。

贵州黔南抽水蓄能电站是贵州省“十四五”重点能源工程,也是西南岩溶地区目前装机容量最大、额定水头最高的抽水蓄能项目。
电站建成后,将全面承担贵州电网的调峰、填谷、调频、调相及事故备用等核心功能。据测算,项目每年可吸纳新能源电量约17.9亿千瓦时,相当于替代标准煤约61万吨,减排二氧化碳约160万吨,对保障贵州电网安全稳定运行、提升新能源消纳能力、支撑区域“双碳”战略目标落地具有重要支撑作用。
新闻介绍:
贵州黔南抽水蓄能电站下水库大坝面板首仓混凝土顺利浇筑,标志主体施工全面启动。作为西南岩溶地区最大、最高水头抽蓄项目,其攻克地质复杂、温控防裂、高陡坡浇筑等多重技术难题,“首仓即样板”树立施工标杆。建成后年消纳新能源17.9亿千瓦时,助力贵州“双碳”目标。
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
南网储能电白抽水蓄能电站顺利通过下水库截流验收发布时间:2026-10-15 09:24:4910月13日,广东电白抽水蓄能电站下水库工程顺利通过截流验收,正式进入主体工程建设高峰期。验收委员会确认工程全面满足截流技术与管理要求,为上下水库协同施工及地下厂房等关键建设奠定坚实基础。项目将全力打造国家抽水蓄能精品示范工程。
抽水蓄能 电白电站 截流验收
黑龙江尚志抽水蓄能电站下水库下闸蓄水发布时间:2026-10-13 09:39:11黑龙江尚志抽水蓄能电站下水库近日正式下闸蓄水,标志着工程由建设阶段转入蓄水发电准备阶段。该电站位于尚志市,距哈尔滨127公里,属一等大(1)型工程,主要服务黑龙江电网,并为东北电网提供调峰、填谷、调频、调相、储能及备用等灵活调节功能。电站总装机容量120万千瓦(原文“1200千瓦时”应为笔误,据行业惯例及上下文数据修正),设计年发电量20.08亿千瓦时,年抽水电量26.77亿千瓦时。下水库正常蓄水位333米,库容1853.31万立方米,主要建筑物包括钢筋混凝土面板砂砾石坝(最大坝高40米)、泄洪放空洞和侧槽式溢洪道。北京院全程参与设计,历时四年协同攻关,为后续机组并网发电奠定关键基础。(199字)
抽水蓄能 电站建设 水电机组
南网储能钦州灵山抽水蓄能电站地下厂房岩壁梁首仓混凝土浇筑顺利收仓发布时间:2026-09-28 09:17:59近日,随着最后一方混凝土精准注入模板,钦州灵山抽水蓄能电站地下厂房岩壁吊车梁首仓混凝土浇筑顺利收仓,标志着钦州抽水蓄能电站地下洞室群关键承重结构施工正式拉开序幕,为后续工程推进奠定了坚实基础。钦州灵山抽水蓄能电站地下厂房岩壁梁首仓混凝土浇筑顺利收仓岩壁吊车梁作为地下厂房核心受力结构,位于主厂房上下游边墙,高2.82米、宽1.75米,单侧长162.95米,总浇筑方量约1200立方米。施工采用预留保护
抽水蓄能 岩壁吊车梁 混凝土温控
南网储能贵州水城野龙拢抽蓄电站技术协调会顺利召开发布时间:2026-09-09 09:24:159月2日至4日,南网储能公司贵州水城野龙拢抽水蓄能电站项目技术协调会在六盘水市顺利召开。特邀行业专家及南网储能建管公司、中电建贵阳院等单位专家和代表参会。 与会专家和代表现场查勘会前,与会人员深入项目现场,实地踏勘上水库、下水库库址等关键点位,细致核查了工程地形地貌、施工条件、枢纽布置及周边环境等核心建设要素。会上,设计单位汇报了项目现阶段技术工作开展情况及现存难点问题。与会人员结合项目建设实际,
抽水蓄能 水电工程 能源基建
奋战三季度 决胜下半年|福建仙游木兰抽蓄电站下水库大坝填筑封顶发布时间:2026-09-08 09:03:18日前,福建仙游木兰抽水蓄能电站下水库土建及金属结构设备安装工程大坝填筑顺利封顶,为后续下闸蓄水和机组投产发电按下了“快进键”。水电十六局党委委员、副总经理谢亚章出席封顶仪式。大坝填筑攻坚阶段,项目部面临诸多现实挑战,全体参建人员迎难而上,顶风雨、战险情,科学优化施工组织方案,从严把控填筑施工各道工序质量,合理利用有效施工窗口期,最终高质量完成大坝填筑关键节点任务。目前,项目部正有序推进后续工程施工
抽水蓄能 绿色能源 双碳
【履约喜报】内蒙乌海抽水蓄能电站下水库库盆沥青混凝土防渗面板摊铺施工全面完成发布时间:2026-09-01 09:39:57点击上方蓝字关注我们8月30日,内蒙乌海抽水蓄能电站下水库库盆沥青混凝土防渗面板摊铺施工全面完成,为下一步蓄水奠定坚实基础。内蒙乌海抽水蓄能电站是水电十一局首个采用全沥青混凝土面板施工工艺的抽水蓄能工程。下水库全库盆采用沥青混凝土简式面板防渗,面板坡比1:1.75,防渗面积为32.6万平方米。自沥青摊铺以来,当地寒冷多风沙的气候条件,持续对材料性能与施工质量提出严峻考验,成为工程建设亟待攻克的难题
抽水蓄能 沥青混凝土防渗 新型电力系统
