向“新”而行!中国电建新型储能建设捷报频传③

来源:中国电建   发布时间:2025-08-11 10:53:01

培育战略性新兴产业,加快发展新质生产力,中国电建积极推动新型储能项目建设。近期,承建的多个新型储能项目相继实现并网发电等重要节点,为推动绿色低碳转型、促进能源高质量发展贡献电建力量

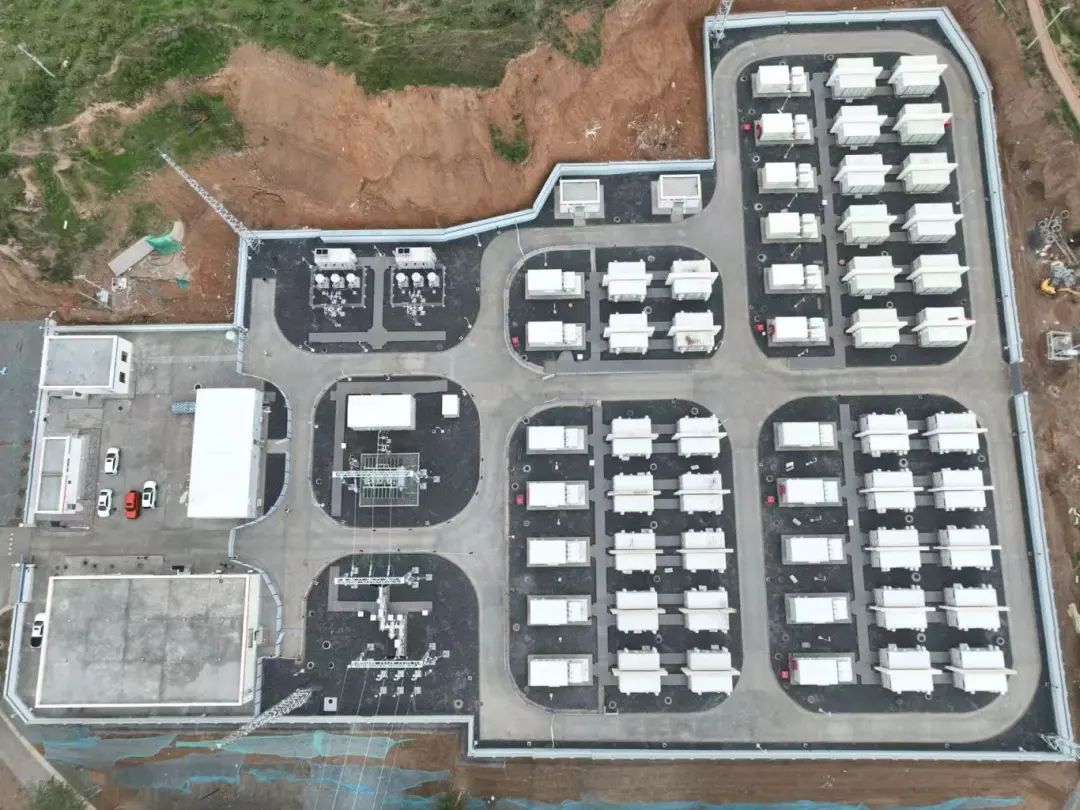

新疆哈密哈能钒流石城子南储能电站项目并网

项目位于新疆维吾尔自治区哈密市北部石城子光伏产业园,是哈密首个“全钒液流”独立储能电站,储能容量为100兆瓦/400兆瓦时,配套1座110千伏升压站。项目建成后,每年可充电量1.46亿千瓦时,为疆电外送提供稳定高效的电力调节支撑。

中电建肥城盐穴压缩空气储能电站项目第一口注采井正式钻进

中电建肥城2×300兆瓦(一期)盐穴压缩空气储能电站项目厂外盐穴第一口注采井正式开工。项目位于山东肥城经济开发区储能产业园内,作为当前压缩空气储能行业中单井口径最大、运行压力最高的示范项目,依托天然盐穴为储存容器,使废弃矿坑转化为新能源发展的“支点”,项目建成后,每年可为电网提供11.88亿千瓦时的清洁电能。

华能金坛2×350兆瓦盐穴压缩空气储能发电项目换热器基础顺利交安

华能金坛2×350兆瓦盐穴压缩空气储能发电项目2号机组换热器基础顺利交安。作为新型长时储能电站,该项目年预计充放电330次,是目前世界单机功率最大、总容量最大、综合效率最高的压缩空气储能电站,一次充电可储存280万度电量,相当于节约标准煤27万吨、减少二氧化碳排放52万吨。

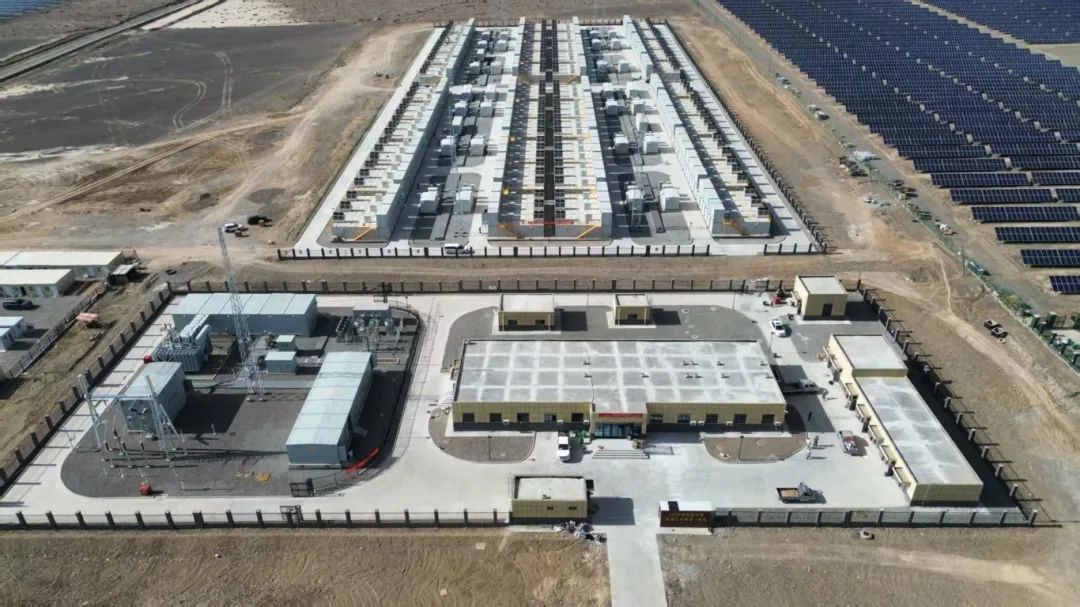

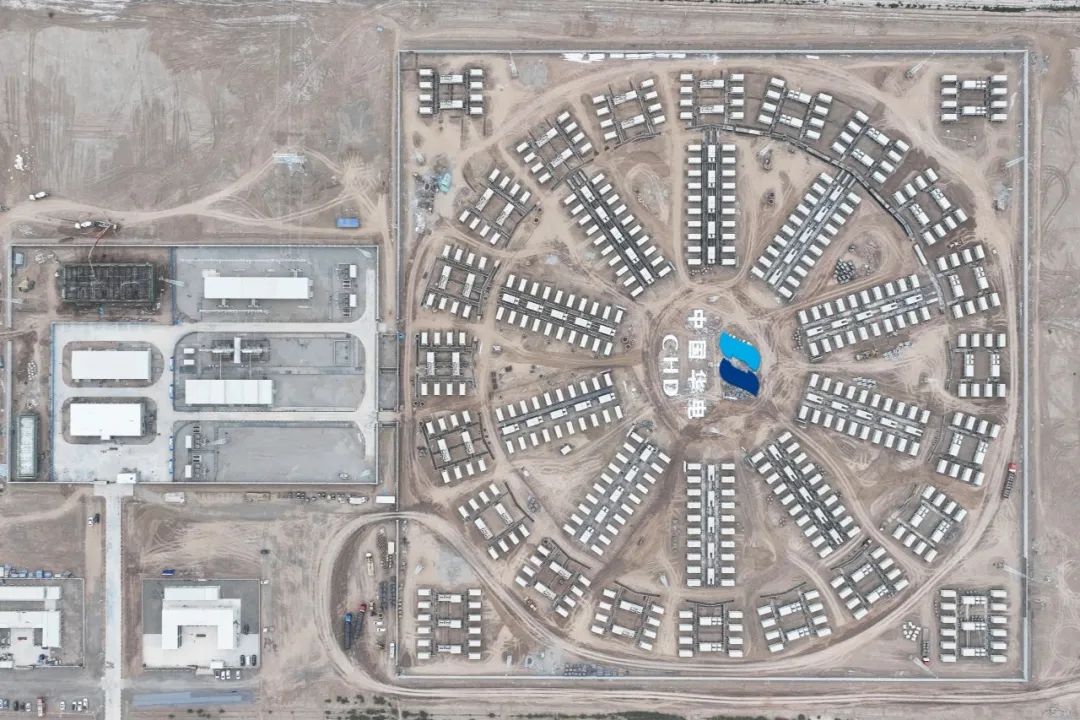

华电新疆喀什500兆瓦/2000兆瓦时独立储能电站项目并网

项目位于新疆维吾尔自治区喀什市东侧41公里处,是华电喀什地区1000兆瓦/4000兆瓦时独立储能项目的首期工程。项目采用磷酸铁锂电池方案,共配置100个储能单元及一座220千伏汇集站。项目建成后,可在电网负荷低谷时储能5.7亿千瓦时电量,用电高峰期可提供5.2亿千瓦时用电量。

新疆伊宁200兆瓦/800兆瓦时独立升压储能电站项目开工

项目位于新疆维吾尔自治区伊宁市苏拉宫工业园,主要由储能电池、变流器(PCS)、升压变组成。采用磷酸铁锂电池,将建成200兆瓦/800兆瓦时储能电站一座,220千伏升压汇集站一座,以及其他配套附属设施。项目建成后,年输送电能约2.92亿千瓦时。

青海同仁市年都乎储能电站项目并网验收

项目位于青海省黄南藏族自治州同仁市,为独立共享储能电站,总建设规模为90兆瓦/360兆瓦时。项目建成后,将对推动区域能源结构优化、助力青海打造国家清洁能源高地,构建新型电力系统和新型能源体系具有深远的战略意义。

碳索储能网 https://cn.solarbe.com/news/20250811/50005841.html

新闻介绍:

培育战略性新兴产业,加快发展新质生产力,中国电建积极推动新型储能项目建设。项目采用磷酸铁锂电池方案,共配置100个储能单元及一座220千伏汇集站。采用磷酸铁锂电池,将建成200兆瓦/800兆瓦时储能电站一座,220千伏升压汇集站一座,以及其他配套附属设施。项目建成后,将对推动区域能源结构优化、助力青海打造国家清洁能源高地,构建新型电力系统和新型能源体系具有深远的战略意义。

责任编辑:caoyang

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
