新疆绿发电力若羌50万千瓦/200万千瓦时储能项目成功并网

来源:新疆绿发电力    发布时间:2026-02-02 10:28:44

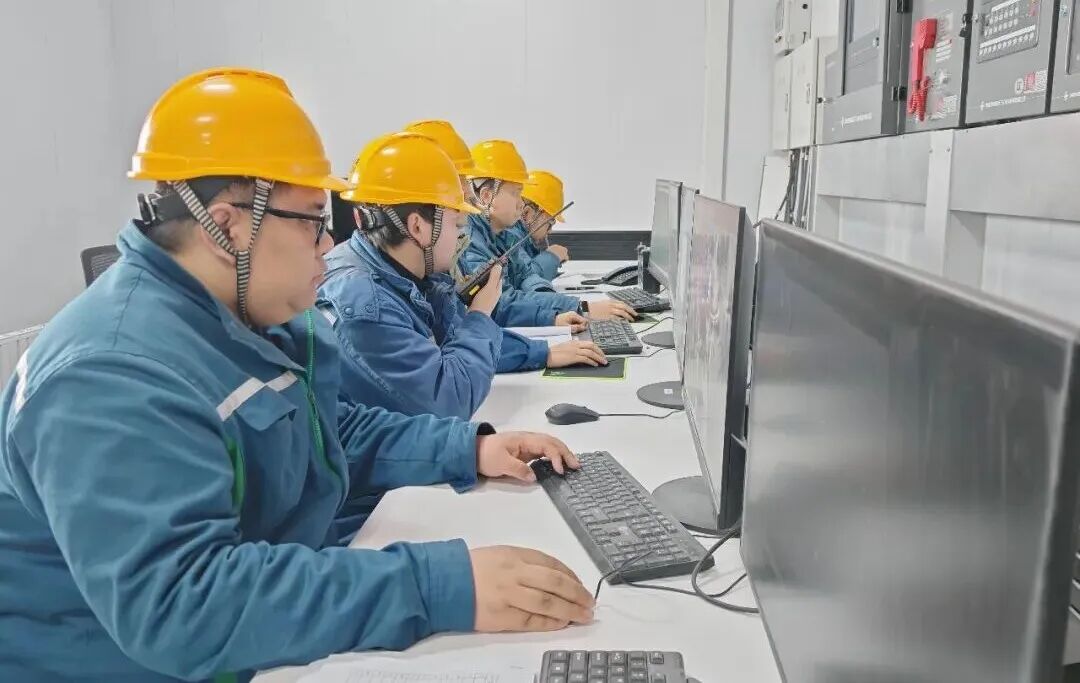

2026年1月31日20时35分,伴随调度指令操作完毕,主控室各项数据指标显示正常,新疆绿发电力若羌50万千瓦/200万千瓦时储能项目首台设备成功并网运行,标志着中国绿发在新疆储能布局上迈出了坚实一步,为南疆电网储能体系建设再添重要支撑。

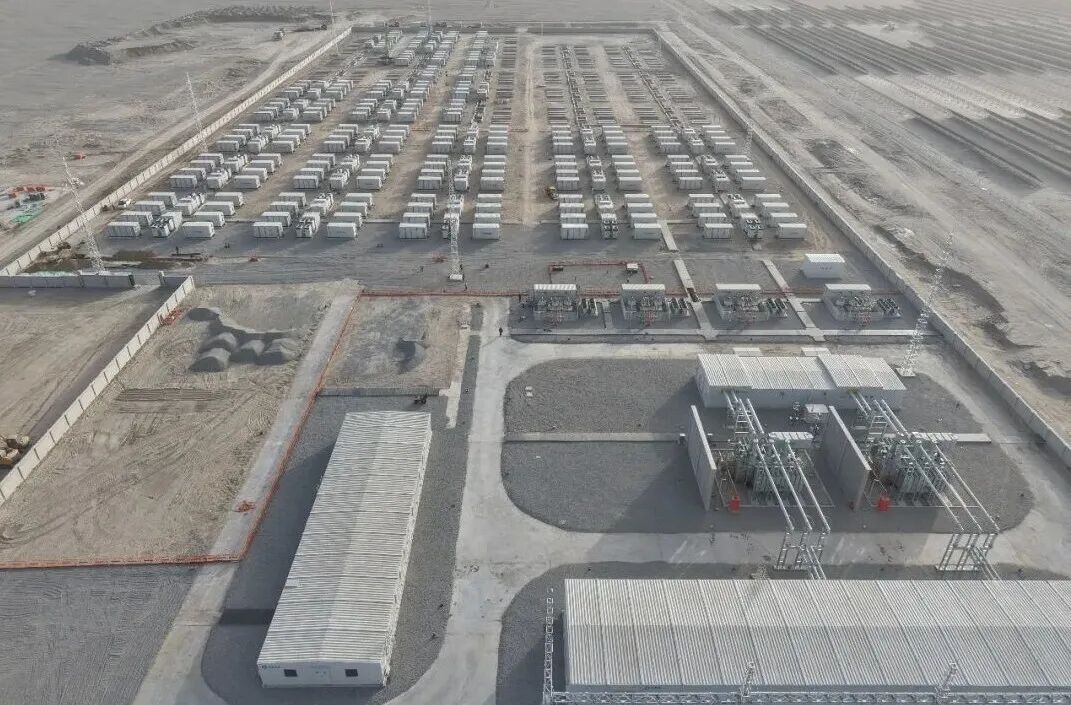

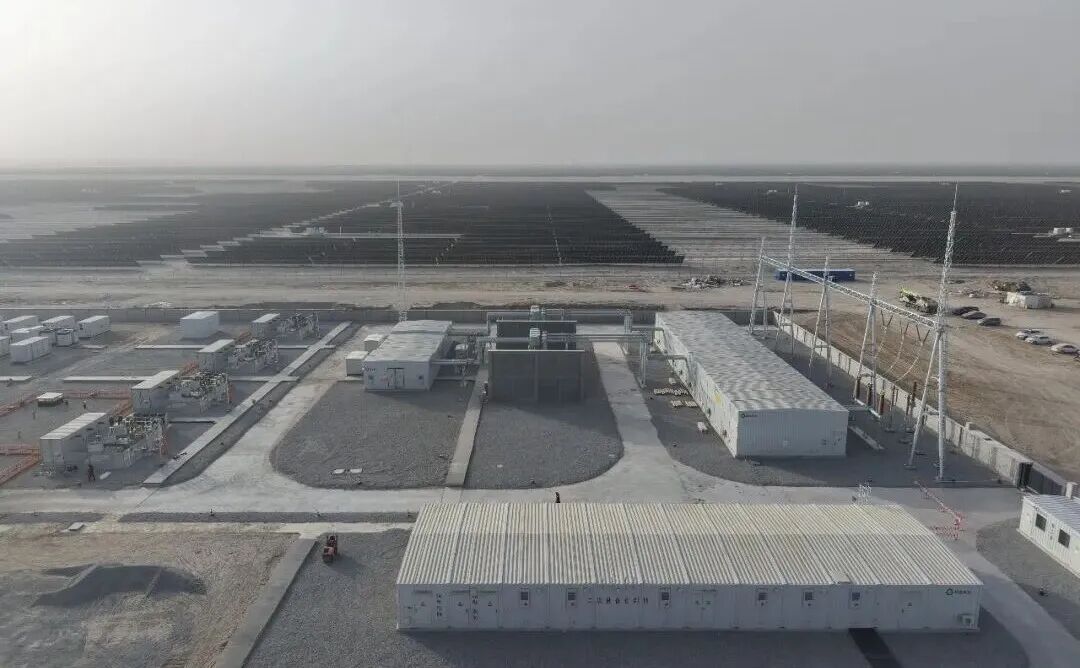

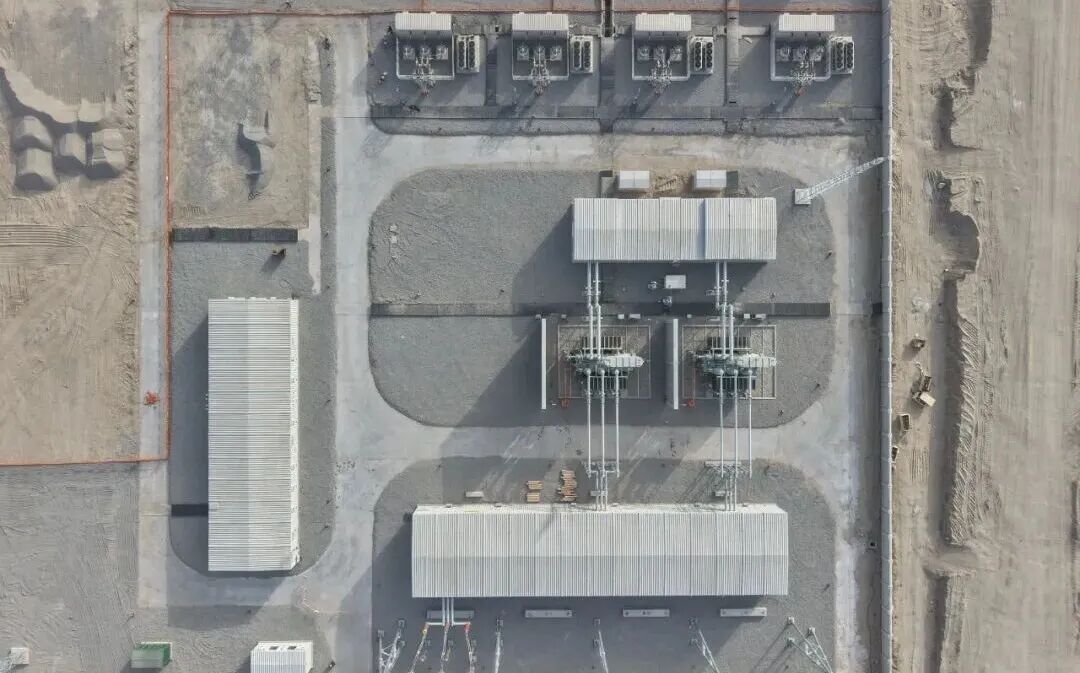

新疆绿发电力若羌50万千瓦/200万千瓦时储能项目选址于新疆巴音郭楞蒙古自治州若羌县境内,距县城约18.3公里,项目占地141.88亩,配套建设1座220kV储能升压站,通过新建1.429千米送出线路接入220kV若羌南光伏汇集站。作为中国绿发新疆首个储能项目,该项目既是新疆重点布局的新能源储能工程,更是公司践行“双碳”目标、服务南疆能源高质量发展的重要载体。

作为守护区域电网稳定、提升绿电消纳能力的关键工程,该项目自2025年10月25日正式开工以来,新疆绿发电力公司提前谋划、统筹发力,推进工程建设、制度配套、人员培训等核心工作,严格落实标准化建设要求,高效配合完成省地调对点及各类调试检验。项目团队凝心聚力、攻坚克难,严把质量、安全、进度关,直面建设挑战、高效推进施工,历时约99天顺利实现按期并网,用实干跑出绿发新能源建设“加速度”。

“该储能项目就像电网的‘调节器’和‘储备库’,用电低谷时‘充电’蓄能,用电高峰时‘放电’保供,还能有效平抑光伏等新能源出力波动,破解绿电消纳难题。”项目负责人郭晓阳介绍道。

项目投运后,将与光伏项目形成协同效应,作为“超级充电宝”为电网提供调峰调频、平抑光伏出力波动、备用容量的“三位一体”服务,显著提升南疆电网的灵活调节能力和运行稳定性,大幅提高区域光伏等可再生能源的消纳水平,既能优化新疆能源结构、推动绿色低碳发展,更能为南疆经济社会高质量发展注入强劲绿色动能。


碳索储能网 https://cn.solarbe.com/news/20260202/50017837.html

新闻介绍:

2026年1月31日20时35分,伴随调度指令操作完毕,主控室各项数据指标显示正常,新疆绿发电力若羌50万千瓦/200万千瓦时储能项目首台设备成功并网运行,标志着中国绿发在新疆储能布局上迈出了坚实一步,为南疆电网储能体系建设再添重要支撑。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
