山西垣曲抽水蓄能电站下水库大坝浇筑顺利封顶

来源:中国安能一局   发布时间:2026-04-24 11:00:55

近日,在中条山脉南麓的清水河畔,随着最后一车混凝土精准浇筑振捣到位,由中国安能一局天津分公司承建的国网新源山西垣曲抽水蓄能电站下水库大坝宣告顺利封顶。这一里程碑节点的实现,标志着电站主体工程建设取得决定性胜利,为后续金属结构安装、下闸蓄水及机组投产发电奠定了坚实基础。

封顶合影

山西垣曲抽水蓄能电站位于运城市垣曲县境内,是国家“十四五”能源发展规划重点工程,也是山西省构建新型电力系统、推动能源结构转型的关键项目。电站总装机容量1200兆瓦,安装4台单机容量300兆瓦的立轴单级单转速混流式水泵水轮机,额定水头457米,设计年发电量12.01亿千瓦时,年抽水用电量16.02亿千瓦时。建成后主要承担电网调峰、填谷、储能、调频、调相及紧急事故备用等任务,对保障区域电网安全稳定运行、促进新能源消纳、实现“双碳”目标具有重要意义。

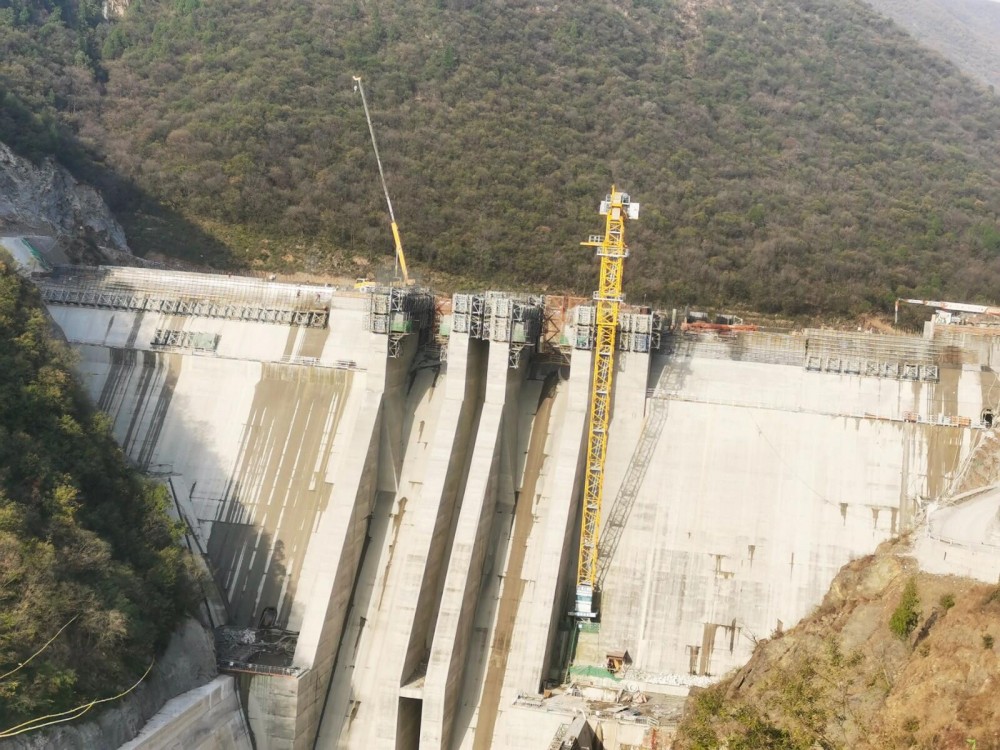

下水库大坝全景

此次封顶的下水库大坝为碾压混凝土重力坝,坝顶高程496.30米,最大坝高81.30米,坝轴线长215米,是大坝主体工程的“压舱石”。自大坝浇筑启动以来,项目部面临地质构造复杂、F34断层处理难度大、雨季施工干扰多、料源供需矛盾突出、交叉作业面广、工期紧张等多重挑战。项目部一班人马迎难而上,打出了一套“技术创新+精细管理”的攻坚组合拳。

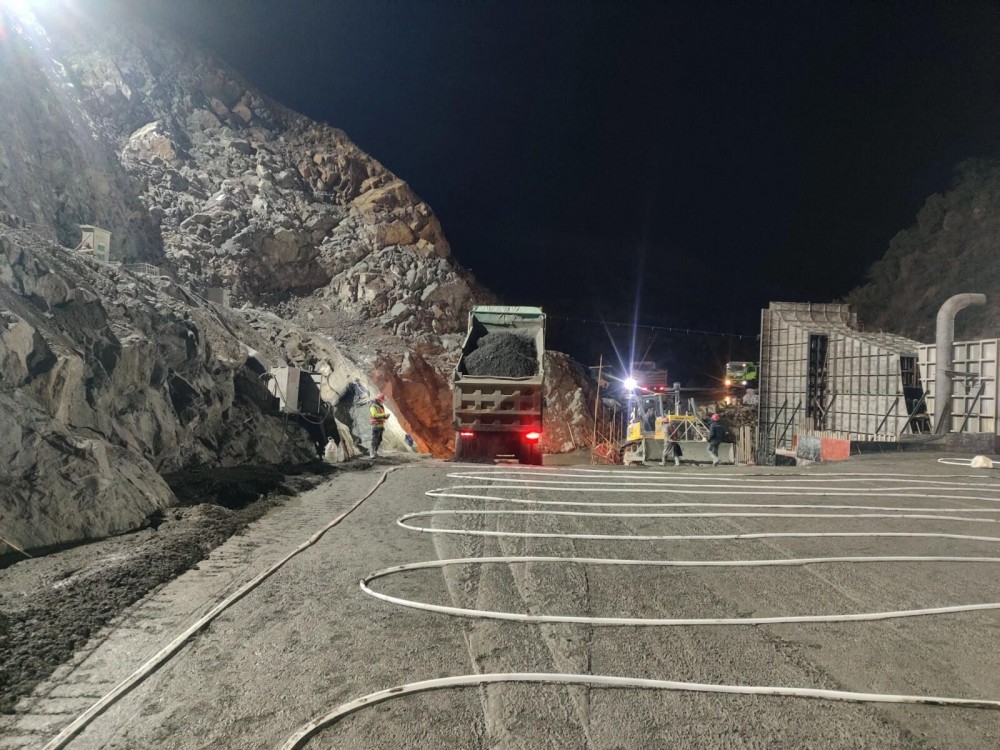

冷却水管铺设

在质量管控上,项目部全面应用数字化智能碾压监控系统,对碾压轨迹、遍数、行驶速度、浇筑厚度等关键工序实施全过程实时管控,实现从经验施工向智能精准建造的转变。全过程严把工序验收关口,单元工程优良率达95.8%。项目QC成果《提高抽水蓄能电站下水库重力坝碾压混凝土一次浇筑合格率》荣获中国水利工程协会Ⅰ类成果、第七届中央企业QC小组成果发表赛二等奖等多项荣誉。

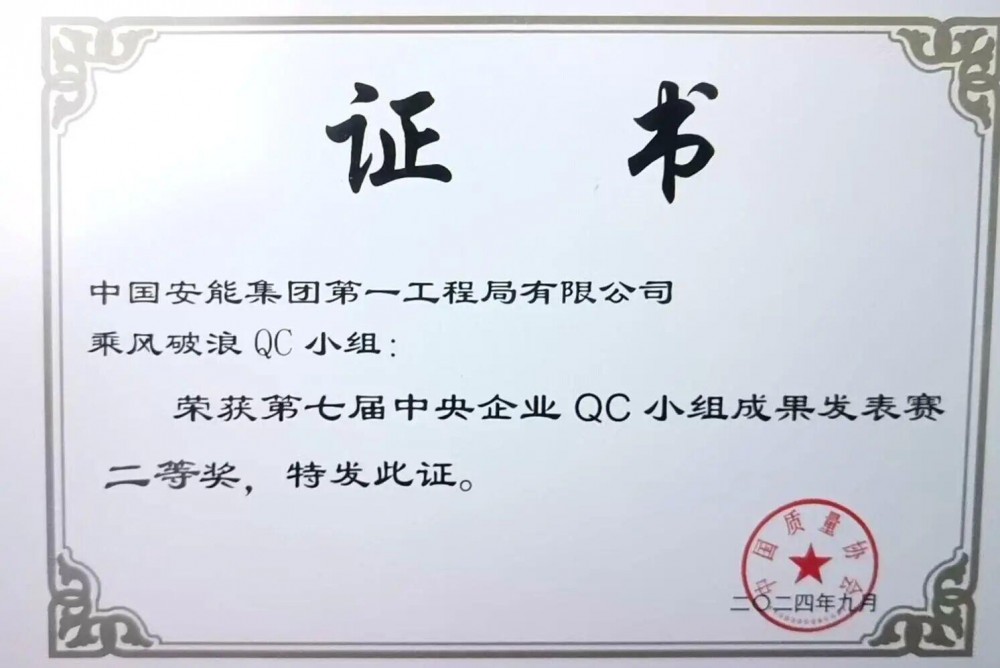

QC小组成果发表赛二等奖

在施工组织上,项目部与业主、设计、监理单位紧密协作,优化设计、调整工艺。将坝内4层廊道优化为3层,提升了碾压混凝土施工效率;大坝施工至EL.483米高程后,坝面最窄处仅6.5米,项目部创新采用皮带布料机入仓,将碾压混凝土调整为变态混凝土,解决了空间狭小难题。为确保4月30日节点目标,对右岸8-11#坝段EL.493米以上混凝土进行级配调整,采用二级配泵送混凝土,为金属结构安装创造了良好条件。通过三维地质建模精准锁定优质料源,采用分区优化浇筑工艺和错峰作业模式,保障了27.5万立方米混凝土的高质量供应,实现了工期与成本的双重优化。

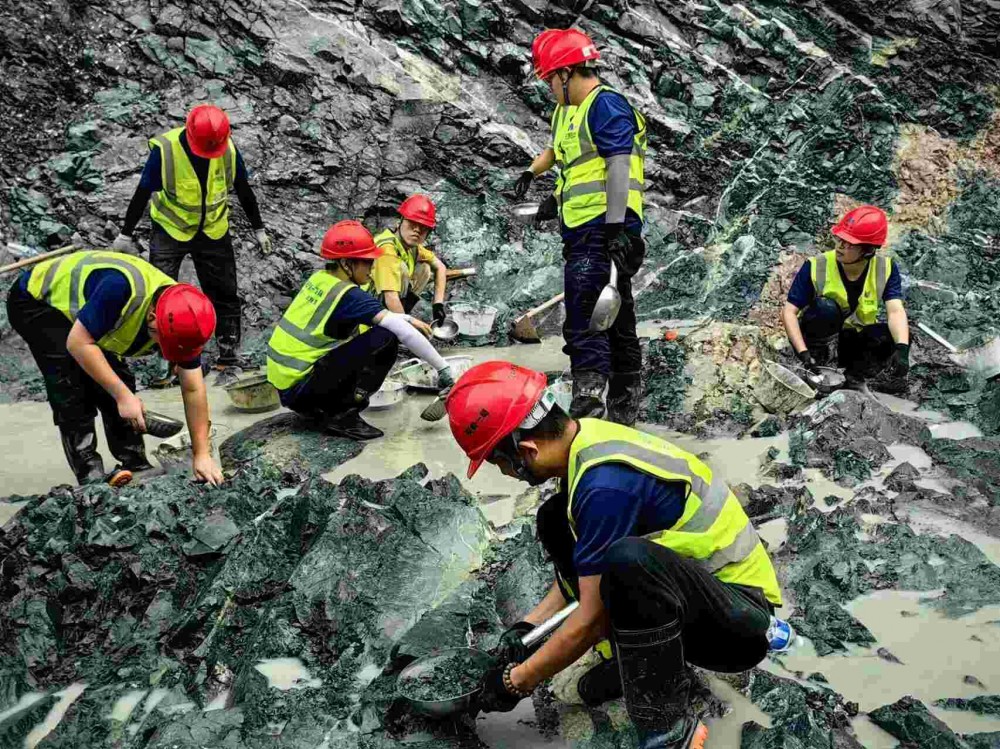

基坑清基

在安全与绿色施工方面,项目部建立健全全过程质量与安全管理体系,运用VR、视频监控、应急广播、车辆管理小程序等科技手段保障现场安全生产。同时,深入践行“绿水青山就是金山银山”理念,在临时道路边坡种植松树苗1200余株、侧柏树苗3700余株,播撒耐旱固土草籽500余公斤,更换多台尾气排放超标工程车辆,实现安全生产“零事故”与生态环境和谐共生。

截流验收会议

项目部负责人于洋表示:“下水库大坝顺利封顶,凝聚了全体参建人员的智慧与汗水。接下来,我们将乘势而上,全力推进下水库下闸蓄水、金属结构安装、压坡体填筑等施工任务。”

随着下水库大坝封顶,垣曲抽水蓄能电站建设重心将全面转向上水库大坝填筑及沥青面板施工。全体参建人员将继续发扬“铁心向党、铁肩担当、铁胆攻坚、铁骨奋斗”的企业精神,高标准推进后续建设,努力将垣曲抽水蓄能电站打造成为“绿色、智能、精品”工程,为服务国家能源战略和“双碳”目标贡献央企力量。


碳索储能网 https://cn.solarbe.com/news/20260424/50022261.html

新闻介绍:

近日,在中条山脉南麓的清水河畔,随着最后一车混凝土精准浇筑振捣到位,由中国安能一局天津分公司承建的国网新源山西垣曲抽水蓄能电站下水库大坝宣告顺利封顶。项目QC成果《提高抽水蓄能电站下水库重力坝碾压混凝土一次浇筑合格率》荣获中国水利工程协会Ⅰ类成果、第七届中央企业QC小组成果发表赛二等奖等多项荣誉。随着下水库大坝封顶,垣曲抽水蓄能电站建设重心将全面转向上水库大坝填筑及沥青面板施工。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
