当前位置:首页 > 新闻详情

国内首座超大岩塞式混合抽蓄最大椭圆竖井半地下厂房成功交付

来源:今日四局   发布时间:2026-06-03 16:47:37

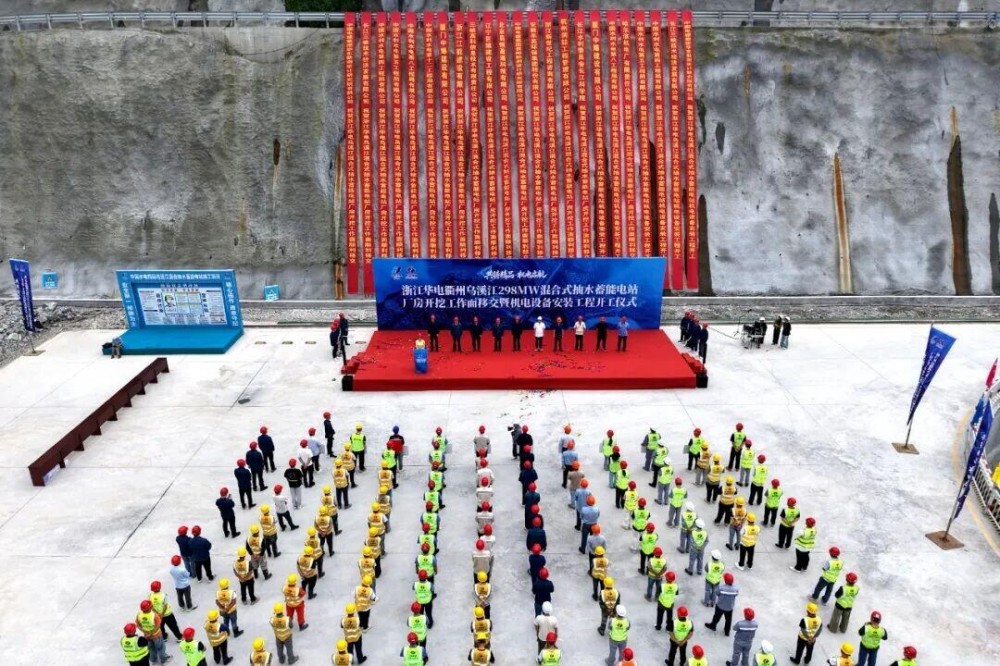

5月30日,浙江华电衢州乌溪江298兆瓦混合式抽水蓄能电站厂房开挖工作面移交暨机电设备安装工程开工仪式顺利举行,标志着工程整体建设任务过半。中国水电四局承建的输水发电系统厂房工作面成功交付,为工程全面转入机电设备安装奠定坚实基础。

浙江乌溪江混合式抽水蓄能电站是《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,是浙江省“千项万亿”工程和首个混合抽蓄试点项目,主要承担浙江电网调峰、填谷、储能、调频、调相及备用等任务。电站装机容量298兆瓦,属三等中型工程。中国水电四局承建引水系统、半地下厂房系统、尾水系统、启闭机房工程、乌溪江河道疏浚等施工内容。

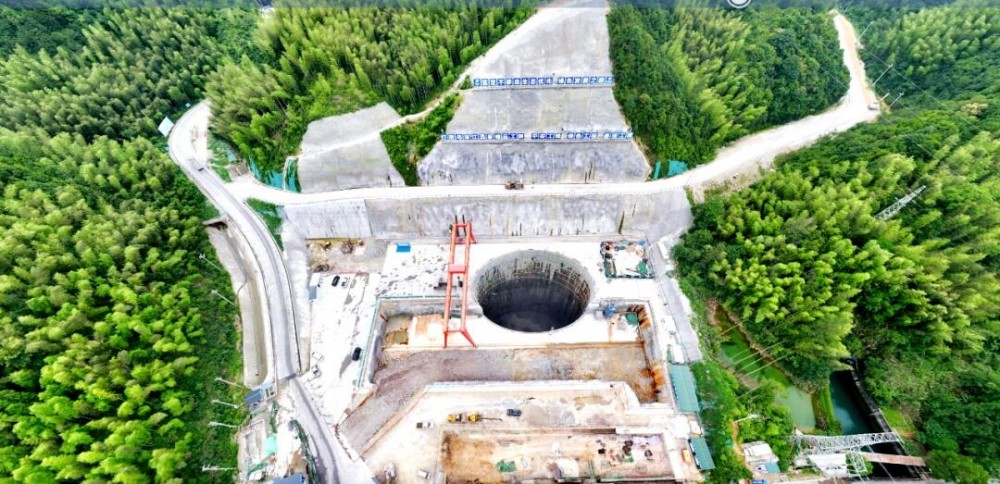

中国水电四局承建的核心单体——竖井式主厂房为国内首个且截至目前最大的椭圆形半地下厂房,也是我国东部地区唯一全工程处于柱状节理围岩的水电工程,长轴49.3米、短轴35.3米、深度70.7米。2026年4月30日,厂房竖井提前一个月开挖完成,累计开挖总方量达11.6万立方米,实现安全、质量零事故,厂房变形监测结果不超8毫米,树立了大型异形厂房施工的优质标杆。

针对工程特大断面开挖围岩稳定性差、施工难度大、支护周期长、出渣效率低等难题,项目管理团队一是优化爆破与开挖工艺,通过科学调整爆破参数、采用半幅分层开挖、分区支护的精细化施工模式,有效规避围岩失稳、结构偏差等施工隐患,保障大断面开挖作业安全平稳、质量可控。二是升级锚索注浆施工技术,采用高标号水泥开展锚索注浆作业,大幅缩短混凝土等强周期,压缩支护工序间隔时长,有效加快整体施工进度。三是创新应用双导井并联溜渣工艺系统,彻底颠覆传统单井出渣施工模式,将单循环出渣量从传统800立方米提升至1540立方米,出渣效率提升近一倍,大幅缩短施工周期。

据悉,该电站投运后将接入浙江省220千伏电网,有效提升全省电网调峰填谷能力,与周边风电、光伏电站形成互补,带动区域风光资源开发。


碳索储能网 https://cn.solarbe.com/news/20260603/50023896.html

新闻介绍:

浙江华电衢州乌溪江298兆瓦混合式抽水蓄能电站是国家“十四五”重点实施项目、浙江省“千项万亿”工程及首个混合抽蓄试点项目,主要承担电网调峰、填谷、储能、调频等多重任务。2024年5月30日,由中国水电四局承建的国内首座超大椭圆形半地下竖井厂房工作面正式移交,标志工程整体建设过半,全面转入机电安装阶段。该厂房长轴49.3米、短轴35.3米、深70.7米,为我国东部唯一全处于柱状节理围岩的水电工程,2026年4月提前一个月完成开挖,累计方量11.6万立方米,变形控制在8毫米内。项目通过优化爆破开挖工艺、升级锚索注浆技术、创新双导井溜渣系统,显著提升施工安全、质量与效率。电站投运后将接入220千伏浙江电网,增强区域调峰能力,并协同风光资源开发。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
