破解 “圈而不建” 乱象!山西储能新规:入库6个月内实质性开工

来源:碳索储能   发布时间:2026-06-11 11:05:20

山西的储能市场,即将迎来一轮洗牌。

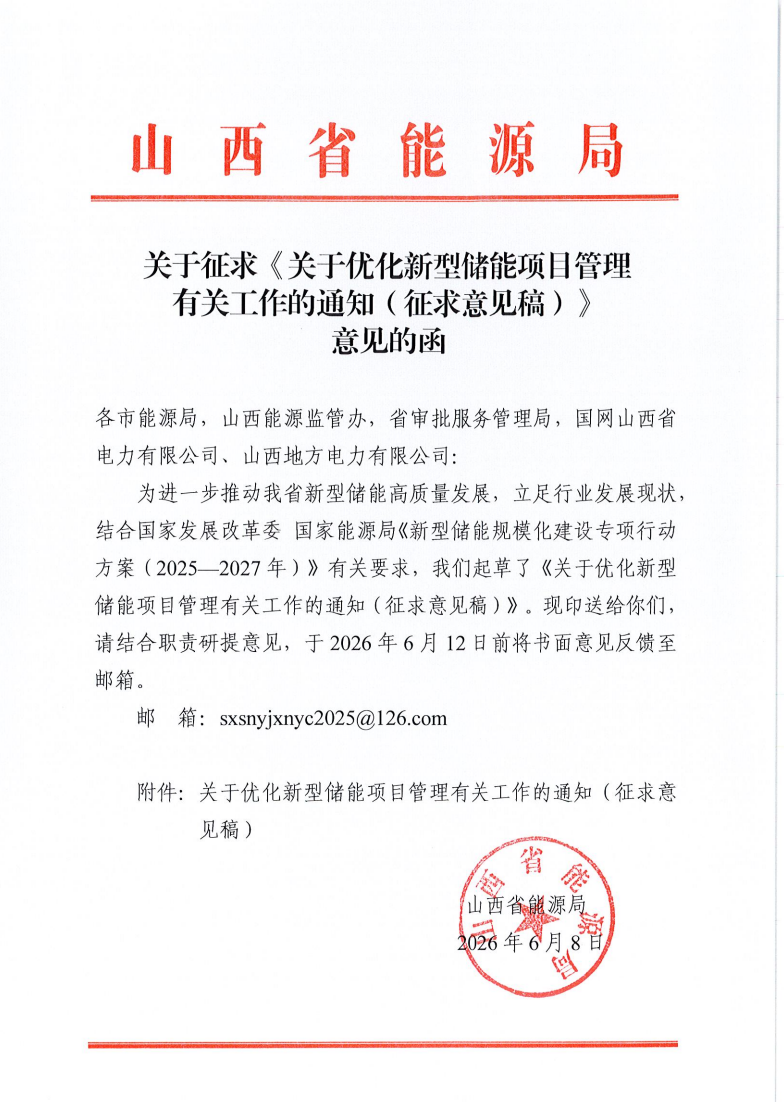

2026年6月8日,山西省能源局发布《关于优化新型储能项目管理有关工作的通知(征求意见稿)》,意见征集截止至6月12日。文件依据国家《新型储能规模化建设专项行动方案(2025-2027年)》制定,核心目的为整治储能项目“圈而不建”、盘活电网接入资源、规范全流程管理、保障优质项目落地。

文件最后明确:将于2026年9月1日正式实施,新旧政策冲突,以此文件为准。

熟悉山西市场的都知道,之前靠 “抢指标、圈项目” 的日子,早就不好过了。今年一季度,光是项目库清理,就有31个项目被调出,释放了超过 6GW 的容量,简单一句话:不落地,就别占着坑。

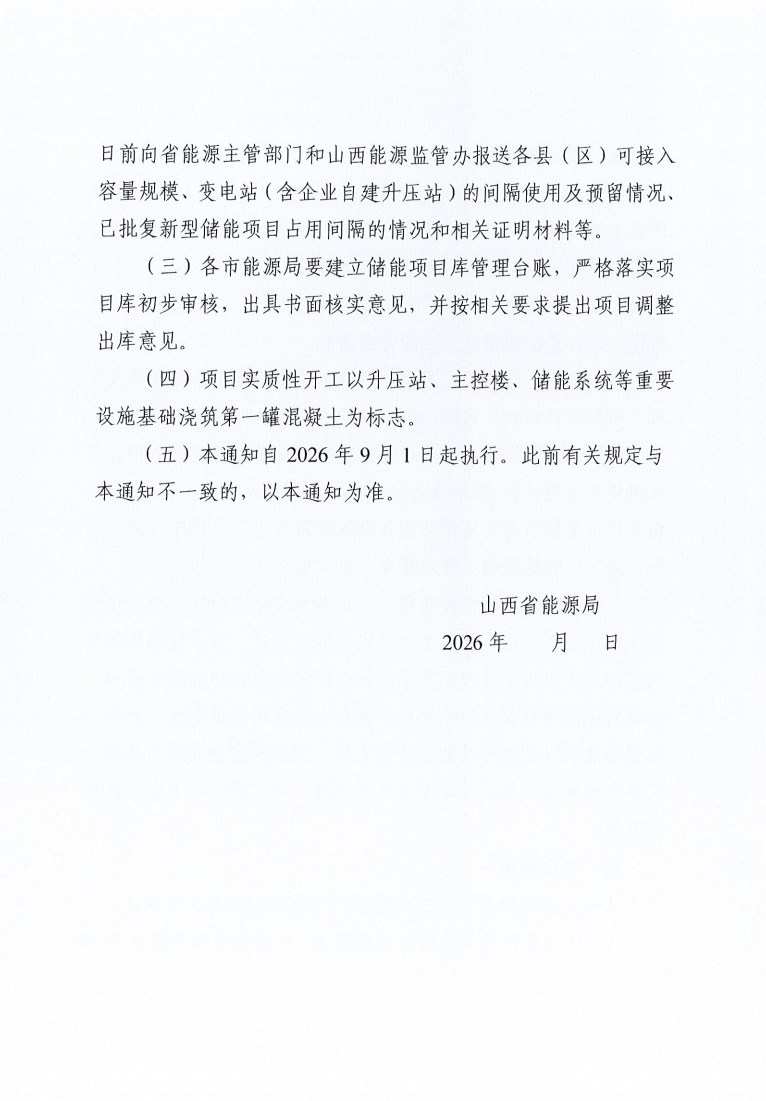

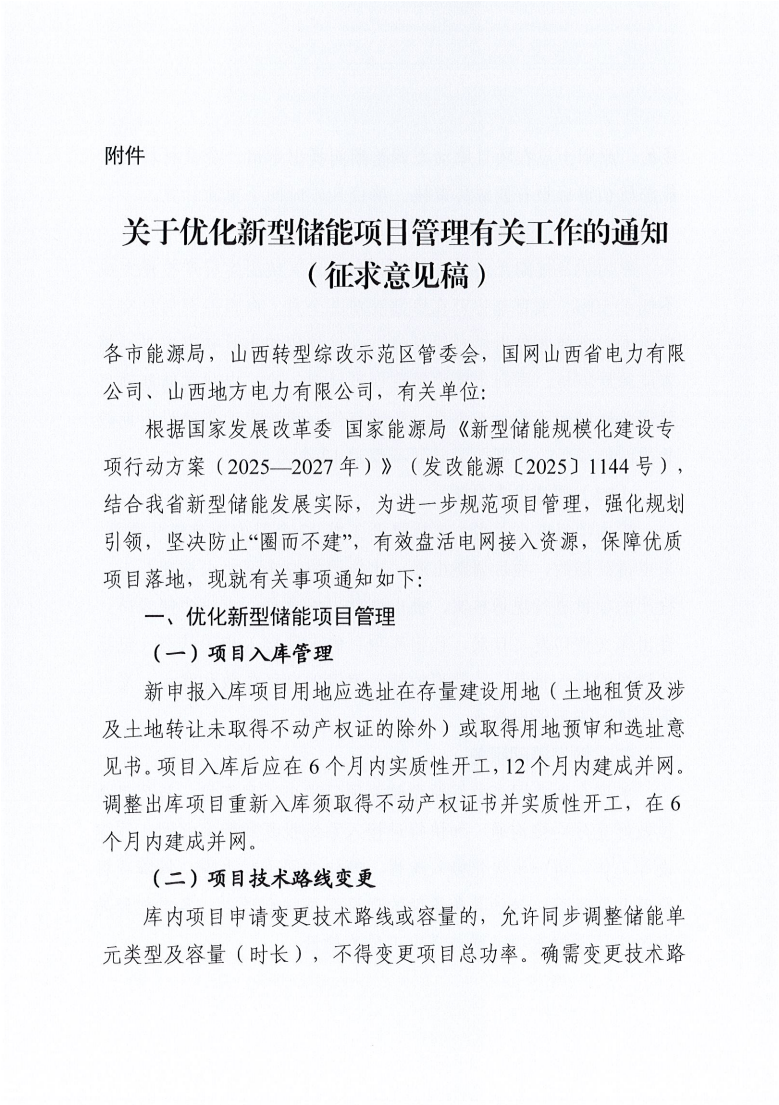

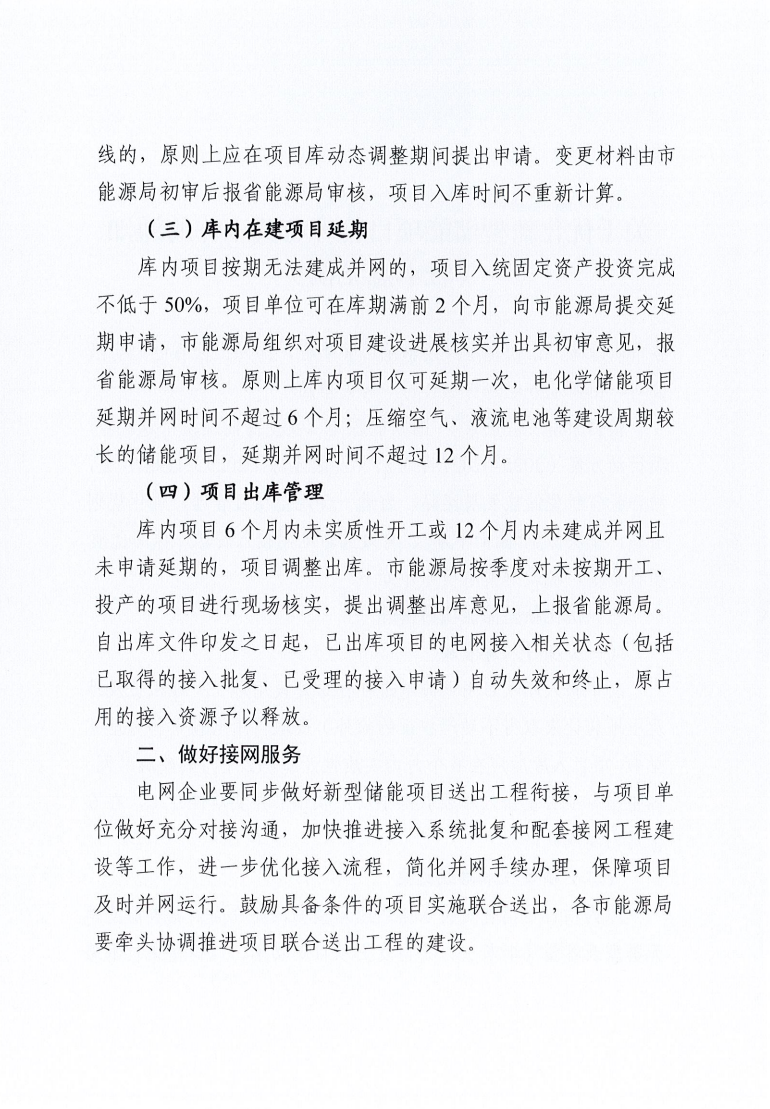

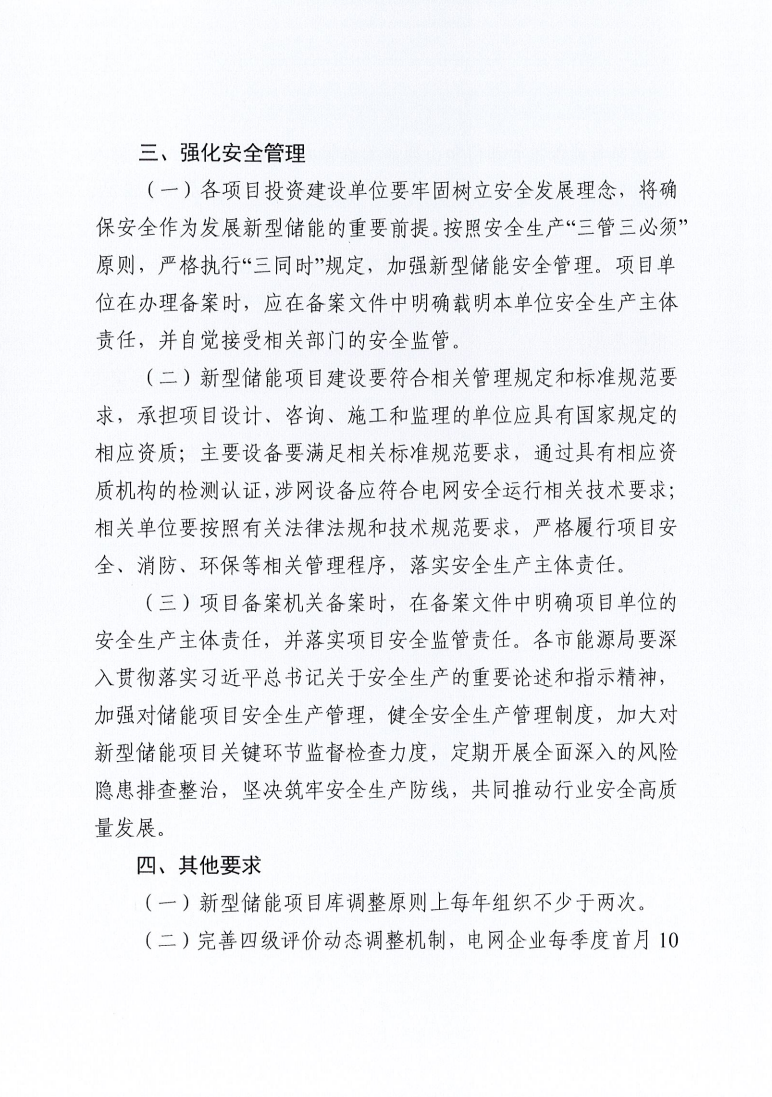

为破解“圈而不建” 的老问题。这份文件里把建设节点写得很清楚:入库项目 6 个月内必须实质性开工,12 个月内要建成并网。而且对 “实质性开工” 也有了明确界定,不是挂个牌子、盖个章就算开工,得是升压站、主控楼、储能系统这些关键设施,真正浇筑了第一罐混凝土才算数。

进度跟不上、中途停滞的项目,直接调出项目库,腾出来的接入资源,给那些真正有实力、能落地的项目。同时,对项目转让也做了明确限制,就是要堵上倒指标、赚快钱的路,让企业踏踏实实干项目,而不是炒项目。

原文如下:







碳索储能网 https://cn.solarbe.com/news/20260611/50024264.html

新闻介绍:

山西能源局于2026年6月8日发布《关于优化新型储能项目管理有关工作的通知(征求意见稿)》,拟自9月1日起正式实施,旨在整治储能领域长期存在的“圈而不建”乱象。文件明确要求:新入库项目须在6个月内实现实质性开工(以升压站、主控楼或储能系统等关键设施浇筑第一罐混凝土为标志),12个月内建成并网;未达进度要求的项目将被清出项目库,释放的电网接入资源优先配置给优质落地项目。同时,新规严格限制项目转让,遏制指标倒卖行为。此举系落实国家新型储能三年专项行动部署,通过强化全流程监管、盘活存量接入资源,推动储能项目从“抢指标”向“真建设”转变。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
