7月27日,由中建六局总承包公司承建的山西恒龙新能源科技有限公司200MW/400MWh独立调峰调频储能项目——“部官储能电站”,顺利并入山西省主电网。电站依托220千伏平陆变电站220千伏部平线、杭部线双侧开关间隔完成启动投运,标志着总承包公司深度融入“六张网”新型电网建设的首个项目成功实现并网运营,为区域能源结构优化升级与“双碳”目标落地注入坚实可靠的总承包力量。

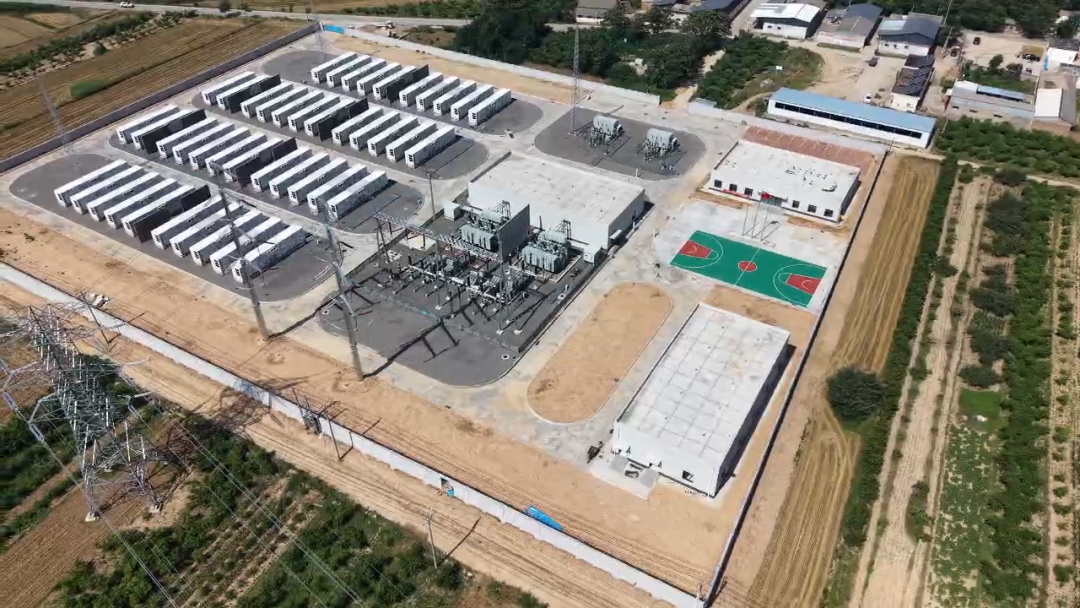

项目位于山西省运城市平陆县部官镇,占地42.26亩,建设内容为一座200MW/400MWh共享储能电站,包含同等规模的磷酸铁锂电池储能系统及一座220kV升压站。
自开工以来,项目团队始终牢记央企使命,紧密对接国家能源革命战略部署,将“品质保障、价值创造”核心价值观贯穿施工全过程,坚持专业化管理、标准化施工、精细化管控,高效克服工期紧、任务重、技术难度大等多重挑战。

毫厘之间见匠心。储能电站建设中,基础施工精度直接决定电站后期运行的安全性与稳定性。针对电池舱基础预埋精度要求高的施工难点,项目团队联合设备厂家与劳务队伍组建技术攻关小组,反复推演施工方案,创新采用“5个电池舱基础为一组”的流水作业模式,并对预埋槽钢加固方式进行专项优化。通过“工厂预制+现场精调”一体化施工工艺,仅用3个月即完成设备安装工作面移交节点;电池舱基础平整度误差严格控制在2mm以内,远优于5mm的行业标准,以毫米级精度为后续设备安装筑牢根基。
主变压器作为电站的“心脏”,单台重量大、安装精度要求高,传统吊装方案存在安全风险高、定位精度难保障等局限。项目团队经多轮技术论证,创新采用“顶推滑移施工工艺”替代传统吊装:通过搭建专用临时工作平台、铺设高精度滑动轨道,利用液压千斤顶系统将主变压器平稳顶推至指定位置。该工艺将安装精度由传统吊装的厘米级提升至毫米级,同时大幅降低高空作业安全风险,实现效率、安全、质量三重提升。
项目以打造“安全、智慧、高效”的新型储能电站为目标,全面应用行业领先技术,为电站长期稳定运行提供坚实保障:

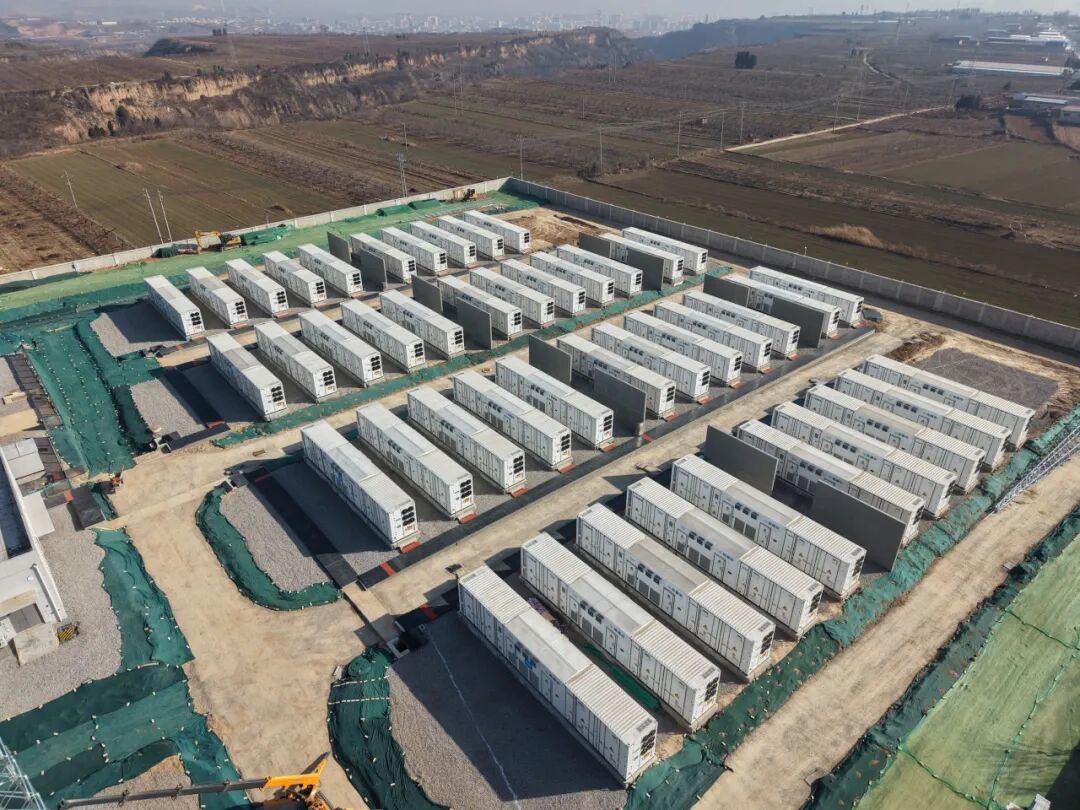

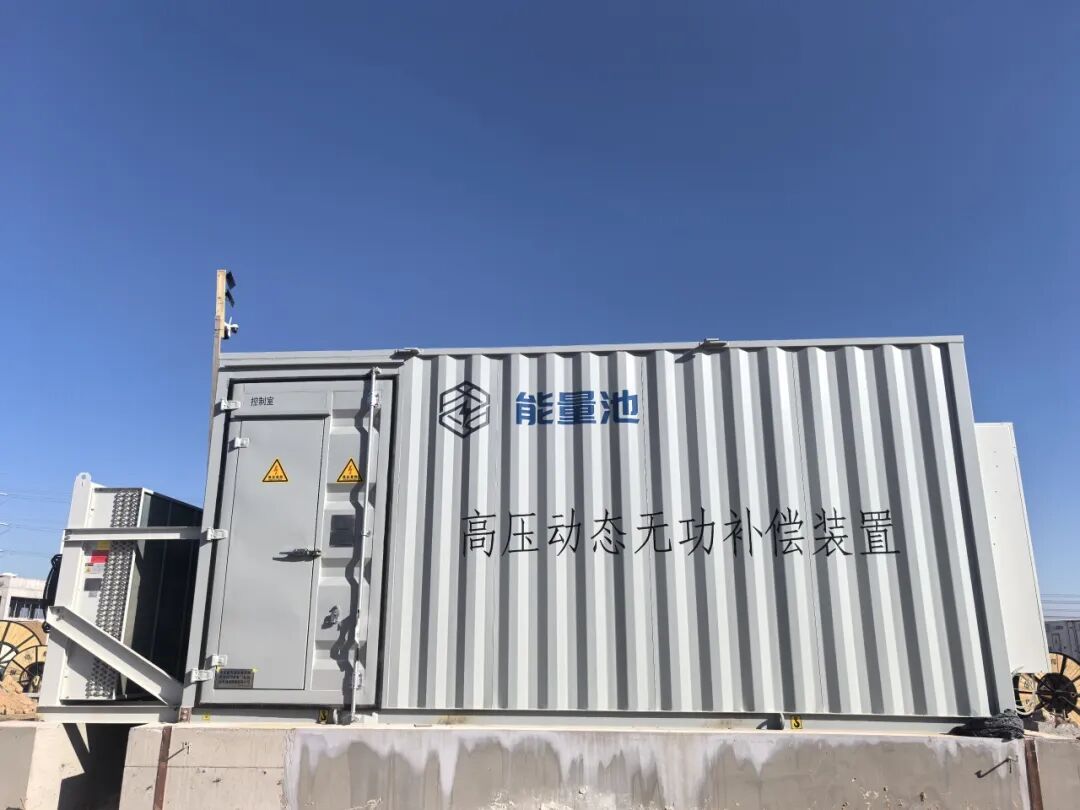

全站采用主流液冷磷酸铁锂储能技术,配置40组5MW/10MWh标准化储能单元与40套PCS预制舱;
每台储能机组均集成温感、烟感、可燃气体探测器、声光报警及自动消防等全方位安全防护系统;
配备由液冷机组、空调、除湿机组成的智能热管理系统,实现电池运行环境的精准调控,保障电站高安全等级与优异运维性能。

在智能化管控方面,项目应用储能单元电池管理系统(BMS)与储能变流器(PCS)协同控制技术,对电池系统电压、温度、电流等关键参数进行24小时不间断监测,具备簇级均衡管理、SOX精准估算、故障智能诊断、运行数据全存储等先进功能。当BMS检测到电池异常或参数超出安全阈值时,PCS将在毫秒级时间内断开交直流接触器、隔离故障电池簇,确保其他单元持续正常运行,真正实现“故障不扩散、运行不间断”,为电站高效运营与科学维护提供坚实技术支撑。
电站正式投运后,将显著提升山西电网的调峰调频能力、新能源消纳水平与应急保供韧性:
每小时可存储20万度清洁电能,相当于近10万户家庭一天的基本用电量;
每年可减少二氧化碳排放约160吨,相当于种植近9000棵树一年的碳汇效果;
有效平抑新能源发电波动,提升绿电并网稳定性与输送可靠性,为平陆县乃至运城市绿色低碳发展与地方经济高质量发展提供坚强能源保障
山西恒龙储能项目的顺利并网运营,是中建六局总承包公司践行国家“双碳”战略、服务能源革命、投身“六张网”建设的生动实践,也是公司深耕新能源领域、打造专业化竞争优势的重要里程碑。下一步,中建六局总承包公司将继续紧跟国家战略导向,深度融入“六张网”基础设施建设,持续提升新能源领域专业化建造能力,以更多精品工程为构建新型电力系统贡献中建力量!
新闻介绍:
7月27日,由中建六局总承包公司承建的山西恒龙新能源科技有限公司200MW/400MWh独立调峰调频储能项目——“部官储能电站”顺利并入山西省主电网。电站依托220千伏平陆变电站220千伏部平线、杭部线双侧开关间隔完成启动投运,标志着总承包公司深度融入“六张网”新型电网建设的首个项目成功实现并网运营,为区域能源结构优化升级与“双碳”目标落地注入总承包力量。项目位于山西省运城市平陆县部官镇,占地42
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
山西省忻州市静乐县200MW/200.8MWh共享储能电站(二期)项目(EPC)总承包招标计划公告发布发布时间:2026-10-16 09:22:52山西省忻州市静乐县200MW/200.8MWh共享储能电站二期项目EPC总承包招标计划于10月14日发布。该项目拟建设规模为100MW/100.4MWh,由两部分组成:50MW/100MWh磷酸铁锂电池储能系统和50MW/0.8MWh超级电容混合储能系统,形成电化学与物理储能协同的新型储能配置方案。项目占地33.14亩,同步配套新建一座220kV升压站及相应土建工程、配电区域设施。作为共享储能项目,其建成后将面向区域内新能源发电企业提供容量租赁与调峰调频等公共服务。本次招标涵盖勘察、设计、采购、施工及试运行全过程EPC总承包工作,旨在推动当地新能源消纳能力和电网调节灵活性提升。(199字)
招标计划 共享储能 磷酸铁锂
乌兰察布市察右中旗100万千瓦/600万千瓦时电源侧储能项目采购施工总承包(PC)项目中标候选人公示发布时间:2026-10-15 09:15:23乌兰察布市察右中旗100万千瓦/600万千瓦时电源侧储能项目采购施工总承包(PC)中标候选人于10月12日公示。该项目总规模为1000兆瓦/6000兆瓦时,是典型的大型电源侧电化学储能工程。建设内容包括新建一座220千伏升压站,储能系统通过150回35千伏集电线路接入升压站35千伏侧,再经一回220千伏线路接入500千伏察右中变电站的220千伏侧间隔。公示显示,第一中标候选人联合体由中国电建昆明院、重庆工程公司、中建四局、二冶集团(雄安)及京东方能源组成,投标报价约46.67亿元;第二、第三候选人分别为中国电建贵阳院和河北工程公司,报价分别为约46.92亿元和46.18亿元。
电源侧 储能项目 PC总承包
易聚储讯越独立储能项目储能设备吊装顺利完成发布时间:2026-10-15 09:12:5010月12日,易聚储讯越独立储能项目顺利完成电池舱及PCS设备吊装,实现核心设备安装关键突破,全面转入电缆敷设与系统调试阶段。全过程严控质量与安全,安装精度100%达标。项目加速推进,全力冲刺高质量并网投运。
储能 独立储能 PCS
1.188 元 / Wh!葛洲坝电力预中标佛山200MW独立储能项目发布时间:2026-10-14 08:54:28佛山市顺德区伦教街道200MW/400MWh独立储能项目于10月13日公布中标候选人。该项目由众树新基(佛山)新能源有限公司招标,要求在270天内完成建设。共有三家央企入围候选名单:中国葛洲坝集团电力有限责任公司以47505.57万元总价(折合单价约1.188元/Wh)位列第一;中国电建集团青海工程有限公司以49599.87万元(约1.240元/Wh)居次;中国能源建设集团东北电力第一工程有限公司以48986.52万元(约1.225元/Wh)排名第三。该中标结果反映了当前大型独立储能项目在央企主导下的竞争格局与成本水平。(199字)
独立储能 中标候选人 储能项目
筑势新征程丨大唐玉门独立储能项目顺利通过试运行发布时间:2026-10-13 09:16:56大唐玉门100MW/400MWh独立储能项目通过72小时试运行,成为河西新能源关键支撑工程。采用磷酸铁锂+液冷+预制舱技术,打造新型电力系统“超级充电宝”,显著提升新能源消纳与电网调节能力。全过程精益管控实现安全优质按期投运,助力“十五五”绿色低碳转型开局。
储能 新能源 绿色能源
松原市前郭尔罗斯蒙古族自治县100MW/400MWh构网型独立储能电站项目中标候选人公示发布时间:2026-10-12 09:34:29松原市前郭尔罗斯蒙古族自治县100MW/400MWh构网型独立储能电站项目于10月10日公示中标候选人,中国电建集团重庆工程有限公司位列第一中标候选人,投标报价为3.84亿元。该项目为新型电力系统支撑性基础设施,采用构网型技术路线,具备主动支撑电网电压与频率的能力。建设内容涵盖综合用房与设备用房(含地上一层及地下一层)、电池舱、储能变流器(PCS)、电池管理系统(BMS)、能量管理系统(EMS)、消防与安全系统,以及配套升压站等核心设施。项目建成后将提升区域新能源消纳能力与电网调节灵活性,是吉林省推进新型储能规模化应用的重点工程之一。(198字)
独立储能 中标候选人 储能项目
榆社经济技术开发区400MW/800MWh储能项目EPC总承包中标候选人公示发布时间:2026-10-12 09:15:23榆社经济技术开发区400MW/800MWh储能项目EPC总承包中标候选人于10月10日公示。该项目为大规模电化学储能设施,总装机容量400兆瓦,总储能容量800兆瓦时,旨在提升区域电网调峰调频与新能源消纳能力。公示显示,湖南建工集团有限公司联合湖南建融绿峰新能源科技有限公司为第一中标候选人,投标报价7.9984亿元;河南颖淮建工有限公司以7.9944亿元位列第二;湖北桓德建设工程有限公司以7.9896亿元排在第三。三家企业均通过资格审查并进入候选名单,最终中标结果将依据评标程序确定。该公示标志着项目前期工作取得重要进展,即将进入建设实施阶段。
储能项目 EPC 中标候选人
