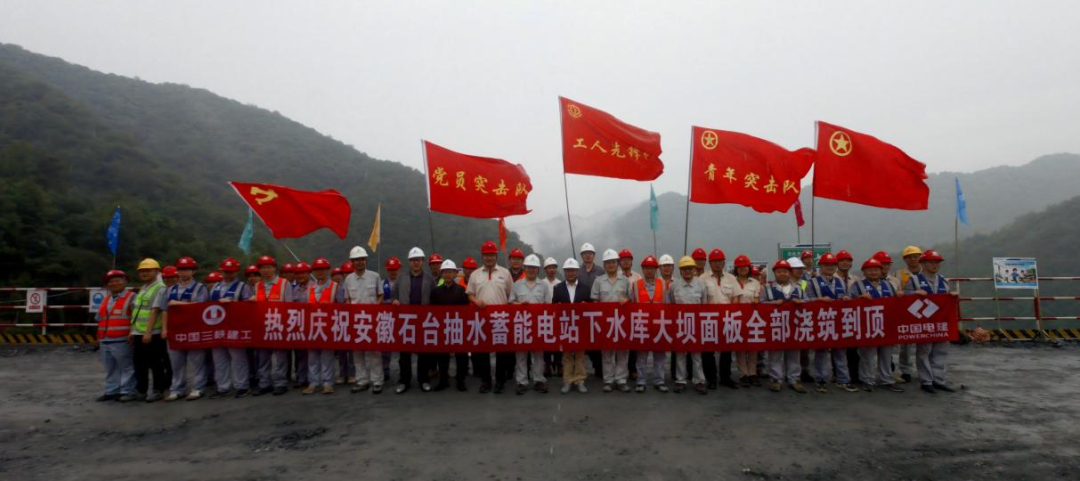

2026年6月12日,安徽石台抽水蓄能电站下水库大坝面板顺利浇筑完成,标志着工程又一重大节点目标顺利实现,为石台电站后续下闸蓄水目标按期达成筑牢坚实基础。

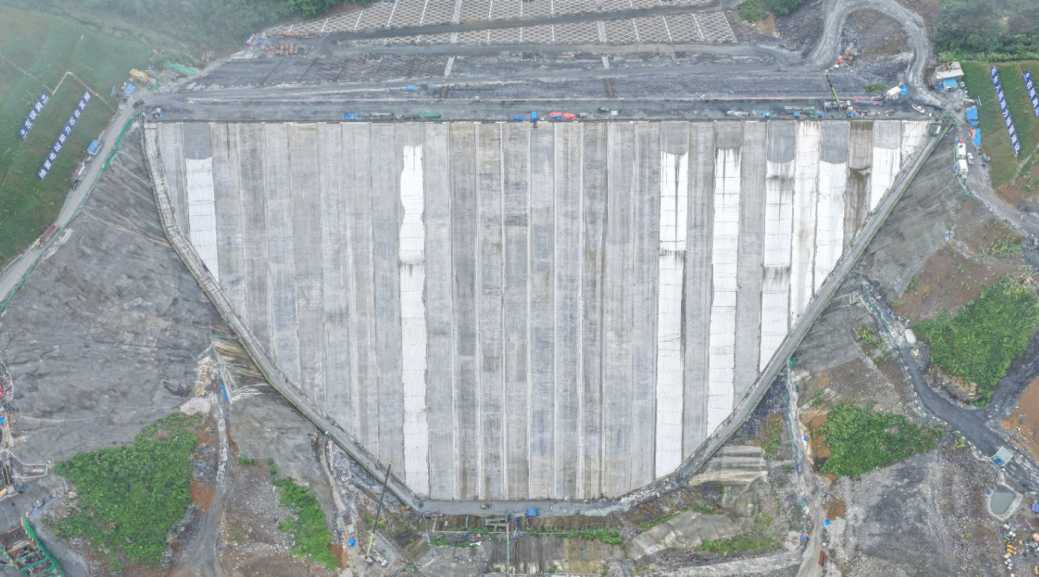

石台电站下水库大坝为混凝土面板堆石坝,坝顶长360米,坝顶高程273米,最大坝高107米。混凝土面板按设计分缝共划分为29块,单块面板最大坡长178.24米、最大厚度0.66米,浇筑总方量约21046.6立方米。

为保障面板混凝土质量,三峡建工所属石台公司联合参建各方精心组织、科学规划,优化施工方案,加强资源配置,采用“低热水泥+PVA纤维”、跳仓浇筑、溜槽入仓、冰水拌合与通水冷却、滑模施工及养护等关键工序,在保障入仓温度、浇筑效率与成型质量的同时,提升混凝土抗裂性与耐久性,并实现了HECC-RC复合面板技术在行业的首次示范应用。
碳索储能网 https://cn.solarbe.com/news/20260622/50024657.html新闻介绍:
2026年6月12日,安徽石台抽水蓄能电站下水库大坝混凝土面板顺利浇筑完成,标志着该工程关键防渗结构施工全面收官,为后续下闸蓄水和机组投产奠定坚实基础。下水库大坝为混凝土面板堆石坝,坝顶长360米、最大坝高107米、坝顶高程273米,面板共29块,总浇筑方量约21046.6立方米。施工中采用低热水泥与PVA纤维复合配比、跳仓浇筑、溜槽入仓、冰水拌合、通水冷却及滑模工艺等综合技术措施,有效提升混凝土抗裂性与耐久性,并首次实现HECC-RC复合面板技术的行业示范应用。
