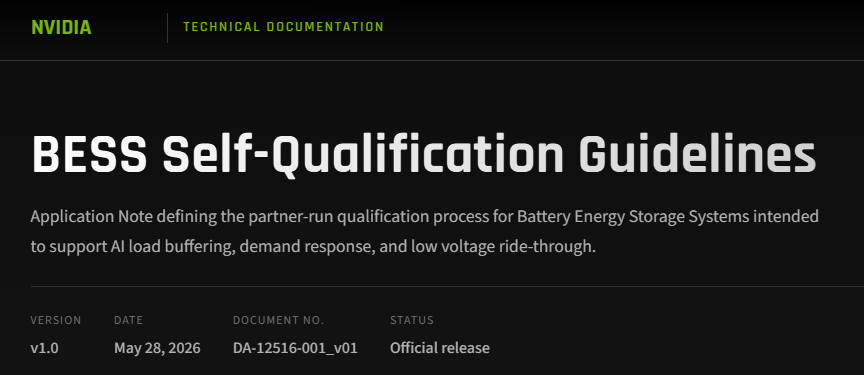

2026年5月28日,全球AI算力领军企业英伟达正式发布行业首套面向AI数据中心(AIDC)场景的储能系统准入标准——《BESS Self-Qualification Guidelines(储能系统自我认证指南)》。
该指南是全球首个由算力巨头主导制定、专为高动态负荷AI机房场景定制的储能系统全维度自认证体系,为全球储能厂商进入英伟达AI算力集群配套供应链设定了明确、可量化、可验证的技术门槛与商业门槛。

与传统储能项目采购侧重电芯性能、系统集成或消防安全不同,英伟达将储能变流器(PCS)的控制能力置于认证体系的核心地位。整套认证不仅涵盖10项强制性基础能力指标与12项覆盖全工况的实测验证,还同步评估企业产能保障能力、供应链韧性及设备全生命周期可靠性。
英伟达在指南中指出,当前主流国际标准(如IEEE 1547、UL 9540、NFPA 855等)主要聚焦于设备级消防安全、基础并网合规性与静态安全边界,普遍缺乏针对AI数据中心典型负荷特征——毫秒级功率跃变、高频率启停、超宽功率爬坡率——所必需的动态功率控制能力验证要求。本次认证体系的推出,精准填补了这一长期存在的标准空白。

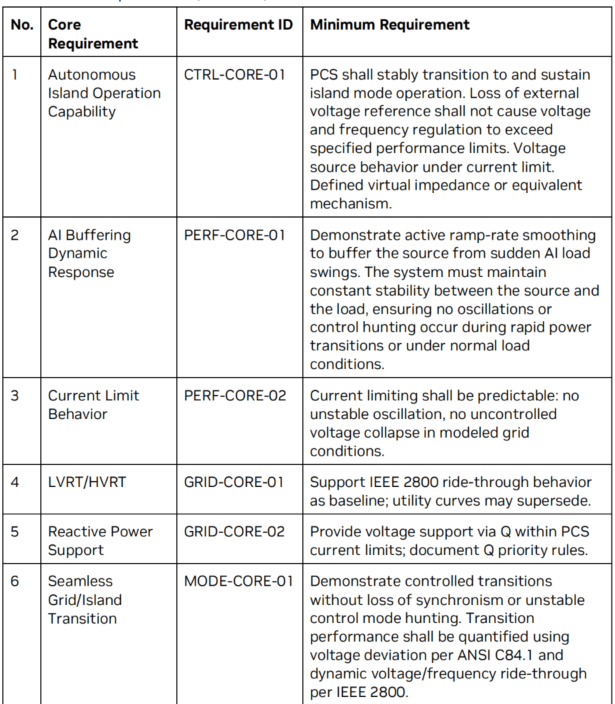

在技术能力维度,企业必须100%满足全部10项核心控制能力要求,包括:
孤岛模式下的自主稳定运行能力
AI负载驱动的自适应缓冲与动态响应控制
分级、多模态电流限值保护行为
高低电压故障穿越(LVRT/HVRT)性能
动态无功支撑与快速调节能力
并网/离网模式无缝平滑切换控制
黑启动(Black Start)能力
高精度远程遥测、遥控与状态反馈
控制环路动态畸变抑制能力
需求侧响应(DSR)指令实时执行能力

在性能测试环节,12项测试采用“硬件实测+电磁暂态仿真(EMT)”双轨验证机制,全面覆盖设备稳态运行、电网扰动响应、极弱电网极限工况、24小时多任务叠加运行等典型AI机房场景,具体包括:
除严苛的技术验证外,英伟达同步设置三重商业化落地审核机制,切实防范“实验室达标、量产交付失能”的行业风险。
产能层面审核要求企业提供近一年PCS真实出货数据与典型标杆项目交付证明,并提交未来24个月内产能提升十倍的详细落地规划,明确说明在半导体器件供应、控制器开发、自动化测试产线建设、核心工程师梯队等关键环节的现有约束及系统性扩容路径。
供应链层面审核要求企业完整披露核心元器件单一货源情况、制造地域集中度风险、长周期物料清单(如特定IGBT模块、高精度电流传感器等),并同步提供产能紧张情境下的替代供货方案与切换验证记录。
可靠性维度审核覆盖企业质量管理体系(ISO 9001/IECQ QC080000)、设备设计寿命(MTBF≥15万小时)、环境耐久性测试(-30℃~+65℃宽温运行、盐雾、振动)、电力电子防护等级(IP65+)、电池簇级监控精度、出厂老化测试(72小时满载老化+扰动测试)、现场运维备件库存清单、平均维修响应时效(≤4小时),以及全套交付验收资料完整性。
长期以来,储能行业竞争焦点集中于电芯能量密度、循环寿命、系统成本等硬件参数。随着英伟达《BESS Self-Qualification Guidelines》的落地实施,PCS控制算法先进性、电网交互稳定性、AI负载适配实时性,正迅速成为头部厂商构建差异化竞争力的关键技术分水岭。
对全球储能企业而言,通过该套自认证流程,已成为进入英伟达AI算力集群配套供应链的刚性准入条件。更深远的意义在于:这份由算力龙头主导制定的储能新标准,有望驱动整个行业加速技术升维,推动储能系统从“被动支撑”向“主动协同”演进,全面适配AI数据中心高波动、高弹性、高可靠性的新型用电范式,加快算力—储能—电网深度融合的下一代绿色电力基础设施落地进程。

新闻介绍:
文 | 中关村储能产业技术联盟2026年5月28日,AI算力龙头英伟达发布行业首套面向AI数据中心场景的储能准入标准《BESS Self-Qualification Guidelines(储能系统自我认证指南)》,这套完整自认证体系,为全球储能企业配套英伟达AI算力集群提供了清晰的技术准入门槛。与传统储能采购要求不同,英伟达将储能变流器PCS性能作为核心考核对象,认证内容包括10项基础指标、12项
责任编辑:碳索者6355
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
长葛恒储能源200MW/800MWh独立储能电站项目EPC总承包工程招标公告发布发布时间:2026-11-18 09:28:1811月16日,长葛恒储能源200MW/800MWh独立储能电站项目EPC总承包工程招标公告正式发布。该项目拟建设一座装机规模为200兆瓦、储能容量为800兆瓦时的电化学储能电站,属于独立运行的新型储能设施。工程内容包括储能电站本体建设、一座220千伏升压站的配套建设,以及一条从新建储能电站至220千伏皓月变电站的220千伏送出线路。项目采用EPC(设计—采购—施工)总承包模式,旨在统筹完成从前期设计、设备采购到工程建设与系统集成的全过程任务。该工程是落实新能源消纳与电力系统调节能力提升的重要基础设施项目之一。
独立储能 EPC 储能招标
吉林瀚能40MW/30S+160MW/640MWh混合储能项目EPC工程总承包招标公告发布发布时间:2026-11-18 09:26:27吉林瀚能混合储能项目EPC工程总承包招标于11月16日正式启动。该项目规划建设一座总规模达200MW的混合储能电站,由两部分组成:40MW/30秒超级电容系统(适用于快速调频)与160MW/640MWh锂离子电池系统(侧重调峰及能量时移)。配套建设一座220kV升压站,并新建一条长约1.2公里的220kV输电线路,接入龙嘉变电站220kV侧,实现并网运行。项目旨在提升区域电网灵活性、增强调峰调频能力,支撑新能源消纳与电力系统稳定。本次招标涵盖设计、采购、施工及试运行等全过程EPC总承包工作。
EPC 混合储能电站 储能招标
宁夏电力国能宁湘直流配套红寺堡150万千瓦新能源项目配套150MW/300MWh储能电站EPC工程公开招标公告发布发布时间:2026-11-18 09:22:57本文是关于宁夏电力国能宁湘直流配套红寺堡150万千瓦新能源项目中150MW/300MWh储能电站EPC工程的公开招标公告。项目位于宁夏吴忠市红寺堡区,作为国能宁湘特高压直流输电工程的重要配套,旨在提升新能源消纳与电网调节能力。招标范围涵盖储能电站全过程EPC总承包工作,包括磷酸铁锂储能系统(含电芯、跟网型PCS、BMS/EMS等)、35kV线路、升压变电、消防安防、智能管控平台接入、视频监控及反恐安防体系建设等全部设计、设备采购、建安施工、调试试运、验收移交及为期一年的运维服务。项目要求240天内建成投运,并须满足国家及行业在电化学储能并网、网络安全、电能质量、环保水保、治安反恐(GA 1800系列标准)等方面的强制性规范与验收要求。
新能源项目配储 磷酸铁锂 EPC
宁夏现货 V3.0 正式印发|储能调频中标上限翻倍至 30%,飞轮储能获准入场参与调频发布时间:2026-11-18 09:04:07《宁夏电力现货市场连续结算试运行工作方案V3.0》于2026年11月16日正式印发,是在前两版实践基础上的增量优化版本。方案核心聚焦储能调频机制升级:将单一储能调频中标容量上限由15%提高至30%,显著提升储能项目参与辅助服务的规模与收益空间;明确新能源弃电时段优先调用储能调频,强化其“消纳+调频”双重价值。首次将飞轮储能纳入调频市场准入范围,填补短时高响应调节资源的政策空白。同时,统一规范“独立储能”为“电网侧储能”,优化申报规则(支持3–10段报价及96点自调度),并新增虚拟电厂四类分类管理规则。电能量价格上下限等基础结算机制保持稳定,保障市场平稳过渡。(199字)
储能项目 储能调频 电力现货市场
新疆生产建设兵团第二师三十四团300MW/1200MWh独立储能项目招标公告发布发布时间:2026-11-17 09:44:4811月16日,新疆生产建设兵团第二师三十四团300MW/1200MWh独立储能项目招标公告正式发布。该项目由铁门关市铭润储能科技有限公司作为招标人,拟建设一座规模为300兆瓦功率、1200兆瓦时容量的独立储能电站。配套工程包括一座220千伏升压汇集站(配置两台240兆伏安主变)、一回长度约1公里的220千伏送出线路、对侧变电站一个220千伏出线间隔,以及相关技术用房等设施。本次招标共分为两个标段:第一标段为项目EPC总承包,涵盖设计、采购、施工全过程;第二标段为项目全过程监理服务。项目旨在提升区域新能源消纳能力与电网调节灵活性。(198字)
独立储能 招标公告 EPC+监理
国投电力北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站项目储能系统设备采购项目发布发布时间:2026-11-17 08:58:54本文介绍了国投电力北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站项目储能系统设备采购的公开招标信息。项目规划交流侧装机容量100MW,配套建设一套10MW/20MWh磷酸铁锂储能系统,按2个5MW/10MWh子系统设计,采用直流1500V预制舱式方案,经储能变流升压一体机升压至35kV后接入一期已建的110kV升压站。储能系统包含电池、BMS、EMS、液冷散热、消防安防等全套设备及附属设施,并涵盖供货、安装指导、调试、涉网手续配合及并网前后各项试验测试等全过程技术服务。项目不新建升压站,依托一期基础设施实现电力送出。
储能系统 设备采购 渔光互补
平果市400MW/800MWh独立储能电站项目(项目名称)EPC工程总承包招标公告发布发布时间:2026-11-17 08:57:09平果市400MW/800MWh独立储能电站项目EPC工程总承包招标公告于11月13日正式发布。该项目拟新建一座集中式布置的大型电化学储能电站,总规模为400兆瓦功率、800兆瓦时容量,占地约90亩。工程主要包括160套2.5MW/5MWh液冷集装箱式储能电池舱,配套5MWh升压一体舱设备,以及一座220千伏升压站及其附属系统。为实现电力并网,项目将新建一条总长3公里的220kV送出线路,接入广西电网平果500kV永安变电站,并同步实施对侧变电站改造。招标明确接受联合体投标,旨在通过EPC总承包模式统筹推进设计、采购与施工全过程。
独立储能 EPC 招标公告
金山海上风电一期独立储能项目储能系统设备采购招标公告发布发布时间:2026-11-17 08:55:19金山海上风电一期独立储能项目于11月13日启动储能系统设备采购招标。该项目规划建设62.5兆瓦/250兆瓦时半固态磷酸铁锂储能系统,采用单元接线方式,经35千伏集电线路接入母线,再升压至220千伏后,通过双回220千伏电缆分别接入金山海上风电场一期集控中心及金阳站。招标范围涵盖全套储能设备及其配套:包括电池舱、储能变流升压系统、电池管理系统(BMS)、能量管理系统(EMS)、自用电系统等的设计、制造、供货、运输、安装指导与调试服务,并含全部动力及通信线缆(35千伏电缆除外)、备品备件和专用工具。投标人须提供电池单体等关键部件监造样品,并配合将系统运行信号接入中电联国家电化学储能电站安全监测信息平台,满足相关标准与点表要求。
独立储能 储能系统 磷酸铁锂
全球储能联盟(GESA)倡议在COP31正式发布发布时间:2026-11-17 08:40:12全球储能联盟(GESA)倡议于2024年11月13日在联合国气候变化大会COP31中国角边会正式发布,由水电水利规划设计总院、中关村储能产业技术联盟、南方电网储能股份有限公司联合多家国内外头部企业共同发起。倡议立足全球能源转型加速与能源安全需求上升的背景,指出当前储能发展仍面临价值机制不健全、标准不统一、市场模式不成熟、融资渠道受限等共性挑战。为此,GESA旨在构建一个开放、包容、务实的全球合作平台,以推动储能规模化、多元化、创新化发展为使命,助力其成为新型电力系统核心基础设施。联盟将围绕六大方向开展行动:搭建国际对话平台、建设全球储能数据库与标准体系、加强前沿技术研发与推广、完善市场机制与商业模式、协同全球供应链并促进贸易、深化投融资与项目合作。倡议已获国际水电协会、长时储能理事会、世界资源研究所等多家国际机构意向加入,致力于将储能深度嵌入全球气候与能源治理议程,支撑可持续发展目标与《巴黎协定》落实。(199字)
储能行业 储能企业 全球储能联盟
丹阳圣之峰新能源有限公司100MW/400MWh储能电站项目工程总承包(EPC)招标公告发布发布时间:2026-11-13 10:40:34丹阳圣之峰新能源有限公司于11月11日发布100MW/400MWh储能电站项目工程总承包(EPC)招标公告。该项目拟建设一座大型电化学储能电站,总装机容量100兆瓦,配套储能容量400兆瓦时。招标范围涵盖从前期勘测设计、设备材料采购与代保管,到土建施工、设备安装、系统调试及并网验收的全过程总承包服务。具体包括电池舱、PCS集装箱、各类配电系统(110kV、35kV、380V)、EMS控制系统、消防与排水、视频监控、涉网工程、临时用电及“五通一平”等全部内容;同时要求投标人负责第三方整站调试、涉网试验、调峰能力认定、并网检测,并统筹协调电网接入、政府审批、专项验收、档案整理及技术培训等工作,直至项目竣工移交并投入运行。
储能电站 EPC 储能招标
