滨海新区首座电网侧储能电站正式投运

来源:绍兴发改   发布时间:2026-07-15 09:48:23

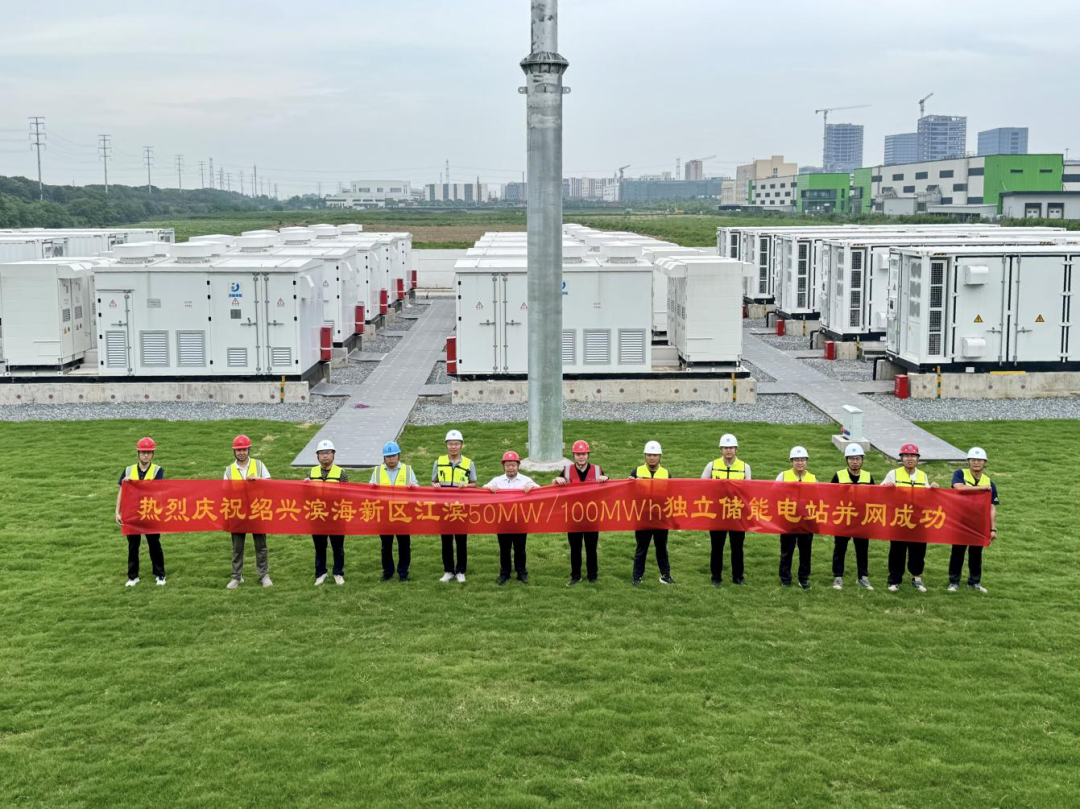

7月9日,滨海新区首座电网侧独立储能电站——江滨50MW/100MWh储能项目正式并网投运。该项目是继上虞35kV直挂式储能、新昌恒新储能等项目后,绍兴市新型储能领域落地的又一标志性成果,标志着滨海新区在电网侧储能领域实现“零的突破”。


该项目列入绍兴市2026年重点基础设施工程,位于滨海新区汇通路与开元西路交叉口东北侧,建设规模为50MW/100MWh,占地面积20亩,总投资约1.49亿元,由绍兴滨海新区控股集团投资建设。

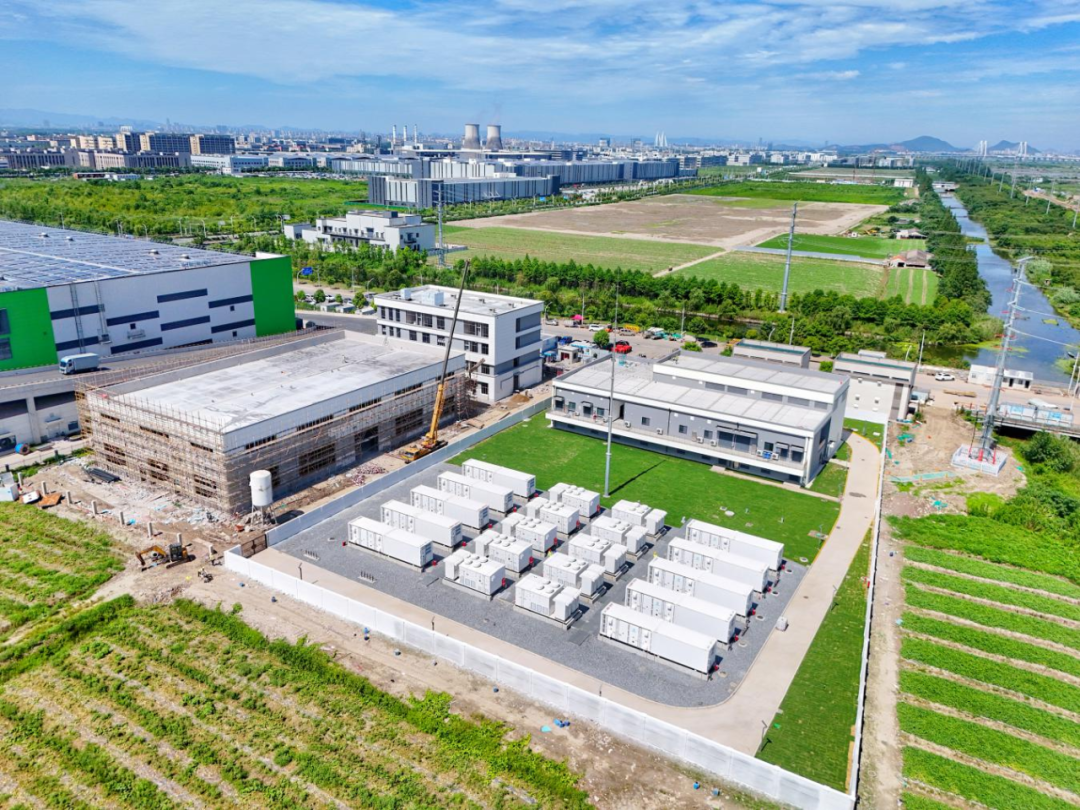

电站采用磷酸铁锂电池系统,配套新建1座升压站及附属设施,全站划分为储能发电单元升压站两大核心区域。其中,110千伏线路采用单回路接线,35千伏侧采用单母线接线,升压站配电装置设备均布置于室内,整体技术方案成熟可靠,运行安全性高。


作为滨海新区首个电网侧储能电站,该项目填补了区域大型储能调峰设施的空白,将切实增强新区电网的调峰填谷、调频调压及应急备用能力,有效缓解高峰时段供电压力。

据测算,电站每年可完成充放电量约6600万千瓦时,相当于节约标准煤约1.3万吨,减少二氧化碳排放4万余吨,为区域能源结构清洁低碳转型提供关键支撑。


碳索储能网 https://cn.solarbe.com/news/20260715/50025938.html

新闻介绍:

7月9日,滨海新区首座电网侧独立储能电站——江滨50MW/100MWh储能项目正式并网投运。这是继上虞35kV直挂式储能、新昌恒新储能等项目后,绍兴新型储能领域落地的又一标志性成果,也标志着滨海新区在电网侧储能领域实现“零的突破”。该项目列入我市2026年重点基础设施工程,位于滨海新区汇通路与开元西路交叉口东北侧,建设规模为50MW/100MWh,占地面积20亩,总投资约1.49亿元,由绍兴滨海新

责任编辑:碳索者6355

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
