9月1日,国网新源浙江衢江抽水蓄能电站1号机组正式投产发电。作为电站主体工程的“排头兵”,由南昌分公司承建的主体C1标水库工程(以下简称“水库标”),已顺利完成下水库、上水库蓄水验收,为机组调试与并网发电奠定了坚实基础。

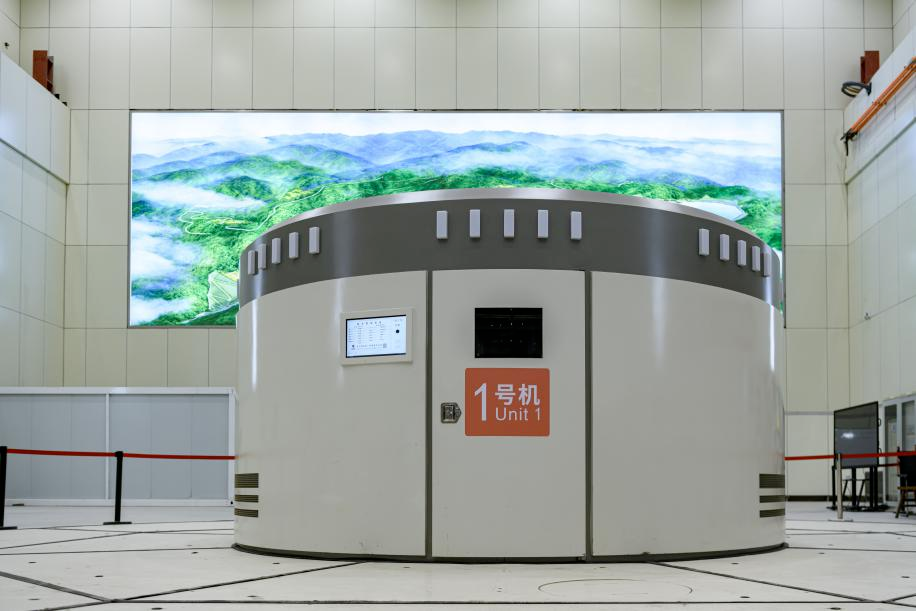

▲首台机组正式投产
01攻坚百米高坝,打造行业标杆
衢江抽水蓄能电站是国家可再生能源发展“十三五”规划重点项目,也是浙江省首批“千项万亿”工程重大项目。水库标承担上、下水库大坝,进出水口及附属建筑物施工任务,是整个电站能量存储与转换系统的核心载体。
自2021年项目团队组建以来,面对场地狭窄、高陡边坡施工、极端雨雾天气及弃渣场受限等多重挑战,项目部以“机械化换人、智能化提质”为路径,高质量建成上库大角度折线坝与下库峡谷形混凝土面板堆石坝,实现了技术突破与管理升级的双轮驱动。
上水库大坝是水库标的核心攻坚工程,最大坝高114.5米,坝顶长565米,转折角度达42°,为目前国内百米级以上转角最大的折线型面板堆石坝。该创新设计显著扩大库容、降低坝高,减少土石方开挖量,节约工程投资近1亿元。而将这一高难度设计精准落地,成为项目团队面临的核心技术考验。

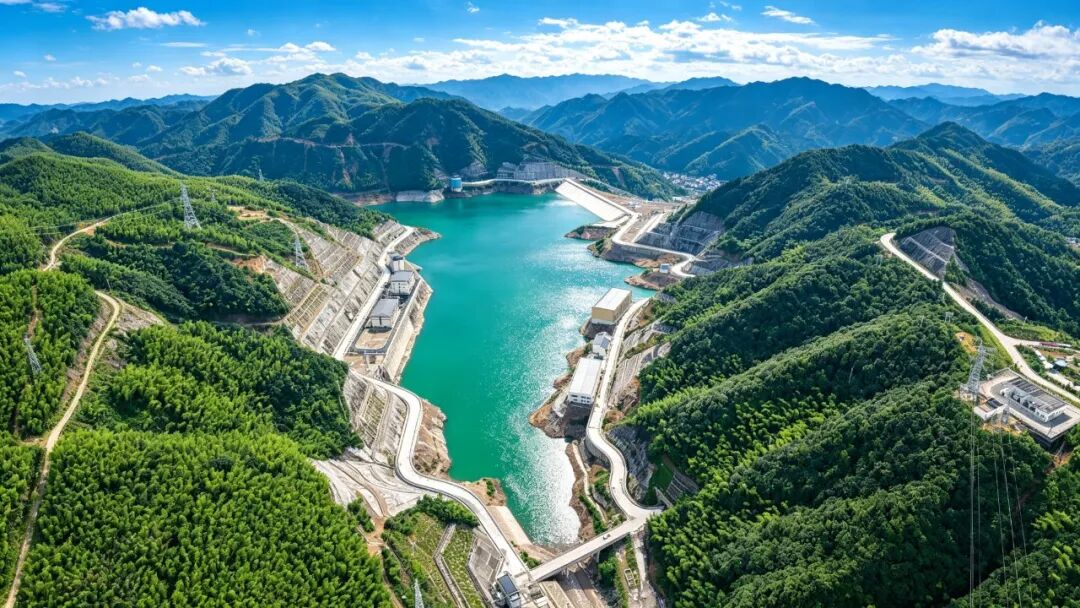

▲上水库全貌
针对折线型大坝转折部位应力复杂、施工精度要求高的难题,项目部坚持“先分析、后施工”原则,开工前即完成折线部位模型受力分析,并据此制定专项技术标准。填筑阶段推行“勤放样、精削坡”精细化作业模式,最大沉降率严格控制在5.2‰以内;面板浇筑阶段,在传统拉模台车工艺基础上创新应用轮胎坡面行走技术与翻模三角块浇筑工艺,有效破解折角区域混凝土密实度与线形控制难题。
项目同步引入“VF防裂剂+玄武岩纤维”双掺防裂技术,构建“微膨胀补偿收缩+纤维拉结增韧”双重防护体系,对原材料、配合比、振捣及养护实施全过程质量管控,关键工序实行专人轮班旁站。工程质量多次获得质量监督站及参建各方高度评价。2024年9月15日,上水库大坝顺利填筑到顶;2025年7月9日,大坝面板混凝土全部浇筑完成;2026年4月16日,上水库正式下闸蓄水,正常蓄水位达691米,有效库容829万立方米。

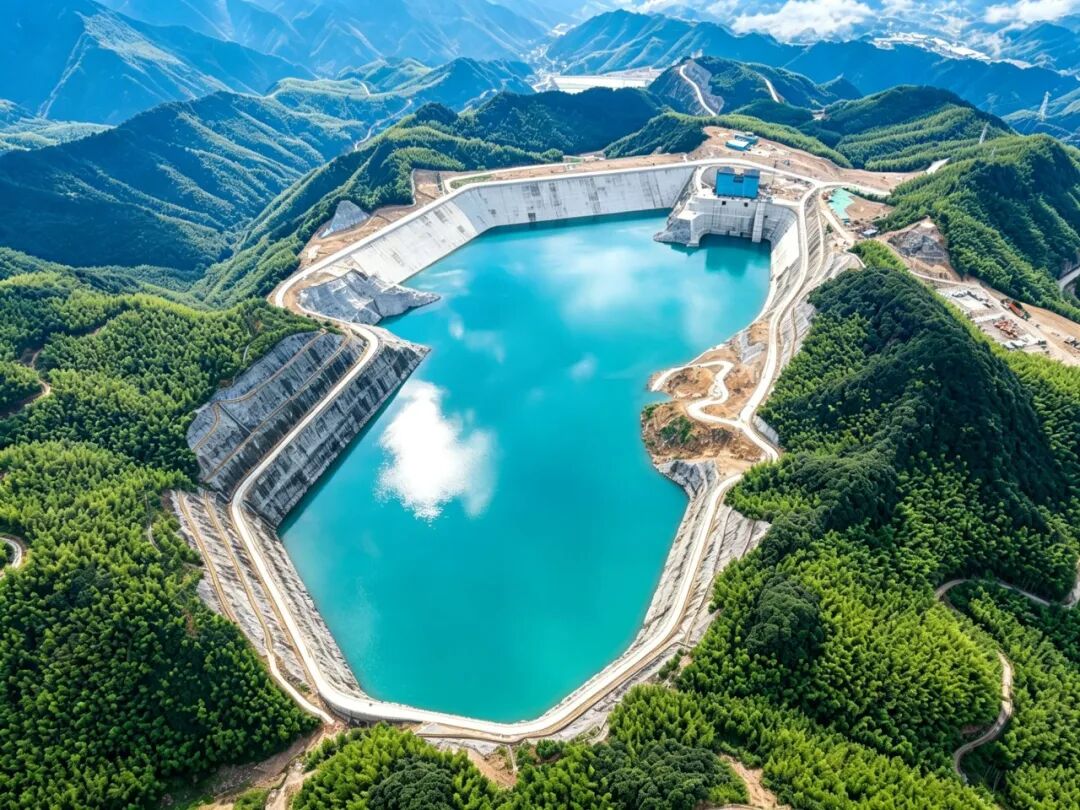

▲下水库全貌
下水库大坝为最大坝高98米的混凝土面板堆石坝,总库容1141万立方米。自2023年7月启动填筑以来,项目团队针对库区狭窄、石料场与进出水口共用10级132米高陡边坡、开挖与填筑交叉干扰等复杂工况,综合采用渣场扩容、上坝运输洞、遥控式牵引斜坡碾及数字化大坝管控等技术措施,显著提升施工质量与建设效率。2025年4月10日完成面板浇筑,2025年6月5日顺利通过蓄水验收,为机组调试提供了稳定可靠的水源保障。
02锚定目标,护航项目全面投产
从2021年项目团队组建、2022年2月正式开工,到2025年6月下水库蓄水、2026年4月上水库蓄水,水库标团队安全、优质、高效完成两座百米级高坝全部建设任务,培养了一批具备大坝填筑、面板浇筑全过程管理能力的专业技术骨干与现场指挥人才,为中国安能重返抽水蓄能市场、重塑抽蓄品牌积累了可复制、可推广的工程实践与管理经验。
目前,衢江抽水蓄能电站首台机组已于2026年9月1日成功并网发电,其余3台机组机电安装工程正加快推进。电站全面投产后,预计每年可节约标准煤约11万吨,减排二氧化碳约22万吨,将为浙江电网提供调峰、调频、调相及事故备用等多重支撑能力,有力服务区域新型电力系统构建与“双碳”目标落地。
下一步,项目部将持续配合后续机组调试与专项验收工作,强化水库运行期安全监测、日常巡检与维护保障,确保电站按期实现全容量投产目标,为浙江省能源结构绿色低碳转型和经济社会高质量发展贡献坚实力量。
新闻介绍:
9月1日,国网新源浙江衢江抽水蓄能电站1号机组正式投产发电。作为电站主体工程的“排头兵”,由南昌分公司承建的主体C1标水库工程(以下简称“水库标”),已先后完成下水库、上水库蓄水验收工作,为机组调试、并网发电筑牢了坚实的基础。▲首台机组正式投产衢江抽水蓄能电站是国家可再生能源发展“十三五”规划项目、浙江省首批“千项万亿”重大项目,水库标主要承担电站上、下水库大坝、进出水口及附属建筑物施工任务,是整
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
张掖抽水蓄能电站上水库进出水口主体结构封顶发布时间:2026-11-04 09:56:24张掖抽水蓄能电站上水库进出水口主体结构近日顺利封顶,标志着该关键节点工程圆满完成。该进出水口全长140.4米,由反坡段、前池段、拦污栅段和调整段等组成,混凝土总浇筑量约4.2万立方米,是保障电站运行的核心构筑物。施工地处高寒地区,面临低温环境下混凝土浇筑、温控防裂及多工种交叉作业等技术与管理难题。项目部通过优化分层浇筑、强化振捣与养护、精细调配资源、严格安全管控等措施,实现全过程零事故。此次封顶为后续金属结构安装、设备调试及下闸蓄水创造了必要条件,也为推进年度建设目标和冬季连续施工奠定了坚实基础。(198字)
抽水蓄能 电站建设
甘肃永昌抽水蓄能电站1#隧道贯通发布时间:2026-10-30 10:03:5710月28日,甘肃永昌抽水蓄能电站1号隧道顺利贯通,全长1630米,是连接上、下水库的关键控制性工程。该隧道地处地质条件复杂区域,存在岩石蚀变严重、软硬不均等问题,施工安全风险高、掘进难度大。为确保工程顺利推进,项目部联合业主、监理与设计单位多次开展现场踏勘与技术会商,动态优化施工方案,强化工序衔接与资源调配。此次贯通为上、下库连接道路全线通车及主体工程全面施工创造了必要条件。后续工作将聚焦压实安全责任、严控工程质量、落实各项管控措施,保障项目高质量建设。
抽水蓄能 电站建设 隧道贯通
安徽石台抽水蓄能电站首台机组发电机定子顺利吊装就位发布时间:2026-10-28 09:06:48安徽石台抽水蓄能电站1号机组定子(重约400吨)于10月25日成功吊装就位,标志机电安装取得关键突破,为2027年首台机组按期投产奠定基础。工程攻克大尺寸、高精度定子组装难题,全过程党建引领、精细监理,电气试验一次性全优,吊装安全高效。
抽水蓄能 TBM 硬岩掘进
始发!新疆最大抽水蓄能电站建设全面提速发布时间:2026-10-28 09:05:4010月25日,中铁装备3.53米超小转弯TBM在新疆若羌抽水蓄能电站自流排水洞成功始发,系南疆首个、新疆在建最大抽蓄项目关键进展。设备专为高硬花岗岩、断层破碎带及戈壁恶劣环境定制,具备强适应性与智能控制能力,助力打造西北新型电力系统核心储能枢纽。
抽水蓄能 TBM 硬岩掘进
两河口抽蓄下库闸门及拦污栅制造全面启动发布时间:2026-10-26 09:27:04两河口混合式抽水蓄能电站是全球在建规模最大的同类电站,其金属结构制造对引水系统与机组运行安全至关重要。由公司第一水工机械厂承担的上、下库闸门及拦污栅制造任务正有序推进:上库部分已进入交付收尾阶段;随着首批不锈钢复合钢板于10月20日提前10天到厂,下库制造全面启动,实现“上库收尾、下库开工”的平稳转序。该复合钢板采用“碳钢基材+4毫米不锈钢覆层”双层结构,兼顾高强度与耐腐蚀性,专用于高水头、强腐蚀、频繁启闭工况下的关键部件。为保障供应,水工厂实施穿透式供应链管理,驻厂跟踪钢厂生产,协同压缩工期。目前正同步开展工艺编制、焊接评定及工装准备,确保制造高效衔接现场安装需求。(198字)
抽水蓄能电站 抽蓄项目
宁夏华电牛首山东抽水蓄能电站工程进厂交通洞顺利进洞发布时间:2026-10-20 09:19:45宁夏华电牛首山东抽水蓄能电站工程于10月12日实现进厂交通洞顺利进洞,标志着项目建设取得关键进展。该电站位于宁夏中卫市中宁县与吴忠市青铜峡市交界处的黄河青铜峡水库右岸牛首山西麓,总装机容量1400兆瓦,主要由上水库、下水库、输水系统、地下厂房和开关站等枢纽建筑物组成。当前施工标段涵盖进厂交通洞及附属洞室、下库表土堆存场、下水库坝后指定高程以下压坡体填筑、开关站平台一期开挖,以及筹建期砂石骨料与混凝土拌和系统建设。其中,进厂交通洞全长2044米,包含主变运输洞、尾闸运输洞、排水廊道及岔洞等分支结构,是后续地下厂房等主体洞室施工的核心通道。项目将以此为起点,持续推进各关键节点建设,确保高质量履约。(199字)
抽水蓄能 电站建设 输水系统
浙江景宁抽蓄电站首台机组定子吊装完成!发布时间:2026-10-19 09:12:30浙江景宁抽水蓄能电站1号机组定子成功吊装,标志机电安装进入核心攻坚阶段。该1400MW电站为华东新型电力系统关键支撑,额定水头630米,年发电14亿千瓦时,将大幅提升电网调峰、储能及新能源消纳能力,并带动畲乡交通、生态旅游与就业协同发展。
抽水蓄能 新型电力系统 能源保供
