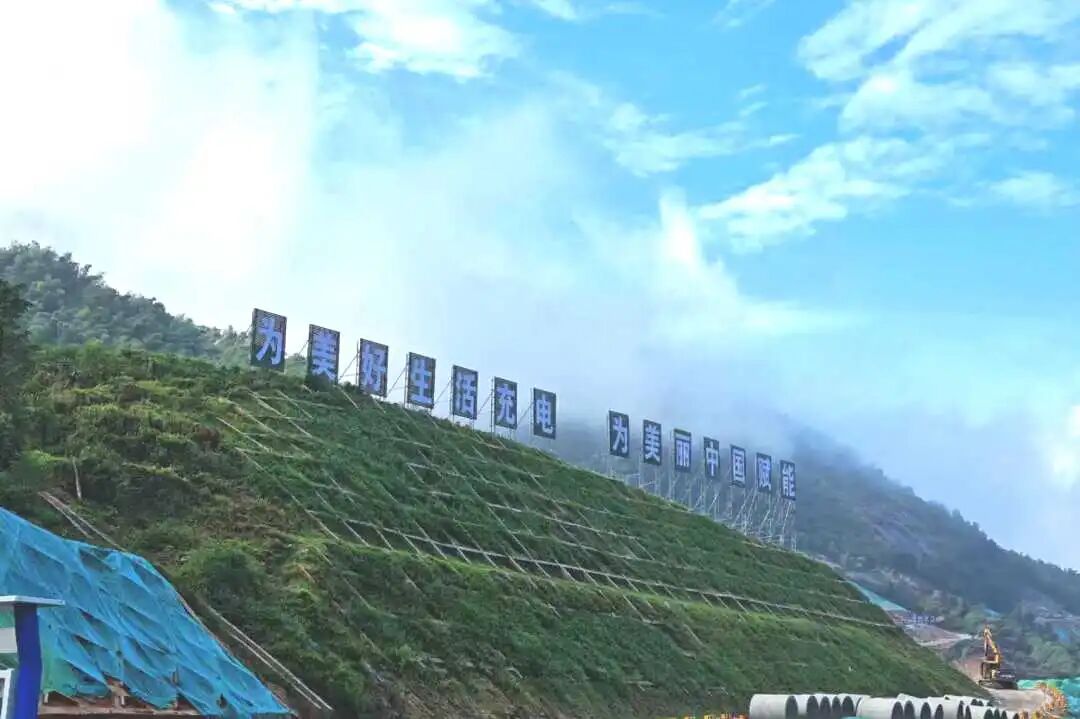

9月17日,随着最后一次爆破声响起,由中铁十局五公司承建的国网新源湖南汨罗抽水蓄能电站Q2标段进厂交通洞顺利贯通。该洞是连接下水库与地下厂房的“咽喉”通道,其全线贯通标志着电站主体施工关键路径全面打通,为后续地下厂房中下层开挖、引水尾水系统施工及机组安装奠定了坚实基础。

项目概况:国网新源湖南汨罗抽水蓄能电站位于湖南省岳阳市川山坪镇,是国家和湖南省“十四五”规划重点能源项目,也是华中地区构建新型电力系统的关键支撑工程。电站总装机容量1200兆瓦,设计年发电量12.77亿千瓦时。

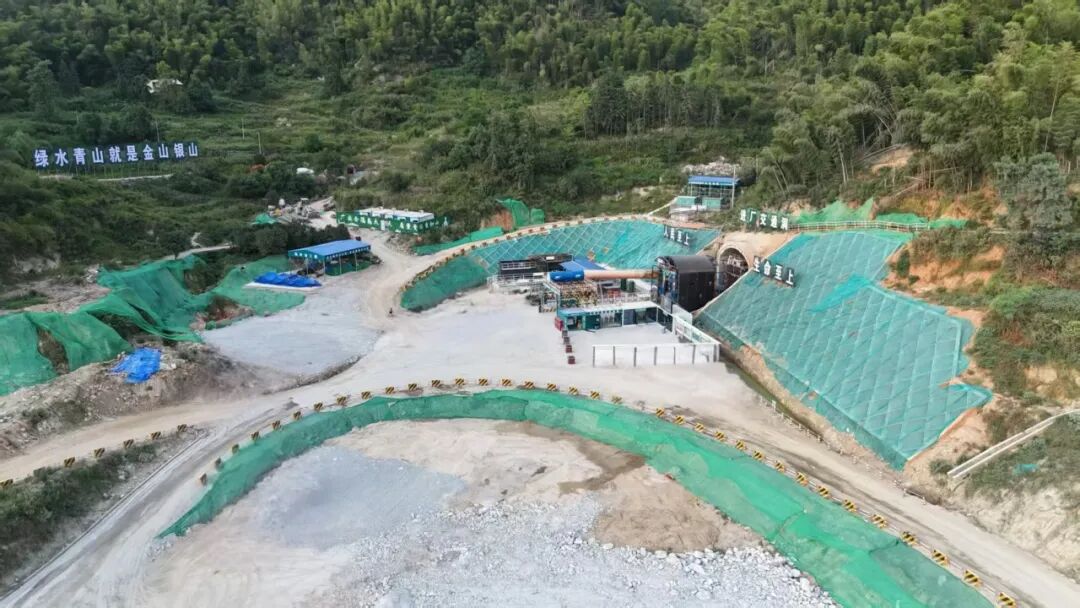

工程难点:本次贯通的进厂交通洞全长1742.76米,是地下厂房开挖的主施工通道,亦是运行期人员疏散与通风保障的生命线。洞口段全强风化层厚达43米,需穿越多处断层破碎带及节理密集带,Ⅳ、Ⅴ类围岩占比高,地质条件复杂,施工安全风险突出。

统筹调度,跑出建设“加速度”:作为标段控制性工程,项目团队科学优化施工组织,将整体工程划分为主洞室与附属洞室两个阶段,优先保障主洞资源投入;针对不同围岩等级,差异化制定开挖支护工艺。在主变交通洞、尾闸交通洞等岔洞段,采取错开30米以上距离同步施工、严格控制爆破震速等措施,显著降低主洞与附属洞之间的相互干扰。针对长距离下坡洞独头掘进带来的末端电压不足难题,创新采用“洞外增压+洞内稳压”方案,在进洞1.2公里处设置电压稳压器,有效提升设备运行效率。
攻坚克难,破解复杂地质难题:面对进口边坡稳定性差、洞口围岩破碎等挑战,项目团队坚持“管超前、短开挖、弱爆破、强支护、快封闭、勤量测”的十六字方针。在Ⅴ级围岩段,采用锁口锚杆+Φ108长管棚组合强支护体系,为地下洞室构筑起一道坚实“铠甲”,有效抑制围岩变形。同步构建全方位监控量测体系,实时采集拱顶下沉、周边收敛等关键数据,动态优化支护参数,实现地质风险全过程受控。

科学组织,打造绿色智慧工地:项目深入践行“四节一环保”(节能、节地、节水、节材和环境保护)要求,构建覆盖施工全过程的绿色施工体系。洞口设置一体化污水处理系统,配套多级集水坑与应急抽排系统,所有外排废水经沉淀处理后,循环用于道路洒水及混凝土养护;通风系统采用无级调速变频轴流风机实施压入式通风,并全线布设有毒有害气体智能监测系统,实现气体浓度超标自动报警,确保洞内空气质量持续可控。
汨罗抽水蓄能电站建成后,将显著提升湖南电网调峰、调频、调相和事故备用能力,有力支撑新能源大规模接入与消纳,是服务国家“双碳”战略、推动能源结构绿色低碳转型的重要基础设施。中铁十局项目团队将持续弘扬“敦本务实”企业文化,锚定精品工程、样板工程目标,全力推进后续附属洞室及主体工程建设,为新型电力系统建设和区域能源高质量发展提供坚实支撑。
新闻介绍:
9月17日,湖南汨罗抽水蓄能电站进厂交通洞贯通,全长1742.76米,攻克43米全强风化层及多断层破碎带难题。项目创新“洞外增压+洞内稳压”方案,应用长管棚强支护与智能监测系统,践行绿色智慧建造。电站总装机1200兆瓦,是华中新型电力系统关键支撑。
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
从0.9%到5%:北京要把“电厂”建进写字楼和车里发布时间:2026-10-30 08:56:20《北京市“十五五”时期新型能源体系规划》提出到2030年基本建成坚强韧性、清洁低碳、智能高效的新型能源体系,构建“1+3+6”目标任务体系。规划明确提升外受电与绿电调入能力,推动非化石能源消费占比升至27.6%,电能占终端能源消费比重达36%,供电可靠率提升至99.998%;电力需求侧响应能力将从0.9%大幅提高到5%。重点任务涵盖增强系统韧性、扩大绿色供给、深化节能降碳、壮大能源产业、强化区域协同、优化治理机制六大方面,包括新建5座500千伏变电站、推进抽水蓄能与特高压输电工程、新增光伏风电装机200万千瓦、推广新能源汽车与车网互动(V2G)、布局氢能与新型储能产业、深化京津冀绿电交易及电力市场改革等。(199字)
新型能源体系规划 新型储能产业 抽水蓄能
安徽石台抽水蓄能电站首台机组发电机定子顺利吊装就位发布时间:2026-10-28 09:06:48安徽石台抽水蓄能电站1号机组定子(重约400吨)于10月25日成功吊装就位,标志机电安装取得关键突破,为2027年首台机组按期投产奠定基础。工程攻克大尺寸、高精度定子组装难题,全过程党建引领、精细监理,电气试验一次性全优,吊装安全高效。
抽水蓄能 TBM 硬岩掘进
始发!新疆最大抽水蓄能电站建设全面提速发布时间:2026-10-28 09:05:4010月25日,中铁装备3.53米超小转弯TBM在新疆若羌抽水蓄能电站自流排水洞成功始发,系南疆首个、新疆在建最大抽蓄项目关键进展。设备专为高硬花岗岩、断层破碎带及戈壁恶劣环境定制,具备强适应性与智能控制能力,助力打造西北新型电力系统核心储能枢纽。
抽水蓄能 TBM 硬岩掘进
两河口抽蓄下库闸门及拦污栅制造全面启动发布时间:2026-10-26 09:27:04两河口混合式抽水蓄能电站是全球在建规模最大的同类电站,其金属结构制造对引水系统与机组运行安全至关重要。由公司第一水工机械厂承担的上、下库闸门及拦污栅制造任务正有序推进:上库部分已进入交付收尾阶段;随着首批不锈钢复合钢板于10月20日提前10天到厂,下库制造全面启动,实现“上库收尾、下库开工”的平稳转序。该复合钢板采用“碳钢基材+4毫米不锈钢覆层”双层结构,兼顾高强度与耐腐蚀性,专用于高水头、强腐蚀、频繁启闭工况下的关键部件。为保障供应,水工厂实施穿透式供应链管理,驻厂跟踪钢厂生产,协同压缩工期。目前正同步开展工艺编制、焊接评定及工装准备,确保制造高效衔接现场安装需求。(198字)
抽水蓄能电站 抽蓄项目
顺利贯通!山西垣曲二期抽蓄项目6#施工支洞发布时间:2026-10-23 09:11:27山西垣曲二期抽水蓄能项目6#施工支洞顺利贯通,全长337米,打通引水系统深部作业通道,为斜井开挖和主体工程提速奠基。项目年内接连实现永久1#公路双隧洞贯通、主厂房中导洞提前贯通等关键节点,践行“三自”模式。作为国家“十四五”重大能源项目,建成后年节约标煤22.63万吨,助力“双碳”战略落地。
抽水蓄能 山西垣曲 双碳战略
宁夏华电牛首山东抽水蓄能电站工程进厂交通洞顺利进洞发布时间:2026-10-20 09:19:45宁夏华电牛首山东抽水蓄能电站工程于10月12日实现进厂交通洞顺利进洞,标志着项目建设取得关键进展。该电站位于宁夏中卫市中宁县与吴忠市青铜峡市交界处的黄河青铜峡水库右岸牛首山西麓,总装机容量1400兆瓦,主要由上水库、下水库、输水系统、地下厂房和开关站等枢纽建筑物组成。当前施工标段涵盖进厂交通洞及附属洞室、下库表土堆存场、下水库坝后指定高程以下压坡体填筑、开关站平台一期开挖,以及筹建期砂石骨料与混凝土拌和系统建设。其中,进厂交通洞全长2044米,包含主变运输洞、尾闸运输洞、排水廊道及岔洞等分支结构,是后续地下厂房等主体洞室施工的核心通道。项目将以此为起点,持续推进各关键节点建设,确保高质量履约。(199字)
抽水蓄能 电站建设 输水系统
浙江景宁抽蓄电站首台机组定子吊装完成!发布时间:2026-10-19 09:12:30浙江景宁抽水蓄能电站1号机组定子成功吊装,标志机电安装进入核心攻坚阶段。该1400MW电站为华东新型电力系统关键支撑,额定水头630米,年发电14亿千瓦时,将大幅提升电网调峰、储能及新能源消纳能力,并带动畲乡交通、生态旅游与就业协同发展。
抽水蓄能 新型电力系统 能源保供
