戈壁筑“充电宝”!张掖北部滩储能电站项目并网

来源:中建二局   发布时间:2026-10-23 09:13:36

近日,由中建二局承建的

张掖北部滩300MW/1200MWh独立储能电站

顺利并网投运

标志着项目正式接入电网体系。

项目位于甘肃省张掖市北部戈壁荒滩,建设容量为1200兆瓦时,

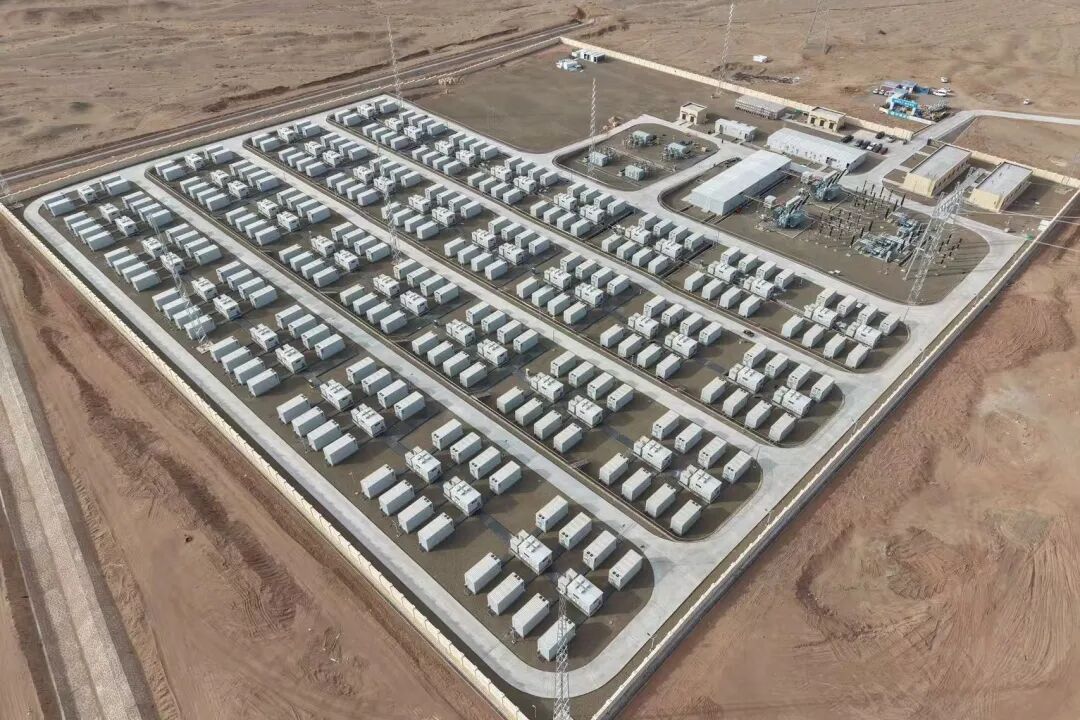

是河西地区规模最大的独立储能电站之一。

项目投运后,

将充分发挥新能源消纳、削峰填谷、

调峰调频及应急保障等核心功能,

助力甘肃省加快构建新型电力系统,

服务国家“六张网”建设总体布局。


戈壁突围 抢下施工“黄金期”


项目地处典型戈壁荒滩地带,年均风沙天气超120天,吊装及高空作业频繁因沙尘预警停工避险;水源极度匮乏,显著拉长取水运输与混凝土养护等关键工序周期;全年有效施工窗口被压缩近半。

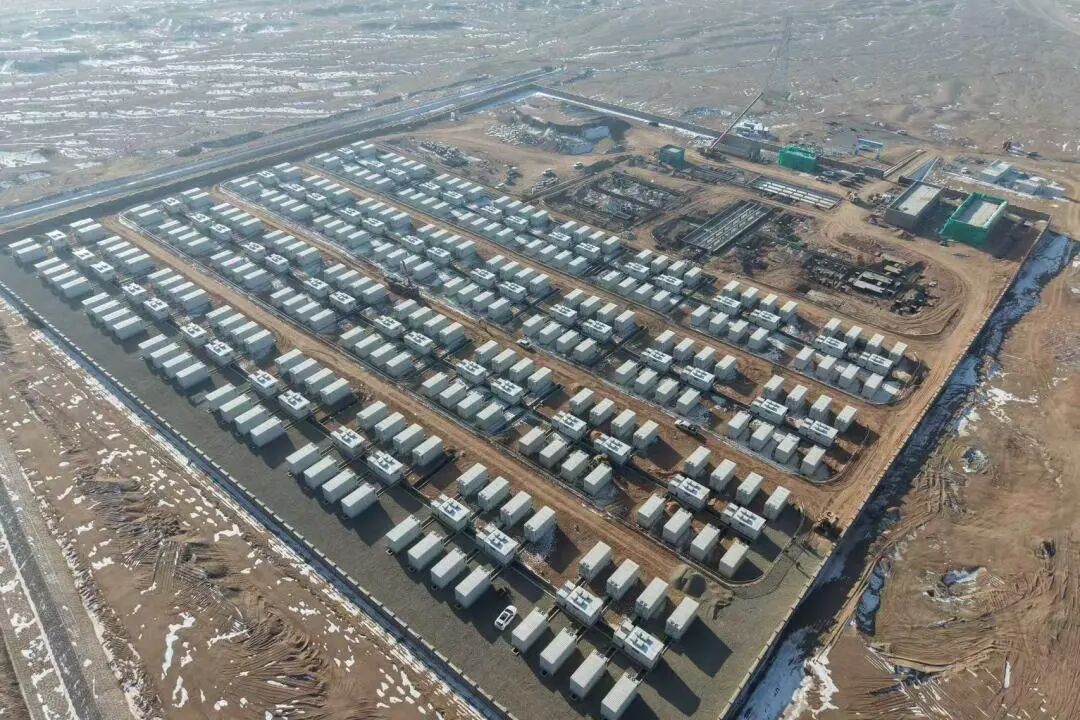

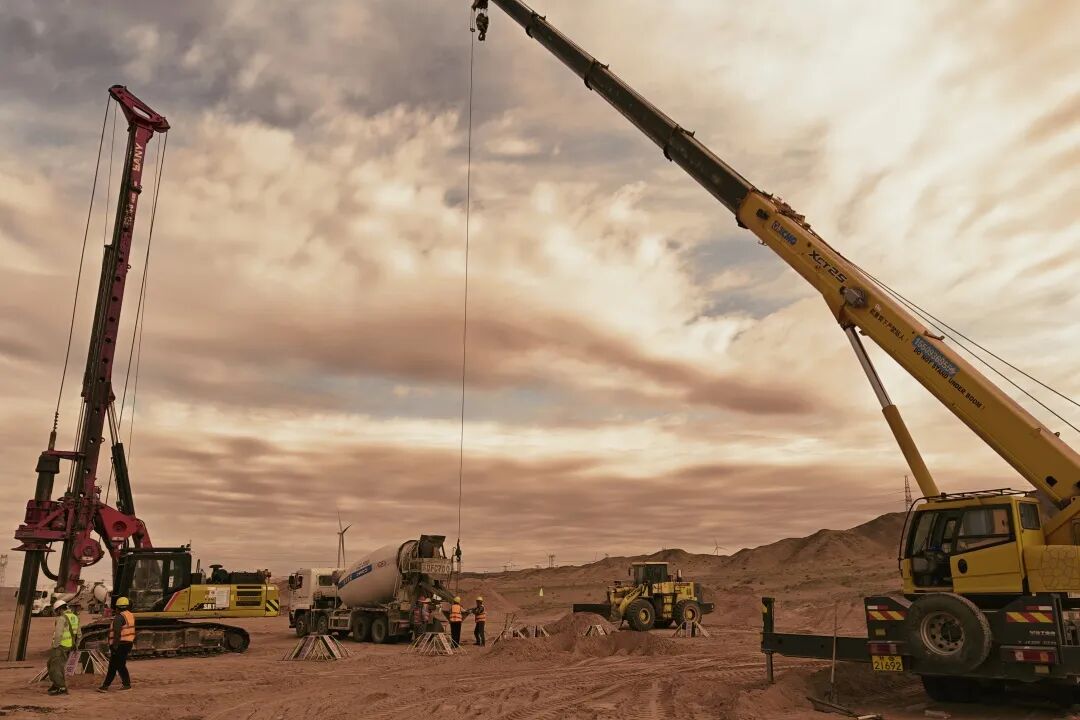

面对严峻自然条件,项目团队创新构建“储能电站复合施工组织体系”,全面推行“土建+安装”并行作业模式,实施“一类设备一套方案”的精细化全过程管控;结合风沙气象预警动态锁定作业窗口,科学组织分区流水、穿插施工,累计抢抓有效作业天数60余天,为项目如期高质量并网赢得宝贵时间。

万吨落位 码好储能“能量块”


项目共配置240台电池舱,单台重量超40吨;60台PCS一体变流升压舱,单舱重量均超20吨;设备安装总重量逾万吨。

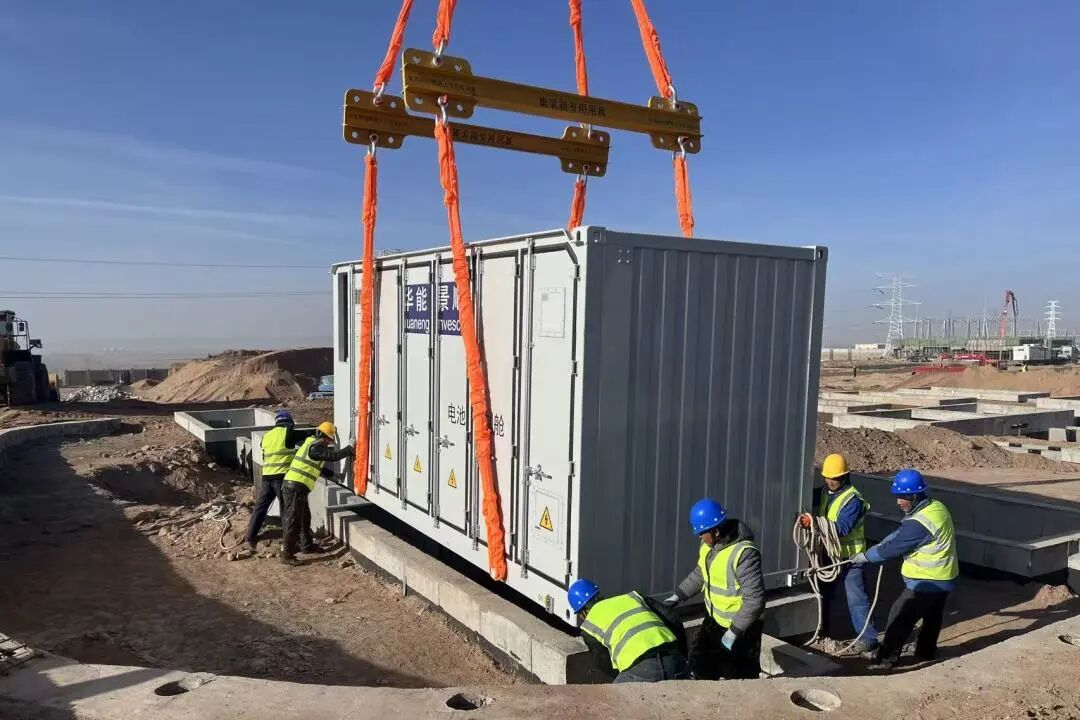

大件吊装面临作业空间受限、设备排布精度要求高、就位安装难度大等多重挑战。项目团队联合设备厂家、安装单位及运输单位,多次实地踏勘、多轮专题研讨,系统优化运输路线、吊装站位、就位顺序等关键管控节点;全部舱体采用矩阵型四层阶梯式布局,逐台完成卸车、起吊、对位、落座全过程,高标准实现全部电池舱与升压舱精准就位安装。

330千伏设备区各项运行参数稳定可靠,切实保障绿电“出得来、送得畅”。

全线联调 打通并网“主动脉”


项目涵盖储能电池舱、PCS变流柜及升压站等多系统集成,设备间接口共计500余项,通信点表点位超20000个;任一接口不匹配,均可能影响整站启停逻辑与继电保护功能。

项目团队创新采用“模块化预装+智能联调”技术路径:在工厂内完成电池舱内部元器件预装与单机调试,并同步核对舱内接线、通信点表及保护定值;现场调试坚持分层推进原则——先开展单舱自检与分系统调试,再有序实施通信对点、二次回路传动及整站联调,全面保障各系统接口适配可靠、全站协同运行稳定,为项目顺利并网奠定坚实技术基础。

新闻介绍:

甘肃张掖北部滩300MW/1200MWh独立储能电站并网投运,为河西地区规模最大的独立储能项目之一。项目突破戈壁风沙、缺水等极限施工条件,创新复合施工体系,抢抓60余天黄金工期;万吨级舱体精准吊装;攻克500+接口、20000+通信点智能联调难题,助力新型电力系统建设。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
