山西垣曲二期抽水蓄能项目6#施工支洞顺利贯通,主体工程建设迈出关键一步
近日,由中国能建葛洲坝一公司承建的山西垣曲二期抽水蓄能项目6#施工支洞顺利贯通,为引水系统及地下厂房等主体工程高效推进奠定了坚实基础。

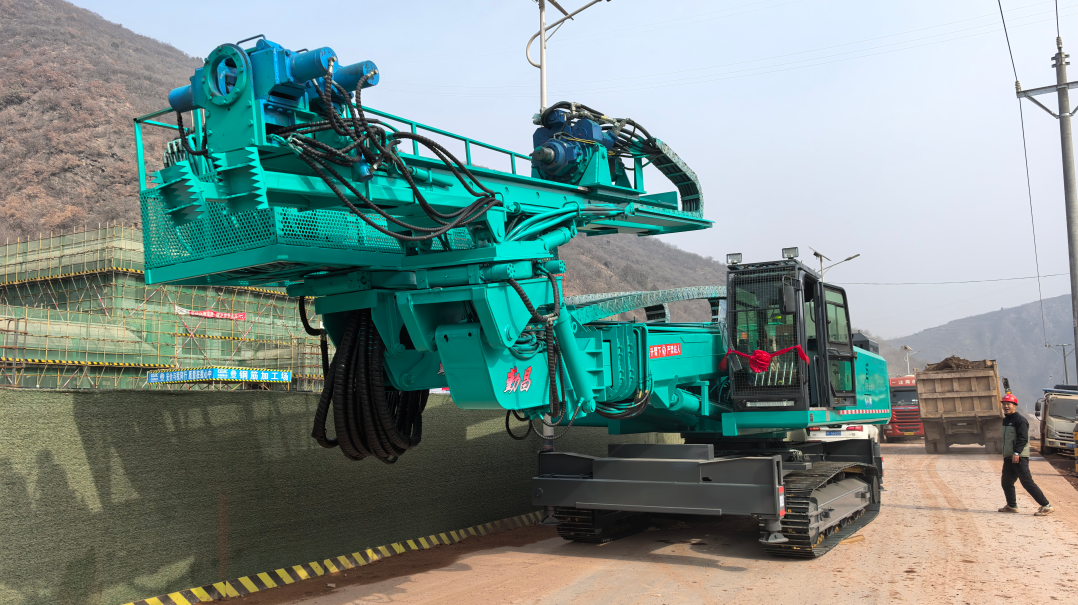

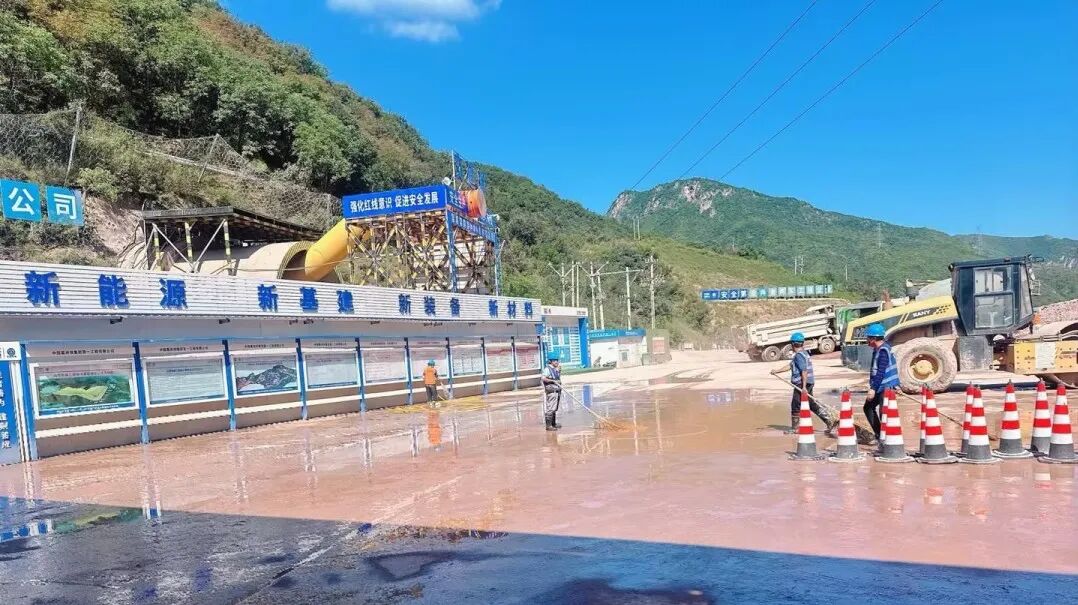

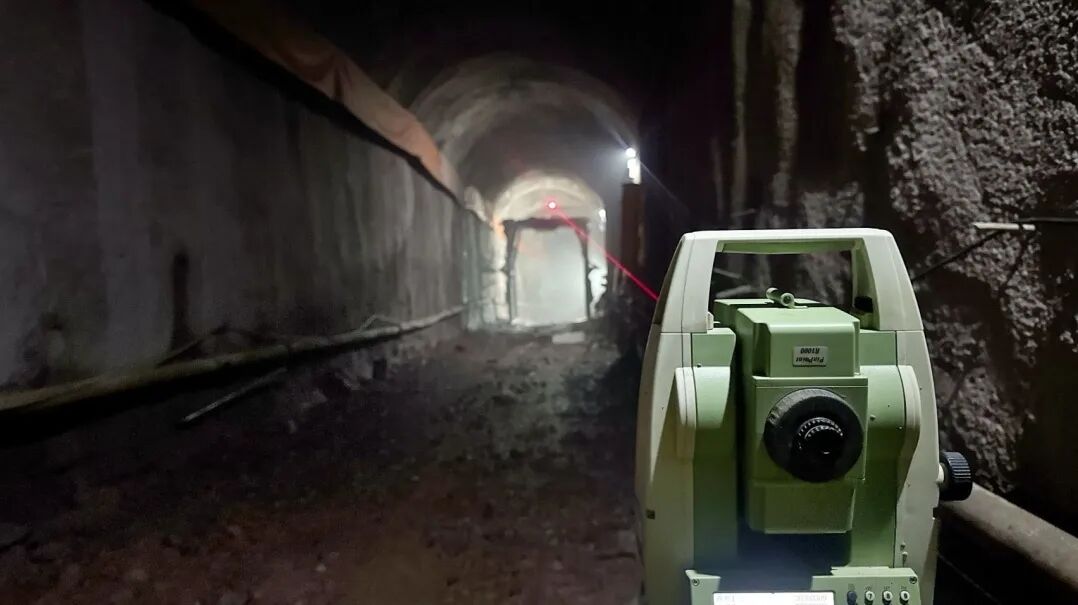

作为引水系统施工的关键辅助通道,6#施工支洞全长337.06米,承担洞室出渣、支护材料转运、大型施工设备进场以及通风排水等多重功能。此次贯通,有效打通了引水系统深部作业通道,显著拓展了洞内施工空间,为后续引水斜井开挖创造了必要前置条件。

今年以来,项目团队聚焦永久1#公路、地下厂房等关键线路,坚持多点布局、同步攻坚,接连实现多项控制性工程节点突破:
2月13日:永久1#公路2#隧洞实现全线贯通(全长274米),系该公司在水电领域首条采用全大型机械化配套施工的隧洞;

5月19日:永久1#公路1#隧道顺利贯通(全长559米),作为上水库物资运输、大件设备进场及人员通勤的“生命线”,其贯通极大提升了施工组织效率;
7月17日:主厂房Ⅰ层中导洞贯通,较原计划提前完成,系项目全面推行“三自”(自主设计、自主施工、自主管理)模式取得的重要成果。

山西垣曲二期抽水蓄能项目是国家《“十四五”可再生能源发展规划》《“十四五”现代能源体系规划》明确的重大战略性新兴能源项目。项目建成投产后,预计每年可为山西省电力系统节约标准煤约22.63万吨,降低燃料费用约2.26亿元,对优化区域能源结构、增强电网调峰能力、促进生态环境改善、支撑国家“双碳”战略落地及提升民生保障水平具有重要示范意义。
新闻介绍:
山西垣曲二期抽水蓄能项目6#施工支洞顺利贯通,全长337米,打通引水系统深部作业通道,为斜井开挖和主体工程提速奠基。项目年内接连实现永久1#公路双隧洞贯通、主厂房中导洞提前贯通等关键节点,践行“三自”模式。作为国家“十四五”重大能源项目,建成后年节约标煤22.63万吨,助力“双碳”战略落地。
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
松滋抽蓄项目厂房中导洞贯通发布时间:2026-10-16 09:34:2510月14日,水电七局承建的湖北松滋抽水蓄能电站地下厂房中导洞顺利贯通。该导洞全长176.2米、宽10.7米、高11.7米,是承担施工通风、地质勘探等功能的“关键通道”,对后续厂房大规模开挖具有决定性意义。作为国家能源局“十四五”规划重点实施项目,松滋电站总装机容量1200兆瓦,共安装4台300兆瓦机组。施工过程中,项目团队针对围岩夹泥、断层及破碎等复杂地质条件,采用“中导洞先行、两侧扩挖”工艺,优化光面爆破参数与超前地质预报,严格控制单响药量和振动速度,并强化围岩监测、通风降尘与支护协同,有效保障了开挖精度与施工安全。下一步将推进厂房两侧扩挖,严守安全、质量与生态环保底线,确保年度建设目标如期实现。(198字)
抽蓄项目 电站建设 地下厂房
山西省忻州市静乐县200MW/200.8MWh共享储能电站(二期)项目(EPC)总承包招标计划公告发布发布时间:2026-10-16 09:22:52山西省忻州市静乐县200MW/200.8MWh共享储能电站二期项目EPC总承包招标计划于10月14日发布。该项目拟建设规模为100MW/100.4MWh,由两部分组成:50MW/100MWh磷酸铁锂电池储能系统和50MW/0.8MWh超级电容混合储能系统,形成电化学与物理储能协同的新型储能配置方案。项目占地33.14亩,同步配套新建一座220kV升压站及相应土建工程、配电区域设施。作为共享储能项目,其建成后将面向区域内新能源发电企业提供容量租赁与调峰调频等公共服务。本次招标涵盖勘察、设计、采购、施工及试运行全过程EPC总承包工作,旨在推动当地新能源消纳能力和电网调节灵活性提升。(199字)
招标计划 共享储能 磷酸铁锂
喜讯!又一抽水蓄能电站进厂交通洞顺利贯通!发布时间:2026-09-16 09:23:272026年9月9日,安徽绩溪家朋抽水蓄能电站下水库进厂交通洞全线贯通!全长1702米、断面8×8.3米的“地下大动脉”打通,大幅提升物料运输与通风排水效率,为地下厂房、主变洞施工及机组设备进场奠定关键基础,项目建设全面提速。
抽水蓄能 水电工程 基建进度
价值创造丨江山抽水蓄能电站尾水1#隧洞顺利贯通发布时间:2026-09-14 09:37:50江山抽水蓄能电站尾水1#隧洞顺利贯通9月12日,随着最后一方岩体顺利爆破剥离、掌子面精准贯通,江山抽水蓄能电站尾水1#隧洞工程顺利贯通,标志着电站尾水核心输水通道全线成型,为后续混凝土衬砌、机电安装等工序有序推进筑牢坚实基础。本次贯通的尾水1#隧洞地质条件复杂,施工难度大、安全风险高。隧洞沿线围岩稳定性差,存在破碎带、裂隙发育、渗水涌水等多重施工难题,且地下施工空间受限、交叉作业多,对施工工艺、安
抽水蓄能 隧洞工程 新型电力系统

云浮水源山抽水蓄能电站自流排水洞实现全线贯通发布时间:2026-09-09 09:07:102026年9月8日上午,随着最后一循环开挖作业顺利完成,云浮水源山抽水蓄能电站自流排水洞实现全线贯通。 自流排水洞全长2406.4m,隧洞净宽2.8m、净高3.0m,为电站地下洞室群中长度最长的关键隧洞工程。该工程于2023年3月4日正式进洞施工,历经三年零六个月、1200余个日夜的连续攻坚,最终圆满完成全线开挖任务。 该隧洞主要承担地下厂房及输水系统等核心区域的排水功能,是电站地下工程的核心排水
抽水蓄能 隧洞工程 绿色施工
