大干四个月 加快促生产|洪屏抽水蓄能电站二期下库进出水口高边坡开挖支护顺利完工
近日,由公司承建的江西洪屏抽水蓄能电站二期工程下库进出水口闸门井平台以上高边坡开挖支护施工顺利完成。
该节点工程的如期完成,为后续闸门井开挖及主体结构施工奠定了坚实基础,全面筑牢了安全、稳定、可控的现场作业环境。

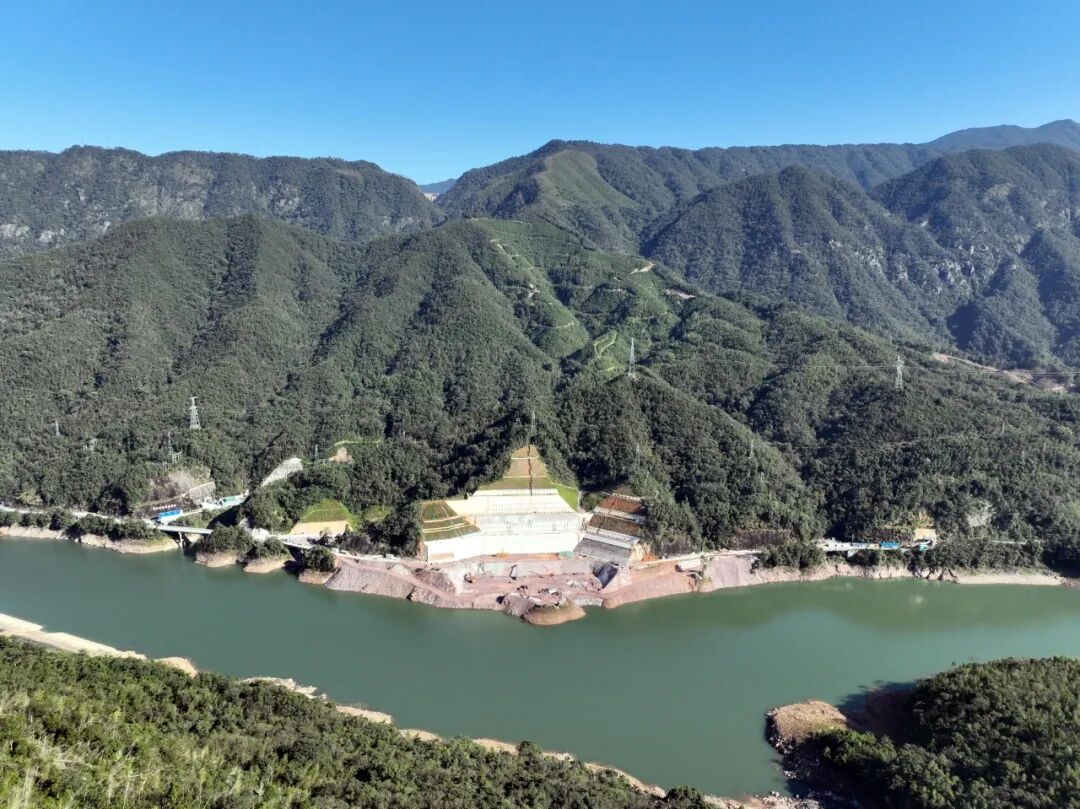

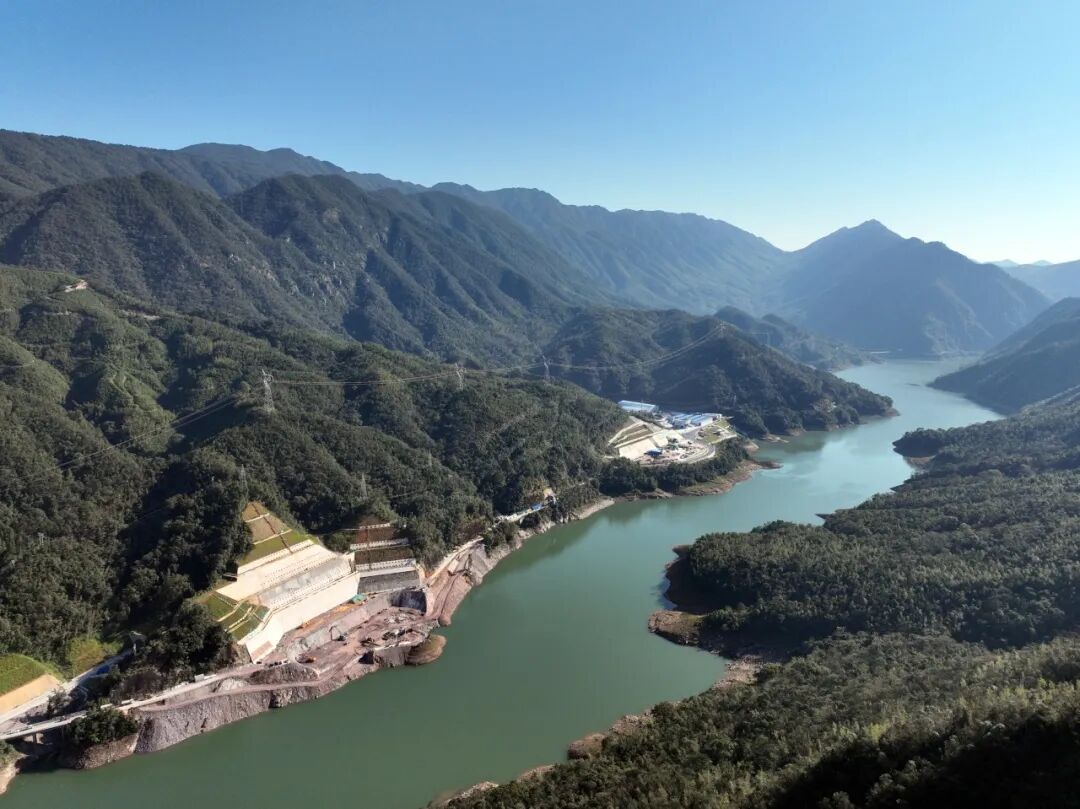

本次高边坡开挖支护工程是项目安全管控的核心重难点。边坡区域山势陡峻、岩体裸露,节理裂隙发育、风化程度较高,存在危岩落石与局部滑塌等突出风险;同时,工程属高陡边坡高空作业,具有安全管控难度大、坡面物料转运效率低、现场组织协调复杂度高等多重制约因素,一度成为闸门井施工作业推进的关键瓶颈。
施工过程中,项目部始终坚持“安全第一、预防为主、综合治理”方针,强化风险前置管控。组织技术人员多次开展实地踏勘,结合岩体特性、坡高坡率及施工总平面布局,科学编制专项开挖支护施工方案,并逐级落实方案交底与安全技术交底,确保工序责任到人、施工标准落地。
针对不同区段地质条件,项目部实施分区开挖、差异化支护策略:在危岩区段,采用人工配合机械分层开挖,逐段开展清危排险;在风化易剥落坡面,实施锚杆加固与主动防护网联合支护;秉持“治坡先治水”理念,同步建设坡面截排水系统,从源头降低雨水入渗诱发边坡失稳的风险。
面对绝壁开挖、物资运输困难、有效施工窗口期短等多重挑战,全体参建人员迎难而上、连续攻坚,最终高效完成高边坡开挖支护施工,为闸门井后续施工全面扫清前置障碍 。

下一步,项目部将持续绷紧安全与质量“两根弦”,巩固高边坡治理成效,稳步推进闸门井开挖及地下洞室施工,全力冲刺年度建设节点,高标准、高质量推进电站建设,奋力实现项目优质履约目标。
新闻介绍:
江西洪屏抽水蓄能电站二期下库高边坡开挖支护顺利完工!面对陡峻山势、危岩落石、高陡高空作业等核心难点,项目部创新实施分区开挖、差异化支护、“治坡先治水”等举措,高效攻克安全管控瓶颈,为闸门井及主体施工全面扫清障碍。
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
太子河抽水蓄能电站项目泄洪放空洞闸门井门式起重机顺利安装调试完成发布时间:2026-11-23 09:34:40太子河抽水蓄能电站项目泄洪放空洞闸门井配套的门式起重机近日顺利完成安装与调试。该设备最大起重量为10吨,专用于闸门井施工阶段的垂直物料运输,承担闸门及相关构件的吊装任务。其投用将显著提升现场施工效率,强化作业安全性,为后续闸门安装等关键工序提供可靠装备保障。作为电站建设的重要临时辅助设施,该起重机的如期交付标志着泄洪放空洞主体施工进入新阶段,对保障项目整体优质、高效、有序推进具有支撑作用。(198字)
抽水蓄能 电站建设
超低水头国内最大!湖北潘口抽水蓄能电站首台机组正式投运!发布时间:2026-11-23 09:32:48湖北潘口抽水蓄能电站首台机组于11月20日正式投运,标志着我国超低水头抽水蓄能建设取得重要突破。该电站位于十堰市竹山县堵河畔,是国家抽水蓄能中长期规划项目,具有国内在建项目中最大的水头变幅、最大转轮直径和最大单机容量(14.9万千瓦),总装机29.8万千瓦。建成后年发电量2.8亿千瓦时,可年节约标煤约9.6万吨、减排二氧化碳23.4万吨,显著提升鄂西北电网调峰能力,支撑“双碳”目标实现。由中国水电五局承建,项目团队克服高边坡开挖、复杂地质、多工序交叉等难题,创下单月开挖54万立方米等多项纪录,并通过智慧监测、绿色施工与全过程安全管控,实现900余天“零事故”及污水零排放。
水电五局 抽水蓄能 电站建设
江山抽水蓄能电站顺利完成地下厂房工程开挖支护发布时间:2026-11-18 09:20:25浙江江山抽水蓄能电站地下厂房开挖全面完成,正式移交机电安装,标志项目转入新阶段。作为国家“十四五”重点工程和浙江“千项万亿”标志性项目,其深埋405–425米、长180.5米的大跨度洞室施工创同类工程标杆,为打造浙江电网“超级充电宝”奠定关键基础。
抽水蓄能 地下厂房 机电安装
蛟河抽水蓄能电站“三个转序”全线告捷!发布时间:2026-11-16 09:56:08吉林蛟河抽水蓄能电站实现“三个转序”关键突破:1号引水系统开挖收官、800兆帕高强钢岔管水压试验一次成功、1号尾水洞衬砌台车投用。攻克大倾角斜井贯通、高强钢焊接与消应力、毫米级定向钻探等技术难关,工程全面转入混凝土浇筑与金属结构安装新阶段,为按期投产奠定坚实基础。
抽水蓄能 800兆帕钢岔管 斜井施工
安徽绩溪家朋抽蓄电站建设又一重要成果!发布时间:2026-11-16 09:31:56安徽绩溪家朋抽水蓄能电站下水库导流泄放洞全线贯通!该727米长隧洞穿越高比例Ⅳ、Ⅴ类破碎围岩,攻克渗水大、稳定性差等难题,采用“十六字方针”精细化施工。贯通为导截流验收和大坝基础施工奠定决定性基础,加速主体建设,保障项目整体工期。
抽水蓄能 水电工程 围岩支护
