宁夏平罗县共享储能电站项目进入施工冲刺阶段

来源:石嘴山市新闻传媒中心   发布时间:2026-10-28 09:32:47

近日,在平罗县红崖子乡新能源产业集聚区,一片曾经寂静的戈壁滩正被钢铁与电流唤醒。施工人员俯身于电缆沟旁,有条不紊地开展电缆接线作业,手中的接线工具发出细密的声响。自2025年12月开工建设以来,如真强联平罗县200兆瓦/400兆瓦时共享储能电站项目历经近一年紧张施工,现已进入最后冲刺阶段。这座占地50亩、总投资4亿元的共享储能枢纽,计划于2026年11月30日正式并网投运。

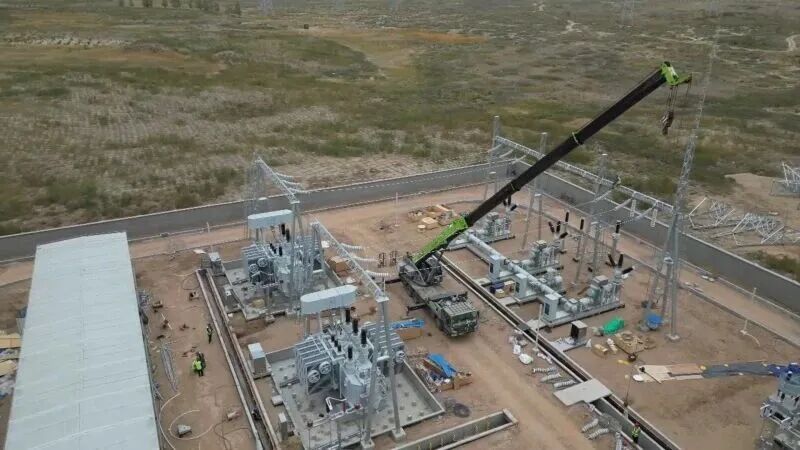

项目建设现场

走进项目施工现场,放眼望去,储能区六大功能单元排布整齐划一,综合楼、泵房等公用附属设施已然成形,110千伏升压站及4.7公里送出线路工程同步推进。目前,项目进入电缆接线的关键收尾阶段,待接线作业全部完成,随即启动设备系统性调试,同步开展并网申报各项工作,距离正式投运仅一步之遥。

“红崖子乡集聚了大片风电、光伏项目,叠加工业园区持续旺盛的用电需求,是落地共享储能项目的理想之地。”如真强联平罗县200兆瓦/400兆瓦时共享储能电站项目总包负责人邹旭林打了个比方,“这座电站就像一个巨大的‘电力蓄水池’——白天把风光发电的富余绿电吸纳储存,夜间用电高峰再释放输出,源源不断为工业园区输送清洁电力,既为本地企业减轻用电成本负担,也让投资方、产业园区实现互利共赢。”

据邹旭林介绍,项目采用性能稳定的磷酸铁锂储能系统,电池循环寿命更优,充放电效率可提升至86%左右。电站满充满放一次,能够保障10台50千瓦设备连续工作680小时。投运后,电站将承担三大核心功能:既能削峰填谷、调频调压,缓解区域用电压力,优化电力资源配置;又能促进新能源消纳,让“电力蓄水池”真正发挥调蓄作用,破解弃风弃光难题;还可在电网调度下就近提供应急电力支撑,充当区域电网的“调节器”和“稳定器”。

该项目在赋能产业发展的同时,也为地方群众带来实实在在的就业机遇。项目建设高峰期可为50至80名当地群众提供就近务工岗位,电站正式投运之后,还将设置10余个长期运维岗位,持续带动本地就业增收,让项目红利惠及地方百姓。

随着各项建设任务的陆续收官,项目并网进入倒计时。“把调试和验收每个环节做扎实,确保一次性并网成功,早日为‘双碳’目标出一份力。”邹旭林站在项目现场,语气格外坚定。而这座共享储能电站的综合效益,也将随着并网投运逐步释放——项目将充分发挥共享储能集约化建设、市场化运营优势,有效提升平罗县及周边区域电网供电可靠性和运行稳定性,大幅提高风电、光伏新能源就地消纳能力,为平罗县绿电园区建设、新能源产业高质量发展提供坚实的储能支撑。

新闻介绍:

宁夏平罗县如真强联200兆瓦/400兆瓦时共享储能电站项目已进入施工冲刺阶段,预计于2026年11月30日并网投运。该项目位于红崖子乡新能源产业集聚区,总投资4亿元,占地50亩,采用磷酸铁锂储能系统,充放电效率约86%。其核心功能包括削峰填谷、调频调压以缓解区域用电压力,促进风电、光伏等新能源就地消纳,减少弃风弃光,并在电网调度下提供应急电力支撑。作为“电力蓄水池”,电站可满足10台50千瓦设备连续运行680小时。项目建设高峰期带动50至80名当地群众就业,投运后将提供10余个长期运维岗位。项目建成后,将提升区域电网稳定性与绿电消纳能力,支撑平罗县绿电园区及新能源产业高质量发展。(199字)

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
