来源:碳索储能   发布时间:2026-10-31 08:02:51

阿里云启用巴西首个云地域、字节跳动在佩森港建中国以外最大的数据中心、华为和科大讯飞参与里约超算项目——最近,中国科技企业扎堆奔向巴西搞算力的新闻,热度不小。

但如果你把镜头从机房移向电网,会发现另一条更值得储能人关注的主线:巴西即将举行电力史上第一轮国家级电池储能拍卖,而数据中心,正在成为其中增长最快的储能需求方之一。

绿电过剩的巴西

等来了一个"吃电"的行业

巴西缺电吗?恰恰相反,巴西的电多到用不完。

巴西能源研究公司《2026年国家能源平衡报告》显示,2025年可再生能源在巴西电力结构中占比达到86.8%。水电打底,风电光伏狂飙——但问题也来了:风光是看天吃饭的电源,据咨询机构基于国家电力系统运营商(ONS)数据的估算,2025年巴西风电光伏平均被削减约4021兆瓦,约占可发电量的20%,风光企业当年因限电损失约65亿雷亚尔。巴西太阳能协会(ABSOLAR)的数据显示,2026年一季度弃电量仍占风光发电量的17.2%——消纳压力没有任何缓解的迹象。

一边是清洁电力大量弃掉,一边是AI把全球算力需求推向新高——巴西国家经济社会发展银行(BNDES)看得明白:巴西可以把清洁电力转化为面向海外的数据处理服务,相当于以数字服务的形式"出口能源"。

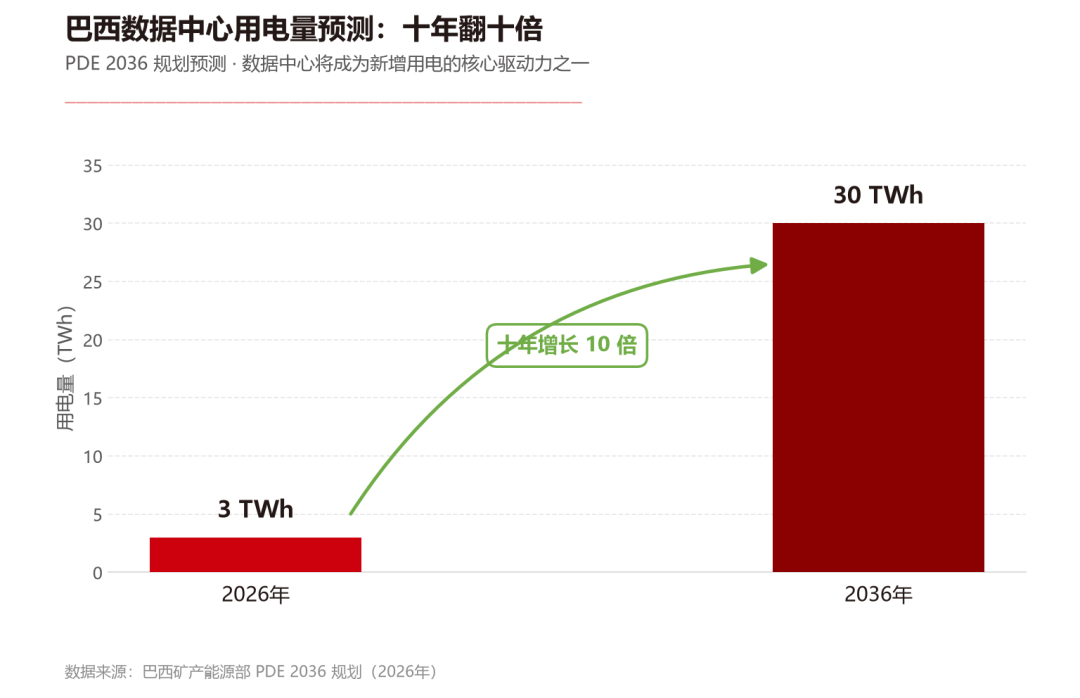

需求的量级有多大?巴西瓦加斯基金会的数据显示,2025年1月至2026年7月,巴西国家电力系统运营商处理了137项数据中心并网申请,合计用电需求12吉瓦——其中超过2吉瓦已签署输电合同。而巴西官方PDE2036规划预测:数据中心用电量将从2026年的3TWh增至2036年的30TWh,十年翻十倍。


对于一个正在为弃风弃光发愁的电力系统,这不是负担,这是天上掉下来的消纳负荷。

数据中心为什么需要储能?

有人会问:巴西绿电这么充裕,数据中心直接买绿电不就行了,要储能干什么?

三个原因。

第一,REDATA税收优惠是与可再生能源挂钩的。2026年1月生效的巴西数据中心特别税收制度规定,符合条件的项目可享受多项联邦税减免——但前提是落实社会和环境保障措施、使用可再生能源。风光出力有波动,数据中心却是7×24小时不能停的负载,中间的缺口,就得靠储能来填。

第二,储能正在替代传统UPS。超大规模数据中心过去用铅酸电池做不间断电源,现在正转向集成电力转换的模块化电池系统——响应更快、功率密度更高、全生命周期成本更低。IndexBox的数据显示,数据中心与大型商用项目已占巴西模块电池市场约10-15%的份额,且是增长最快的细分之一。巴西储能协会执行董事FabioLima说得直接:数据中心将对电池储能市场产生重大影响。

第三,巴西国家规划已经把储能写进了路线图。PDE2036规划明确:到2036年部署7.2GW电池储能系统、4GW需求响应容量、2GW抽水蓄能——专为消纳风光、支撑电网灵活性而生。

12月2日,巴西储能的"历史性时刻"

时间线上有个关键节点:12月2日和4日,巴西将举行LRCAP2026首轮储能容量拍卖——这是巴西电力史上第一场专为独立电池储能设立的国家级招标。

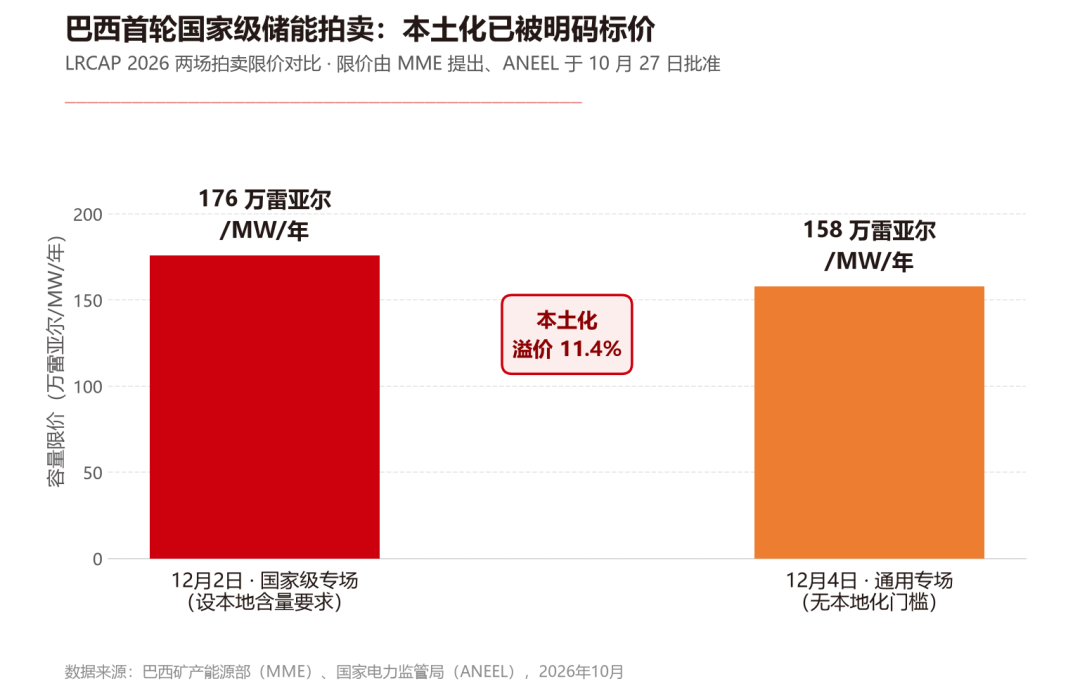

市场热度远超预期:两场拍卖共登记6091个项目,合计申报规模296.8GW,创下巴西电力行业拍卖纪录。10月27日,巴西国家电力监管局(ANEEL)已批准两场拍卖的招标公告并敲定限价:12月2日国家级专场为176万雷亚尔/MW/年(约33.4万美元),12月4日通用场为158万雷亚尔/MW/年——本土化专场溢价11.4%,相当于官方明码标出了"本地化"的含金量。


但另一个数字同样值得注意:行业对实际采购规模的预期只有2至5GW(对应8至20GWh)。近300GW申报,抢2至5GW的盘子,竞争惨烈程度可想而知。中标项目将签订15年期储备容量合同(每天最多两充两放、年不超过366次循环),自2028年8月起按月获得固定收入——长周期稳定现金流,这正是储能商业模式最缺的东西。

而中国储能企业,已经提前卡位完毕:

宁德时代:2022年Registro电网侧储能项目已投运,覆盖15座城市约200万居民,巴西储能市占率约45%;已与巴西本土电池巨头Moura组建联合体,冲刺12月2日设有本地含量要求的国家级专场。

比亚迪:计划最高投入5亿雷亚尔建设储能电池产线,瞄准本土化赛道。

阳光电源:与巴西罗卡集团签署三年框架协议,分批落地400MWh工商业储能。

华为数字能源:中标亚马孙地区120MWh光储微电网——南美规模最大的微电网工程之一。

运达股份:巴伊亚州储能集成工厂2026年6月投产,是其首个海外储能工厂;楚能、晶科、国轩、鹏辉等也通过与本土企业结盟的方式入场。

值得注意的是打法的变化:这一轮出海,几乎没人单打独斗。中国电芯+巴西本地组装,成为主流配置——因为设有本地含量要求的12月2日国家级专场,纯设备出口过不了BNDES认证这道关;不设门槛的12月4日通用场虽然对外开放,但限价低了11.4%。

别只看到蛋糕,门槛也是真的

最后泼点冷水,这是该有的平衡。

其一,税负是悬在头顶的现实成本。巴西2026年1月刚把锂电池进口税从18%上调至20%,再叠加IPI、PIS、COFINS,一般进口情形下的综合税负相当可观;虽然第15.269号法律已把储能纳入REIDI税惠(免缴PIS/COFINS)、规定储能系统及组件进口零关税,但REIDI豁免全国每年上限只有10亿雷亚尔,且依赖年度预算法安排,能不能覆盖到自己是未知数;2027年起分阶段推进的税制改革,还会持续改变税负结构。再加上建厂、合资、供应链重构的本地化投入,都意味着更重的资产和更长的回收周期。

其二,规则还在变。储能立法2025年11月才落地,ANEEL的收费规则仍在公开征询,"能源即服务"等商业模式的监管细则尚未明确——现在入场,本质上是和政策赛跑。

其三,巴西要的不只是投资。卢拉在胜选讲话中明确要求:相关企业须为巴西本地数据保留部分服务能力,同时发展巴西自己的人工智能。数据中心如此,储能亦然——巴西欢迎的是"共建者",不是"卖货郎"。

写在最后

AI算力出海巴西,表面上是数据中心的故事,底层其实是一场能源套利:把全球最充裕的绿电,变成全球最稀缺的算力。而在这条链路上,风光的波动性、负载的可靠性、政策的绿电门槛,每一环都在给储能创造需求。

12月拍卖结果即将揭晓。如果中国储能企业能借助这轮拍卖完成从卖设备到建生态的转身,拉美市场的大门也就此打开。

新闻介绍:

本文聚焦中国科技企业加速布局巴西AI算力基础设施的背景下,储能产业迎来的重大发展机遇。文章指出,巴西可再生能源占比高达86.8%,但风光弃电严重(2025年弃电量约4021兆瓦),而数据中心用电需求十年内将增长十倍,成为消纳绿电的关键负荷。为保障7×24小时供电、满足税收优惠对绿电使用的刚性要求,并替代传统UPS,数据中心正快速拉动电池储能需求。巴西将于12月举行史上首次国家级电池储能拍卖,政策明确规划至2036年部署7.2GW储能,中国头部企业已通过合资建厂、本地集成等方式积极卡位。文章同时提示进口税负、规则不确定性及本地化合作要求等现实挑战,强调储能正从设备出口迈向生态共建。(199字)

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
