当前位置:首页 > 新闻详情

储能配置20%~55%!河南2022年5GW风光项目开发方案

来源:碳索储能网   发布时间:2022-10-28 00:56:27

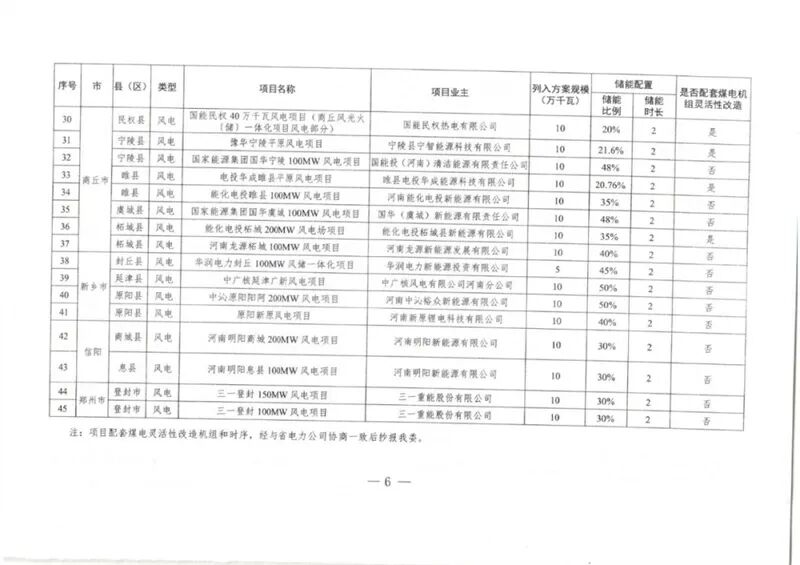

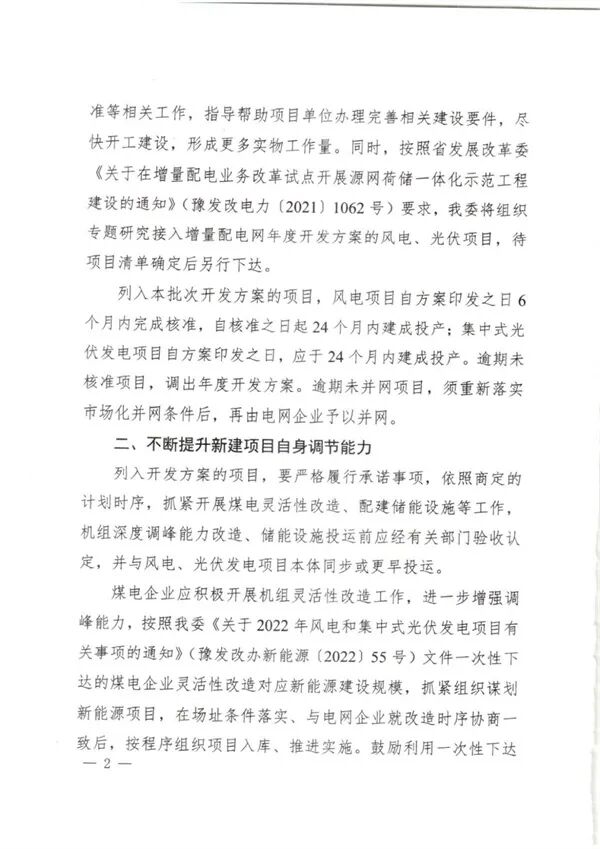

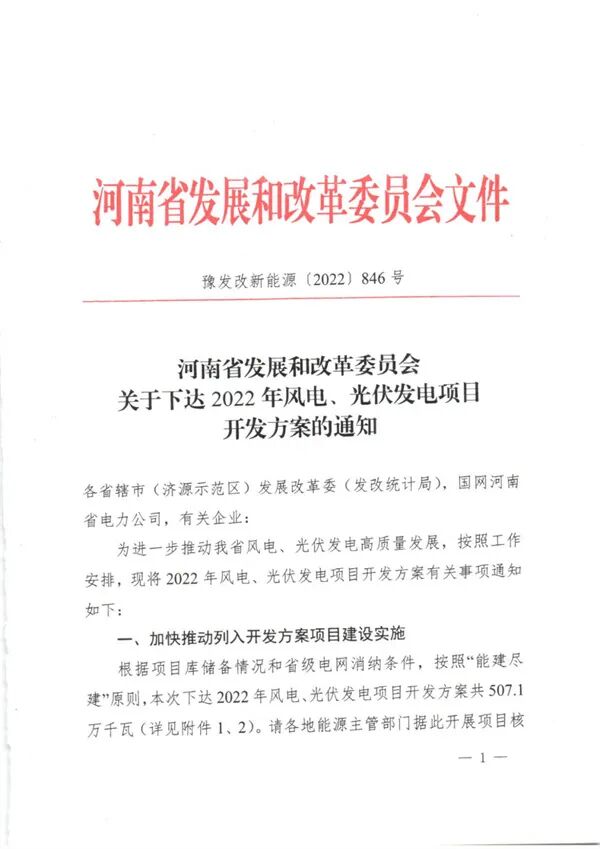

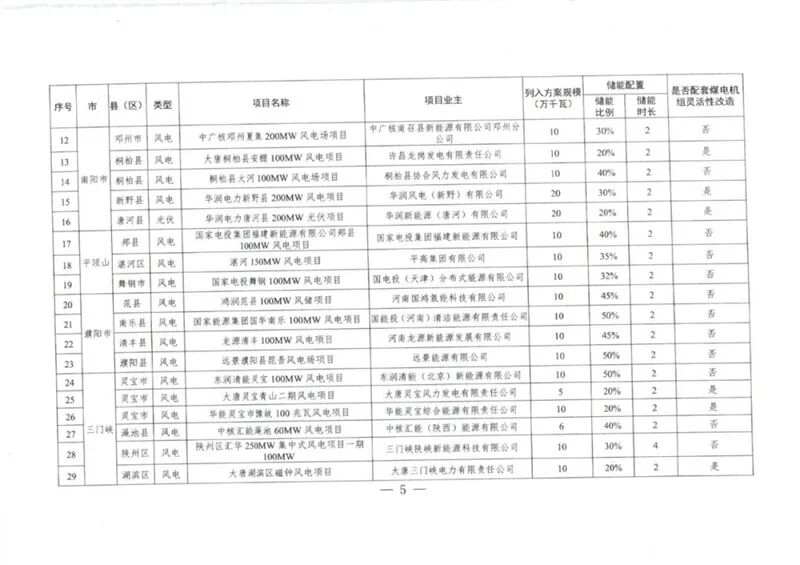

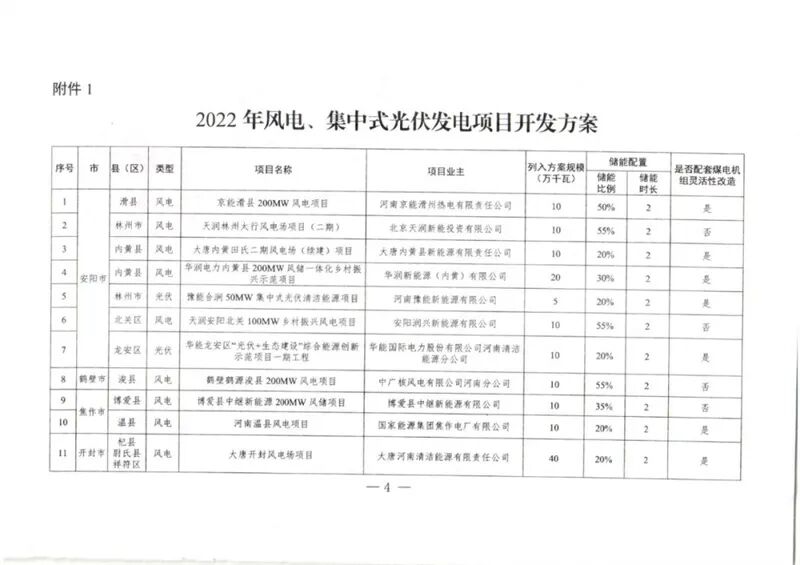

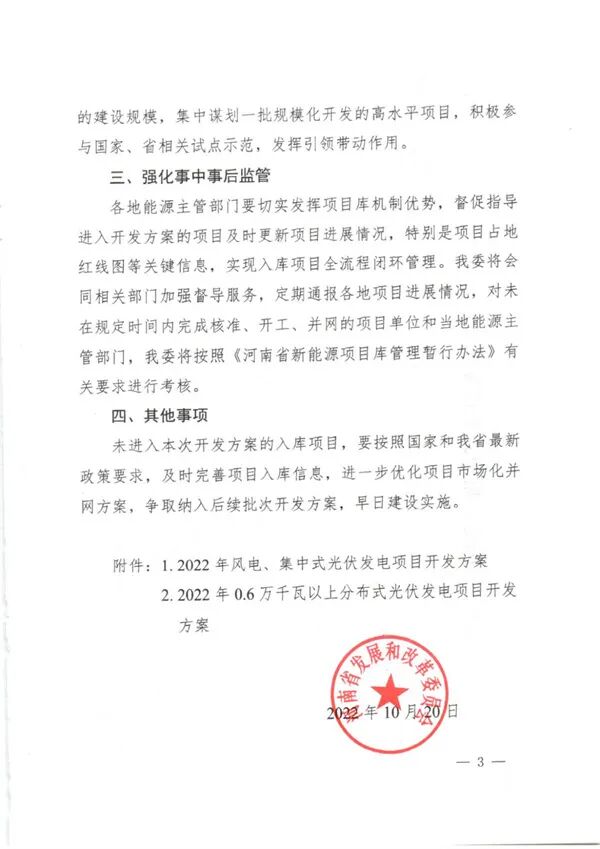

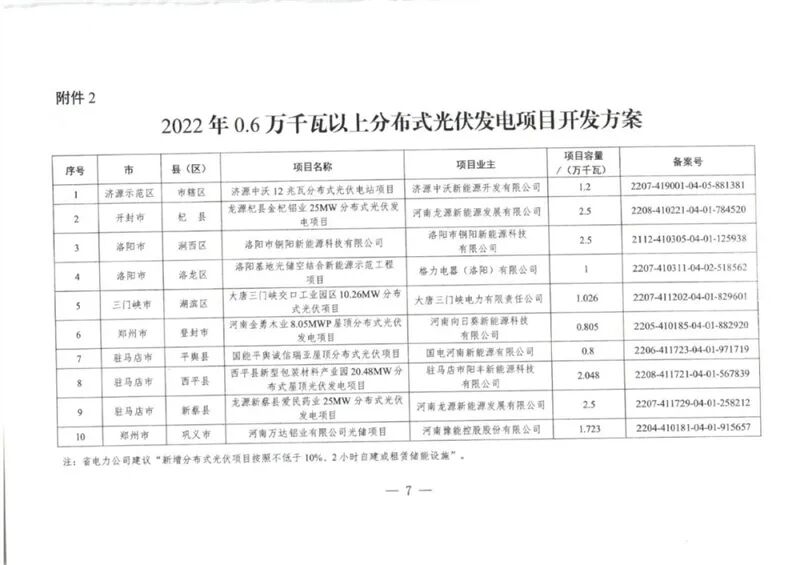

10月20日,河南省发改委发布了《关于下达2022年风电、光伏发电项目开发方案》的通知。文件显示,河南省本次下达2022年风电、光伏发电项目开发方案共507.1万千瓦。其中集中式光伏35万千瓦,分布式光伏16.102万千瓦;风电456万千瓦。其中储能配置要求按照20%~55%、时长2~4小时不等。 根据文件,列入本批次开发案的项目,风电项目自方案印发之日6个月内完成核准,自核准之日起24个月内建成投产;集中式光伏发电项目自方案印发之日,应于24个月内建成投产。逾期未核准项目,调出年度开发方案。逾期未并网项目,须重新落实市场化并网条件后,再由电网企业予以并网。 全文如下:








新闻介绍:

10月20日,河南省发改委发布了《关于下达2022年风电、光伏发电项目开发方案》的通知。文件显示,河南省本次下达2022年风电、光伏发电项目开发方案共507.1万千瓦。

责任编辑:lufei

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
