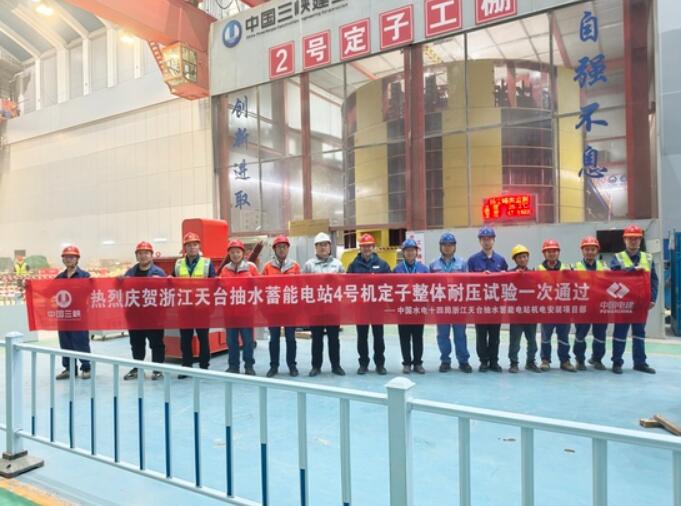

日前,浙江天台抽水蓄能电站4号机定子圆满完成整体耐压试验,各项试验数据均达到优良标准,标志着4号机组正式迈入机电安装总装阶段,为电站2026年4号机组顺利投产筑牢了坚实基础。
目前,电站工程建设正有序推进:天台抽水蓄能电站1号机组于12月10日18:06完成首次并网;12月12日16:30完成100%甩负荷试验;2号机组正在进行倒送电主变冲击24小时试运行阶段;3号机正在进行机组盘车,计划2026年1月下旬完成总装任务;4号机目前正在进行导水机构的安装工作。
本次完成的4号机定子耐压试验是电站最后一台机组。项目部技术团队在总结1-3号定子组装经验基础上,通过优化施工工艺,精心组织,仅耗时43天完成定子绕组组装及耐压试验,施工质量、进度均达行业领先水平。
此次试验的完成,不仅为4号机组后续总装创造了有利条件,更对天台抽水蓄能电站整体工程进度起到了重要推动作用。下一步,项目部将根据调度指令紧密组织施工,全力保障首台机组顺利投产,科学统筹推进后续机组安装,为电站整体全容量提前投产发电夯实基础。

碳索储能网 https://cn.solarbe.com/news/20251217/50014903.html


下一篇
