祁连雪映千峰秀,隧贯云开万象新
近日,西北院EPC总承包的
甘肃皇城抽水蓄能电站
两条关键通道同日贯通
标志着电站上水库施工“生命线”全线畅通
项目建设正式迈入主体工程全面施工阶段!

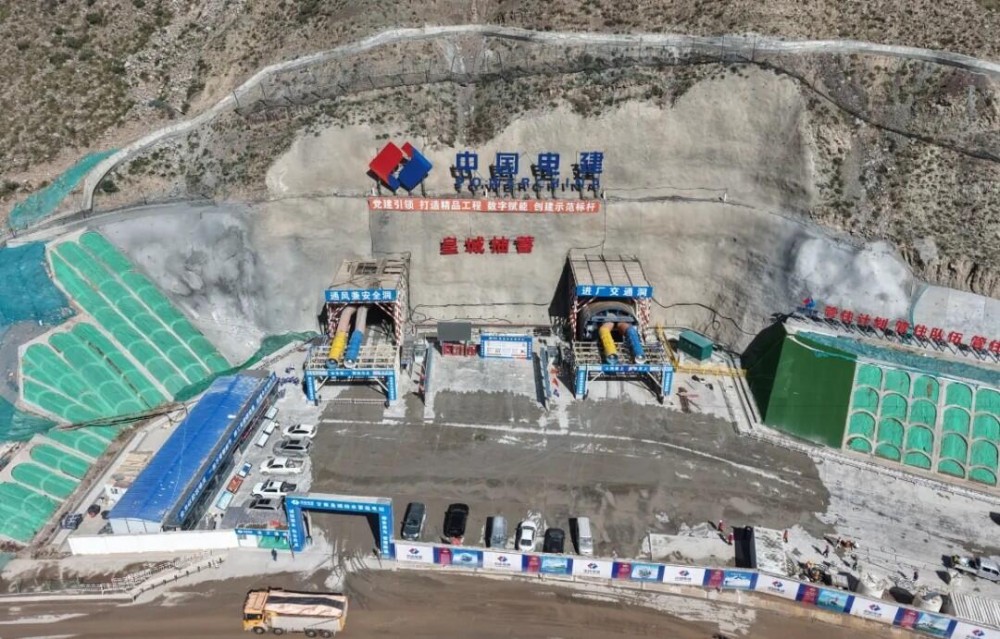

甘肃皇城抽水蓄能电站继进厂交通洞提前11天顺利贯通后,电站引水隧洞上平段施工支洞、上下库连接路隧道于当日同步实现贯通。

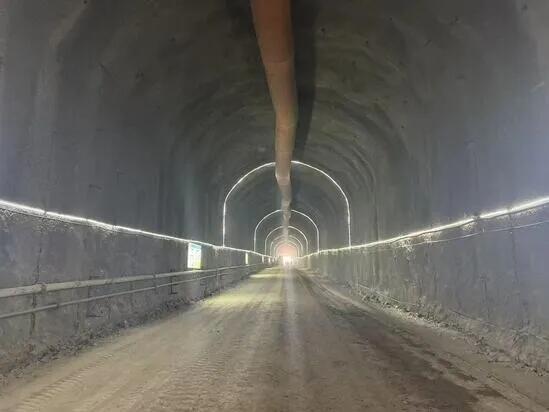

此次贯通的两条通道,均为电站建设的核心要道,肩负着施工组织推进与大件物资运输的双重关键使命。其中,1号施工支洞全长861.2米,最大断面尺寸10.48×10.01米,是进入引水隧洞上平段施工的唯一通道;2号上下库连接路隧道全长1139米,最大断面尺寸10.03×8.7米,是衔接电站上下水库的重要交通枢纽。


建设过程中,参建团队需直面地质条件带来的严峻考验。其中,长达970余米的洞段属于Ⅳ、Ⅴ类围岩,施工风险显著、难度极高。面对挑战,西北院皇城抽蓄设代部人员扎根现场一线,与施工实时联动:通过实时地质素描与超前预报,动态优化设计支护参数,并全程参与关键工序的联合验收工作,及时提供技术指导,有效保障施工安全;皇城抽水蓄能电站EPC总承包管理部统筹协调各方,组织方案论证,严格监督落实。全体建设者统一思想、迎难而上,在420个昼夜的持续奋战中,严格把控安全、质量与进度管理,最终实现了两条通道优质、安全贯通。
