2025年12月30日,重庆能投渝南售电公司储能项目成功实现南桐一路并网,标志着这一历史遗留难题项目迎来里程碑式突破。

该项目自移交至国家电投集团综合智慧能源有限公司(简称“电投综能”)以来,面临项目工期滞后、既定成本超支、外部协调复杂等多重挑战,公司主动担当、精准施策,通过系统谋划与全过程精细化管理,推动项目从停滞走向实质性重启。

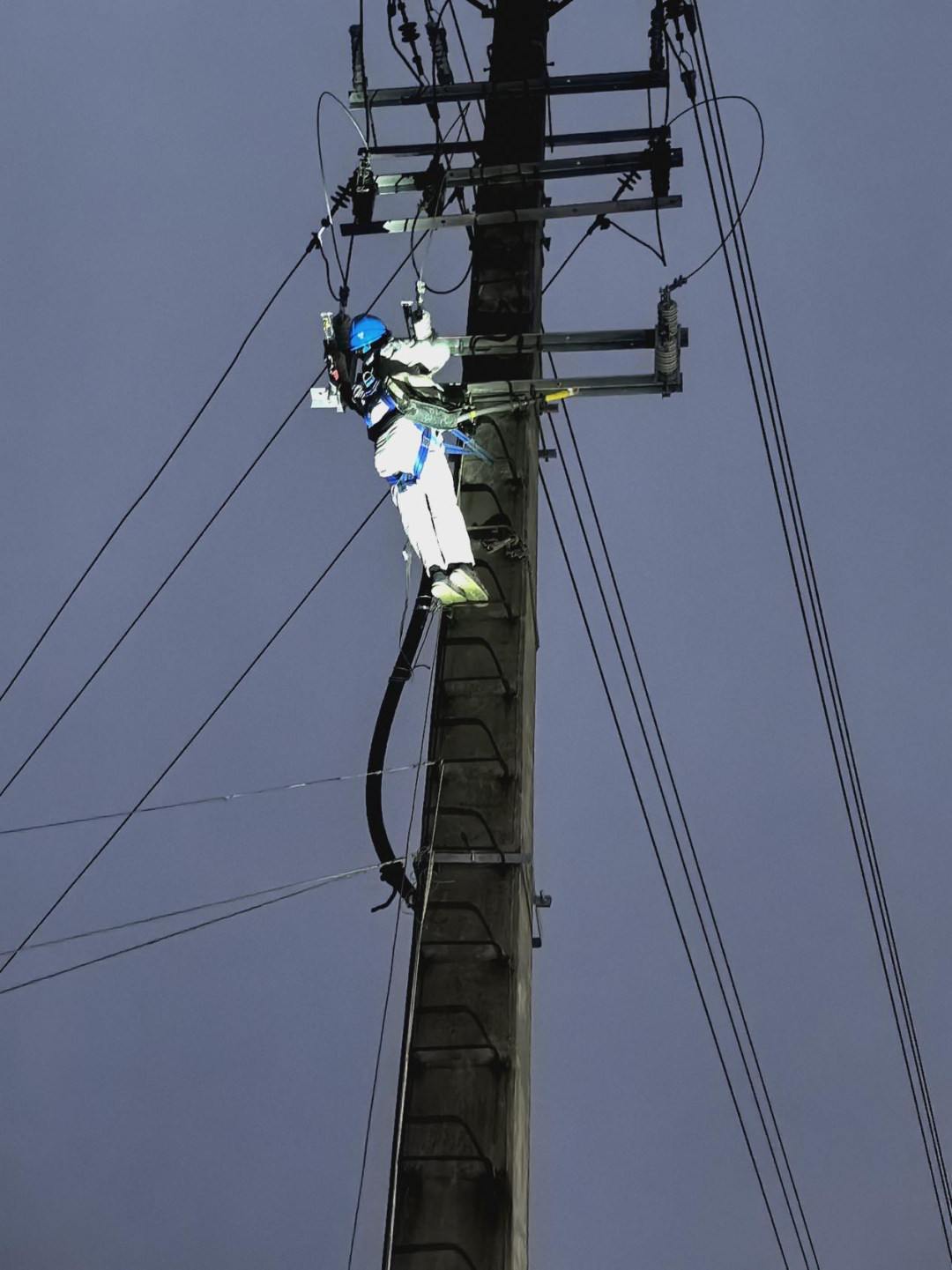

在关键审批、资金支付、设备供货等环节,电投综能高效协同,面对设备返厂改造、年底排产紧张等压力,安排专人驻厂督产,抢抓进度。12月29日,PCS设备到货2小时内完成吊装;12月30日上午并网柜就位后立即开展电缆头制作、耐压试验及保护传动试验;12月30日14时具备并网条件,并成功协调售电公司在两个时段完成外线停电施工,保障并网顺利实施。
