1月26日,共和分公司同仁30兆瓦×4小时储能项目顺利并网投运,为该公司新能源产业提质升级、助力“双碳”目标实现注入新动力。

该项目位于青海省同仁市瓜什则乡,总占地面积约22亩,装机容量为30兆瓦×4小时,通过2回35千伏集电线路接入国能同仁110千伏升压站35千伏配电装置。作为同仁20万千瓦光伏项目的配套储能设施,项目按照15%容量配置比例、4小时放电时长标准建设,包括12套2.5兆瓦/10兆瓦时储能电池舱、24台105千瓦变流升压一体机(PCS)及12套2500千伏安升压机组。项目投运后,预计年充电量达33600兆瓦时,减少二氧化碳排放约44.78吨,可有效平抑光伏出力波动、缓解电网调峰压力,提升区域电力系统的调节灵活性与源网荷储协同能力,具有良好的经济效益、环境效益和社会效益。

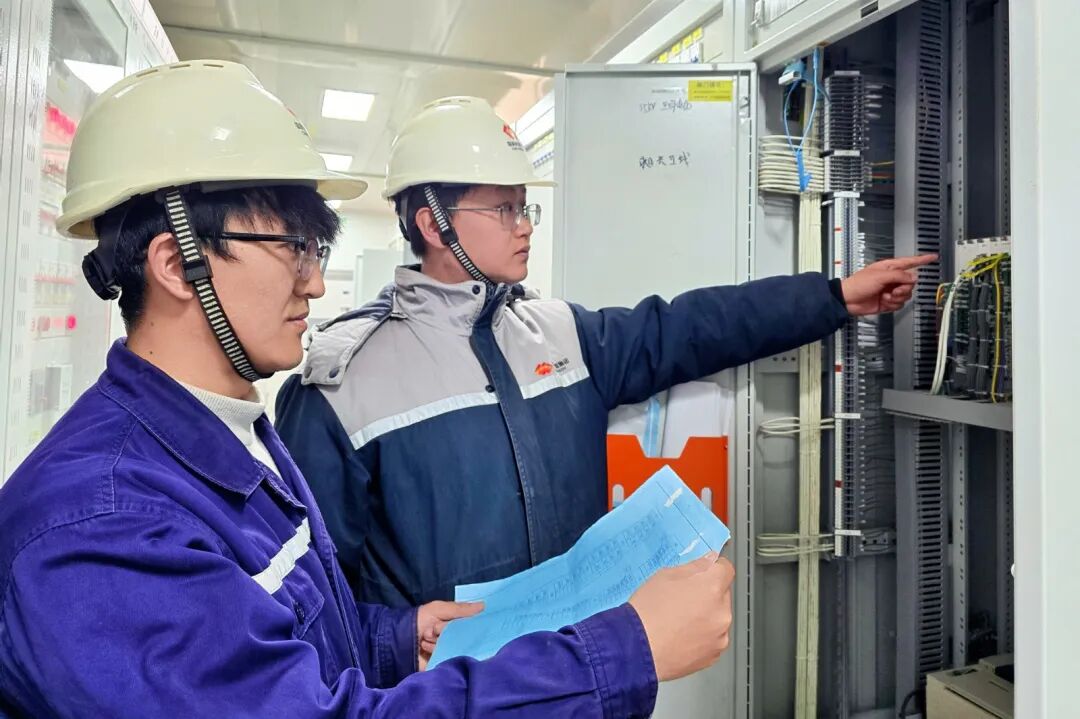

项目建设期间,面对高原气候恶劣、多专业交叉作业、设备调试复杂等挑战,该公司加强统筹部署、优化全过程管理,针对高原冬季施工难题,制定专项防寒防风方案,优化电池舱安装工艺,采用模块化预制组装技术缩短工期;协同设计、施工、监理、设备供应商及电网单位,及时解决设备运输、现场安装与并网对接等各环节问题;明确责任分工,设立安全、质量、进度专项督导小组,实施“周复盘、月考评”机制,有力保障了项目顺利实现并网目标。
