宁抚顺压缩空气储能项目全面复工复产

来源:辽水集团   发布时间:2026-03-04 11:12:56

春节假期结束,辽水新能(抚顺)公司迅速进入工作状态,统筹部署复工复产各项工作。2月26日,公司组织地下储气库EPC总承包单位召开节后复工复产专题会议,全面安排部署开工前工程建设准备与安全生产工作,确保项目开工平稳有序推进。

地下储气库作为项目的关键工程,其建设质量直接关乎项目全局成败。该储气库采用环形布置的特大断面洞室,开挖断面直径近17米;压力钢管洞内焊接总长达12000米且均为1类焊缝;混凝土浇筑方量超3万立方米。工程技术难度大、工艺复杂,对施工质量和安全管理提出了极高要求。

会议要求全体参建人员要迅速从“假期状态”切换至“战斗状态”,严守“安全第一、预防为主”理念,坚决防范节后思想松懈、管理松弛、工作怠惰等问题。会议重点部署以下工作,一是督促地下储气库工程EPC总承包单位严格制定并落实复工复产方案,全面开展作业前风险辨识,对各类设施设备进行全面检查维护,确保复工安全平稳有序。二是紧盯安全生产、进度计划、用地手续、人员返岗、物资保障等关键环节,梳理形成35项开工准备任务,按照“清单化、节点化、责任化”要求逐项压茬推进,闭环落实。三是锚定全年建设目标,强化与政府主管部门及相关单位的沟通对接,严格按各项工作节点有序推进各项任务,为项目顺利建设夯实基础。

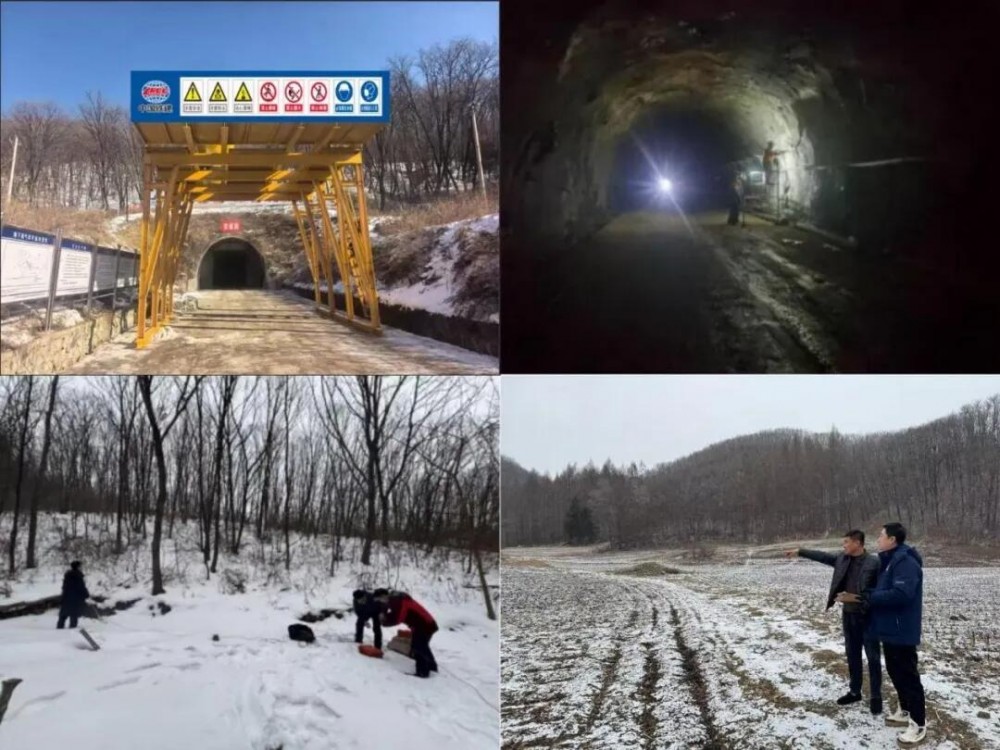

目前,地下储气库EPC总承包单位主要管理人员已全部返岗,地质详勘工作已正式开钻,交通洞开挖工作有序安排,其他各项复工工作同步推进中,项目公司正全力加快办理临时用地相关手续,开足马力落实开工前各项准备工作。全体参建人员以实干姿态攻坚项目建设,为集团清洁能源板块高质量发展注入新动能。


碳索储能网 https://cn.solarbe.com/news/20260304/50019145.html

新闻介绍:

2月26日,公司组织地下储气库EPC总承包单位召开节后复工复产专题会议,全面安排部署开工前工程建设准备与安全生产工作,确保项目开工平稳有序推进。目前,地下储气库EPC总承包单位主要管理人员已全部返岗,地质详勘工作已正式开钻,交通洞开挖工作有序安排,其他各项复工工作同步推进中,项目公司正全力加快办理临时用地相关手续,开足马力落实开工前各项准备工作。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
