奋斗春风里 | 长阳清江抽蓄电站下水库围堰钢栈桥顺利合拢

来源:中国能建葛洲坝一公司   发布时间:2026-03-25 10:01:21

日前

长阳清江抽水蓄能电站

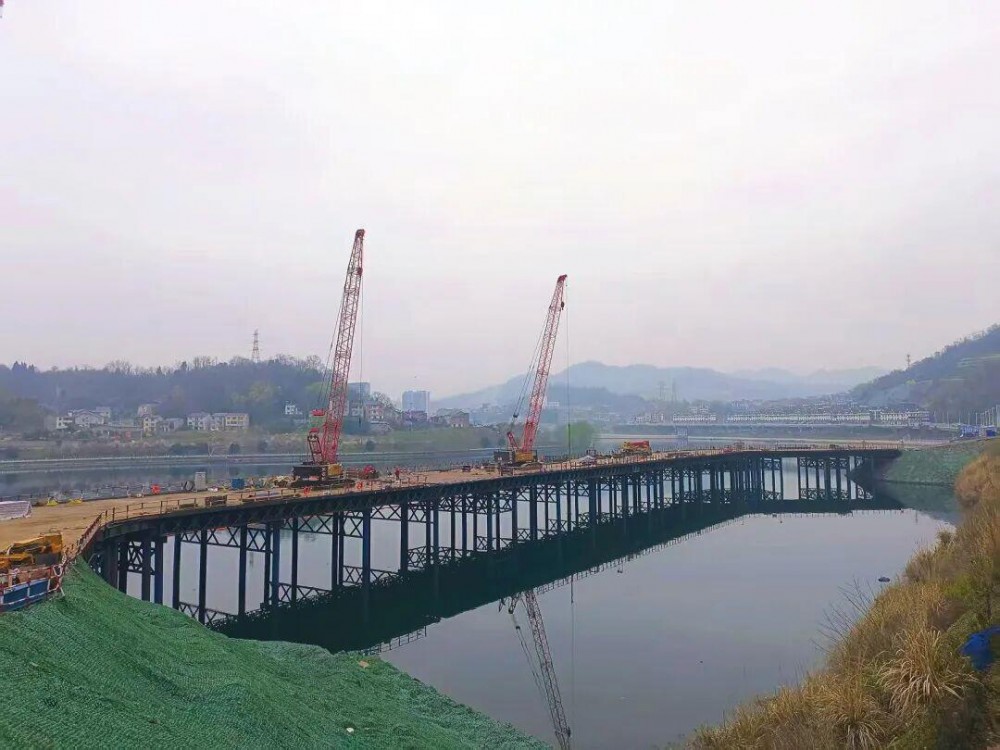

下水库围堰钢栈桥顺利合拢

钢栈桥全长约229米、宽18米

为后续钢管桩围堰施工及电站主体工程建设

奠定了坚实基础

项目所处地质条件复杂、环水保要求极高,原设计的钢板桩围堰在施工适应性、长期稳定性及综合成本方面存在巨大挑战。

项目团队坚持以科技创新为引擎,依托公司团队支持,携手业内顶尖专家团队,经过技术优化与经济评估,果断将原“钢板桩围堰”方案变更为“钢栈桥锁扣钢管桩围堰”方案,巧妙结合了钢栈桥与钢管桩在深水、复杂地层中更强的锁合紧密性和抗弯抗剪能力,在提高施工适应性、优化综合成本的同时实现了围堰结构的整体性能跃升。

建设过程中,项目团队创新采用旋挖钻机工艺,成功克服水下孤石对钢管桩引孔的制约,同时严控临水作业安全风险,对钢管桩结构焊缝质量,螺栓紧固度及桩体垂直度进行动态监控,筑牢安全质量防线。由于项目地处清江水源保护区,项目团队利用土石围堰施工期间设置的漂浮式拦污帘分割作业水域与外部水域,实现工程建设与生态保护协同发展。

截至目前,长阳清江抽蓄项目下水库主厂房首层开挖支护已完成,正进行第二层预裂开挖和顶部主动防护网安装;上水库引水上平段开挖支护已完成,库盆回填至高程 E466,施工战线多点并进,朝着2029年首台机组投产发电的目标稳步迈进。


碳索储能网 https://cn.solarbe.com/news/20260325/50020457.html

新闻介绍:

日前长阳清江抽水蓄能电站下水库围堰钢栈桥顺利合拢钢栈桥全长约229米、宽18米为后续钢管桩围堰施工及电站主体工程建设奠定了坚实基础项目所处地质条件复杂、环水保要求极高,原设计的钢板桩围堰在施工适应性、长期稳定性及综合成本方面存在巨大挑战。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
